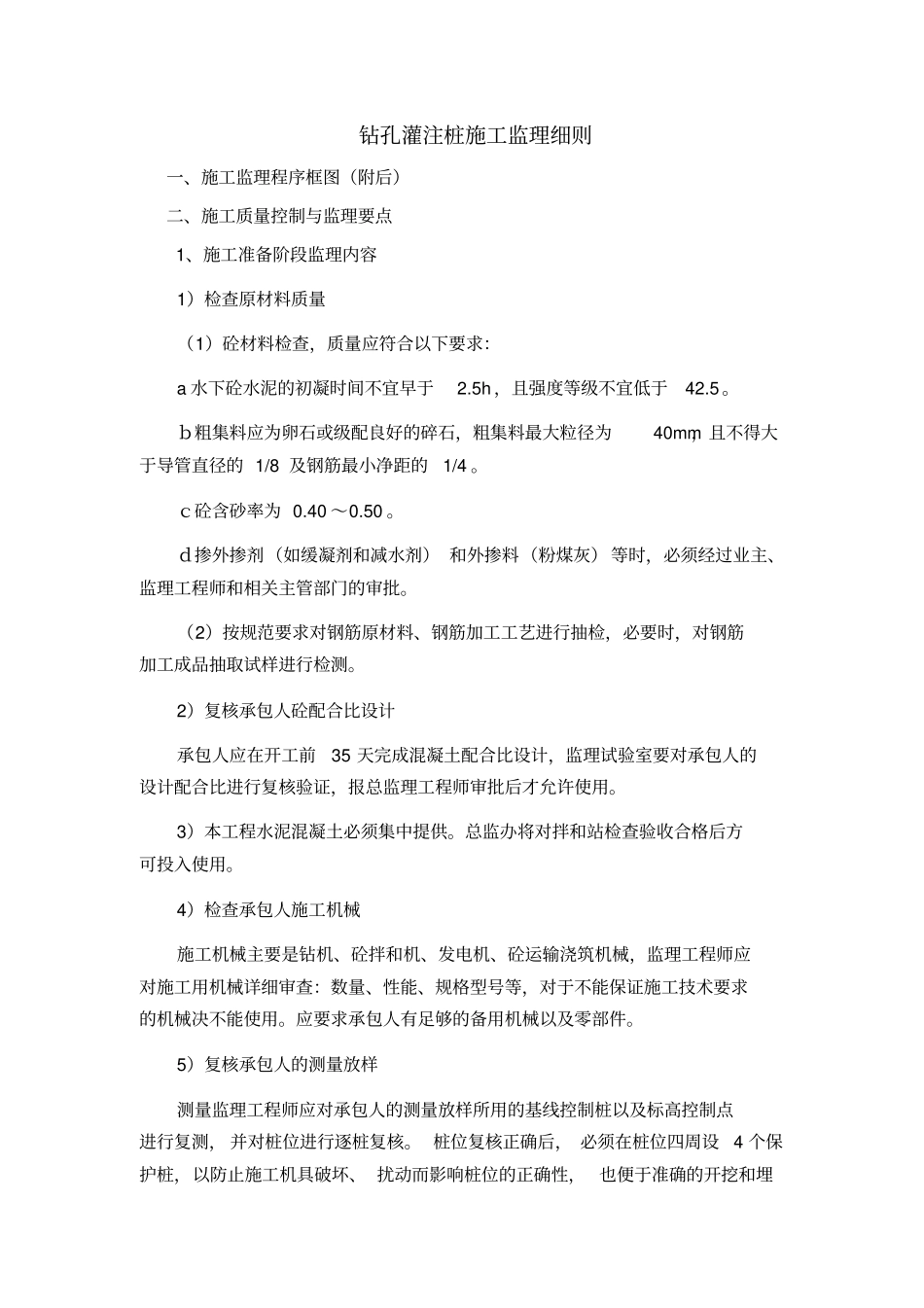

舟山市329国道与73省道立交工程项目钻孔灌注桩施工监理细则浙江公路水运工程监理有限公司舟山329国道与73省道立交工程监理工程师办公室2010年3月9日钻孔灌注桩施工监理细则一、施工监理程序框图(附后)二、施工质量控制与监理要点1、施工准备阶段监理内容1)检查原材料质量(1)砼材料检查,质量应符合以下要求:a水下砼水泥的初凝时间不宜早于2
5h,且强度等级不宜低于42
b粗集料应为卵石或级配良好的碎石,粗集料最大粒径为40mm,且不得大于导管直径的1/8及钢筋最小净距的1/4
c砼含砂率为0
d掺外掺剂(如缓凝剂和减水剂)和外掺料(粉煤灰)等时,必须经过业主、监理工程师和相关主管部门的审批
(2)按规范要求对钢筋原材料、钢筋加工工艺进行抽检,必要时,对钢筋加工成品抽取试样进行检测
2)复核承包人砼配合比设计承包人应在开工前35天完成混凝土配合比设计,监理试验室要对承包人的设计配合比进行复核验证,报总监理工程师审批后才允许使用
3)本工程水泥混凝土必须集中提供
总监办将对拌和站检查验收合格后方可投入使用
4)检查承包人施工机械施工机械主要是钻机、砼拌和机、发电机、砼运输浇筑机械,监理工程师应对施工用机械详细审查:数量、性能、规格型号等,对于不能保证施工技术要求的机械决不能使用
应要求承包人有足够的备用机械以及零部件
5)复核承包人的测量放样测量监理工程师应对承包人的测量放样所用的基线控制桩以及标高控制点进行复测,并对桩位进行逐桩复核
桩位复核正确后,必须在桩位四周设4个保护桩,以防止施工机具破坏、扰动而影响桩位的正确性,也便于准确的开挖和埋设护筒
6)审批开工报告承包人在完成施工前准备工作即可申报开工,开工申请报告应包括:施工组织设计、施工方案,材料、机械准备情况,质量保证措施,安全环保措施,施工进度计划等

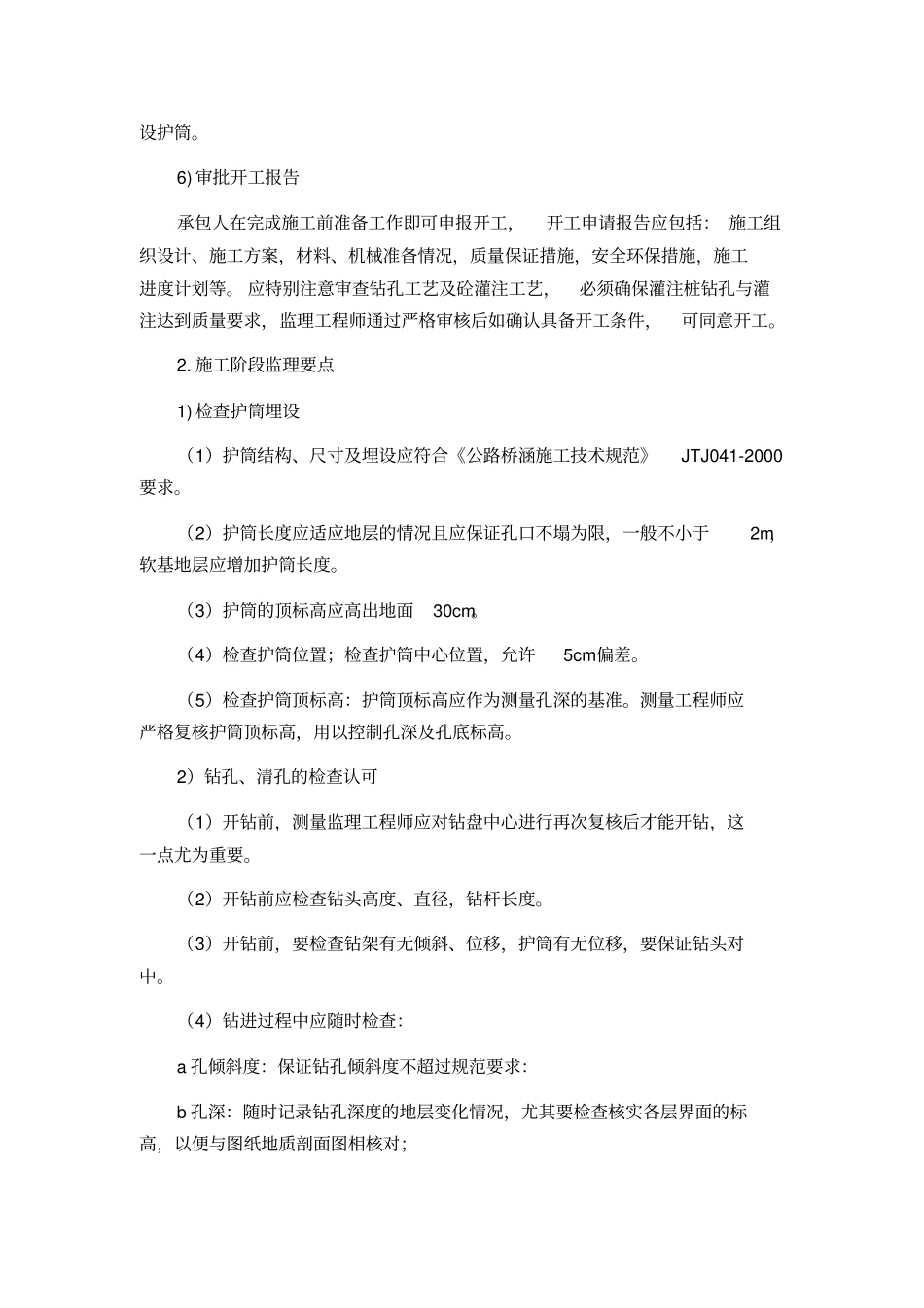

应特别注意审查钻孔工艺及砼灌注工艺,必须确保灌
