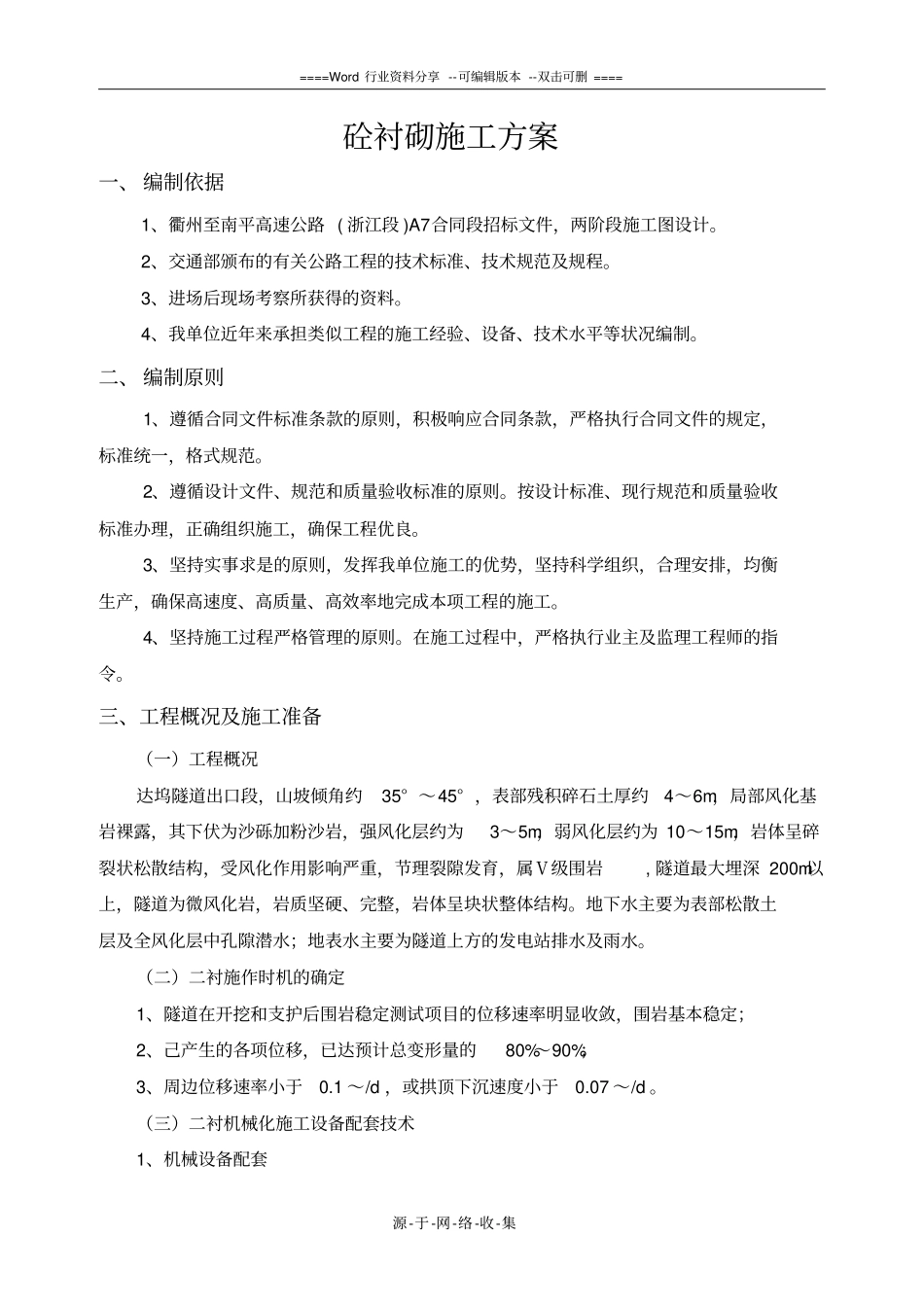

====Word行业资料分享--可编辑版本--双击可删====源-于-网-络-收-集砼衬砌施工方案一、编制依据1、衢州至南平高速公路(浙江段)A7合同段招标文件,两阶段施工图设计
2、交通部颁布的有关公路工程的技术标准、技术规范及规程
3、进场后现场考察所获得的资料
4、我单位近年来承担类似工程的施工经验、设备、技术水平等状况编制
二、编制原则1、遵循合同文件标准条款的原则,积极响应合同条款,严格执行合同文件的规定,标准统一,格式规范
2、遵循设计文件、规范和质量验收标准的原则
按设计标准、现行规范和质量验收标准办理,正确组织施工,确保工程优良
3、坚持实事求是的原则,发挥我单位施工的优势,坚持科学组织,合理安排,均衡生产,确保高速度、高质量、高效率地完成本项工程的施工
4、坚持施工过程严格管理的原则
在施工过程中,严格执行业主及监理工程师的指令
三、工程概况及施工准备(一)工程概况达坞隧道出口段,山坡倾角约35°~45°,表部残积碎石土厚约4~6m,局部风化基岩裸露,其下伏为沙砾加粉沙岩,强风化层约为3~5m,弱风化层约为10~15m,岩体呈碎裂状松散结构,受风化作用影响严重,节理裂隙发育,属Ⅴ级围岩,隧道最大埋深200m以上,隧道为微风化岩,岩质坚硬、完整,岩体呈块状整体结构
地下水主要为表部松散土层及全风化层中孔隙潜水;地表水主要为隧道上方的发电站排水及雨水
(二)二衬施作时机的确定1、隧道在开挖和支护后围岩稳定测试项目的位移速率明显收敛,围岩基本稳定;2、己产生的各项位移,已达预计总变形量的80%~90%;3、周边位移速率小于0
1~/d,或拱顶下沉速度小于0

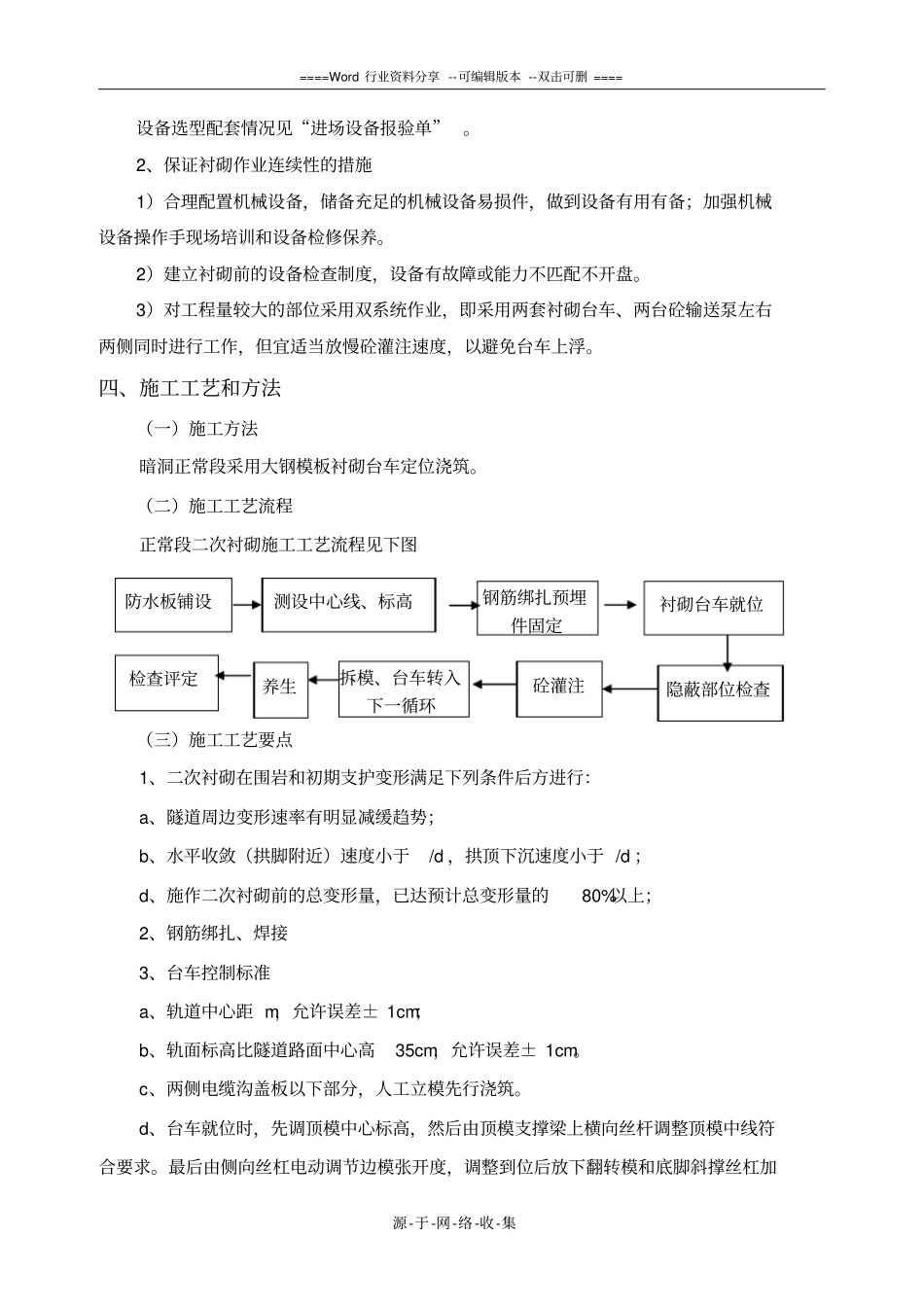

(三)二衬机械化施工设备配套技术1、机械设备配套====Word行业资料分享--可编辑版本--双击可删====源-于-网-络-收-集设备选型配套情况见“进场设备报验单”
2、保证衬砌作业连续性的措
