一、工程概况1二、施工组织12
1临建设施12
2施工机械设备1三、主要施工方案13
1山体支护工艺13
2锚杆施工方法3四、喷浆技术施工3五、质量保证措施45
1组织体系45
2控制程序45
3施工过程质量控制措施65
4质量检验评定控制措施65
5测量双检制度65
6钻孔控制65
7注浆施工6六、脚手架搭设7七、安全保证措施77
1安全生产措施77

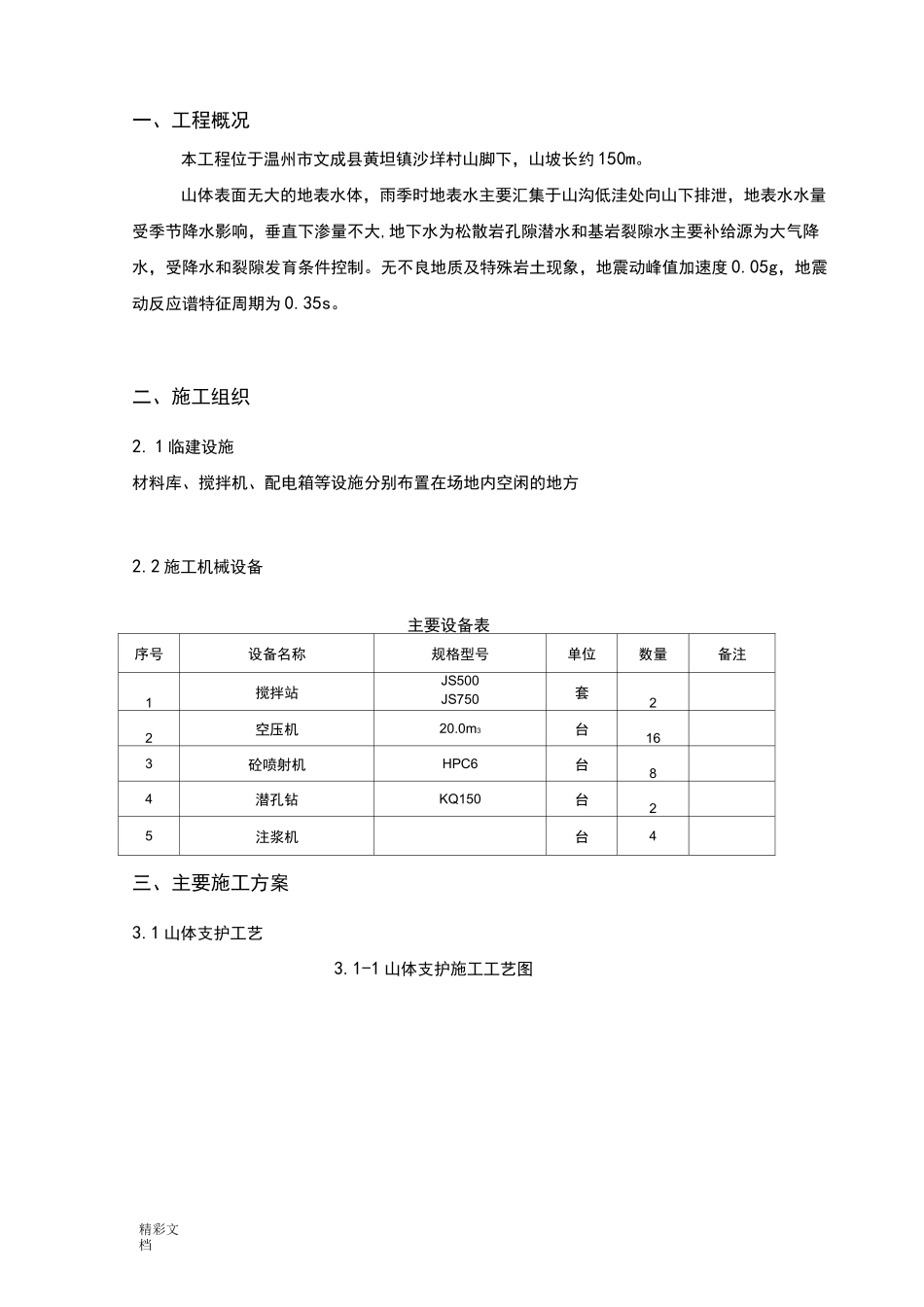

2安全应急救援预案8八、环境保护9精彩文档一、工程概况本工程位于温州市文成县黄坦镇沙垟村山脚下,山坡长约150m
山体表面无大的地表水体,雨季时地表水主要汇集于山沟低洼处向山下排泄,地表水水量受季节降水影响,垂直下渗量不大,地下水为松散岩孔隙潜水和基岩裂隙水主要补给源为大气降水,受降水和裂隙发育条件控制
无不良地质及特殊岩土现象,地震动峰值加速度0
05g,地震动反应谱特征周期为0
二、施工组织2
1临建设施材料库、搅拌机、配电箱等设施分别布置在场地内空闲的地方2
2施工机械设备主要设备表序号设备名称规格型号单位数量备注1搅拌站JS500JS750套22空压机20
0m3台163砼喷射机HPC6台84潜孔钻KQ150台25注浆机台4三、主要施工方案3
1山体支护工艺3

1-1山体支护施工工艺图精彩文档3
2锚杆施工方法3
1锚杆施工方法精彩文档本工程根据现场地质情况的不同,锚杆环向间距、纵向间距按浅埋偏压地段及地质条件而视情况而定,深埋地段6m,如遇岩要满足4m,打至6m未遇岩则要打至岩石
锚杆外插角5°〜10°,根据实际施工情况调整,采用机人工成孔后安装,锚杆尾部外露足够长度
2锚杆施工技术措施锚杆间距根据围岩状况确定,地质变化时,锚杆参数也随之变化
锚杆的水平夹角根据地质条件确定,并严格控制
钻锚杆孔前,根据设计要求和围岩情况,定出孔位,做好标记
孔位、孔深、孔径符合设计要求
锚杆原材料型号、规格、品
