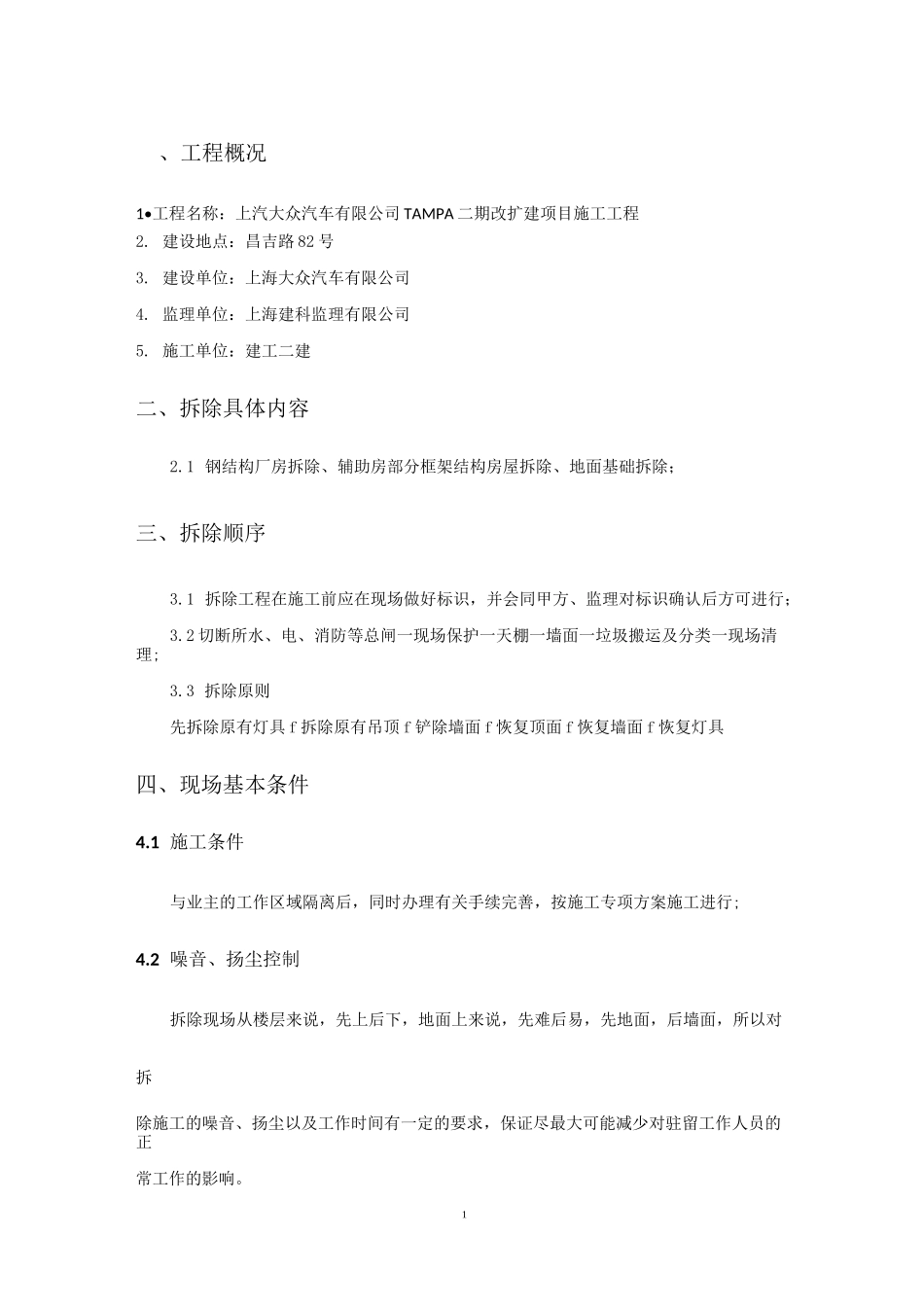

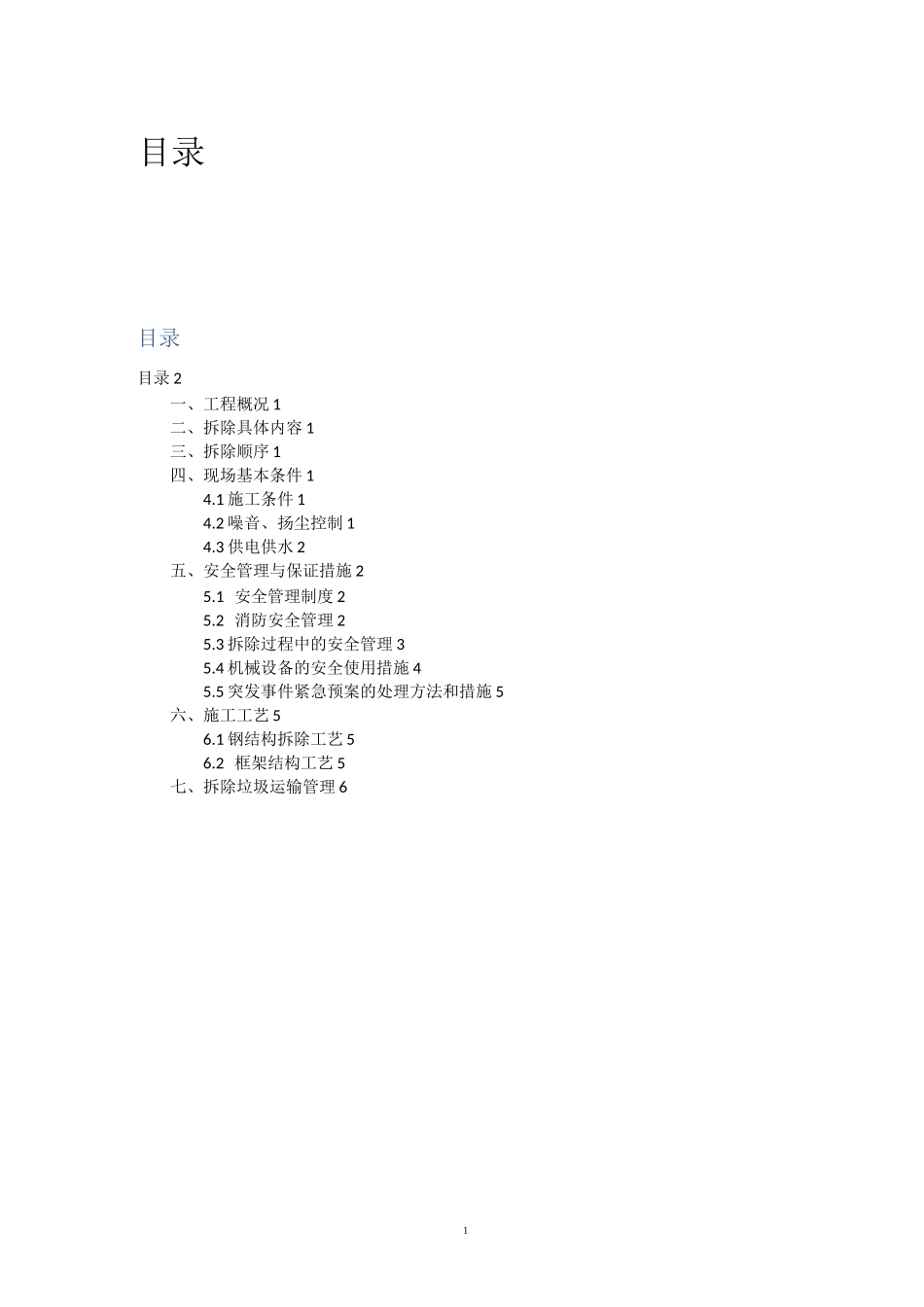

上汽大众汽车有限公司TAMPA二期改扩建项目施工工程拆除专项方案编制单位:编制人:审核人:审批人:编制日期:1目录目录目录2一、工程概况1二、拆除具体内容1三、拆除顺序1四、现场基本条件14.1施工条件14.2噪音、扬尘控制14.3供电供水2五、安全管理与保证措施25.1安全管理制度25.2消防安全管理25.3拆除过程中的安全管理35.4机械设备的安全使用措施45.5突发事件紧急预案的处理方法和措施5六、施工工艺56.1钢结构拆除工艺56.2框架结构工艺5七、拆除垃圾运输管理61、工程概况1•工程名称:上汽大众汽车有限公司TAMPA二期改扩建项目施工工程2.建设地点:昌吉路82号3.建设单位:上海大众汽车有限公司4.监理单位:上海建科监理有限公司5.施工单位:建工二建二、拆除具体内容2.1钢结构厂房拆除、辅助房部分框架结构房屋拆除、地面基础拆除;三、拆除顺序3.1拆除工程在施工前应在现场做好标识,并会同甲方、监理对标识确认后方可进行;3.2切断所水、电、消防等总闸一现场保护一天棚一墙面一垃圾搬运及分类一现场清理;3.3拆除原则先拆除原有灯具f拆除原有吊顶f铲除墙面f恢复顶面f恢复墙面f恢复灯具四、现场基本条件4.1施工条件与业主的工作区域隔离后,同时办理有关手续完善,按施工专项方案施工进行;4.2噪音、扬尘控制拆除现场从楼层来说,先上后下,地面上来说,先难后易,先地面,后墙面,所以对拆除施工的噪音、扬尘以及工作时间有一定的要求,保证尽最大可能减少对驻留工作人员的正常工作的影响。24.3供电供水工程现场供电、供水完全可以满足施工时所需,并可直接接驳使用;现场消防设施齐全,除特殊要求外,已满足现场施工时消防所需各项设施。五、安全管理与保证措施5.1安全管理制度实行项目经理安全负责制度一实行专职安全员管理制度一实行安全技术交底制度5.2消防安全管理5.2.1现场消防组织机构(1)管理组织:施工现场成立消防安全工作领导小组,以拆除总负责组长,安全环境部全体员工、各专业施工员、各专业施工队队长,现场保安员为组员。(2)配置专职消防安全人员,保证器材会用、设备会操作,做到发现隐患及时纠正、发现火情及时扑救。(3)消防专员职责:(4)定期分析施工人员的思想状况,做到心中有数;(5)经常检查消防器材,以保证消防的可靠性;(6)经常检查现场的消防规定执行情况,发现问题及时纠正;(7)定期对职工进行消防教育,提高思想认识,一旦发生灾害事故,做到召之即来,团结奋斗。5.2.2防火措施及注意事项(1)检查、完善现场消防栓系统,保证原建筑物消防栓系统的正常功能。(2)配齐灭火器材及应急照明系统、紧急疏散疏导标志。现场要有明显的防火宣传标志,定期对职工进行防火教育,定期组织防火检查,建立防火工作档案;(3)电工、焊工从事电气设备安装和电、气焊切割作业,要有操作证和用火证。动火前,要清除附近易燃物,配备看火人员和灭火用具。用火证当日有效,动火地点变换,要重新办理用火证手续;3(4)拆除后的易燃材料的存放与使用,必须采取防火措施。发现有人在严禁烟火部位吸烟或使用明火,以及不经领导批准,带走单位财物者,有权制止,并报告领导和有关部门予以处理;(5)消防箱/架四周3m之内不准堆放物品,不得埋、压、圈占或挪作他用。(6)拆除的消防设施尽早恢复;(7)值班人员必须熟知本单位防火重点部位和消防水源器材的分布情况。一旦着火,要及时拔打“119”电话报警。5.3拆除过程中的安全管理5.3.1开工前由施工工长向工人人员进行安全技术交底;5.3.2各项安全技术必须在相应工序施工前做好,操作者遵守相应的操作规程,实行标准化作业;5.3.3现场的危险地段设必要的防护保险措施,配备危险警示标志;5.3.4交叉作业防护:凡在同一立面上、同时进行上下作业时,属于交叉作业,遵守下列要求:1)禁止在同一垂直面的上下位置作业,否则中间应有隔离防护措施;2)楼层堆物应整齐;3)高空作业人员带工具袋,严禁从高处向下抛掷物料;4)严格执行“三宝一器”使用制度。凡进入施工现场的人员必须按规定戴好安全帽,按规定要求使用安全带和安全网。用电设备必须安装质量好的漏电保护器。现场作业人员不准赤背,高空作业不得穿...
