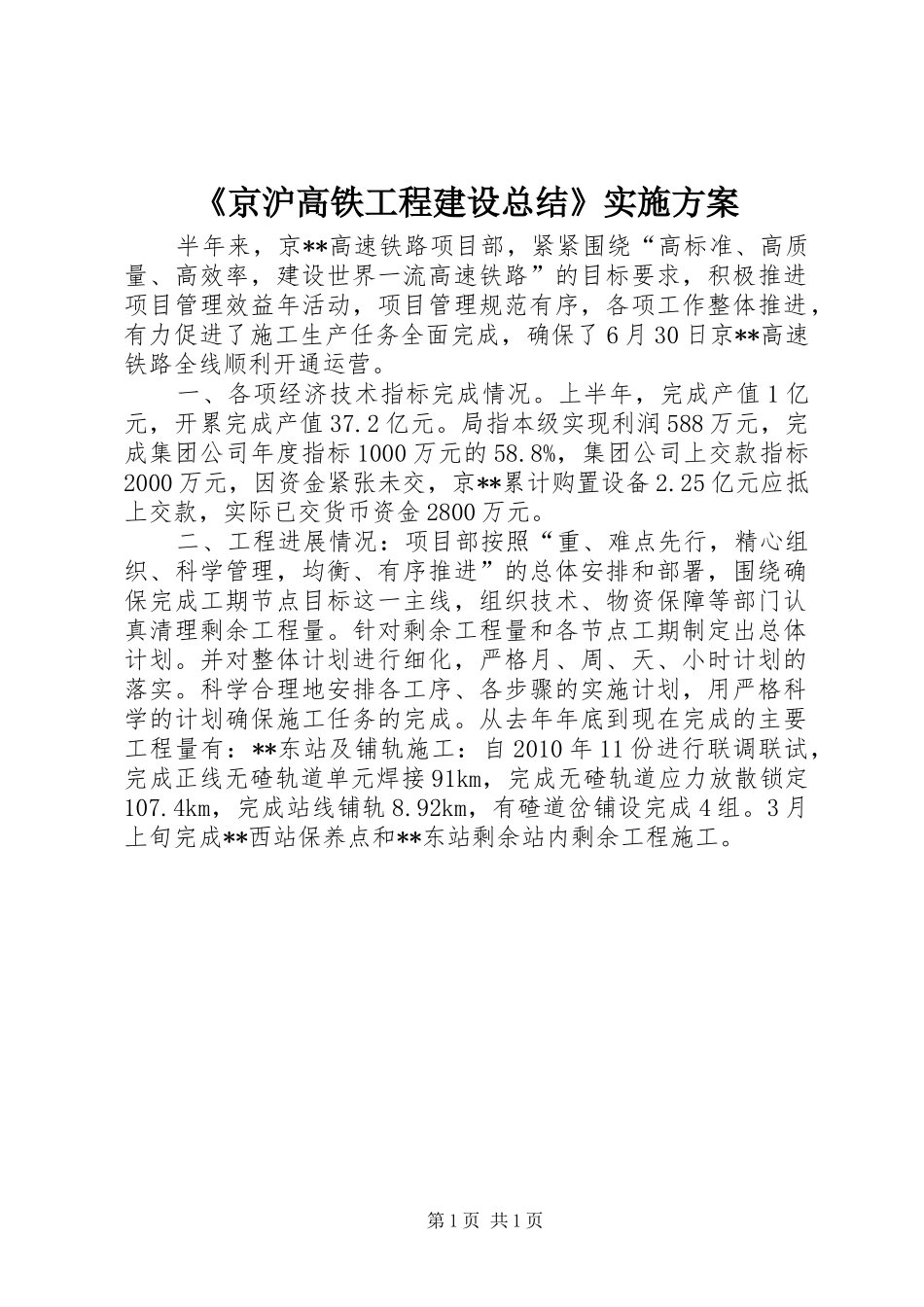

《京沪高铁工程建设总结》实施方案半年来,京**高速铁路项目部,紧紧围绕“高标准、高质量、高效率,建设世界一流高速铁路”的目标要求,积极推进项目管理效益年活动,项目管理规范有序,各项工作整体推进,有力促进了施工生产任务全面完成,确保了6月30日京**高速铁路全线顺利开通运营。一、各项经济技术指标完成情况。上半年,完成产值1亿元,开累完成产值37.2亿元。局指本级实现利润588万元,完成集团公司年度指标1000万元的58.8%,集团公司上交款指标2000万元,因资金紧张未交,京**累计购置设备2.25亿元应抵上交款,实际已交货币资金2800万元。二、工程进展情况:项目部按照“重、难点先行,精心组织、科学管理,均衡、有序推进”的总体安排和部署,围绕确保完成工期节点目标这一主线,组织技术、物资保障等部门认真清理剩余工程量。针对剩余工程量和各节点工期制定出总体计划。并对整体计划进行细化,严格月、周、天、小时计划的落实。科学合理地安排各工序、各步骤的实施计划,用严格科学的计划确保施工任务的完成。从去年年底到现在完成的主要工程量有:**东站及铺轨施工:自2010年11份进行联调联试,完成正线无碴轨道单元焊接91km,完成无碴轨道应力放散锁定107.4km,完成站线铺轨8.92km,有碴道岔铺设完成4组。3月上旬完成**西站保养点和**东站剩余站内剩余工程施工。第1页共1页
