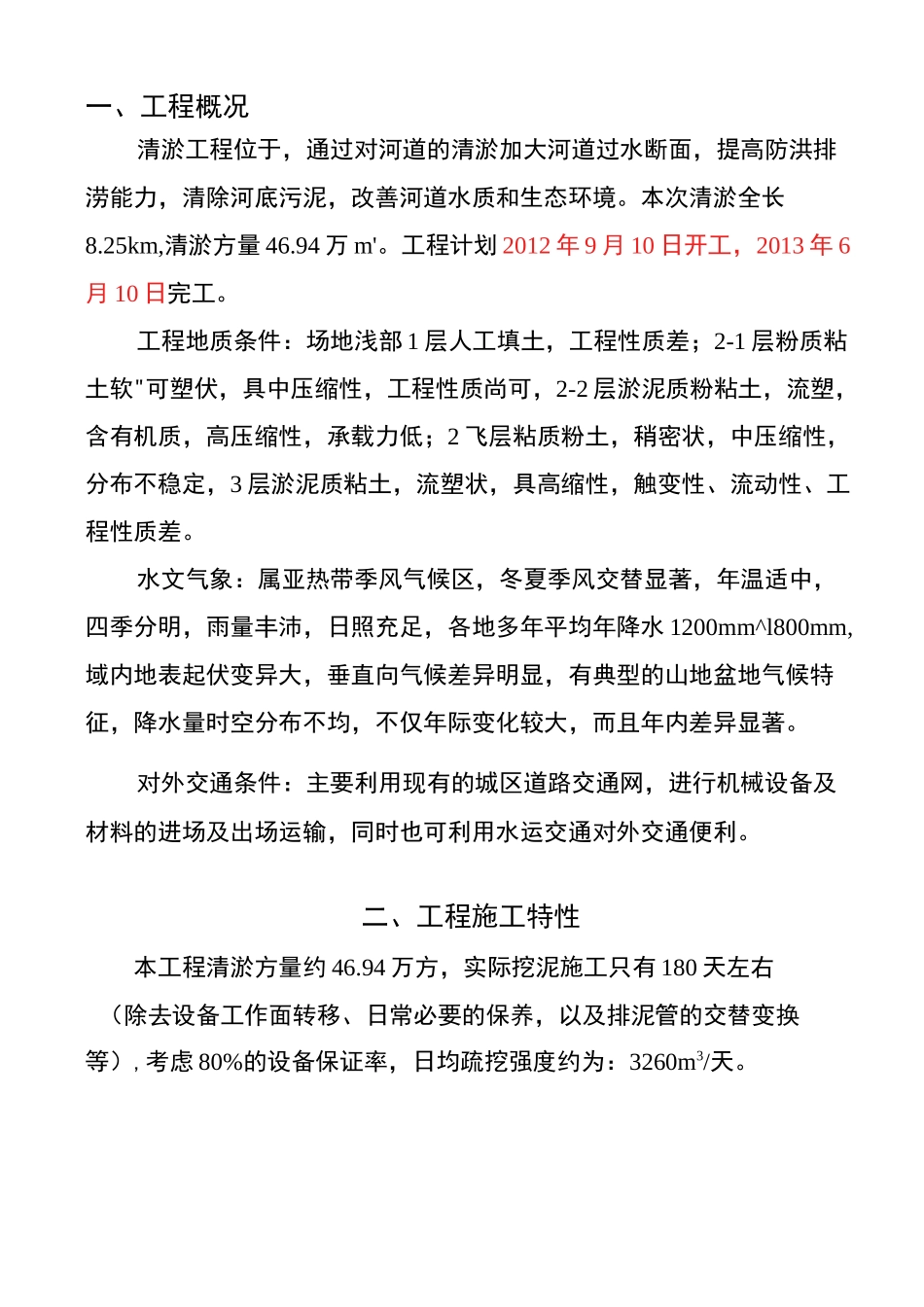

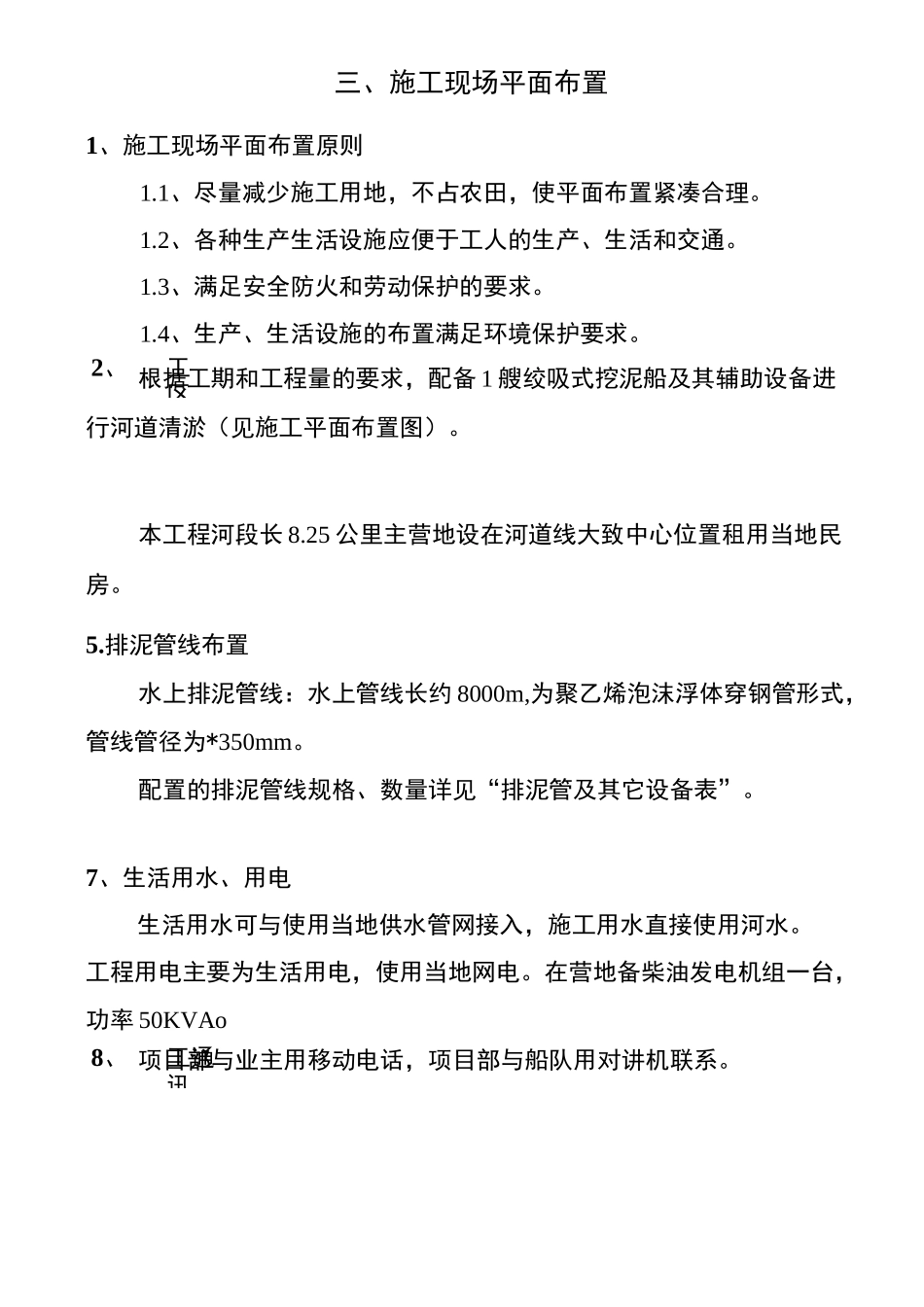

清淤工程(合同编号:)施工组织设计编制:审核:二O—二年九月五日一、工程概况清淤工程位于,通过对河道的清淤加大河道过水断面,提高防洪排涝能力,清除河底污泥,改善河道水质和生态环境。本次清淤全长8.25km,清淤方量46.94万m'。工程计划2012年9月10日开工,2013年6月10日完工。工程地质条件:场地浅部1层人工填土,工程性质差;2-1层粉质粘土软"可塑伏,具中压缩性,工程性质尚可,2-2层淤泥质粉粘土,流塑,含有机质,高压缩性,承载力低;2飞层粘质粉土,稍密状,中压缩性,分布不稳定,3层淤泥质粘土,流塑状,具高缩性,触变性、流动性、工程性质差。水文气象:属亚热带季风气候区,冬夏季风交替显著,年温适中,四季分明,雨量丰沛,日照充足,各地多年平均年降水1200mm^l800mm,域内地表起伏变异大,垂直向气候差异明显,有典型的山地盆地气候特征,降水量时空分布不均,不仅年际变化较大,而且年内差异显著。对外交通条件:主要利用现有的城区道路交通网,进行机械设备及材料的进场及出场运输,同时也可利用水运交通对外交通便利。二、工程施工特性本工程清淤方量约46.94万方,实际挖泥施工只有180天左右(除去设备工作面转移、日常必要的保养,以及排泥管的交替变换等),考虑80%的设备保证率,日均疏挖强度约为:3260m3/天。2、工区8、工通讯三、施工现场平面布置1、施工现场平面布置原则1.1、尽量减少施工用地,不占农田,使平面布置紧凑合理。1.2、各种生产生活设施应便于工人的生产、生活和交通。1.3、满足安全防火和劳动保护的要求。1.4、生产、生活设施的布置满足环境保护要求。根据工期和工程量的要求,配备1艘绞吸式挖泥船及其辅助设备进行河道清淤(见施工平面布置图)。本工程河段长8.25公里主营地设在河道线大致中心位置租用当地民房。5.排泥管线布置水上排泥管线:水上管线长约8000m,为聚乙烯泡沫浮体穿钢管形式,管线管径为*350mm。配置的排泥管线规格、数量详见“排泥管及其它设备表”。7、生活用水、用电生活用水可与使用当地供水管网接入,施工用水直接使用河水。工程用电主要为生活用电,使用当地网电。在营地备柴油发电机组一台,功率50KVAo项目部与业主用移动电话,项目部与船队用对讲机联系。!1!设备选K水上施工设备选型根据我公司自有系列挖泥船的主要性能和施工能力,结合本工程施工条件和工期等要求,经计算采用绞吸式挖泥船适合本工程的淤泥疏挖施工,且我公司的挖泥船配有定位桩台车,运行灵活方便,排距远,挖深满足工程设计要求,结构为拼装式,容易拆装,非常适合于本工程施工。挖泥船主要性能指标船型装机功率排泥管直径满载吃水最大挖深分体后单个浮箱最重挖泥船351KW350mm1.051116.5m67T3、施工机械进度计划我公司的分体式绞吸挖泥船。水上浮筒随挖泥船同时拖航,岸管及附件装甲扳驳水运到工地。陆上管线用20t平板拖车运至堆场沿设计主管线位置摆放,吊车配合人工连接,备用的管线放于堆场。运输需5天,挖泥船及水上管线组装需2天,7天内挖泥船即可到达施工区域。4、拟投入本工程的施工机械设备表拟投入本工程的施工机械设备表序号设备名称规格型号单位数量备注1绞吸式挖泥船艘12锚艇120HP艘23交通艇(测量船)88kw艘14拖轮240HP艘15油驳60t艘16钢管*350X6000根100序号设备名称规格型号单位数量备注7钢管弯头15。〜90。节808法兰胶管4)450X1500根8009三通4)450个1010水上管线4)350X6000组1200含聚乙烯浮体、钢管、法兰胶管11自动潮位遥报仪YSI600XL套1即自动水位遥报仪12自动安平水准仪DS3台213全站仪SET2B台114经纬仪J2台215自动测绘系统PC/AT80286套116高压计量泵SIR系列台217汽车吊40T辆2调遣用,租赁18平板拖车PC40,40t辆2调遣用,租赁19交流电焊机20KVA台220柴油发电机组50KVA台1备用五.施工组织机构施工开始将立即抽调有类似工程施工经验,业务精、责任心强、组织协调能力好的人员成立公司项目部,建立本工程的管理制度、质量保证措施、编制各工岗作业指导书,对工程质量实行“三检”制,响应本工程招标文件要求,根据施工环境等条件精心组织、合理安排、科学管理、文明施工,优质、高效、圆满完成本期清淤工程。施工组织机构见...
