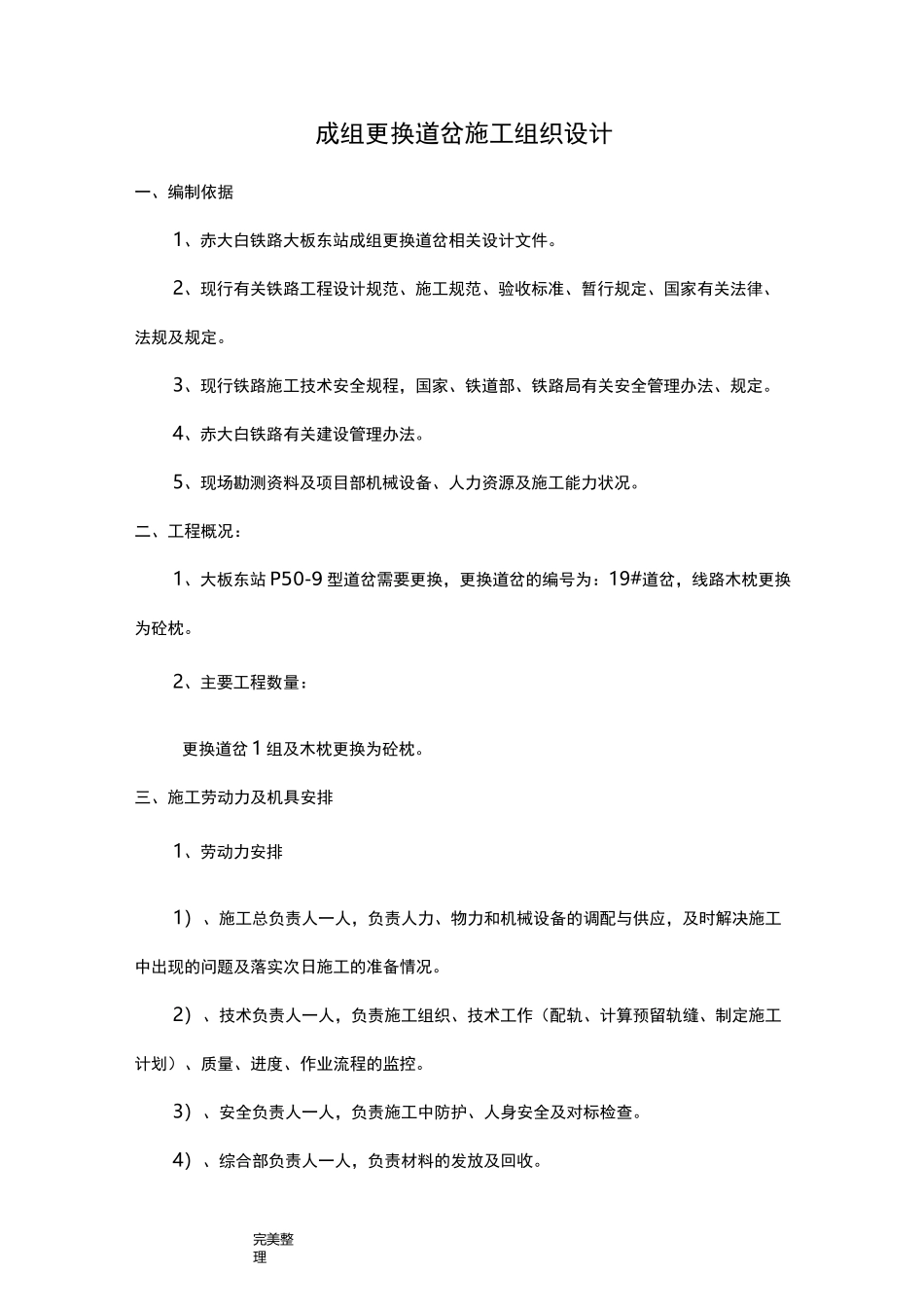

完美整理成组更换道岔施工组织设计一、编制依据1、赤大白铁路大板东站成组更换道岔相关设计文件
2、现行有关铁路工程设计规范、施工规范、验收标准、暂行规定、国家有关法律、法规及规定
3、现行铁路施工技术安全规程,国家、铁道部、铁路局有关安全管理办法、规定
4、赤大白铁路有关建设管理办法
5、现场勘测资料及项目部机械设备、人力资源及施工能力状况
二、工程概况:1、大板东站P50-9型道岔需要更换,更换道岔的编号为:19#道岔,线路木枕更换为砼枕
2、主要工程数量:更换道岔1组及木枕更换为砼枕
三、施工劳动力及机具安排1、劳动力安排1)、施工总负责人一人,负责人力、物力和机械设备的调配与供应,及时解决施工中出现的问题及落实次日施工的准备情况
2)、技术负责人一人,负责施工组织、技术工作(配轨、计算预留轨缝、制定施工计划)、质量、进度、作业流程的监控
3)、安全负责人一人,负责施工中防护、人身安全及对标检查
4)、综合部负责人一人,负责材料的发放及回收

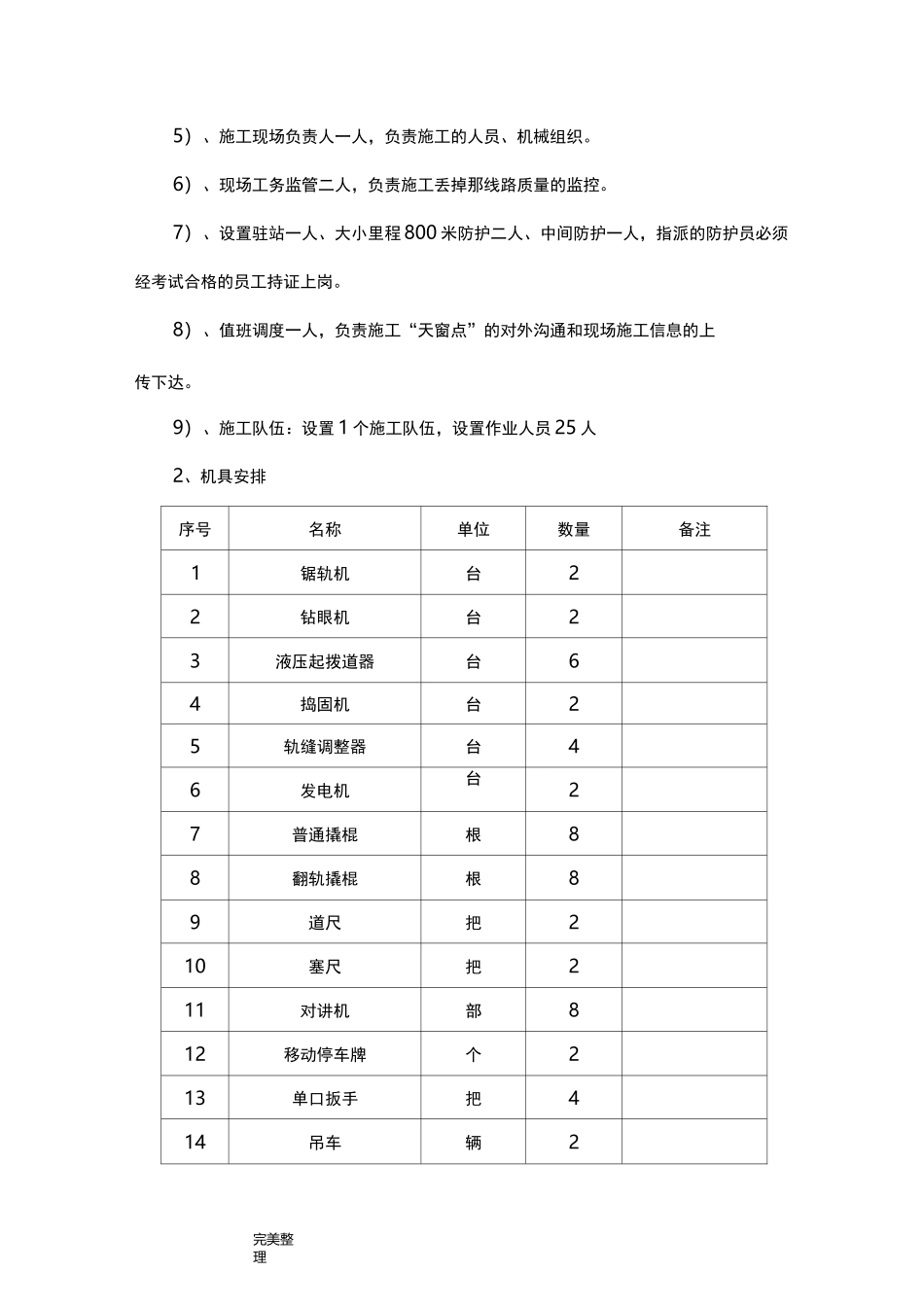

完美整理5)、施工现场负责人一人,负责施工的人员、机械组织
6)、现场工务监管二人,负责施工丢掉那线路质量的监控
7)、设置驻站一人、大小里程800米防护二人、中间防护一人,指派的防护员必须经考试合格的员工持证上岗
8)、值班调度一人,负责施工“天窗点”的对外沟通和现场施工信息的上传下达
9)、施工队伍:设置1个施工队伍,设置作业人员25人2、机具安排序号名称单位数量备注1锯轨机台22钻眼机台23液压起拨道器台64捣固机台25轨缝调整器台46发电机台27普通撬棍根88翻轨撬棍根89道尺把210塞尺把211对讲机部812移动停车牌个213单口扳手把414吊车辆2完美整理15装载机辆216急救器套217信号旗套2红、黄各两面四、临时设施方案1、施工用电、用水:接铁路电源作为施工、照明用电,施工要点作业时备用24KW发电机1台
2、施工道路
