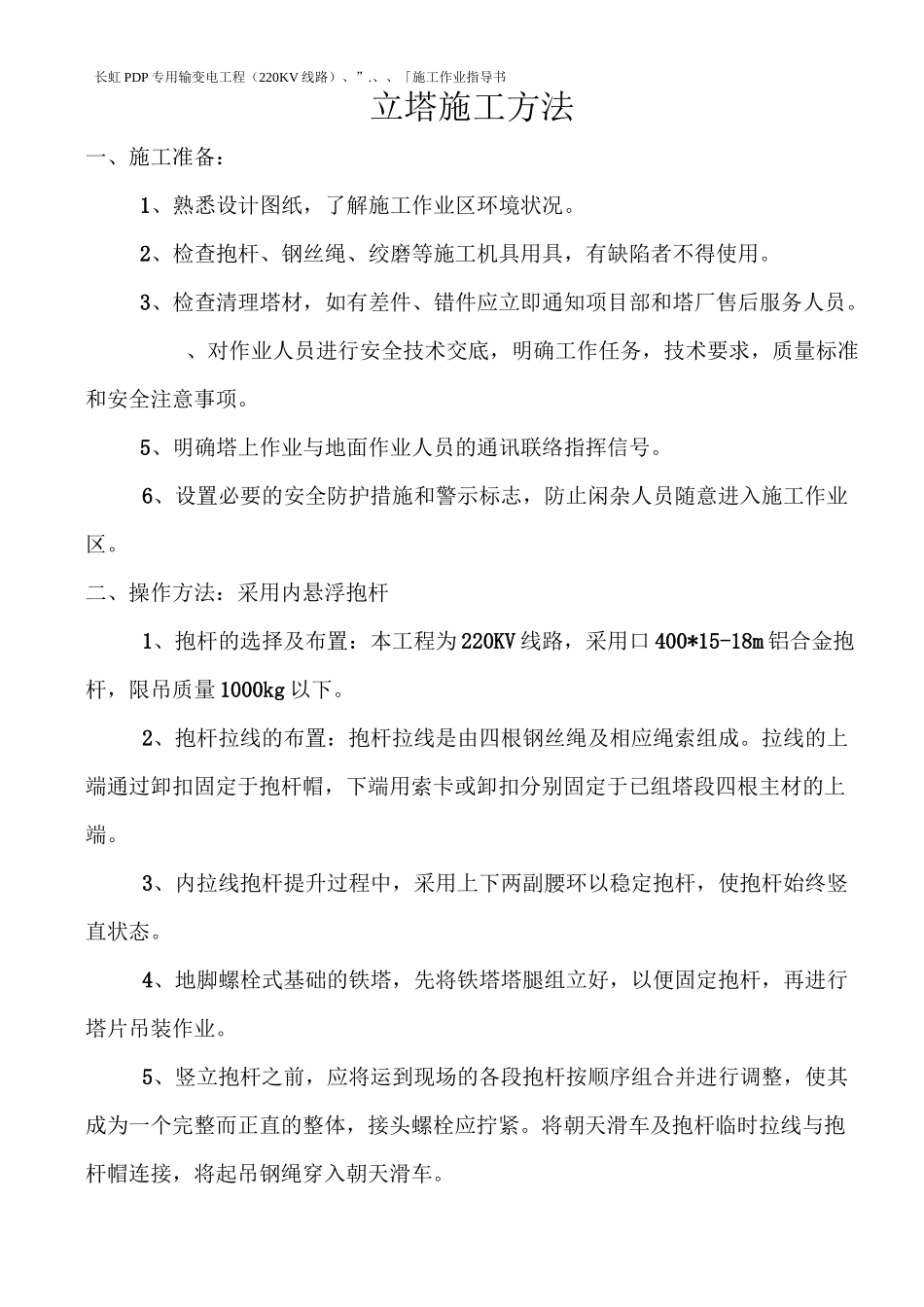

长虹PDP专用输变电工程(220KV线路)、”
、、「施工作业指导书立塔施工方法一、施工准备:1、熟悉设计图纸,了解施工作业区环境状况
2、检查抱杆、钢丝绳、绞磨等施工机具用具,有缺陷者不得使用
3、检查清理塔材,如有差件、错件应立即通知项目部和塔厂售后服务人员
、对作业人员进行安全技术交底,明确工作任务,技术要求,质量标准和安全注意事项
5、明确塔上作业与地面作业人员的通讯联络指挥信号
6、设置必要的安全防护措施和警示标志,防止闲杂人员随意进入施工作业区
二、操作方法:采用内悬浮抱杆1、抱杆的选择及布置:本工程为220KV线路,采用口400*15-18m铝合金抱杆,限吊质量1000kg以下
2、抱杆拉线的布置:抱杆拉线是由四根钢丝绳及相应绳索组成
拉线的上端通过卸扣固定于抱杆帽,下端用索卡或卸扣分别固定于已组塔段四根主材的上端
3、内拉线抱杆提升过程中,采用上下两副腰环以稳定抱杆,使抱杆始终竖直状态
4、地脚螺栓式基础的铁塔,先将铁塔塔腿组立好,以便固定抱杆,再进行塔片吊装作业
5、竖立抱杆之前,应将运到现场的各段抱杆按顺序组合并进行调整,使其成为一个完整而正直的整体,接头螺栓应拧紧
将朝天滑车及抱杆临时拉线与抱杆帽连接,将起吊钢绳穿入朝天滑车

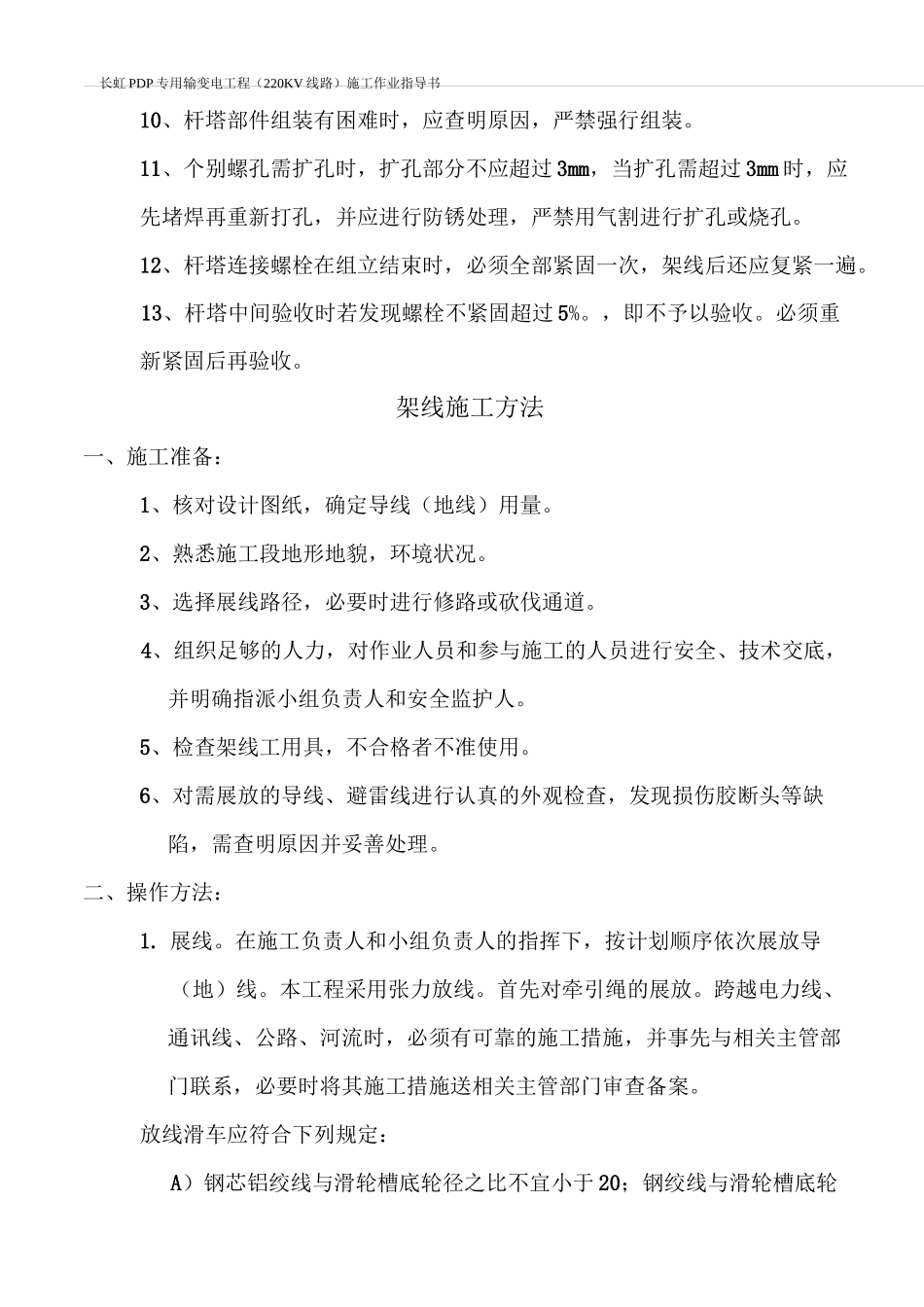

长虹PDP专用输变电工程(220KV线路)施工作业指导书长虹PDP专用输变电工程(220KV线路)施工作业指导书10、杆塔部件组装有困难时,应查明原因,严禁强行组装
11、个别螺孔需扩孔时,扩孔部分不应超过3mm,当扩孔需超过3mm时,应先堵焊再重新打孔,并应进行防锈处理,严禁用气割进行扩孔或烧孔
12、杆塔连接螺栓在组立结束时,必须全部紧固一次,架线后还应复紧一遍
13、杆塔中间验收时若发现螺栓不紧固超过5%
,即不予以验收
必须重新紧固后再验收
架线施工方法一、施工准备:1、核对设计图纸,确定导线(地线)用量
2、熟悉施工段地
