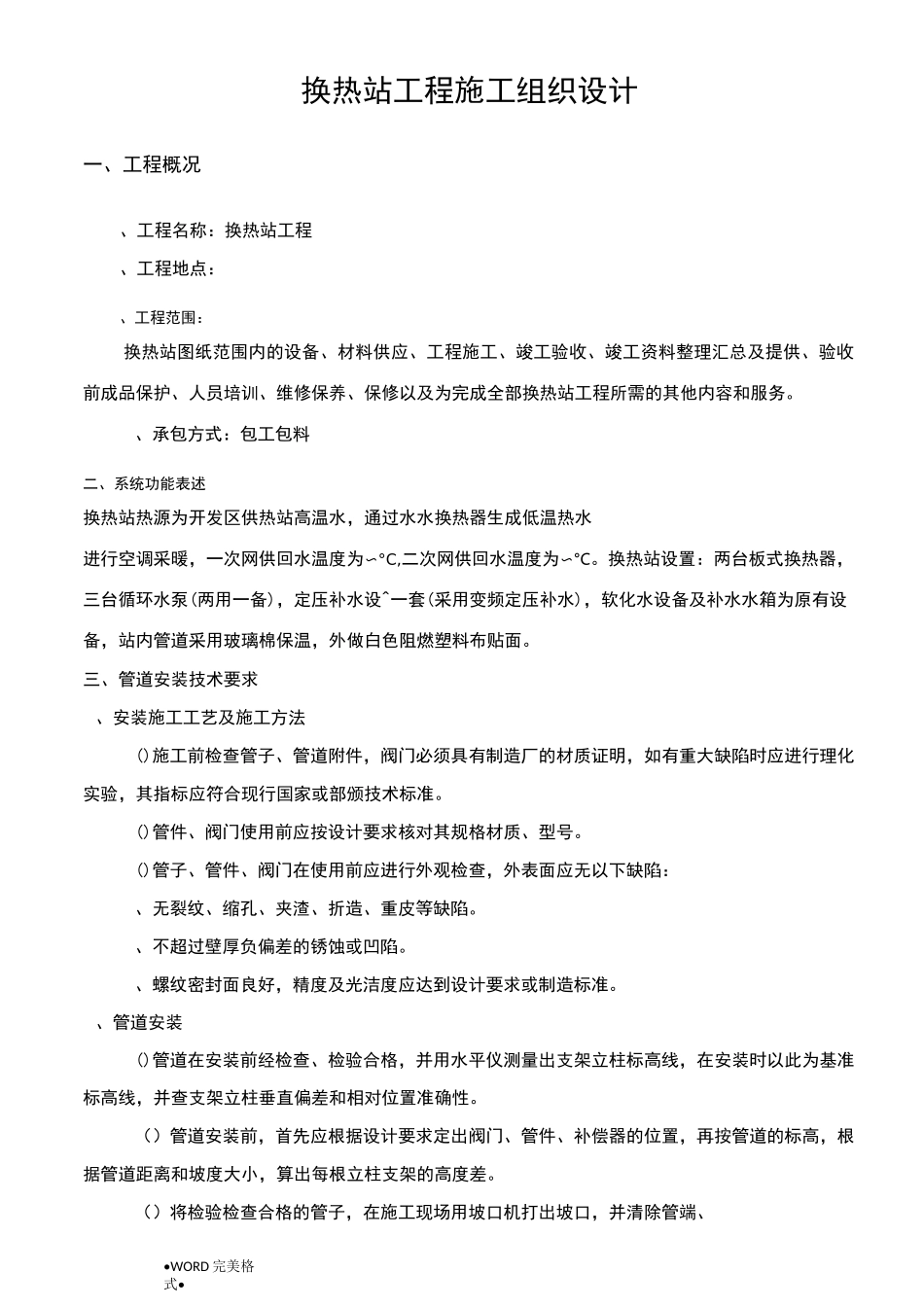

•WORD完美格式•换热站工程施工组织设计一、工程概况、工程名称:换热站工程、工程地点:、工程范围:换热站图纸范围内的设备、材料供应、工程施工、竣工验收、竣工资料整理汇总及提供、验收前成品保护、人员培训、维修保养、保修以及为完成全部换热站工程所需的其他内容和服务
、承包方式:包工包料二、系统功能表述换热站热源为开发区供热站高温水,通过水水换热器生成低温热水进行空调采暖,一次网供回水温度为〜°C,二次网供回水温度为〜°C
换热站设置:两台板式换热器,三台循环水泵(两用一备),定压补水设^一套(采用变频定压补水),软化水设备及补水水箱为原有设备,站内管道采用玻璃棉保温,外做白色阻燃塑料布贴面
三、管道安装技术要求、安装施工工艺及施工方法()施工前检查管子、管道附件,阀门必须具有制造厂的材质证明,如有重大缺陷时应进行理化实验,其指标应符合现行国家或部颁技术标准
()管件、阀门使用前应按设计要求核对其规格材质、型号
()管子、管件、阀门在使用前应进行外观检查,外表面应无以下缺陷:、无裂纹、缩孔、夹渣、折造、重皮等缺陷
、不超过壁厚负偏差的锈蚀或凹陷
、螺纹密封面良好,精度及光洁度应达到设计要求或制造标准
、管道安装()管道在安装前经检查、检验合格,并用水平仪测量出支架立柱标高线,在安装时以此为基准标高线,并查支架立柱垂直偏差和相对位置准确性
()管道安装前,首先应根据设计要求定出阀门、管件、补偿器的位置,再按管道的标高,根据管道距离和坡度大小,算出每根立柱支架的高度差
()将检验检查合格的管子,在施工现场用坡口机打出坡口,并清除管端、•WORD完美格式•四周铁锈,用吊装工具吊装,吊装时要有有经验的吊装工指挥,吊装就位好,用临时支撑或用烘干的电焊条点焊,找平找正,并根据标高调整滑托,调整管子的坡度和平直度,以保证安装焊接合格

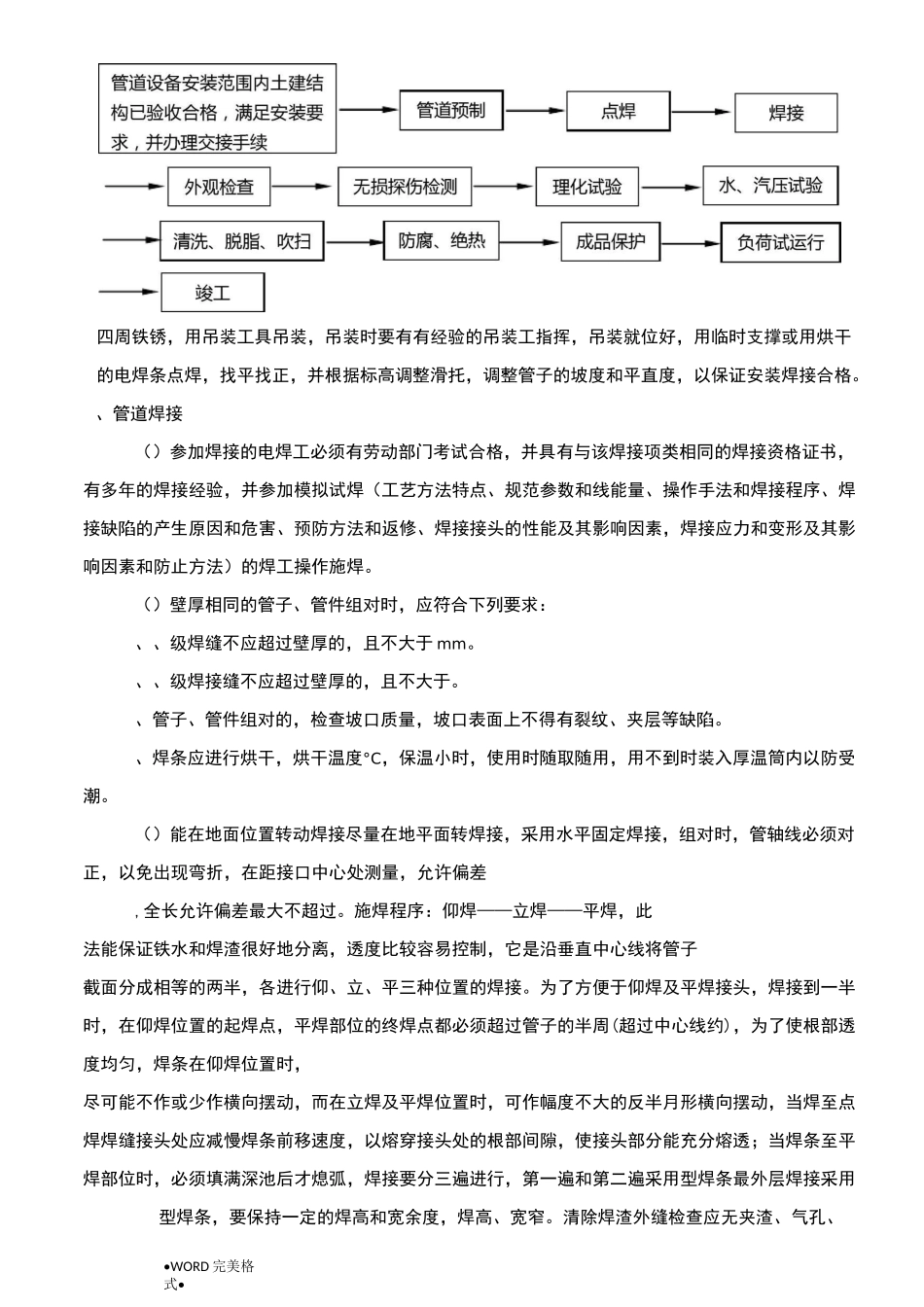

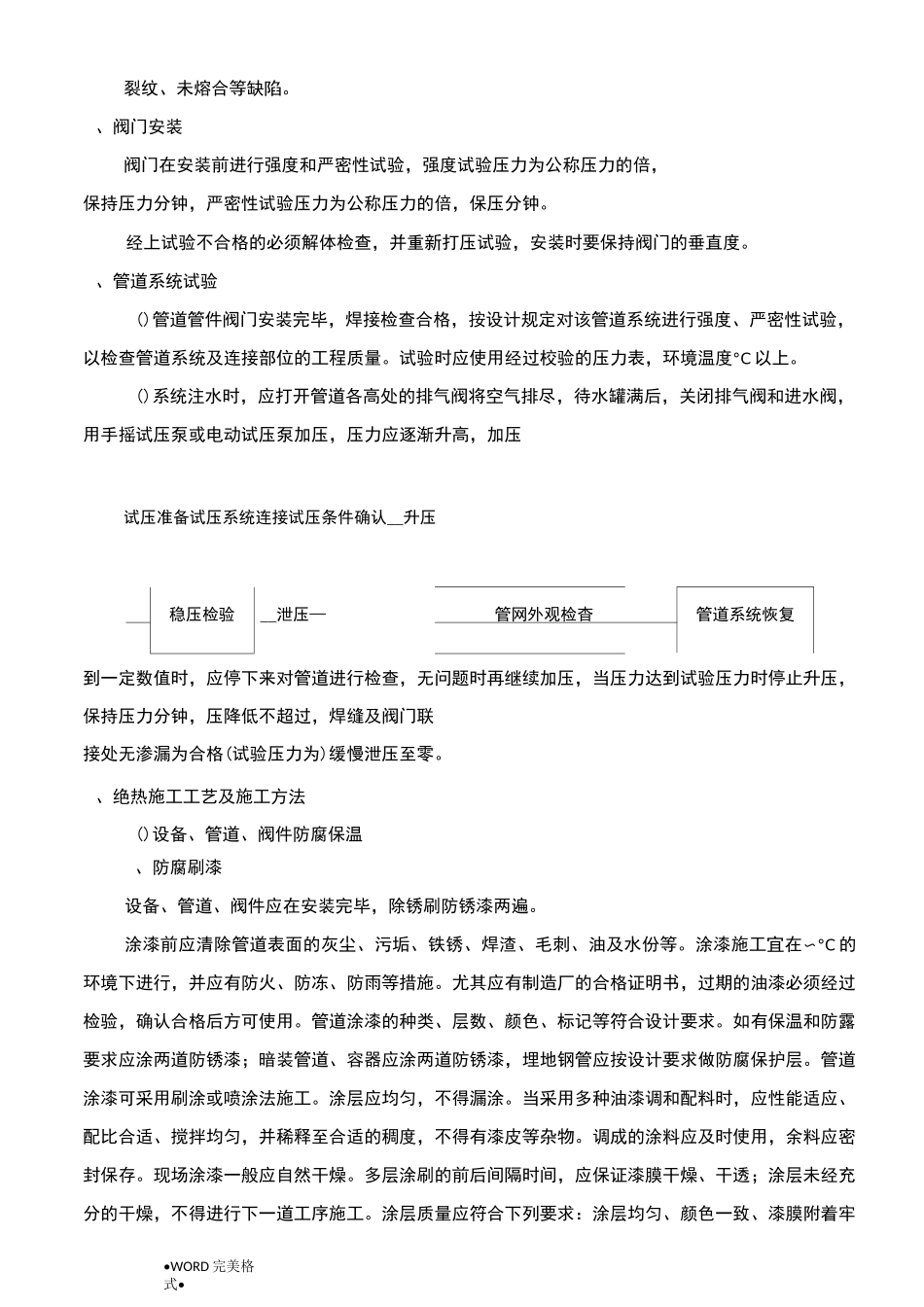

、管道焊接()参加焊接的电焊工必须有劳动部门考试合格,并具
