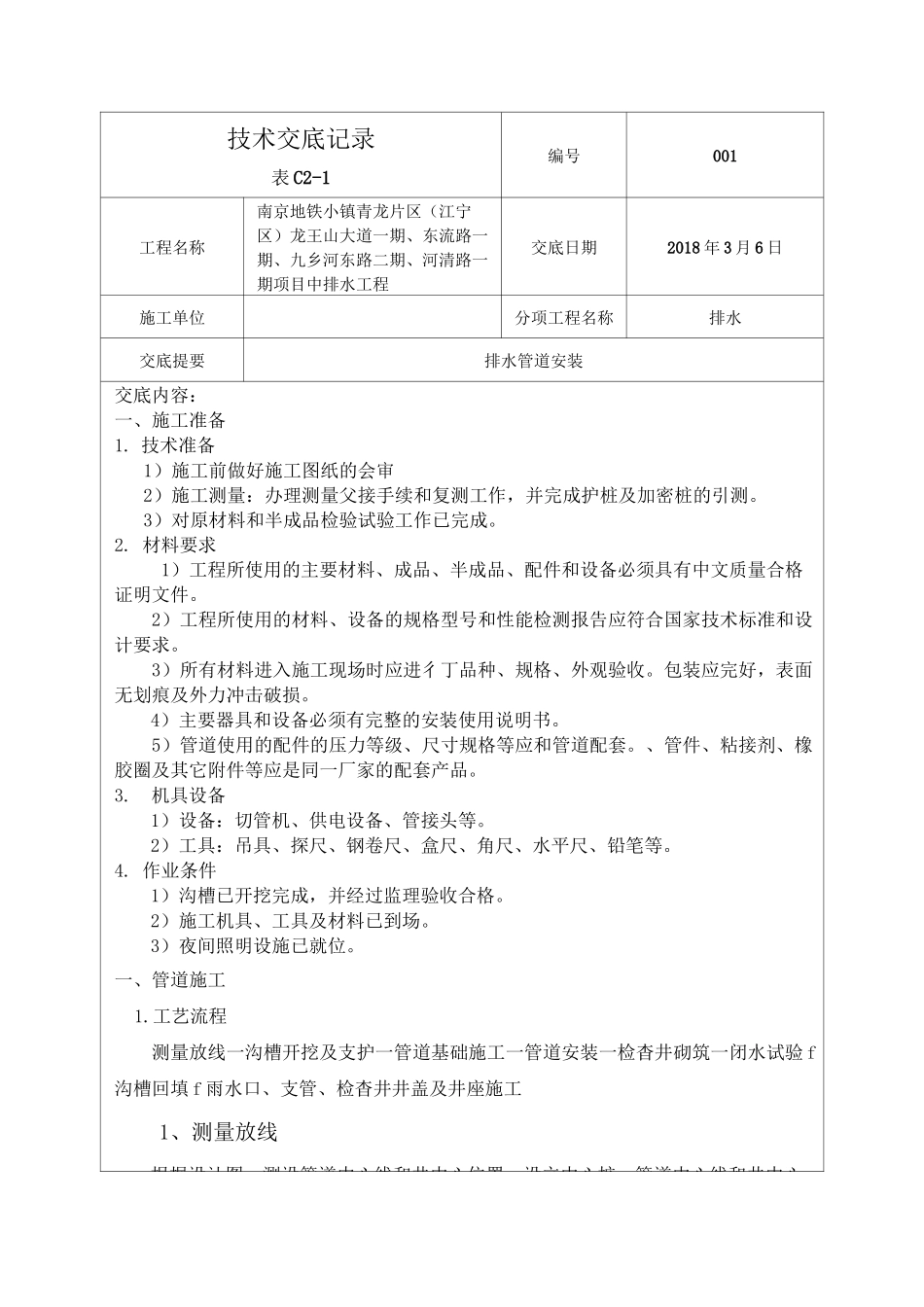

技术交底记录表C2-1编号001工程名称南京地铁小镇青龙片区(江宁区)龙王山大道一期、东流路一期、九乡河东路二期、河清路一期项目中排水工程交底日期2018年3月6日施工单位分项工程名称排水交底提要排水管道安装交底内容:一、施工准备1
技术准备1)施工前做好施工图纸的会审2)施工测量:办理测量父接手续和复测工作,并完成护桩及加密桩的引测
3)对原材料和半成品检验试验工作已完成
材料要求1)工程所使用的主要材料、成品、半成品、配件和设备必须具有中文质量合格证明文件
2)工程所使用的材料、设备的规格型号和性能检测报告应符合国家技术标准和设计要求
3)所有材料进入施工现场时应进彳丁品种、规格、外观验收
包装应完好,表面无划痕及外力冲击破损
4)主要器具和设备必须有完整的安装使用说明书
5)管道使用的配件的压力等级、尺寸规格等应和管道配套
、管件、粘接剂、橡胶圈及其它附件等应是同一厂家的配套产品
机具设备1)设备:切管机、供电设备、管接头等
2)工具:吊具、探尺、钢卷尺、盒尺、角尺、水平尺、铅笔等
作业条件1)沟槽已开挖完成,并经过监理验收合格
2)施工机具、工具及材料已到场
3)夜间照明设施已就位
一、管道施工1

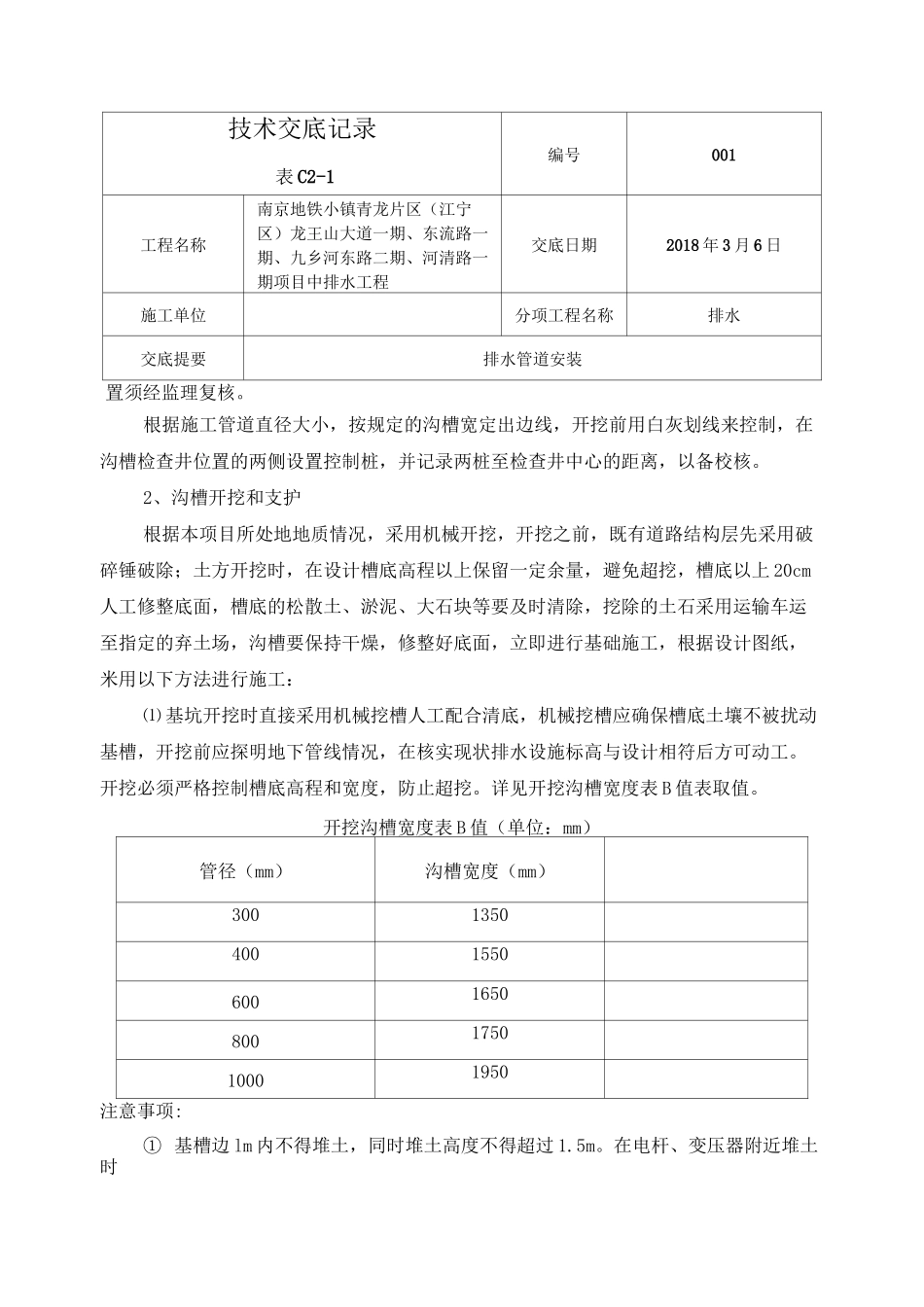

工艺流程测量放线一沟槽开挖及支护一管道基础施工一管道安装一检杳井砌筑一闭水试验f沟槽回填f雨水口、支管、检杳井井盖及井座施工1、测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩
管道中心线和井中心技术交底记录编号001表C2-1工程名称南京地铁小镇青龙片区(江宁区)龙王山大道一期、东流路一期、九乡河东路二期、河清路一期项目中排水工程交底日期2018年3月6日施工单位分项工程名称排水交底提要排水管道安装置须经监理复核

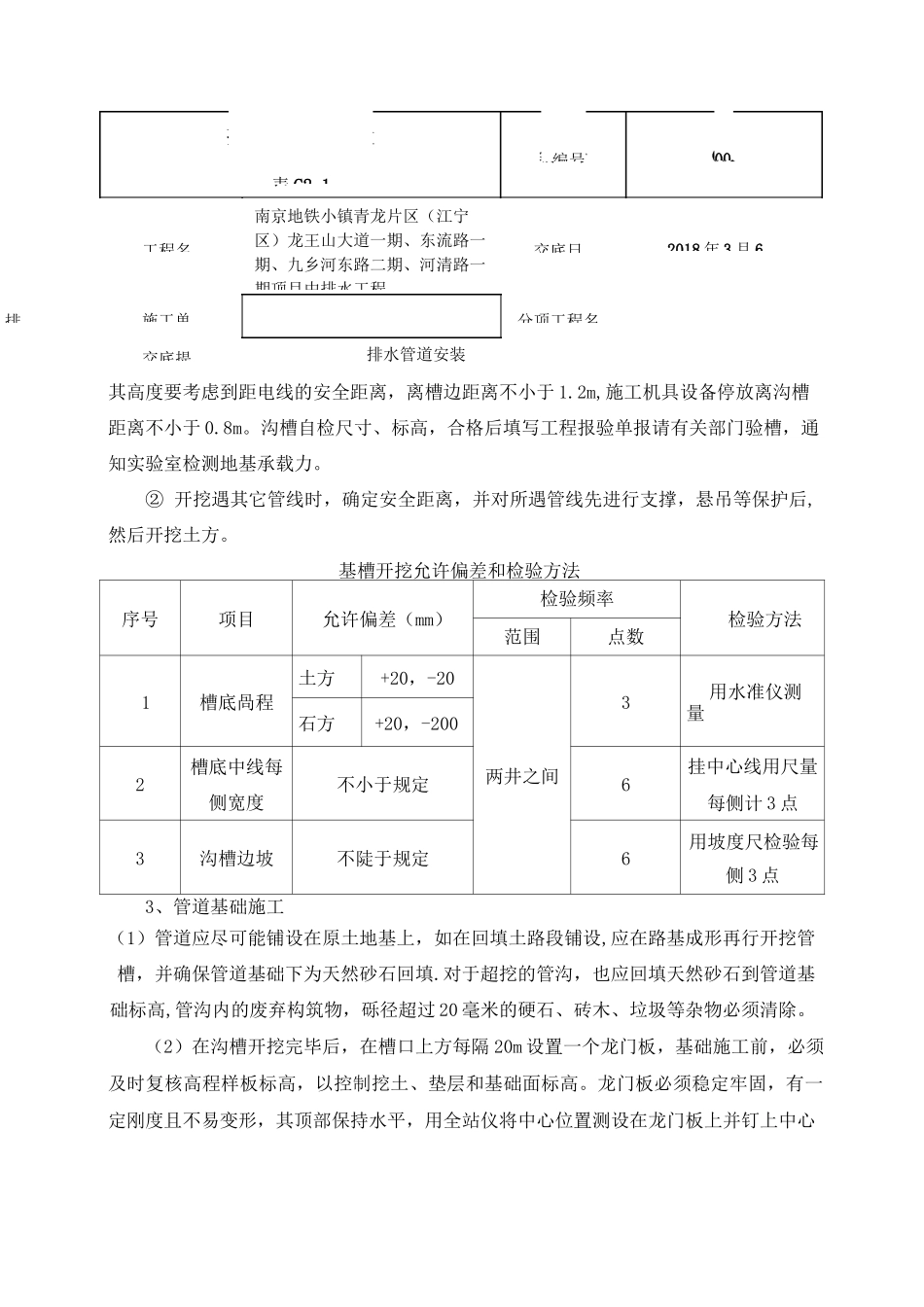

根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白灰划线来控制,在沟槽检查井位置的两侧设置控制桩,并记录两桩至检查井中心的距离,以
