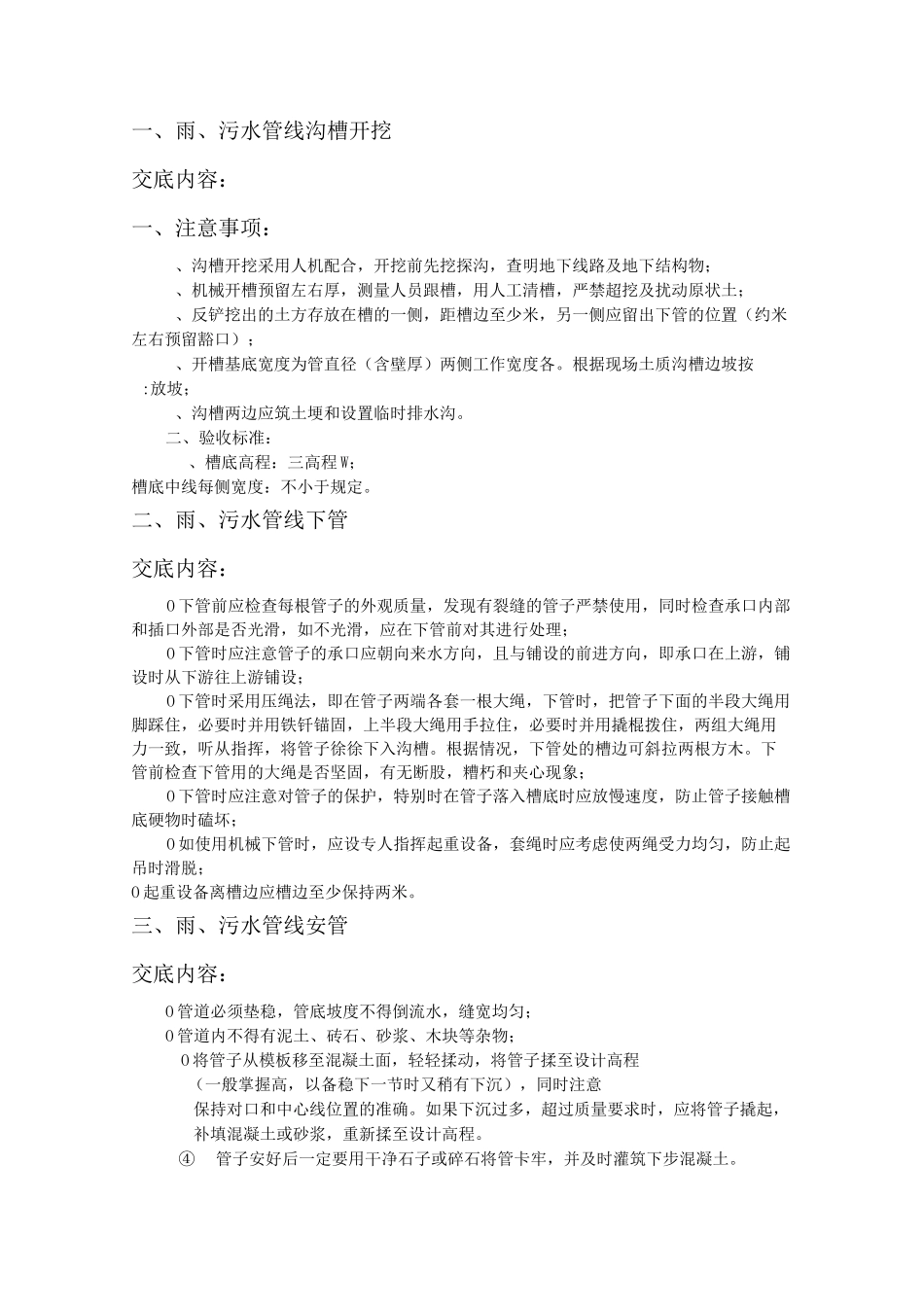

一、雨、污水管线沟槽开挖交底内容:一、注意事项:、沟槽开挖采用人机配合,开挖前先挖探沟,查明地下线路及地下结构物;、机械开槽预留左右厚,测量人员跟槽,用人工清槽,严禁超挖及扰动原状土;、反铲挖出的土方存放在槽的一侧,距槽边至少米,另一侧应留出下管的位置(约米左右预留豁口);、开槽基底宽度为管直径(含壁厚)两侧工作宽度各
根据现场土质沟槽边坡按:放坡;、沟槽两边应筑土埂和设置临时排水沟
二、验收标准:、槽底高程:三高程W;槽底中线每侧宽度:不小于规定
二、雨、污水管线下管交底内容:O下管前应检查每根管子的外观质量,发现有裂缝的管子严禁使用,同时检查承口内部和插口外部是否光滑,如不光滑,应在下管前对其进行处理;O下管时应注意管子的承口应朝向来水方向,且与铺设的前进方向,即承口在上游,铺设时从下游往上游铺设;O下管时采用压绳法,即在管子两端各套一根大绳,下管时,把管子下面的半段大绳用脚踩住,必要时并用铁钎锚固,上半段大绳用手拉住,必要时并用撬棍拨住,两组大绳用力一致,听从指挥,将管子徐徐下入沟槽
根据情况,下管处的槽边可斜拉两根方木
下管前检查下管用的大绳是否坚固,有无断股,糟朽和夹心现象;O下管时应注意对管子的保护,特别时在管子落入槽底时应放慢速度,防止管子接触槽底硬物时磕坏;O如使用机械下管时,应设专人指挥起重设备,套绳时应考虑使两绳受力均匀,防止起吊时滑脱;O起重设备离槽边应槽边至少保持两米
三、雨、污水管线安管交底内容:O管道必须垫稳,管底坡度不得倒流水,缝宽均匀;O管道内不得有泥土、砖石、砂浆、木块等杂物;O将管子从模板移至混凝土面,轻轻揉动,将管子揉至设计高程(一般掌握高,以备稳下一节时又稍有下沉),同时注意保持对口和中心线位置的准确
如果下沉过多,超过质量要求时,应将管子撬起,补填混凝土或砂浆,重新揉至设计高程
④管子安好后一定要用干净石子或碎石将管卡牢,并及时灌筑
