1XXXX一期公共设备设施移交方案为保证小区公共设备设施的正常运行,明确地产、施工单位、物业公司的应尽义务,减少后期遗留问题的风险
同时也为业主委员会成立后的移交工作做充分准备,故近期对XXXX—期公共设备设施进行全面正式重新移交

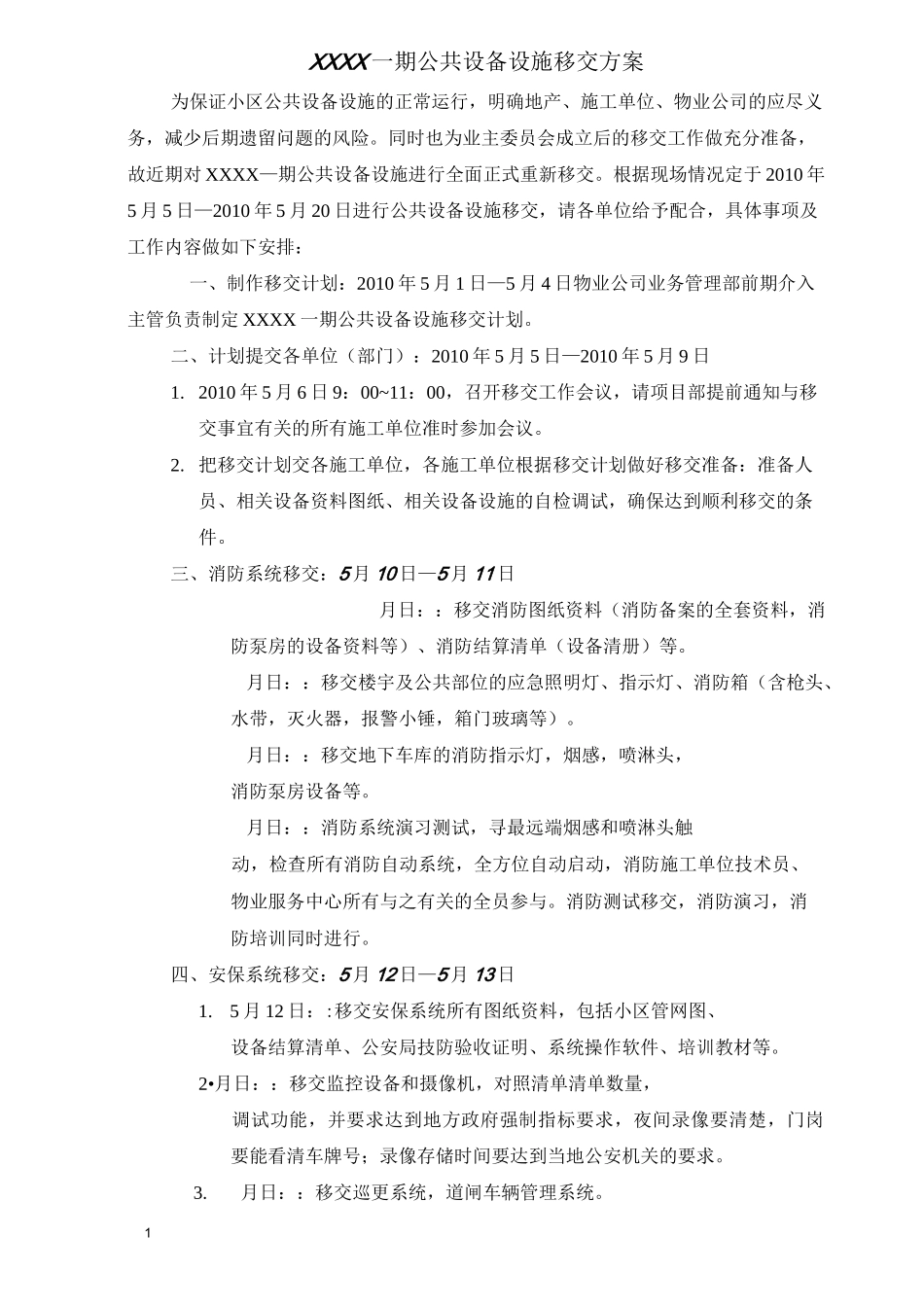

根据现场情况定于2010年5月5日—2010年5月20日进行公共设备设施移交,请各单位给予配合,具体事项及工作内容做如下安排:一、制作移交计划:2010年5月1日—5月4日物业公司业务管理部前期介入主管负责制定XXXX一期公共设备设施移交计划
二、计划提交各单位(部门):2010年5月5日—2010年5月9日1
2010年5月6日9:00~11:00,召开移交工作会议,请项目部提前通知与移交事宜有关的所有施工单位准时参加会议
把移交计划交各施工单位,各施工单位根据移交计划做好移交准备:准备人员、相关设备资料图纸、相关设备设施的自检调试,确保达到顺利移交的条件
三、消防系统移交:5月10日—5月11日月日::移交消防图纸资料(消防备案的全套资料,消防泵房的设备资料等)、消防结算清单(设备清册)等
月日::移交楼宇及公共部位的应急照明灯、指示灯、消防箱(含枪头、水带,灭火器,报警小锤,箱门玻璃等)
月日::移交地下车库的消防指示灯,烟感,喷淋头,消防泵房设备等
月日::消防系统演习测试,寻最远端烟感和喷淋头触动,检查所有消防自动系统,全方位自动启动,消防施工单位技术员、物业服务中心所有与之有关的全员参与
消防测试移交,消防演习,消防培训同时进行
四、安保系统移交:5月12日—5月13日1

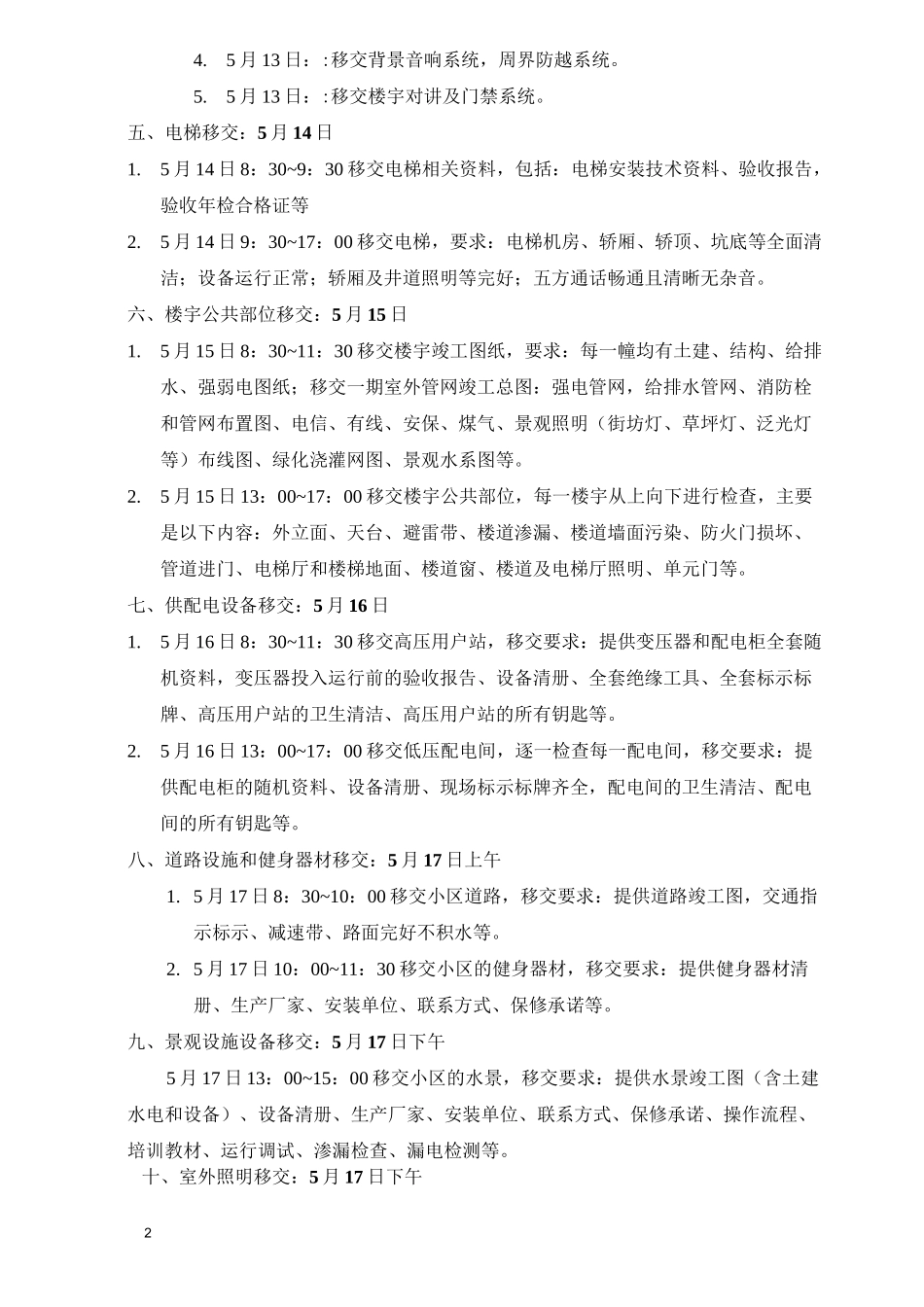

5月12日::移交安保系统所有图纸资料,包括小区管网图、设备结算清单、公安局技防验收证明、系统操作软件、培训教材等

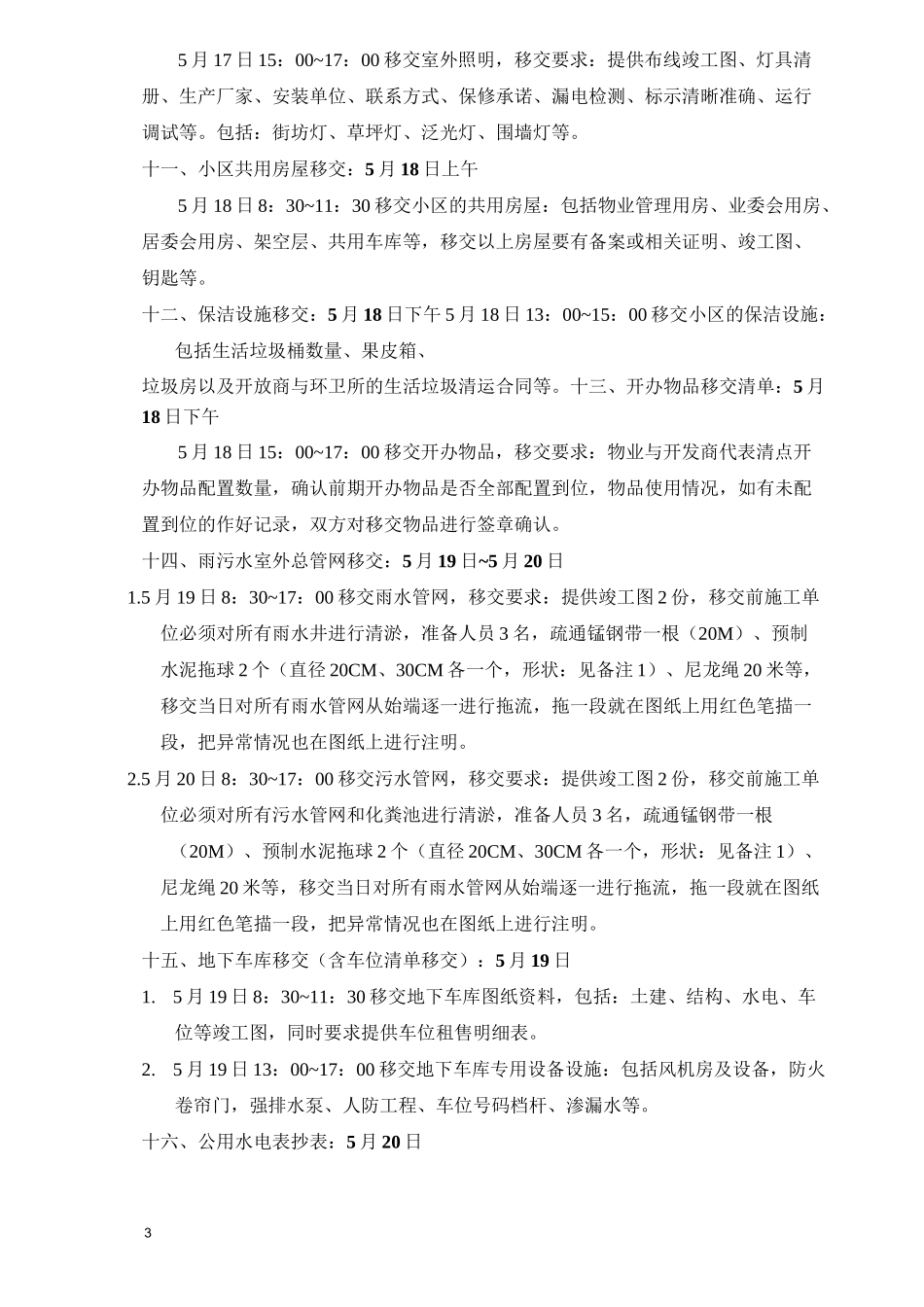

2•月日::移交监控设备和摄像机,对照清单清单数量,调试功能,并要求达到地方政府强制指标要求,夜间录像要清楚,门岗要能看清车牌号;录像存储时间要达
