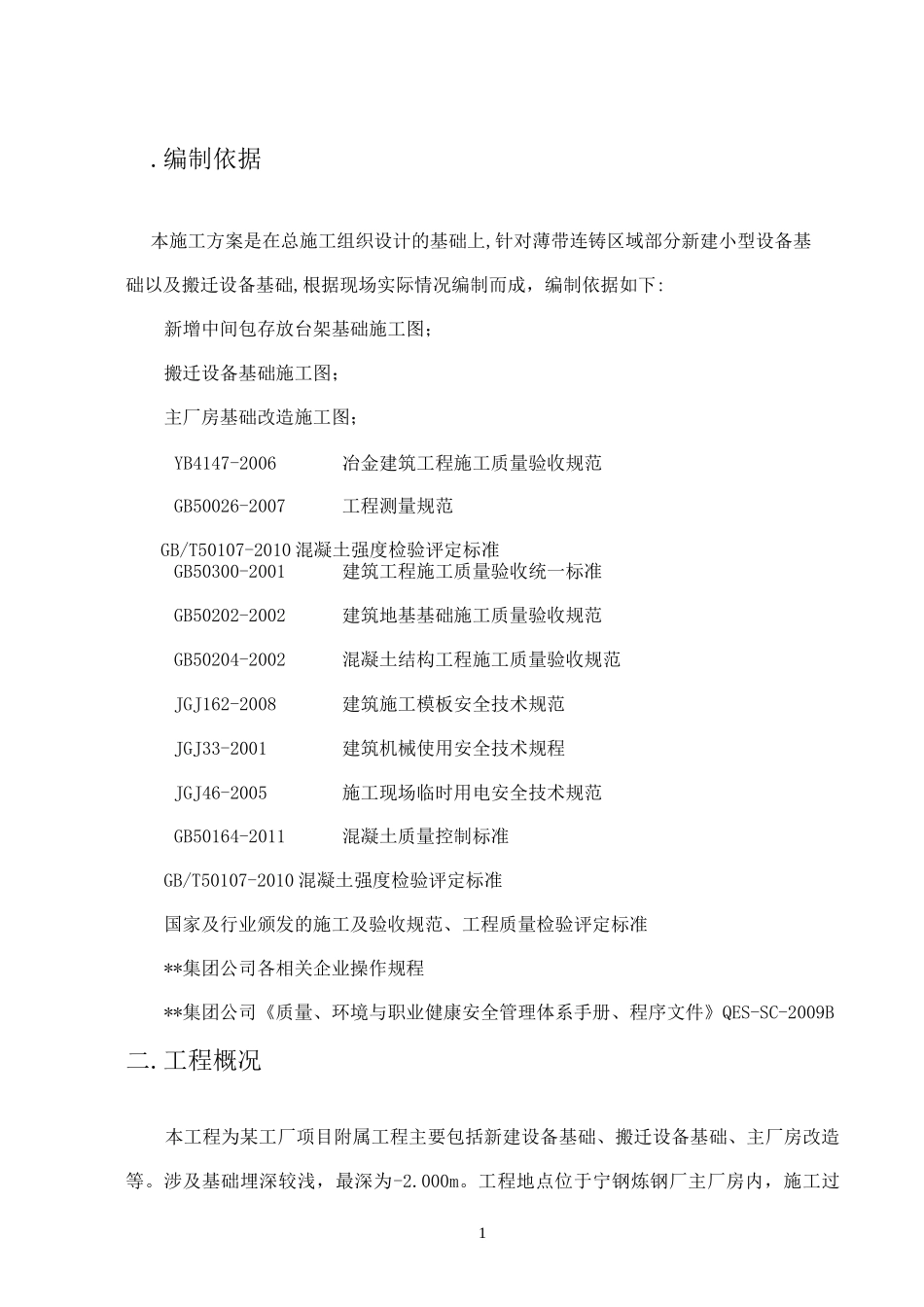

编制依据本施工方案是在总施工组织设计的基础上,针对薄带连铸区域部分新建小型设备基础以及搬迁设备基础,根据现场实际情况编制而成,编制依据如下:新增中间包存放台架基础施工图;搬迁设备基础施工图;主厂房基础改造施工图;YB4147-2006冶金建筑工程施工质量验收规范GB50026-2007工程测量规范GB/T50107-2010混凝土强度检验评定标准GB50300-2001建筑工程施工质量验收统一标准GB50202-2002建筑地基基础施工质量验收规范GB50204-2002混凝土结构工程施工质量验收规范JGJ162-2008建筑施工模板安全技术规范JGJ33-2001建筑机械使用安全技术规程JGJ46-2005施工现场临时用电安全技术规范GB50164-2011混凝土质量控制标准GB/T50107-2010混凝土强度检验评定标准国家及行业颁发的施工及验收规范、工程质量检验评定标准**集团公司各相关企业操作规程**集团公司《质量、环境与职业健康安全管理体系手册、程序文件》QES-SC-2009B二
工程概况本工程为某工厂项目附属工程主要包括新建设备基础、搬迁设备基础、主厂房改造等
涉及基础埋深较浅,最深为-2

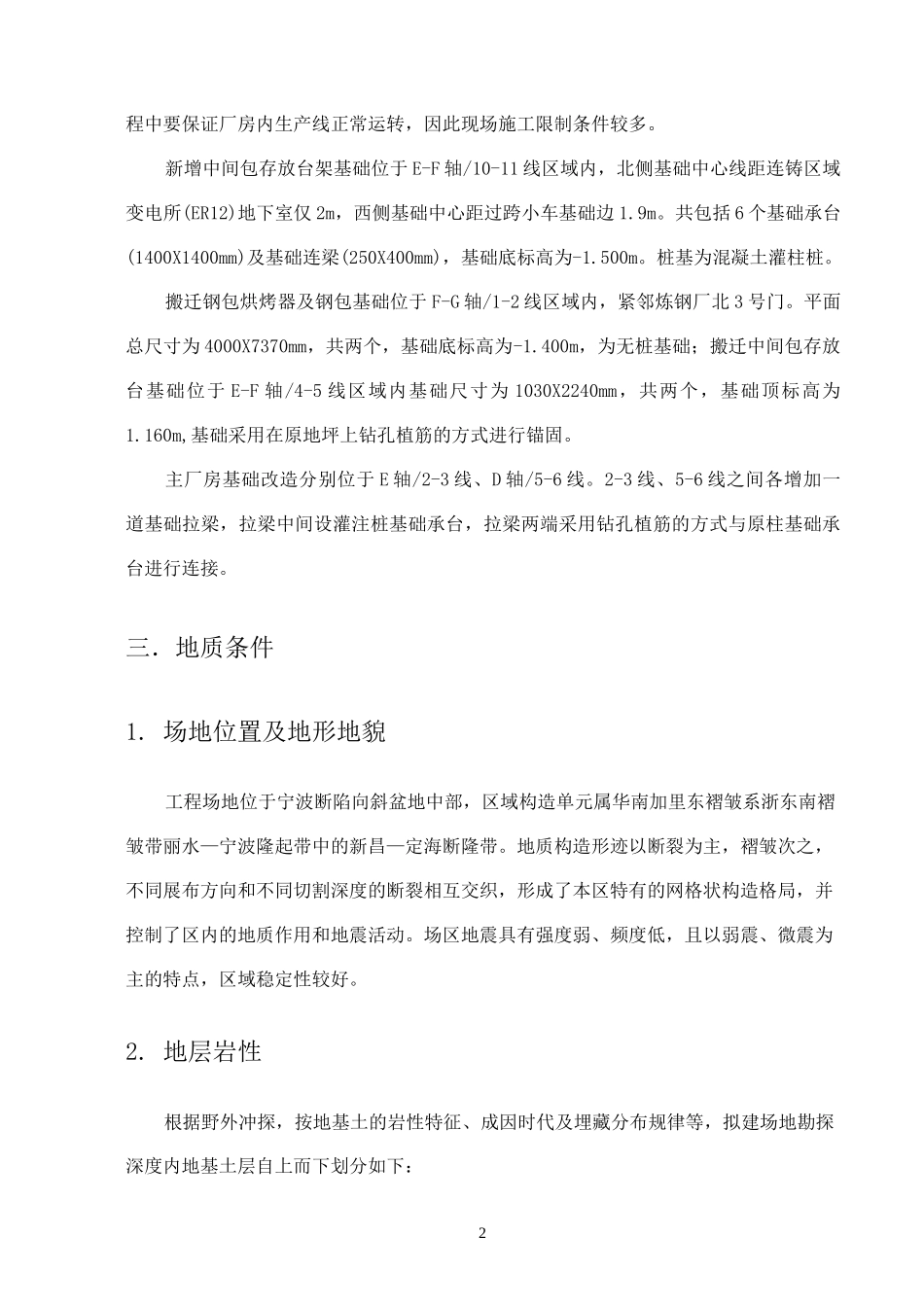

工程地点位于宁钢炼钢厂主厂房内,施工过2程中要保证厂房内生产线正常运转,因此现场施工限制条件较多
新增中间包存放台架基础位于E-F轴/10-11线区域内,北侧基础中心线距连铸区域变电所(ER12)地下室仅2m,西侧基础中心距过跨小车基础边1
共包括6个基础承台(1400X1400mm)及基础连梁(250X400mm),基础底标高为-1
桩基为混凝土灌柱桩
搬迁钢包烘烤器及钢包基础位于F-G轴/1-2线区域内,紧邻炼钢厂北3号门
平面总尺寸为4000X7370mm,共两个,基础底标高为-1
400m,为无桩基础;搬迁中间包存放台基础位于E-F轴
