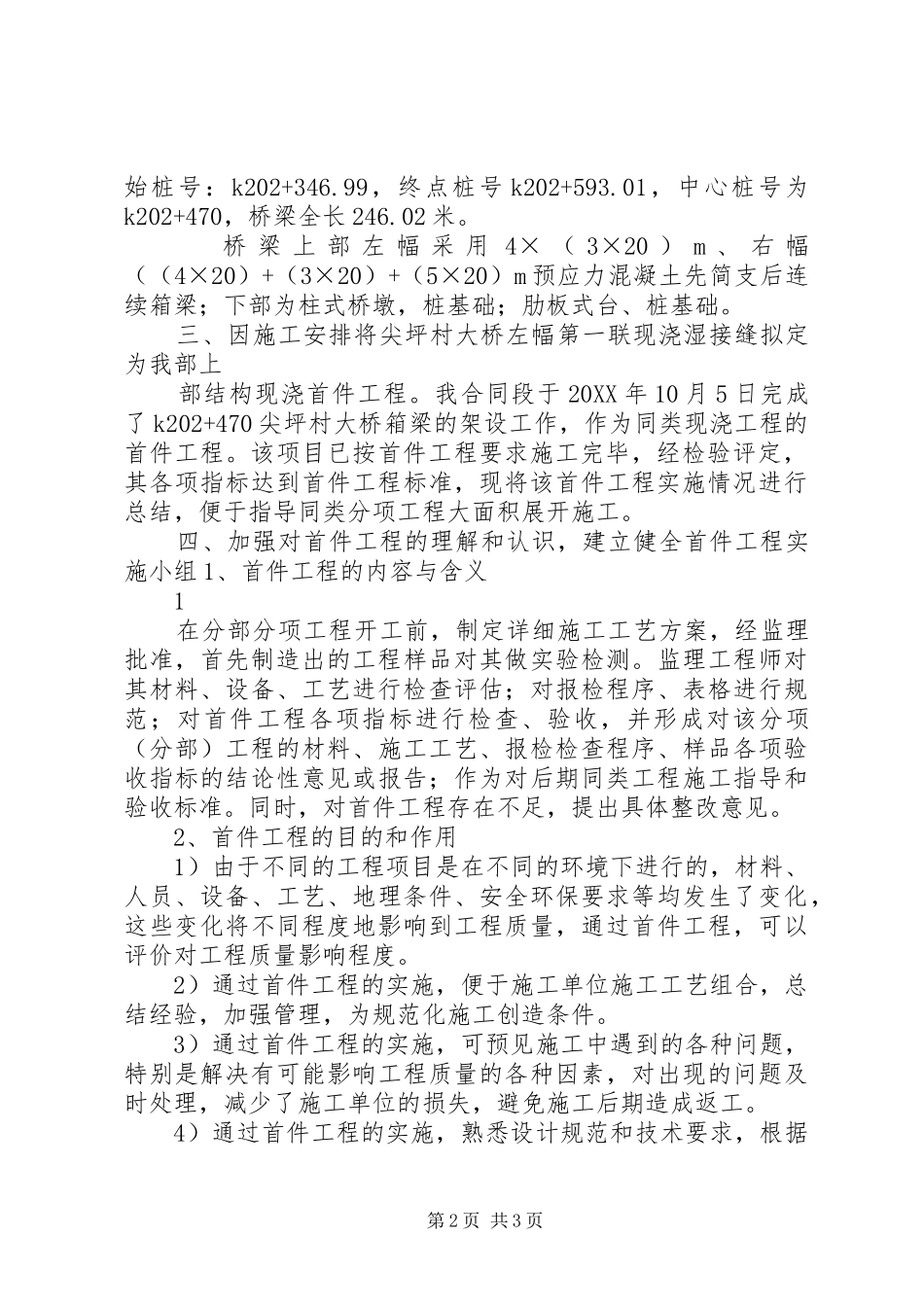

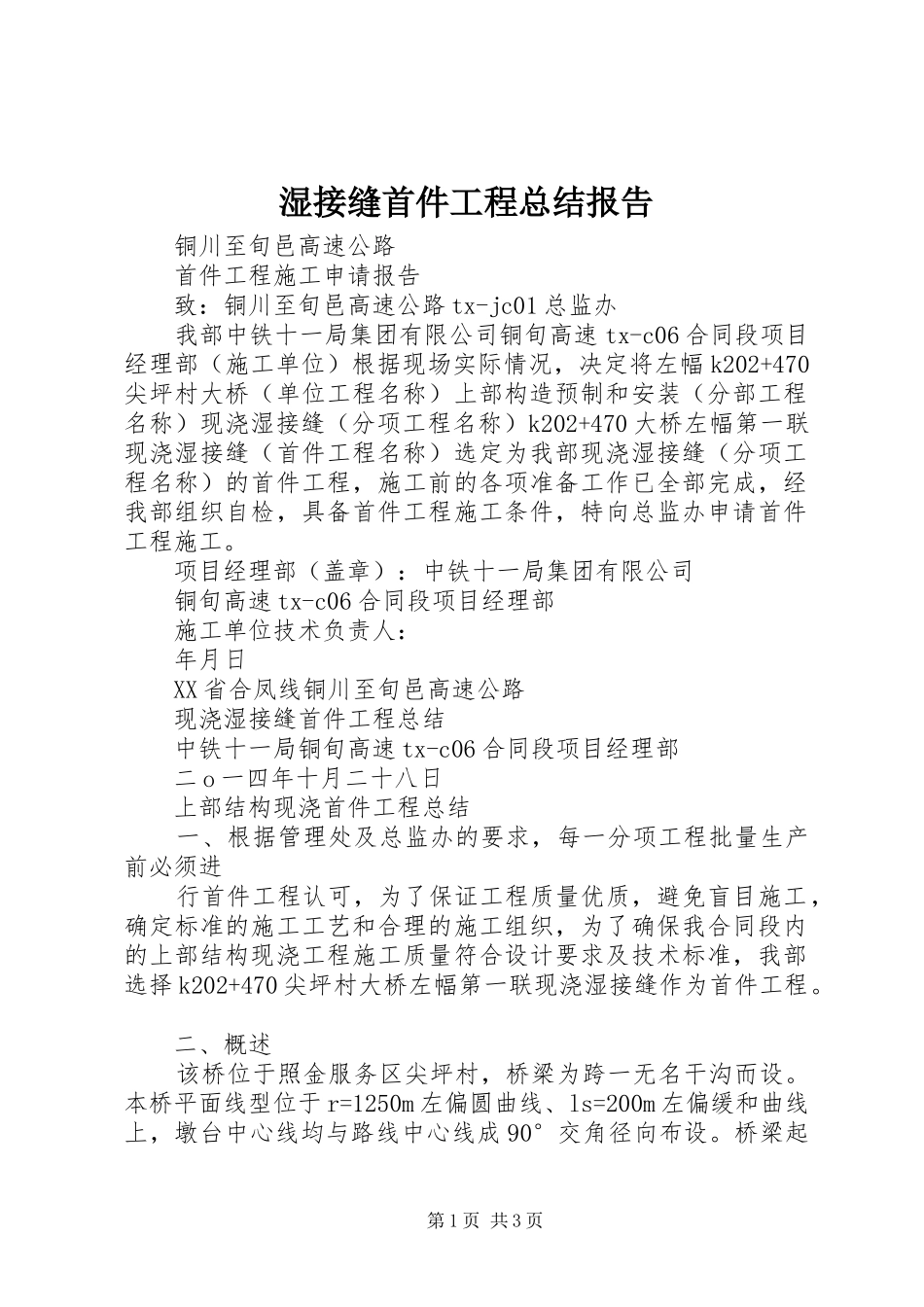

湿接缝首件工程总结报告铜川至旬邑高速公路首件工程施工申请报告致:铜川至旬邑高速公路tx-jc01总监办我部中铁十一局集团有限公司铜旬高速tx-c06合同段项目经理部(施工单位)根据现场实际情况,决定将左幅k202+470尖坪村大桥(单位工程名称)上部构造预制和安装(分部工程名称)现浇湿接缝(分项工程名称)k202+470大桥左幅第一联现浇湿接缝(首件工程名称)选定为我部现浇湿接缝(分项工程名称)的首件工程,施工前的各项准备工作已全部完成,经我部组织自检,具备首件工程施工条件,特向总监办申请首件工程施工
项目经理部(盖章):中铁十一局集团有限公司铜旬高速tx-c06合同段项目经理部施工单位技术负责人:年月日XX省合凤线铜川至旬邑高速公路现浇湿接缝首件工程总结中铁十一局铜旬高速tx-c06合同段项目经理部二o一四年十月二十八日上部结构现浇首件工程总结一、根据管理处及总监办的要求,每一分项工程批量生产前必须进行首件工程认可,为了保证工程质量优质,避免盲目施工,确定标准的施工工艺和合理的施工组织,为了确保我合同段内的上部结构现浇工程施工质量符合设计要求及技术标准,我部选择k202+470尖坪村大桥左幅第一联现浇湿接缝作为首件工程
二、概述该桥位于照金服务区尖坪村,桥梁为跨一无名干沟而设
本桥平面线型位于r=1250m左偏圆曲线、ls=200m左偏缓和曲线上,墩台中心线均与路线中心线成90°交角径向布设
桥梁起第1页共3页始桩号:k202+346
99,终点桩号k202+593
01,中心桩号为k202+470,桥梁全长246
桥梁上部左幅采用4×(3×20)m、右幅((4×20)+(3×20)+(5×20)m预应力混凝土先简支后连续箱梁;下部为柱式桥墩,桩基础;肋板式台、桩基础
三、因施工安排将尖坪村大桥左幅第一联现浇湿接缝拟定为我部上部结构现浇首件工程
我合同段于20XX
