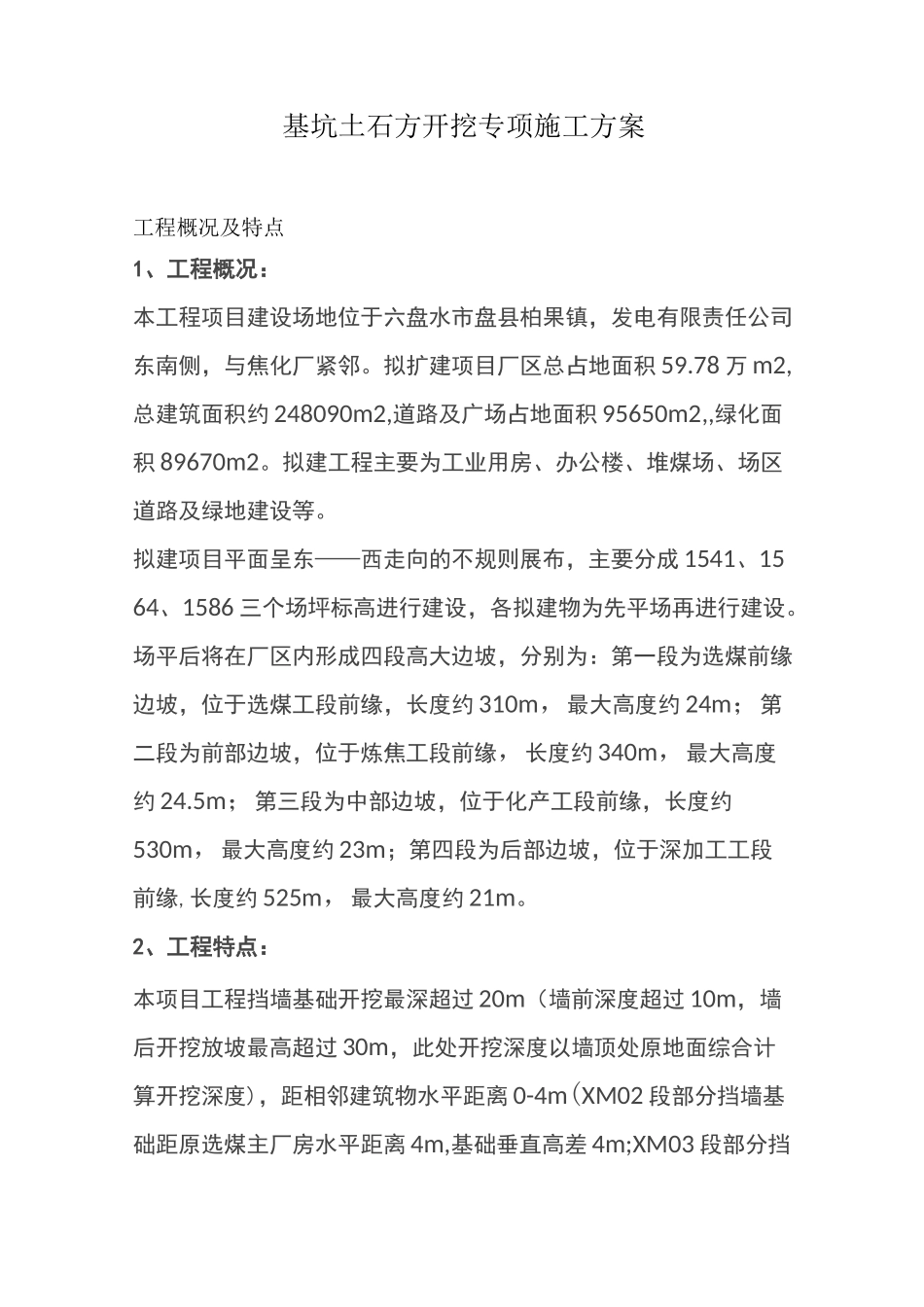

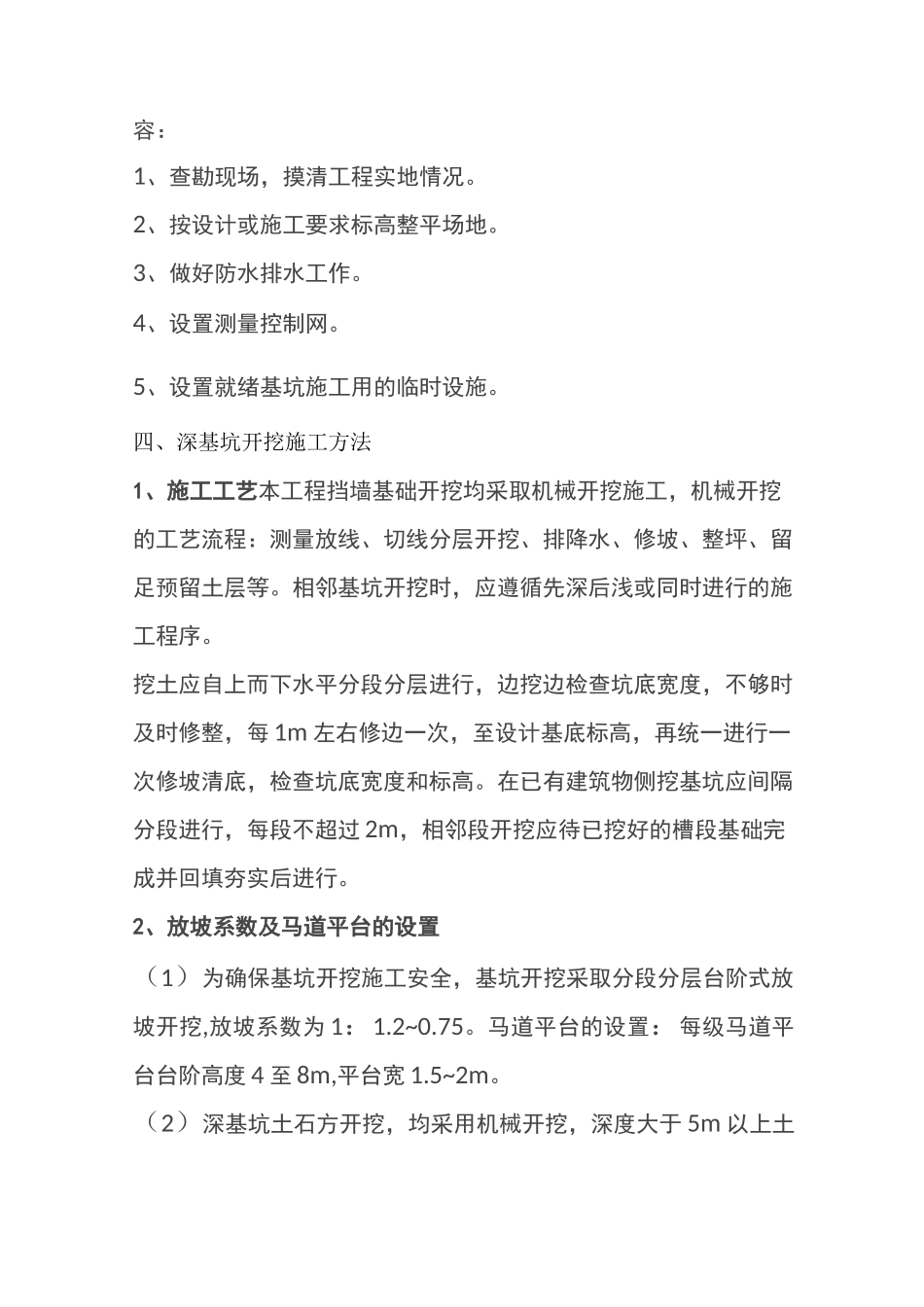

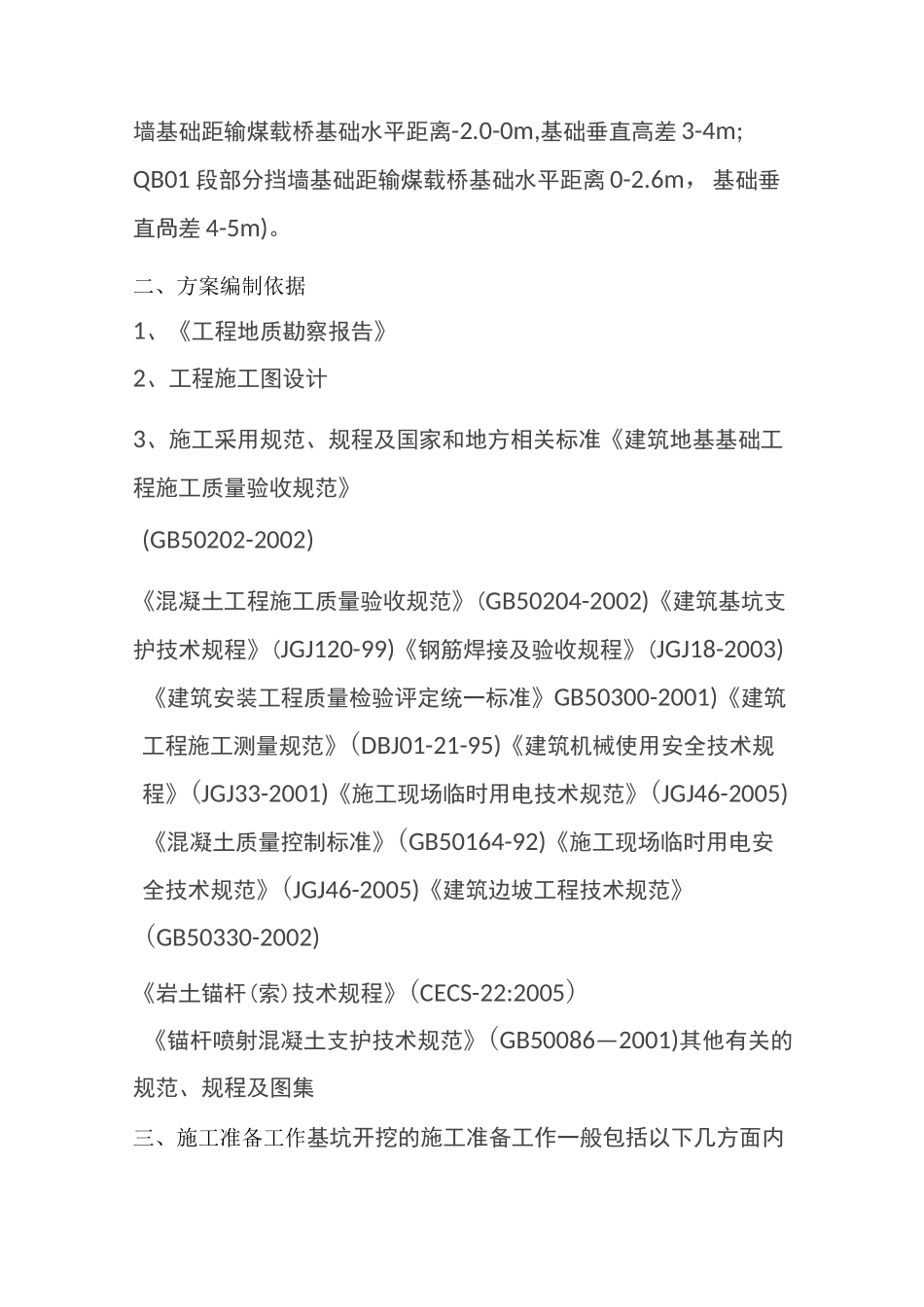

基坑土石方开挖专项施工方案工程概况及特点1、工程概况:本工程项目建设场地位于六盘水市盘县柏果镇,发电有限责任公司东南侧,与焦化厂紧邻。拟扩建项目厂区总占地面积59.78万m2,总建筑面积约248090m2,道路及广场占地面积95650m2,,绿化面积89670m2。拟建工程主要为工业用房、办公楼、堆煤场、场区道路及绿地建设等。拟建项目平面呈东——西走向的不规则展布,主要分成1541、1564、1586三个场坪标高进行建设,各拟建物为先平场再进行建设。场平后将在厂区内形成四段高大边坡,分别为:第一段为选煤前缘边坡,位于选煤工段前缘,长度约310m,最大高度约24m;第二段为前部边坡,位于炼焦工段前缘,长度约340m,最大高度约24.5m;第三段为中部边坡,位于化产工段前缘,长度约530m,最大高度约23m;第四段为后部边坡,位于深加工工段前缘,长度约525m,最大高度约21m。2、工程特点:本项目工程挡墙基础开挖最深超过20m(墙前深度超过10m,墙后开挖放坡最高超过30m,此处开挖深度以墙顶处原地面综合计算开挖深度),距相邻建筑物水平距离0-4m(XM02段部分挡墙基础距原选煤主厂房水平距离4m,基础垂直高差4m;XM03段部分挡墙基础距输煤载桥基础水平距离-2.0-0m,基础垂直高差3-4m;QB01段部分挡墙基础距输煤载桥基础水平距离0-2.6m,基础垂直咼差4-5m)。二、方案编制依据1、《工程地质勘察报告》2、工程施工图设计3、施工采用规范、规程及国家和地方相关标准《建筑地基基础工程施工质量验收规范》(GB50202-2002)《混凝土工程施工质量验收规范》(GB50204-2002)《建筑基坑支护技术规程》(JGJ120-99)《钢筋焊接及验收规程》(JGJ18-2003)《建筑安装工程质量检验评定统一标准》GB50300-2001)《建筑工程施工测量规范》(DBJ01-21-95)《建筑机械使用安全技术规程》(JGJ33-2001)《施工现场临时用电技术规范》(JGJ46-2005)《混凝土质量控制标准》(GB50164-92)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑边坡工程技术规范》(GB50330-2002)《岩土锚杆(索)技术规程》(CECS-22:2005)《锚杆喷射混凝土支护技术规范》(GB50086—2001)其他有关的规范、规程及图集三、施工准备工作基坑开挖的施工准备工作一般包括以下几方面内容:1、查勘现场,摸清工程实地情况。2、按设计或施工要求标高整平场地。3、做好防水排水工作。4、设置测量控制网。5、设置就绪基坑施工用的临时设施。四、深基坑开挖施工方法1、施工工艺本工程挡墙基础开挖均采取机械开挖施工,机械开挖的工艺流程:测量放线、切线分层开挖、排降水、修坡、整坪、留足预留土层等。相邻基坑开挖时,应遵循先深后浅或同时进行的施工程序。挖土应自上而下水平分段分层进行,边挖边检查坑底宽度,不够时及时修整,每1m左右修边一次,至设计基底标高,再统一进行一次修坡清底,检查坑底宽度和标高。在已有建筑物侧挖基坑应间隔分段进行,每段不超过2m,相邻段开挖应待已挖好的槽段基础完成并回填夯实后进行。2、放坡系数及马道平台的设置(1)为确保基坑开挖施工安全,基坑开挖采取分段分层台阶式放坡开挖,放坡系数为1:1.2~0.75。马道平台的设置:每级马道平台台阶高度4至8m,平台宽1.5~2m。(2)深基坑土石方开挖,均采用机械开挖,深度大于5m以上土石方采用反铲挖土机分层接力开挖,土石方采载重汽车运输到业主方指定弃土场。(3)为防止超挖和保持边坡坡度正确,开挖坡度采用1:1.2~0.75放坡,机械开挖至接近设计坑底标高或边坡边界,应预留20~30cm厚土层,采用人工开挖和修坡。(4)如开挖的基坑(槽)深于邻近建筑基础时,开挖应保持一定的距离和坡度,在不具备放坡开挖条件处,采取相应的支护措施(XM03、QB01部分挡墙施工影响的载桥基础,采取置换载桥的施工方案,具体详见载桥基础置换施工方案。)以免在施工时影响邻近建筑基础的稳定。如不能满足要求,应采取在坡脚设挡墙或支撑进行加固处理。(5)挖土时注意检查基坑底是否有洞穴,暗沟或裂隙、断层(对岩石地基)存在,如发现迹象,应及时汇报,并进行探查处理。(6)弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡角至坑边距离应按挖坑深度,边坡坡度和土的类别确定,干燥密实土不小于...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑土石方开挖专项施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
