XX(天津)部件有限公司生产线设备移动安装工程技术方案编制:天津XX机电设备安装工程有限公司2018
05XX(天津)部件有限公司生产线设备移动安装工程技术方案1
配电柜,电缆工程配电柜移位安装,配电柜进线桥架更换新作,配电柜局部补漆处理,柜内增加开关龙骨,加装新移动设备控制开关,柜内配线相应调整安装,更换老旧开关设备,保障一机一闸,确保电气安全
电缆头采用电缆终端手套热缩处理,电缆端子压接密实,与开关端子面接触良好,保证导电效果
新压接电缆严格按照GB标准施工,按照左进右出顺序排布,配电柜柜门,柜内开关及每条进线电缆安装标牌标识设备号,保障维修工作简单明了,保证每条线缆起始部位一目了然

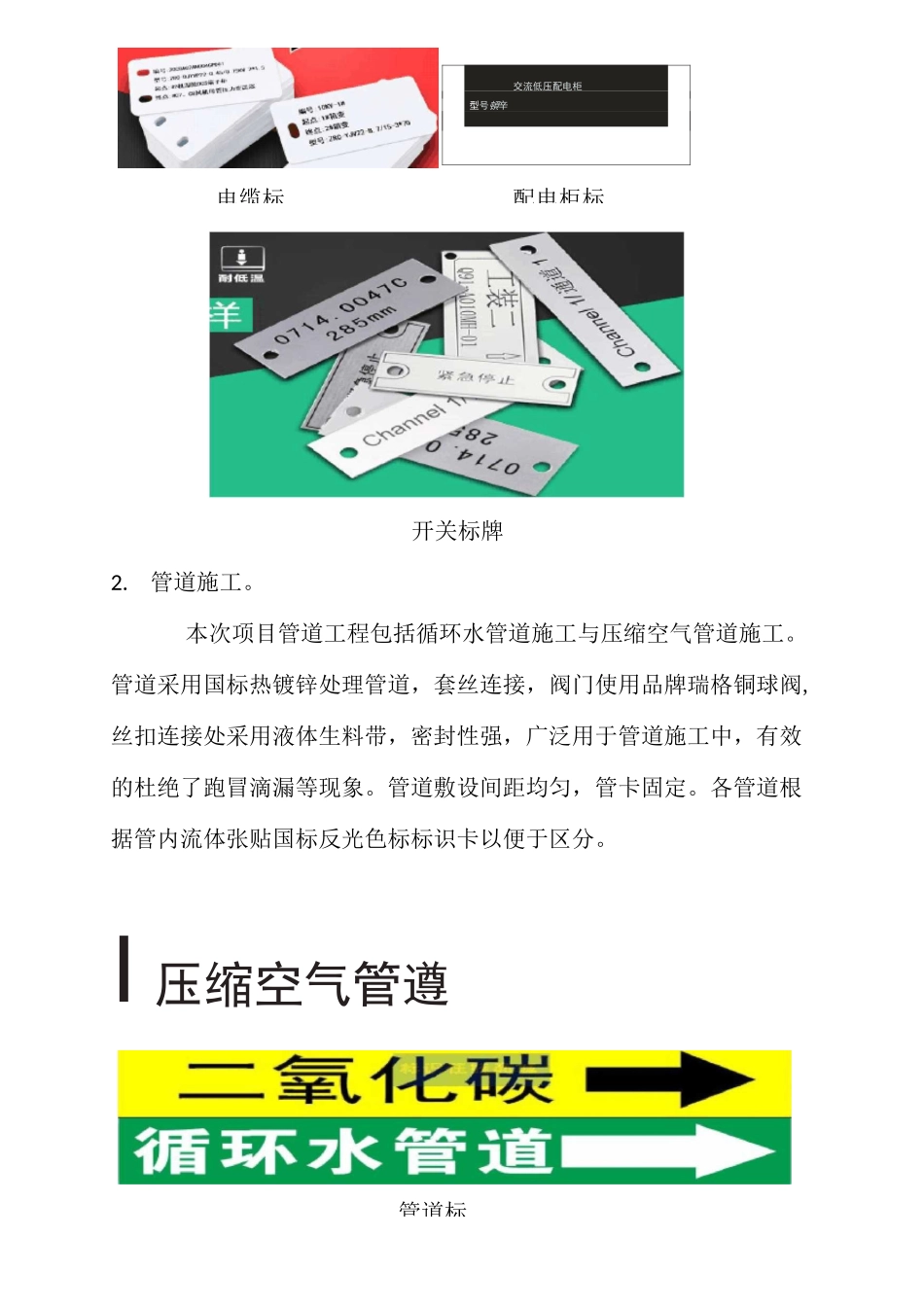

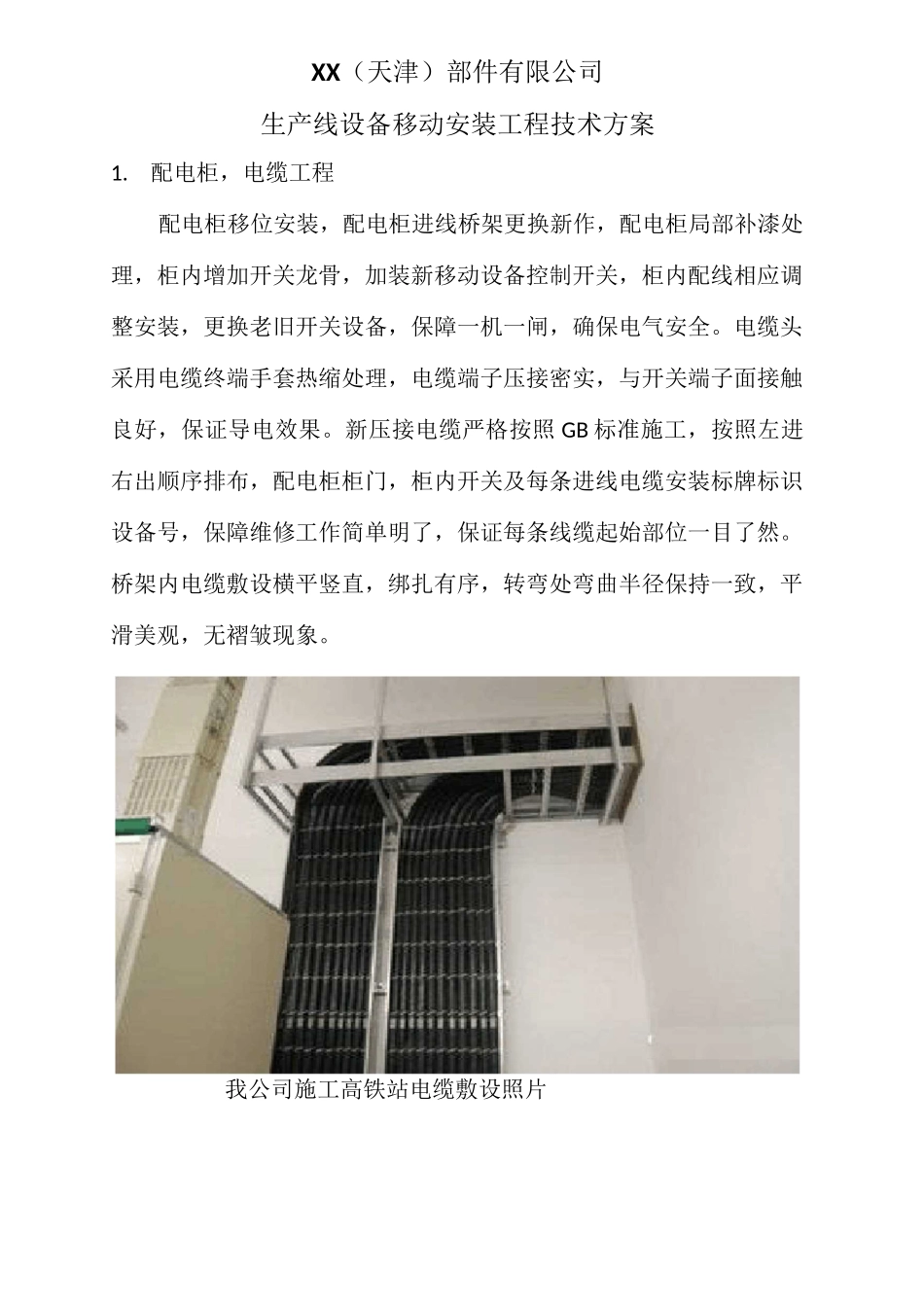

桥架内电缆敷设横平竖直,绑扎有序,转弯处弯曲半径保持一致,平滑美观,无褶皱现象
我公司施工高铁站电缆敷设照片开关标牌2
本次项目管道工程包括循环水管道施工与压缩空气管道施工
管道采用国标热镀锌处理管道,套丝连接,阀门使用品牌瑞格铜球阀,丝扣连接处采用液体生料带,密封性强,广泛用于管道施工中,有效的杜绝了跑冒滴漏等现象
管道敷设间距均匀,管卡固定
各管道根据管内流体张贴国标反光色标标识卡以便于区分
I压缩空气管遵交流低压配电柜型号頓辛电缆标配电柜标管道标压缩空气管道与设备连接时采用亚达高压软管连接,软管端头安装压缩空气快速接头,快速接头与软管连接固定淘汰喉箍固定形式,采用新型套头压接固定,连接更安全可靠
老式连接固定方式(易脱落漏气)循环水管道与机器设备连接时采用耐高温耐腐蚀液压压接软管
钢结构框架工程设备布局的变化会造成钢结构框架立柱位置变化,新安装立柱改变以往焊接连接方式,采用立柱两端焊接钢板法兰,提前预支并做佛碳喷涂,现场与地面用膨胀螺丝固定,顶端与原有横向钢结构框架用抱箍连接
原有不拆除钢结构部分涂油漆翻新
新型压接形式结实牢钢结构立柱地面安装部分钢结构立柱顶部与
