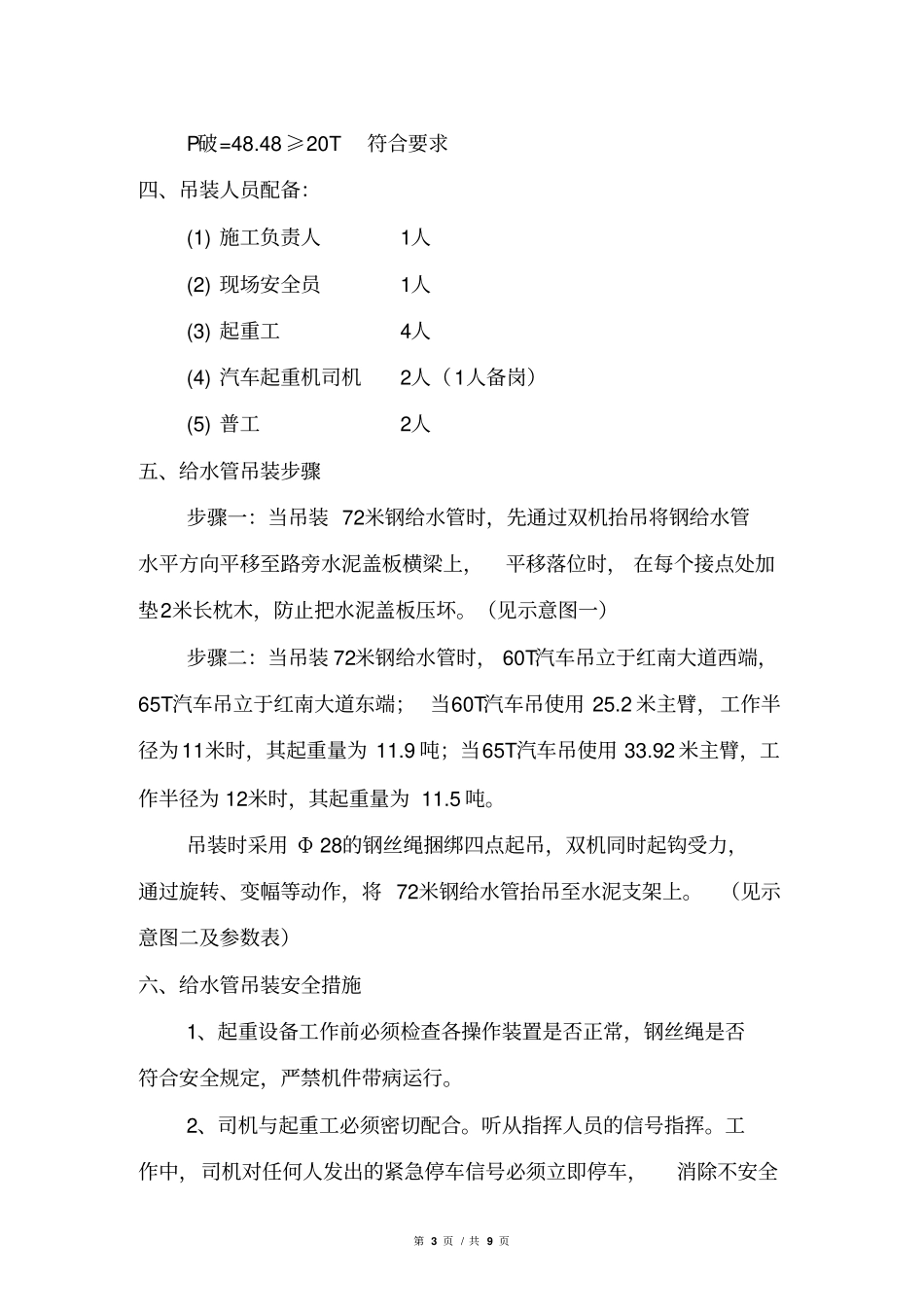

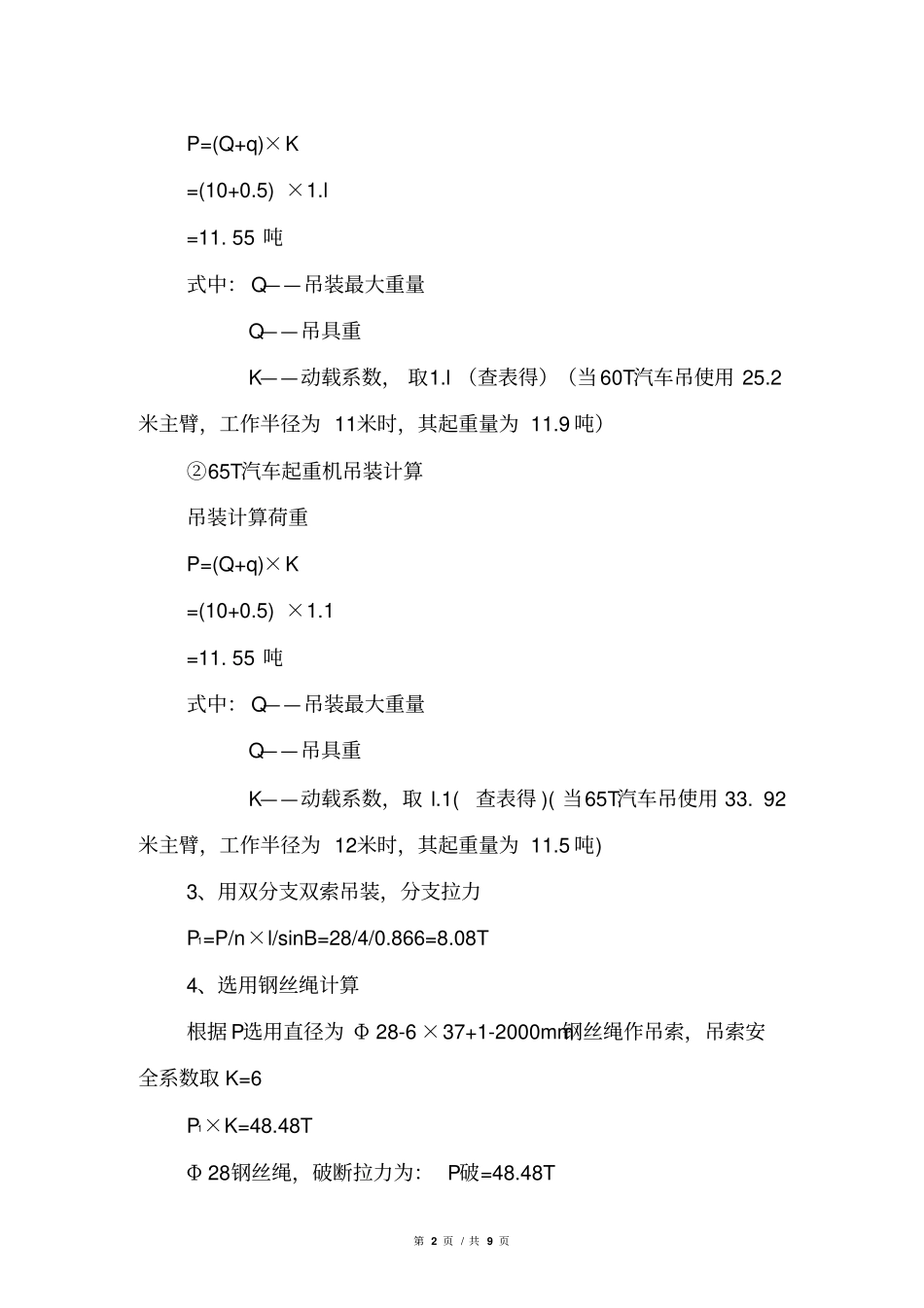

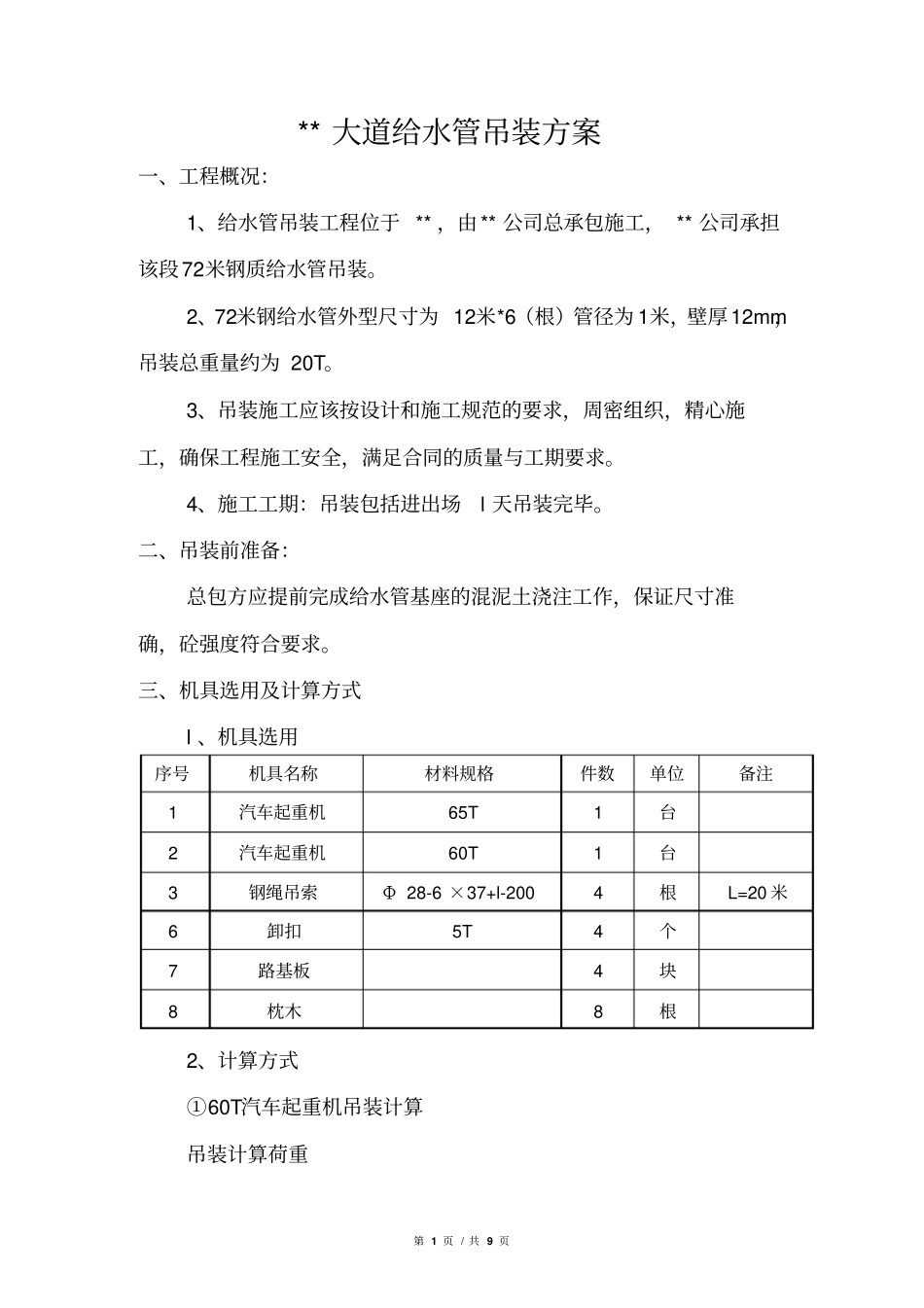

第1页/共9页**大道给水管吊装方案一、工程概况:1、给水管吊装工程位于**,由**公司总承包施工,**公司承担该段72米钢质给水管吊装。2、72米钢给水管外型尺寸为12米*6(根)管径为1米,壁厚12mm,吊装总重量约为20T。3、吊装施工应该按设计和施工规范的要求,周密组织,精心施工,确保工程施工安全,满足合同的质量与工期要求。4、施工工期:吊装包括进出场l天吊装完毕。二、吊装前准备:总包方应提前完成给水管基座的混泥土浇注工作,保证尺寸准确,砼强度符合要求。三、机具选用及计算方式l、机具选用序号机具名称材料规格件数单位备注1汽车起重机65T1台2汽车起重机60T1台3钢绳吊索Φ28-6×37+l-2004根L=20米6卸扣5T4个7路基板4块8枕木8根2、计算方式①60T汽车起重机吊装计算吊装计算荷重第2页/共9页P=(Q+q)×K=(10+0.5)×1.l=11.55吨式中:Q——吊装最大重量Q——吊具重K——动载系数,取1.l(查表得)(当60T汽车吊使用25.2米主臂,工作半径为11米时,其起重量为11.9吨)②65T汽车起重机吊装计算吊装计算荷重P=(Q+q)×K=(10+0.5)×1.1=11.55吨式中:Q——吊装最大重量Q——吊具重K——动载系数,取l.1(查表得)(当65T汽车吊使用33.92米主臂,工作半径为12米时,其起重量为11.5吨)3、用双分支双索吊装,分支拉力P1=P/n×l/sinB=28/4/0.866=8.08T4、选用钢丝绳计算根据P选用直径为Φ28-6×37+1-2000mm钢丝绳作吊索,吊索安全系数取K=6P1×K=48.48TΦ28钢丝绳,破断拉力为:P破=48.48T第3页/共9页P破=48.48≥20T符合要求四、吊装人员配备:(1)施工负责人1人(2)现场安全员1人(3)起重工4人(4)汽车起重机司机2人(1人备岗)(5)普工2人五、给水管吊装步骤步骤一:当吊装72米钢给水管时,先通过双机抬吊将钢给水管水平方向平移至路旁水泥盖板横梁上,平移落位时,在每个接点处加垫2米长枕木,防止把水泥盖板压坏。(见示意图一)步骤二:当吊装72米钢给水管时,60T汽车吊立于红南大道西端,65T汽车吊立于红南大道东端;当60T汽车吊使用25.2米主臂,工作半径为11米时,其起重量为11.9吨;当65T汽车吊使用33.92米主臂,工作半径为12米时,其起重量为11.5吨。吊装时采用Φ28的钢丝绳捆绑四点起吊,双机同时起钩受力,通过旋转、变幅等动作,将72米钢给水管抬吊至水泥支架上。(见示意图二及参数表)六、给水管吊装安全措施1、起重设备工作前必须检查各操作装置是否正常,钢丝绳是否符合安全规定,严禁机件带病运行。2、司机与起重工必须密切配合。听从指挥人员的信号指挥。工作中,司机对任何人发出的紧急停车信号必须立即停车,消除不安全第4页/共9页因素后方可继续工作。3、地面要求垫平,压实,机身必须固定平稳,支撑必须安放牢固。4、起重机进行满负荷或接近满负荷起吊时,禁止同时进行两种或两种以上的操作动作。起重臂的左右旋转角度都不能超过45度,严禁斜吊、拉吊和快速起落。5、起重臂仰角不得小于30度,尽量避免起落起重臂,严禁落稳前变换操纵杆。6、施工中必须专人指挥。高空作业需系好安全带。7、进入施工现场必须戴安全帽,起重工必须执证上岗。8、作业期间不准饮酒。患有高血、心脏病者不得上高空工作。9、地面工作人员避免在高空作业人员工作的下方工作或者通过。10、在吊装作业时有专人看守,严禁车辆和无关人员进入施工现场。七、文明施工现场措施1、施工中尽量减少噪音。尽量避免重锤敲打,将噪音控制在最小范围内。2、搞好工地环境卫生和人员关系。做到对人有礼貌,不损坏他人财物。3、作业点周围清洁整齐,做到活完脚下清,工完场地清。编制时间:2012年元月第5页/共9页下面红色部分是赠送的总结计划,不需要的可以下载后编辑删除!2014年工作总结及2015年工作计划(精选)XX年,我工区安全生产工作始终坚持“安全第一,预防为主,综合治理”的方针,以落实安全生产责任制为核心,积极开展安全生产大检查、事故隐患整改、安全生产宣传教育以及安全生产专项整治等活动,一年来,在工区全员的共同努力下,工区安全生产局面良好,总体安全生产形势持续稳定并更加牢固可靠。一、主要工作开展情况(一)认真开展安全生产大检查,加大安全整治力度。在今年的安全生产检查活动...
