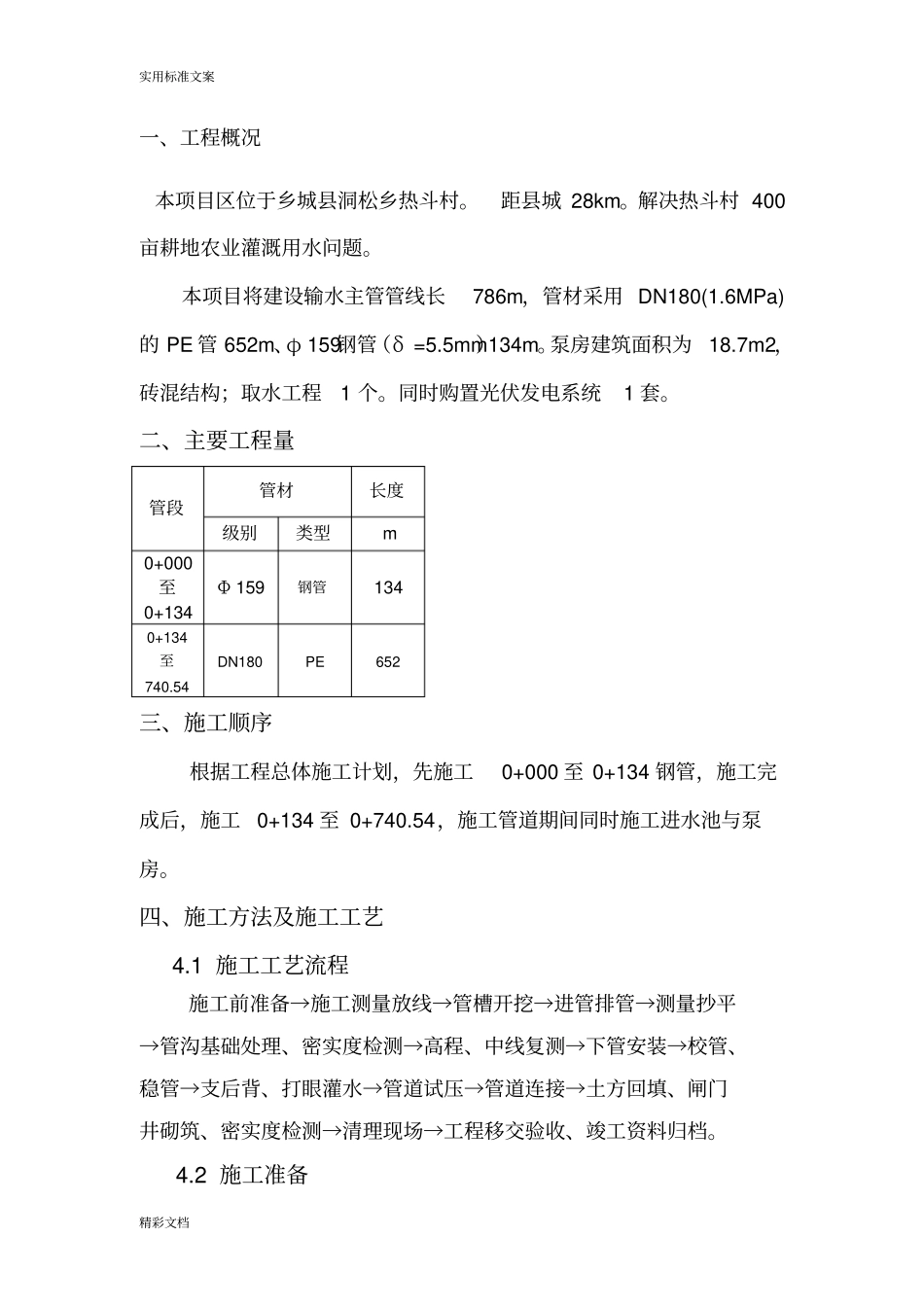

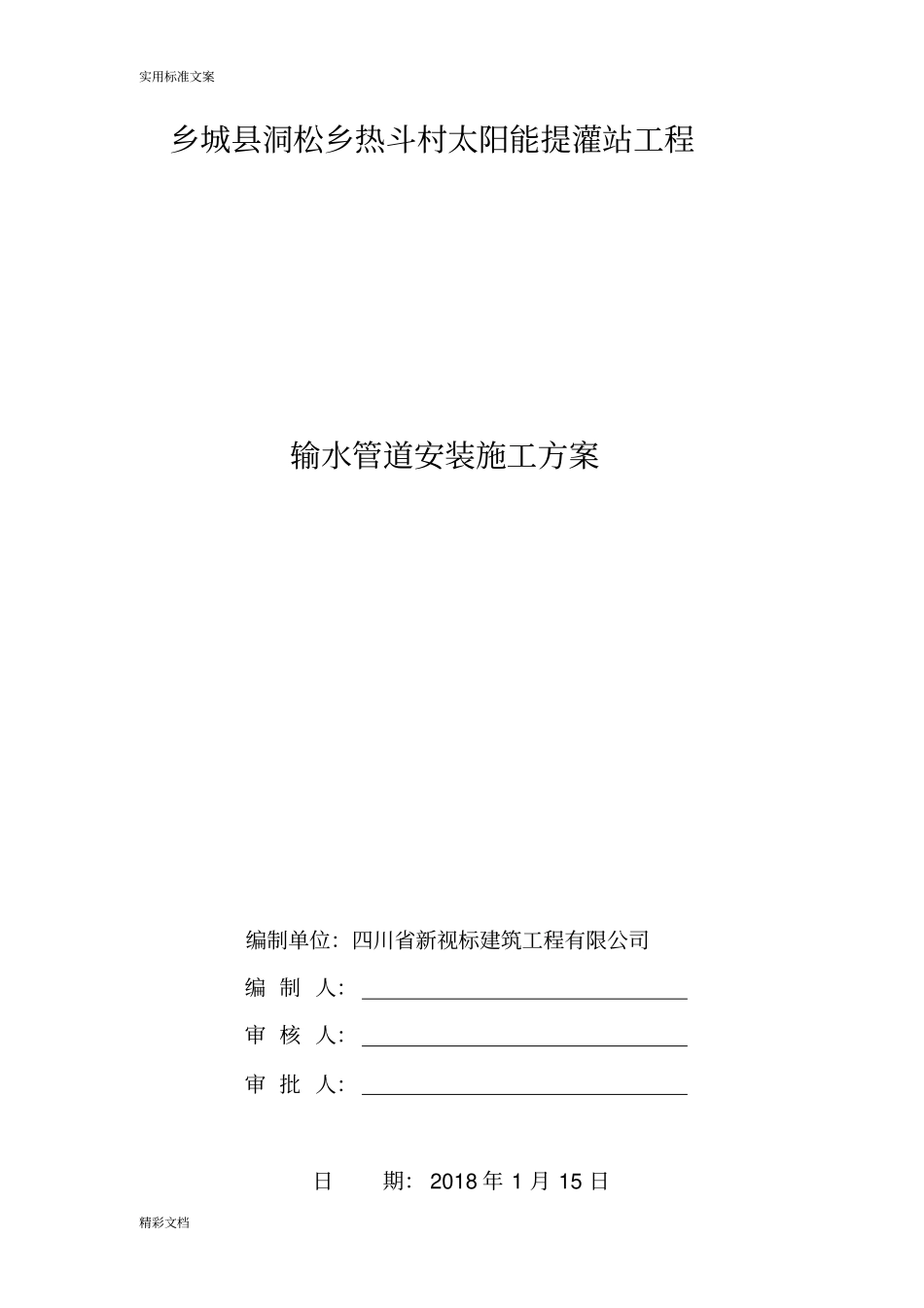

实用标准文案精彩文档乡城县洞松乡热斗村太阳能提灌站工程输水管道安装施工方案编制单位:四川省新视标建筑工程有限公司编制人:审核人:审批人:日期:2018年1月15日实用标准文案精彩文档一、工程概况本项目区位于乡城县洞松乡热斗村
距县城28km
解决热斗村400亩耕地农业灌溉用水问题
本项目将建设输水主管管线长786m,管材采用DN180(1
6MPa)的PE管652m、φ159钢管(δ=5
5mm)134m
泵房建筑面积为18
7m2,砖混结构;取水工程1个
同时购置光伏发电系统1套
二、主要工程量管段管材长度级别类型m0+000至0+134Φ159钢管1340+134至740
54DN180PE652三、施工顺序根据工程总体施工计划,先施工0+000至0+134钢管,施工完成后,施工0+134至0+740
54,施工管道期间同时施工进水池与泵房
四、施工方法及施工工艺4
1施工工艺流程施工前准备→施工测量放线→管槽开挖→进管排管→测量抄平→管沟基础处理、密实度检测→高程、中线复测→下管安装→校管、稳管→支后背、打眼灌水→管道试压→管道连接→土方回填、闸门井砌筑、密实度检测→清理现场→工程移交验收、竣工资料归档

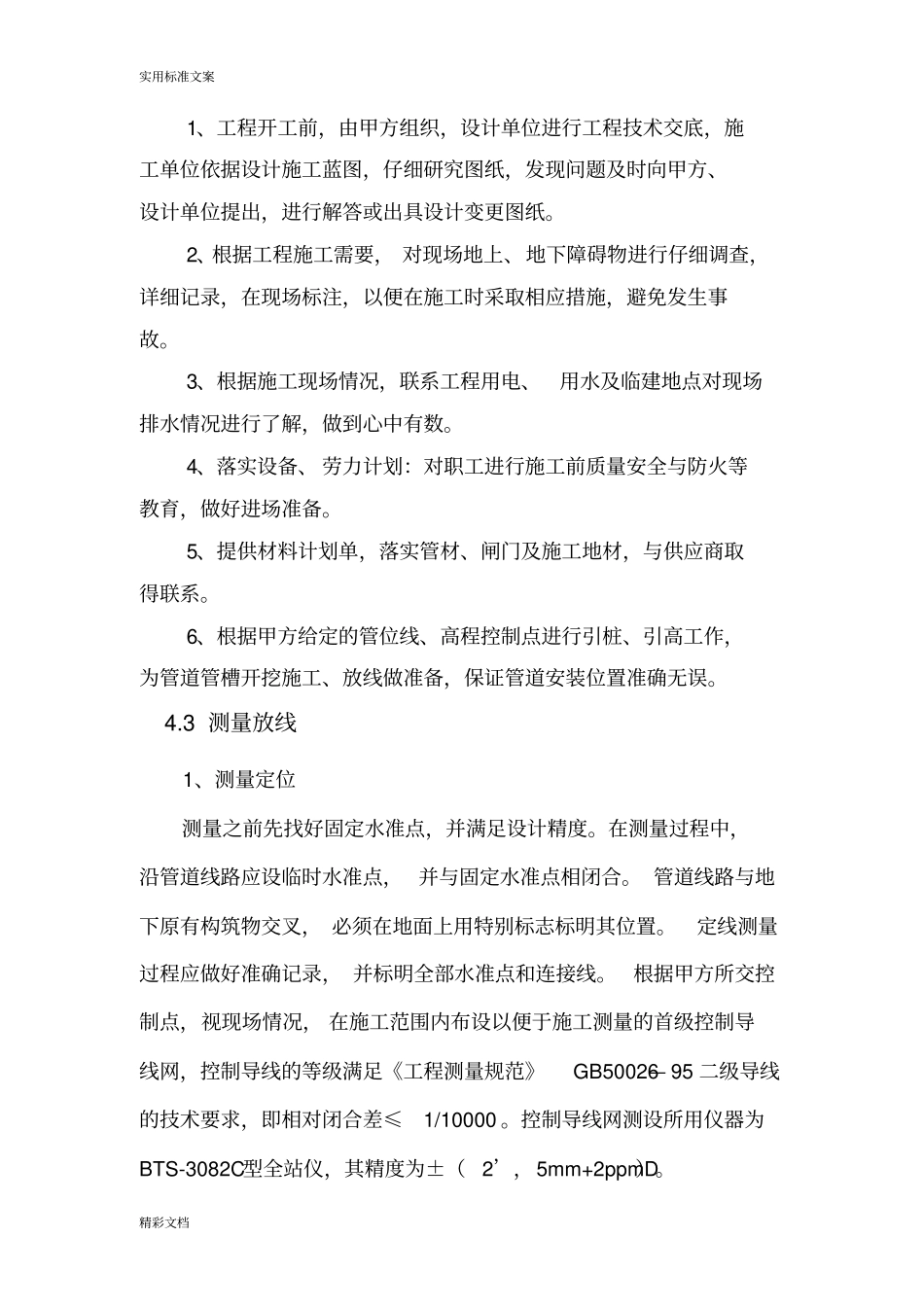

2施工准备实用标准文案精彩文档1、工程开工前,由甲方组织,设计单位进行工程技术交底,施工单位依据设计施工蓝图,仔细研究图纸,发现问题及时向甲方、设计单位提出,进行解答或出具设计变更图纸
2、根据工程施工需要,对现场地上、地下障碍物进行仔细调查,详细记录,在现场标注,以便在施工时采取相应措施,避免发生事故
3、根据施工现场情况,联系工程用电、用水及临建地点对现场排水情况进行了解,做到心中有数
4、落实设备、劳力计划:对职工进行施工前质量安全与防火等教育,做好进场准备
5、提供材料计划单,落实管材、闸门及施工地材,与供应商取得联系
6、根据甲方给定的管位线、高程控制点
