XXX低压配电柜更换施工方案编制人:审核人:审批人:Xxxxxxxx二零一九年三月三日目录1
工程概况21
工程名称21
建设地点21
建设单位21
工程概述21
施工方案31
整体施工方案31
整体方案说明31
单项施工方案41
技术力量及人员配置61
安全施工方案91
工程概况工程名称XXX低压配电柜更换施工方案建设地点Xxx建设单位xxx工程建设项目部开竣工时间:2019年3月3日—2019年3月30日工程概述1、XXX2#、4#、6#、11#、13#站的低压配电系统属于老式配电柜,而且电气元件老化,对值班操作人员不安全,容易发生触电事故
2、由于负荷增大,电容补偿柜容量不足,经常受到当地电力部门的停电或罚款处理
3、由于设备老化,配电柜柜门不能关严,开关拒动等问题经常出现,严重影响到安全生产
为保障站内安全正常用电,需对2#、4#、6#、11#、13#站的老式配电柜进行更换
施工方案整体施工方案本工程的施工内容主要包括:1、维修配电柜17面
进线柜5面,出线柜10面、电容补偿柜2面
2、低压无功补偿装置调试2组

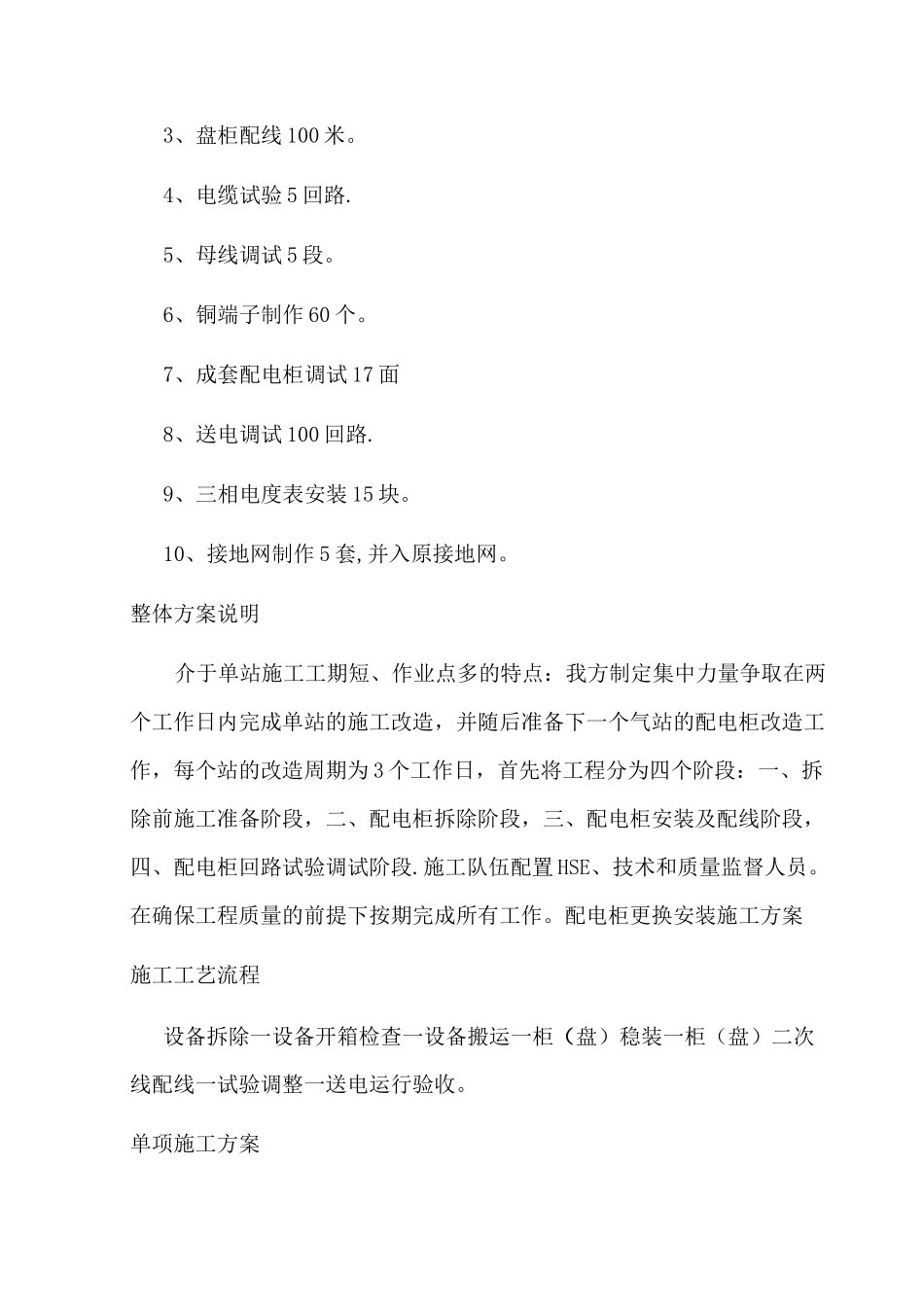

3、盘柜配线100米
4、电缆试验5回路
5、母线调试5段
6、铜端子制作60个
7、成套配电柜调试17面8、送电调试100回路
9、三相电度表安装15块
10、接地网制作5套,并入原接地网
整体方案说明介于单站施工工期短、作业点多的特点:我方制定集中力量争取在两个工作日内完成单站的施工改造,并随后准备下一个气站的配电柜改造工作,每个站的改造周期为3个工作日,首先将工程分为四个阶段:一、拆除前施工准备阶段,二、配电柜拆除阶段,三、配电柜安装及配线阶段,四、配电柜回路试验调试阶段
施工队伍配置HSE、技术和质量监督人员
在确保工程质量的前提下按期完成所有工作
配电柜更换安装施工
