合同编号:ZBHT-SHZH17F038-中交建宏峰[2017]技案号)合同名称:云南省曲江建水县曲江镇段治理工程一标段致:红河州红舜工程监理有限公司云南省曲江建水县曲江镇段治理工程监理部我方今提交云南省曲江建水县曲江镇段治理工程一标段的:附:口导流槽施工方案请贵方审批
承包人:中交建宏峰集团有限公司云南省曲江建水县曲江镇段治理工程一标段项目部项目经理:日期:监理机构将另行签发审批意见
云南省曲江建水县曲江镇段治理工程监理部签收人:日期:说明:本表一式—份,由承包人填写,监理机构签收后,承包人—份、监理机构—份、发包人—份、设代机构—份

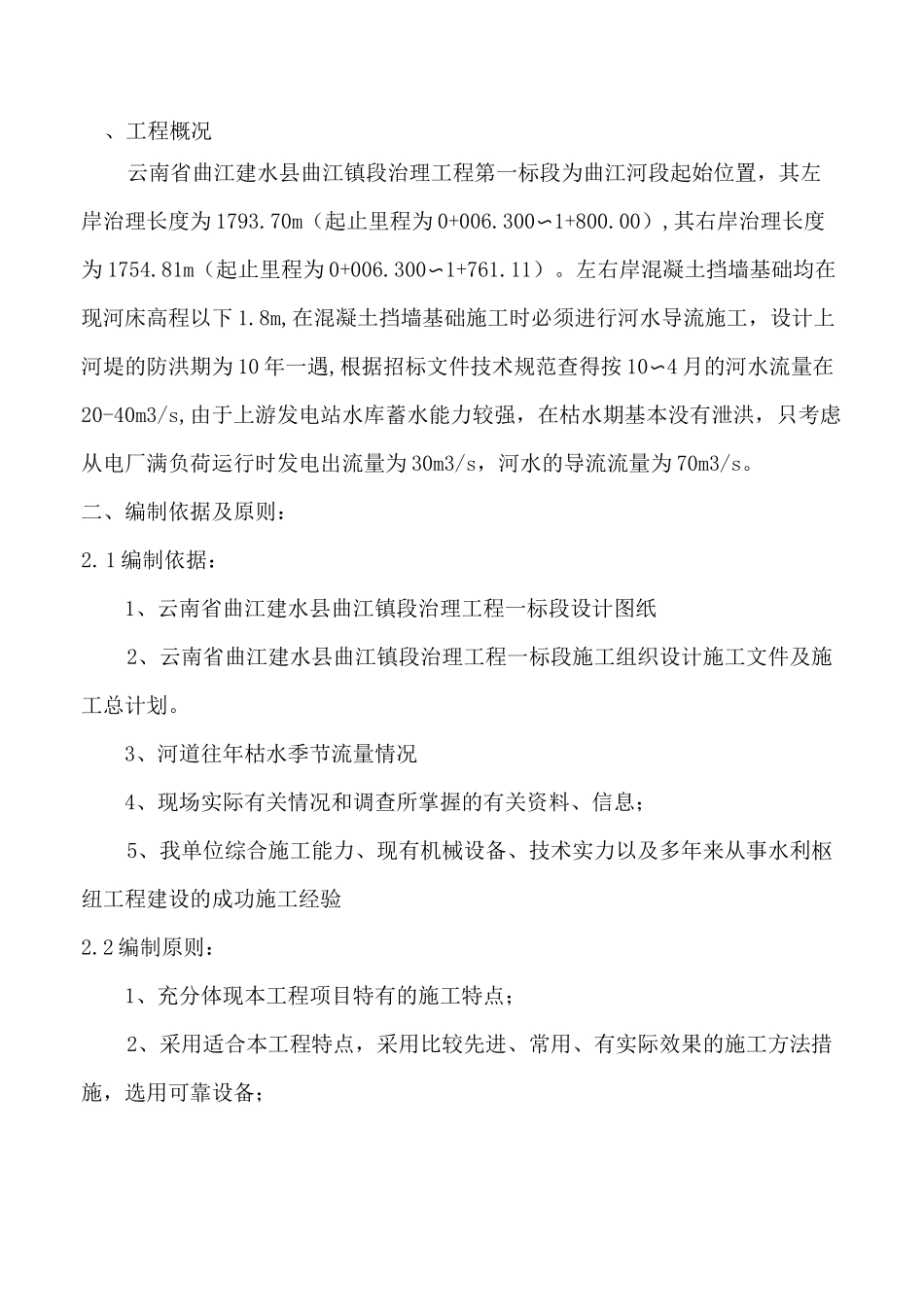

监理机构:红河州红舜工程监理有限公司云南省曲江建水县曲江镇段治理工程一标段导流槽施工方案编制:林天贵审核:陈锋编制单位:中交建宏峰集团有限公司云南省曲江建水县曲江镇段治理工程一标段项目部编制日期:二0一七年十二月、工程概况云南省曲江建水县曲江镇段治理工程第一标段为曲江河段起始位置,其左岸治理长度为1793
70m(起止里程为0+006
300〜1+800
00),其右岸治理长度为1754
81m(起止里程为0+006
300〜1+761
左右岸混凝土挡墙基础均在现河床高程以下1
8m,在混凝土挡墙基础施工时必须进行河水导流施工,设计上河堤的防洪期为10年一遇,根据招标文件技术规范查得按10〜4月的河水流量在20-40m3/s,由于上游发电站水库蓄水能力较强,在枯水期基本没有泄洪,只考虑从电厂满负荷运行时发电出流量为30m3/s,河水的导流流量为70m3/s
二、编制依据及原则:2
1编制依据:1、云南省曲江建水县曲江镇段治理工程一标段设计图纸2、云南省曲江建水县曲江镇段治理工程一标段施工组织设计施工文件及施工总计划
3、河道往年枯水季节流量情况4、现场实际有关情况和调查所掌握的有关资料、信息;5、我单位综合施工能力、现有机械设备、技
