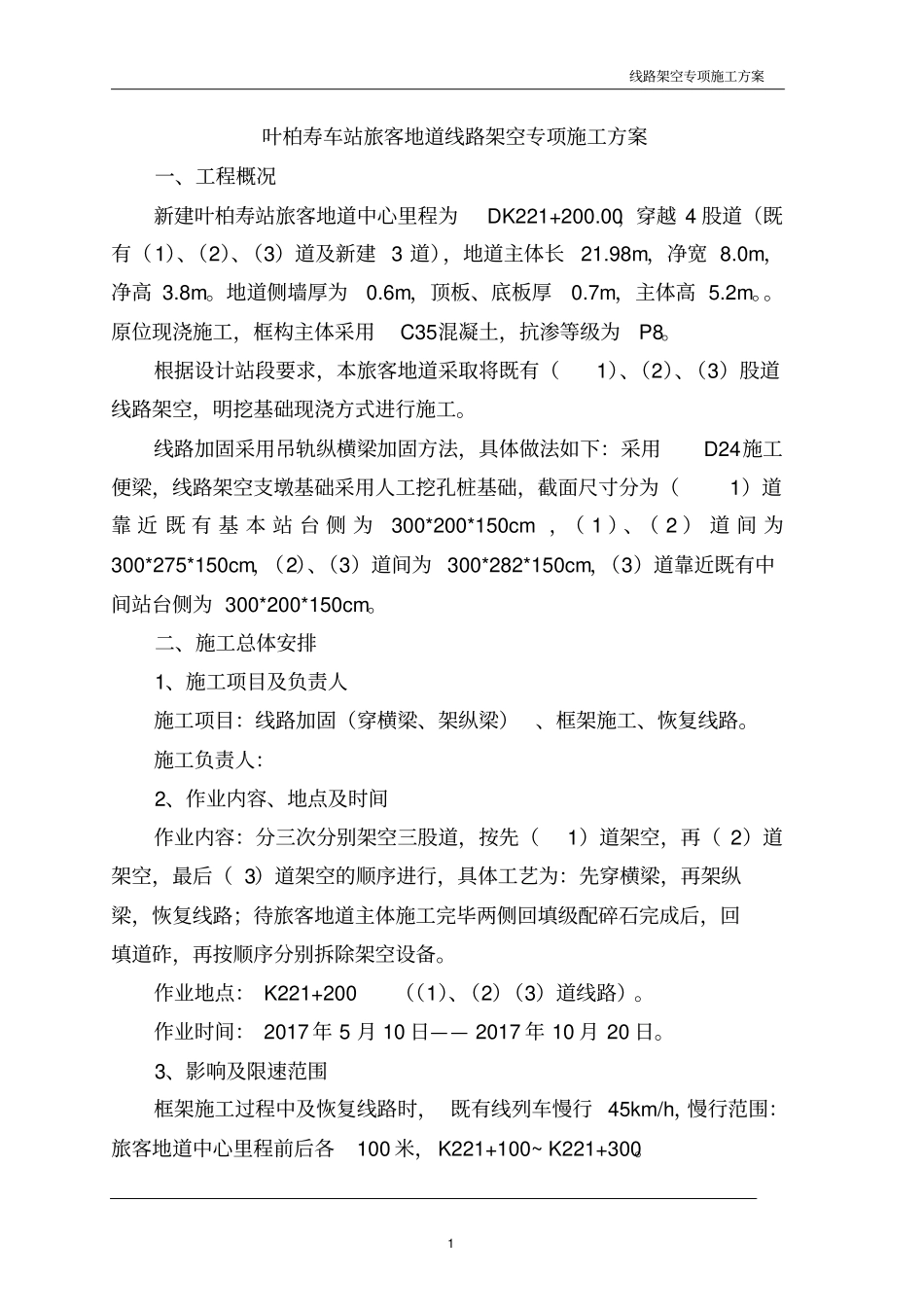

线路架空专项施工方案1叶柏寿车站旅客地道线路架空专项施工方案一、工程概况新建叶柏寿站旅客地道中心里程为DK221+200
00,穿越4股道(既有(1)、(2)、(3)道及新建3道),地道主体长21
98m,净宽8
0m,净高3
地道侧墙厚为0
6m,顶板、底板厚0
7m,主体高5
原位现浇施工,框构主体采用C35混凝土,抗渗等级为P8
根据设计站段要求,本旅客地道采取将既有(1)、(2)、(3)股道线路架空,明挖基础现浇方式进行施工
线路加固采用吊轨纵横梁加固方法,具体做法如下:采用D24施工便梁,线路架空支墩基础采用人工挖孔桩基础,截面尺寸分为(1)道靠近既有基本站台侧为300*200*150cm,(1)、(2)道间为300*275*150cm,(2)、(3)道间为300*282*150cm,(3)道靠近既有中间站台侧为300*200*150cm
二、施工总体安排1、施工项目及负责人施工项目:线路加固(穿横梁、架纵梁)、框架施工、恢复线路
施工负责人:2、作业内容、地点及时间作业内容:分三次分别架空三股道,按先(1)道架空,再(2)道架空,最后(3)道架空的顺序进行,具体工艺为:先穿横梁,再架纵梁,恢复线路;待旅客地道主体施工完毕两侧回填级配碎石完成后,回填道砟,再按顺序分别拆除架空设备
作业地点:K221+200((1)、(2)(3)道线路)
作业时间:2017年5月10日——2017年10月20日
3、影响及限速范围框架施工过程中及恢复线路时,既有线列车慢行45km/h,慢行范围:旅客地道中心里程前后各100米,K221+100~K221+300

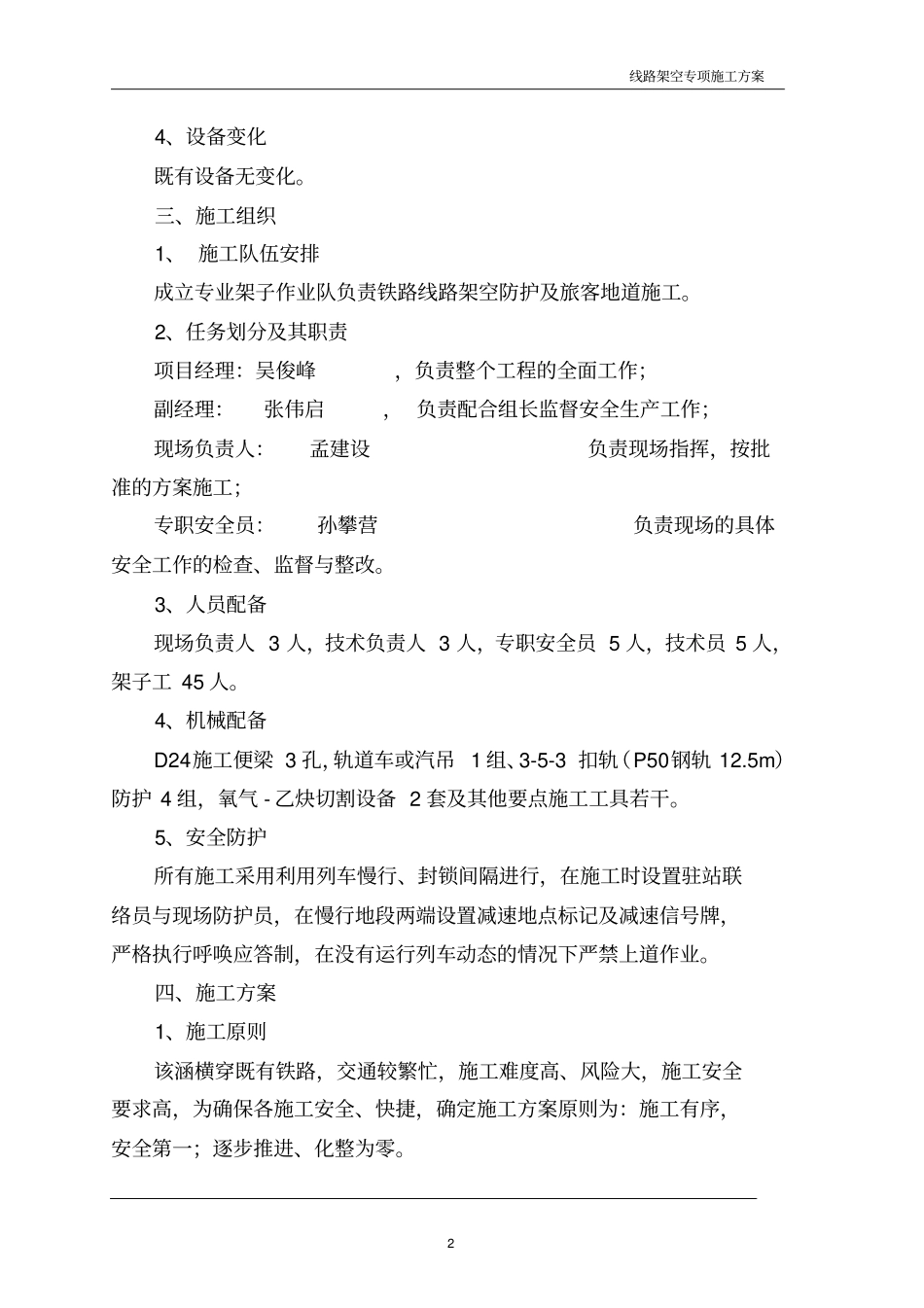

线路架空专项施工方案24、设备变化既有设备无变化
三、施工组织1、施工队伍安排成立专业架子作业队负责铁路线路架空防护及旅客地道施工

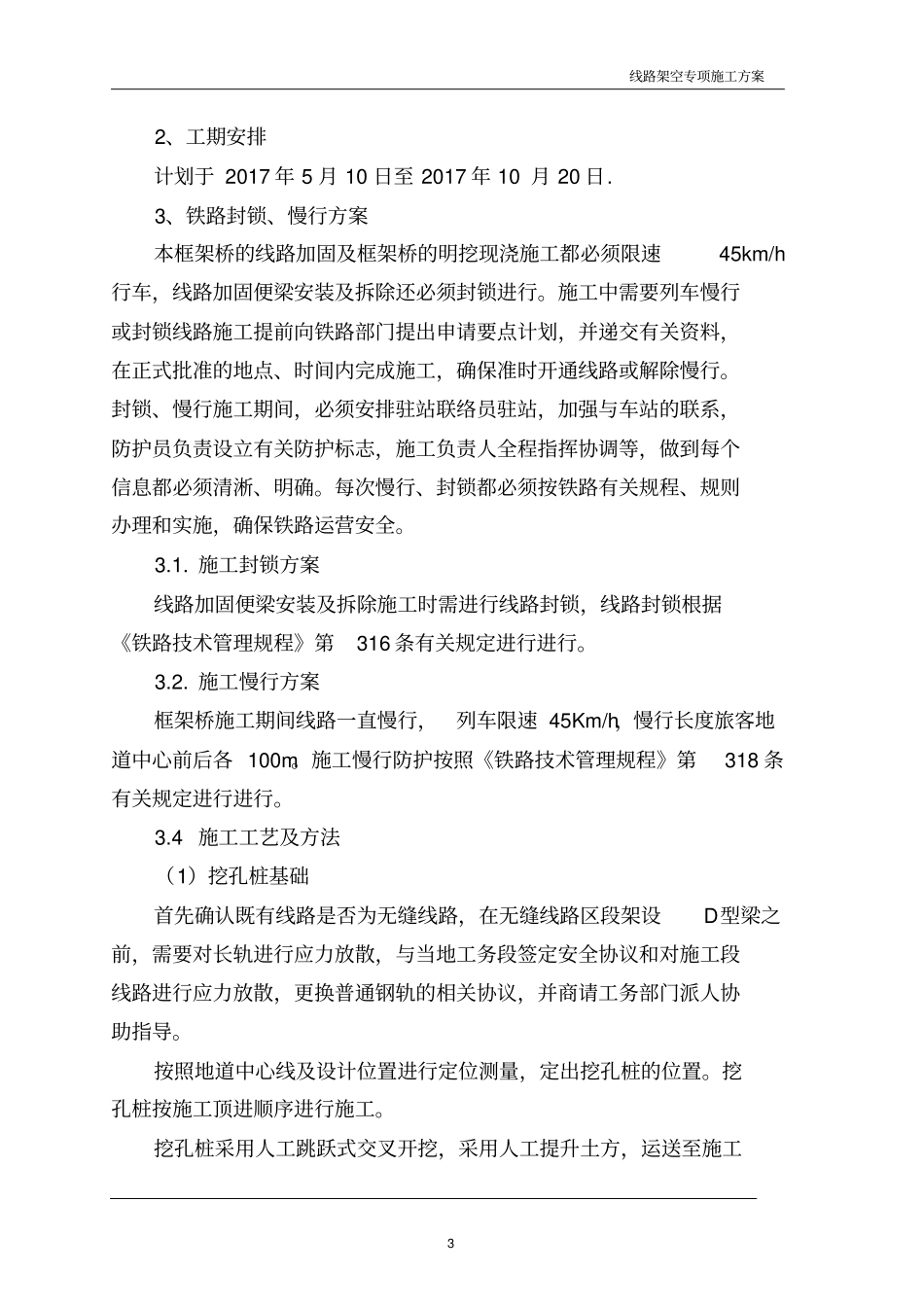

2、任务划分及其职责项目经理:吴俊峰,负责整个工程的全面工作;副经理:张伟启,
