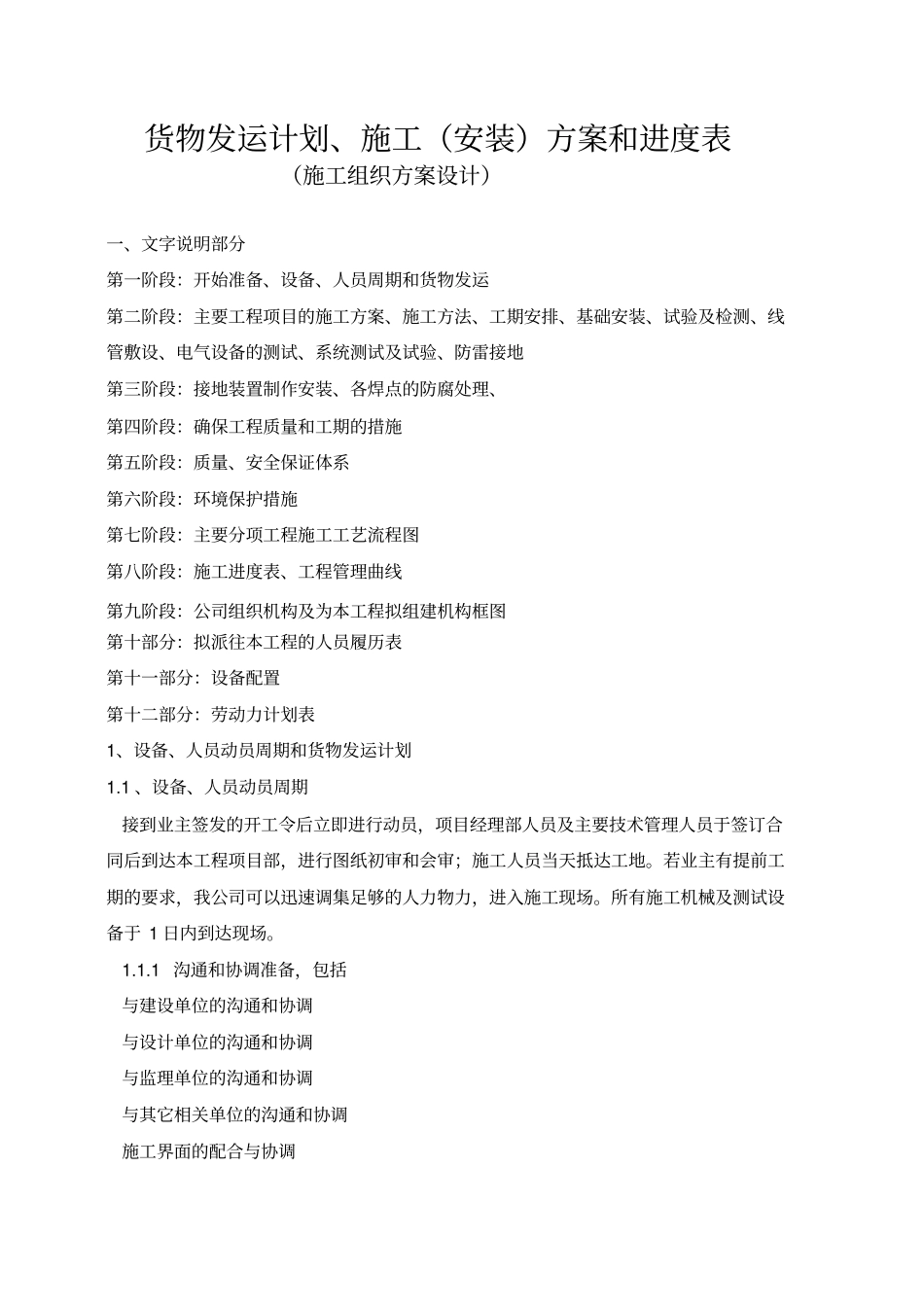

货物发运计划、施工(安装)方案和进度表(施工组织方案设计)一、文字说明部分第一阶段:开始准备、设备、人员周期和货物发运第二阶段:主要工程项目的施工方案、施工方法、工期安排、基础安装、试验及检测、线管敷设、电气设备的测试、系统测试及试验、防雷接地第三阶段:接地装置制作安装、各焊点的防腐处理、第四阶段:确保工程质量和工期的措施第五阶段:质量、安全保证体系第六阶段:环境保护措施第七阶段:主要分项工程施工工艺流程图第八阶段:施工进度表、工程管理曲线第九阶段:公司组织机构及为本工程拟组建机构框图第十部分:拟派往本工程的人员履历表第十一部分:设备配置第十二部分:劳动力计划表1、设备、人员动员周期和货物发运计划1
1、设备、人员动员周期接到业主签发的开工令后立即进行动员,项目经理部人员及主要技术管理人员于签订合同后到达本工程项目部,进行图纸初审和会审;施工人员当天抵达工地
若业主有提前工期的要求,我公司可以迅速调集足够的人力物力,进入施工现场
所有施工机械及测试设备于1日内到达现场
1沟通和协调准备,包括与建设单位的沟通和协调与设计单位的沟通和协调与监理单位的沟通和协调与其它相关单位的沟通和协调施工界面的配合与协调1

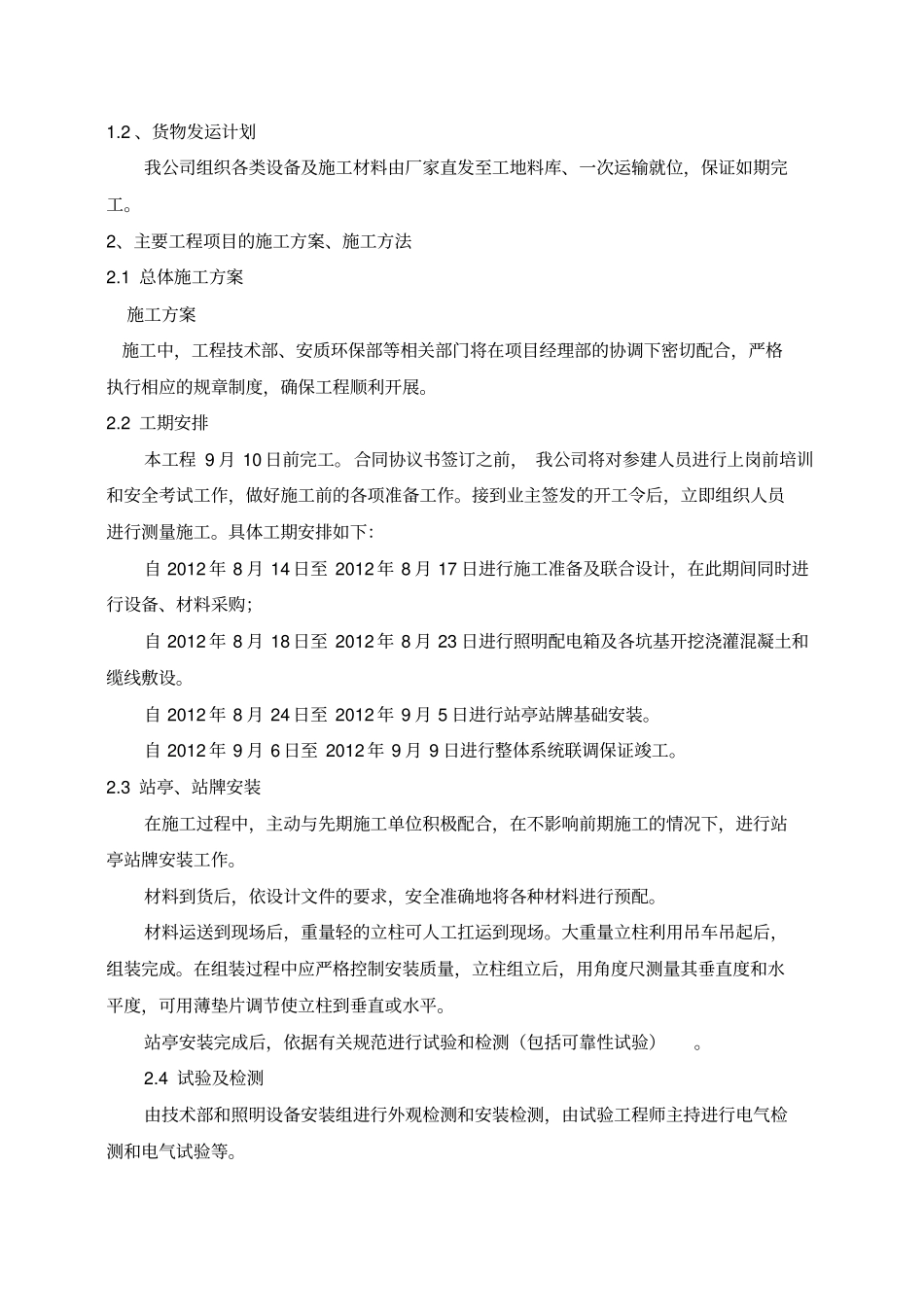

2、货物发运计划我公司组织各类设备及施工材料由厂家直发至工地料库、一次运输就位,保证如期完工
2、主要工程项目的施工方案、施工方法2
1总体施工方案施工方案施工中,工程技术部、安质环保部等相关部门将在项目经理部的协调下密切配合,严格执行相应的规章制度,确保工程顺利开展
2工期安排本工程9月10日前完工
合同协议书签订之前,我公司将对参建人员进行上岗前培训和安全考试工作,做好施工前的各项准备工作
接到业主签发的开工令后,立即组织人员进行测量施工

具体工期安排如下:自2012年8月14日至2012年8月17日进行施工准备及联合设计,在此期间同时进行设备、材料采购;自
