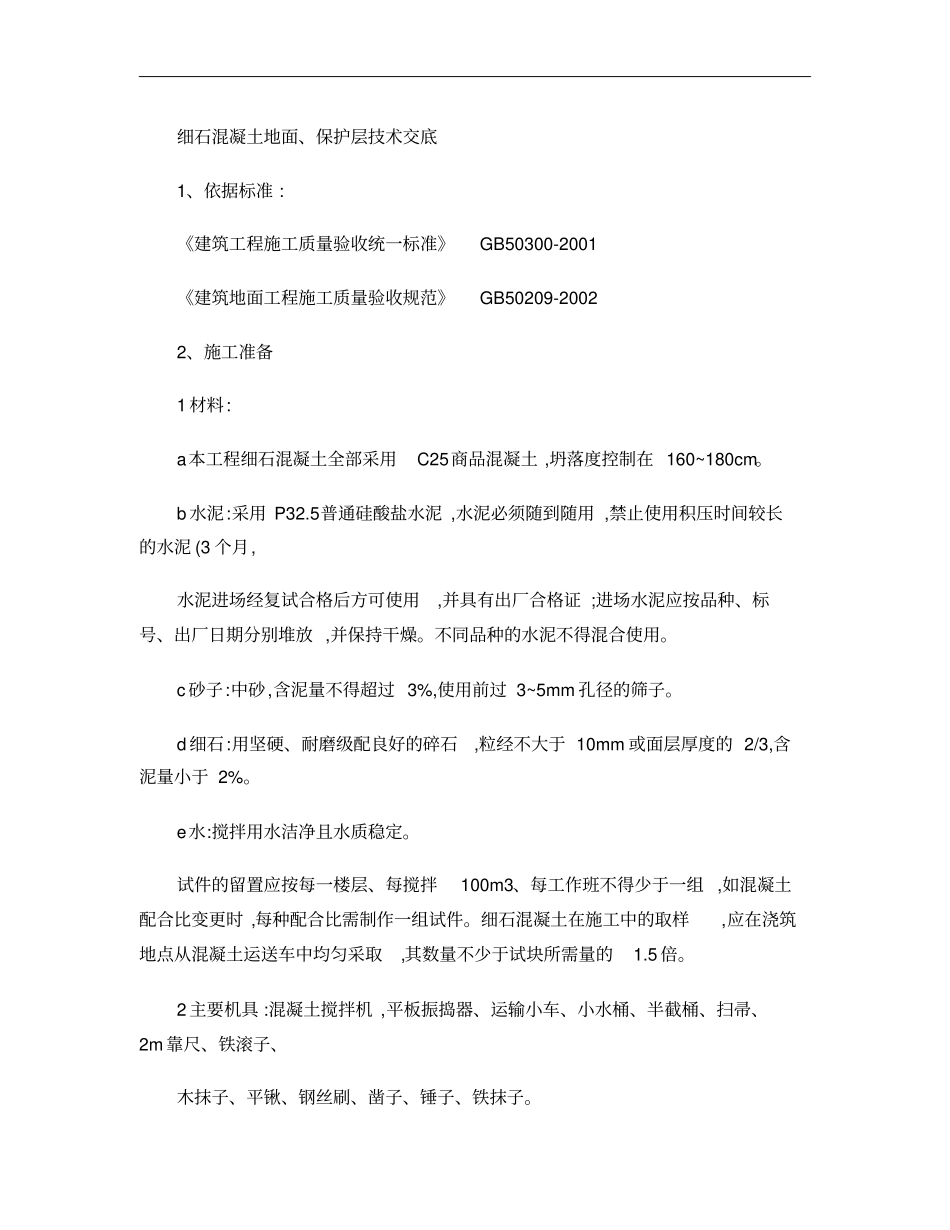

细石混凝土地面、保护层技术交底1、依据标准:《建筑工程施工质量验收统一标准》GB50300-2001《建筑地面工程施工质量验收规范》GB50209-20022、施工准备1材料:a本工程细石混凝土全部采用C25商品混凝土,坍落度控制在160~180cm
b水泥:采用P32
5普通硅酸盐水泥,水泥必须随到随用,禁止使用积压时间较长的水泥(3个月,水泥进场经复试合格后方可使用,并具有出厂合格证;进场水泥应按品种、标号、出厂日期分别堆放,并保持干燥
不同品种的水泥不得混合使用
c砂子:中砂,含泥量不得超过3%,使用前过3~5mm孔径的筛子
d细石:用坚硬、耐磨级配良好的碎石,粒经不大于10mm或面层厚度的2/3,含泥量小于2%
e水:搅拌用水洁净且水质稳定
试件的留置应按每一楼层、每搅拌100m3、每工作班不得少于一组,如混凝土配合比变更时,每种配合比需制作一组试件
细石混凝土在施工中的取样,应在浇筑地点从混凝土运送车中均匀采取,其数量不少于试块所需量的1
2主要机具:混凝土搅拌机,平板振捣器、运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、铁抹子
3作业条件:a地面或楼面基层清理完成
b室内墙面已弹好+50cm水平线
c室内各种管道及地漏等已经安装完毕,管洞堵塞密实
埋在地面的电管已做完隐检手续
d门框已安装完,并已做好保护,在门框内侧钉木板或铁皮
e基层为预制混凝土板时,板缝混凝土应填嵌密实,板端头缝隙应采取防裂措施
f各种立管和套管通过面层孔洞已用掺膨胀剂的细石混凝土封严,并已作好防水处理
g顶棚、墙面抹灰施工完毕,室内墙面上已弹出控制面层标高控制线并标明各区块混凝土面到控制线的标高数(不便标识由施工员另行交底
3、操作工艺1细石混凝土工艺流程:找标高、弹面层水平线→基层处理→洒水湿润→抹灰饼→抹标筋→刷素水泥浆→浇筑细石混凝土→抹面
