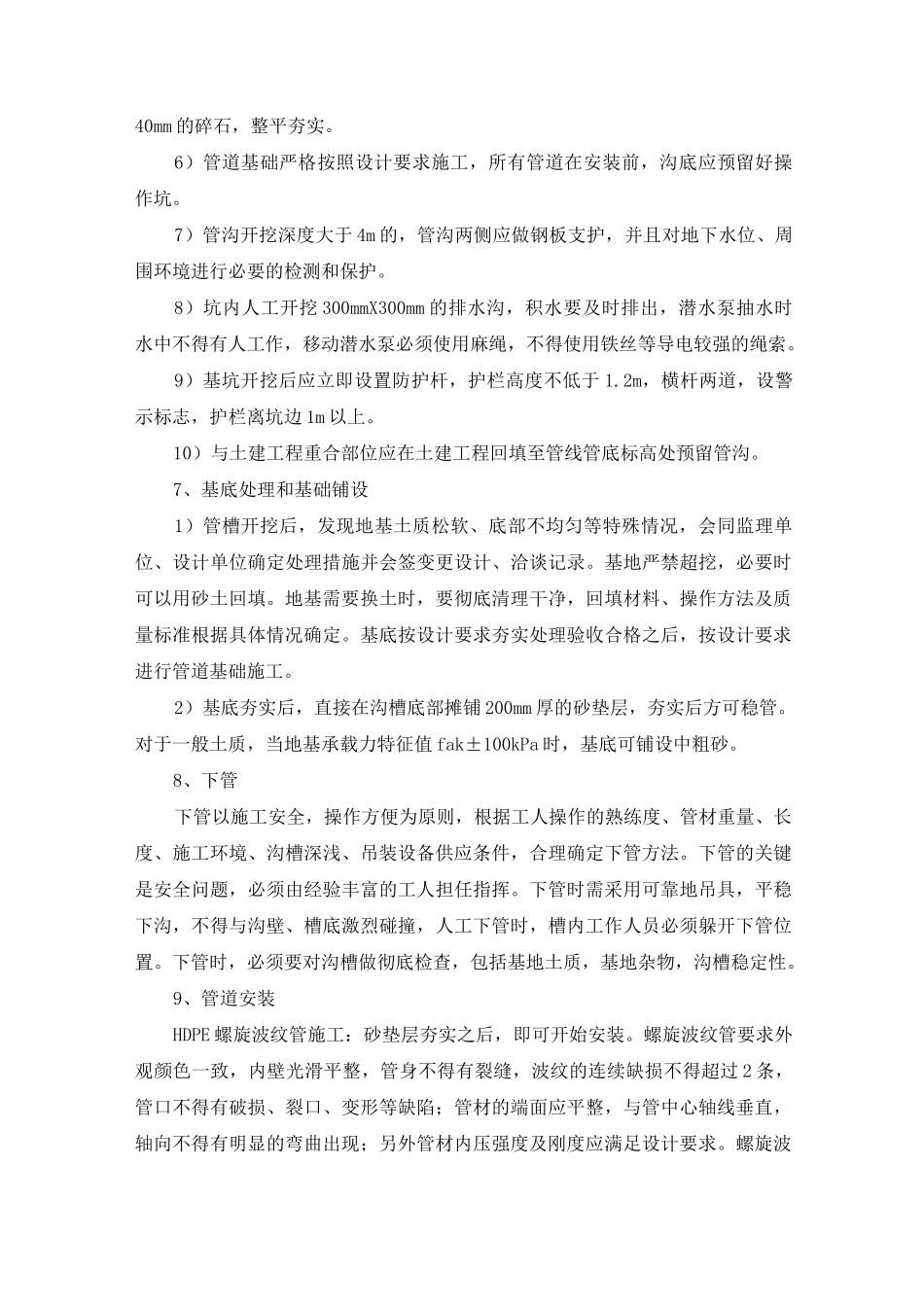

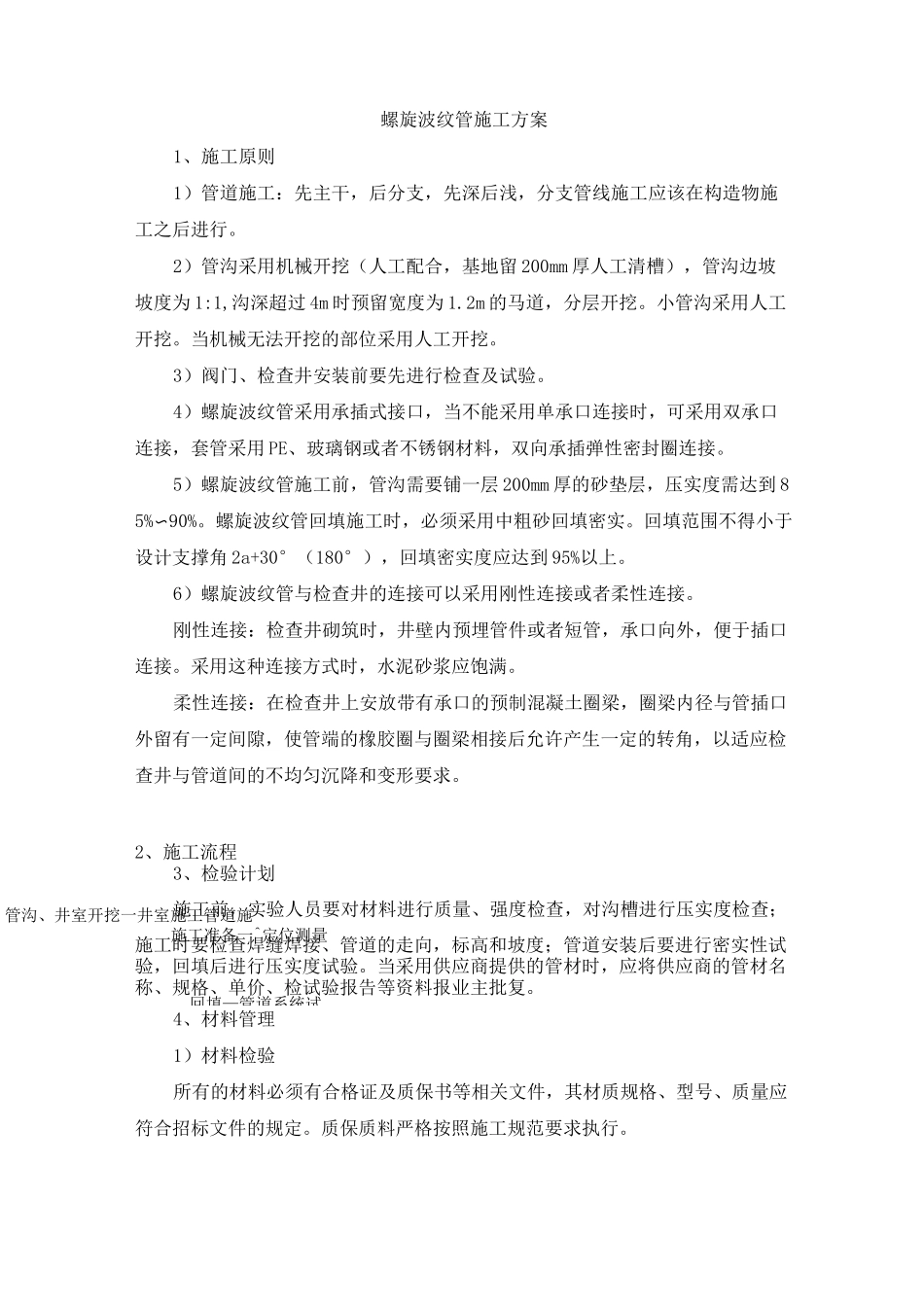

施工准备一^定位测量回填—管道系统试管沟、井室开挖一井室施工管道施工一管沟、井室检查螺旋波纹管施工方案1、施工原则1)管道施工:先主干,后分支,先深后浅,分支管线施工应该在构造物施工之后进行
2)管沟采用机械开挖(人工配合,基地留200mm厚人工清槽),管沟边坡坡度为1:1,沟深超过4m时预留宽度为1
2m的马道,分层开挖
小管沟采用人工开挖
当机械无法开挖的部位采用人工开挖
3)阀门、检查井安装前要先进行检查及试验
4)螺旋波纹管采用承插式接口,当不能采用单承口连接时,可采用双承口连接,套管采用PE、玻璃钢或者不锈钢材料,双向承插弹性密封圈连接
5)螺旋波纹管施工前,管沟需要铺一层200mm厚的砂垫层,压实度需达到85%〜90%
螺旋波纹管回填施工时,必须采用中粗砂回填密实
回填范围不得小于设计支撑角2a+30°(180°),回填密实度应达到95%以上
6)螺旋波纹管与检查井的连接可以采用刚性连接或者柔性连接
刚性连接:检查井砌筑时,井壁内预埋管件或者短管,承口向外,便于插口连接
采用这种连接方式时,水泥砂浆应饱满
柔性连接:在检查井上安放带有承口的预制混凝土圈梁,圈梁内径与管插口外留有一定间隙,使管端的橡胶圈与圈梁相接后允许产生一定的转角,以适应检查井与管道间的不均匀沉降和变形要求
2、施工流程3、检验计划施工前,实验人员要对材料进行质量、强度检查,对沟槽进行压实度检查;施工时要检查焊缝焊接、管道的走向,标高和坡度;管道安装后要进行密实性试验,回填后进行压实度试验
当采用供应商提供的管材时,应将供应商的管材名称、规格、单价、检试验报告等资料报业主批复
4、材料管理1)材料检验所有的材料必须有合格证及质保书等相关文件,其材质规格、型号、质量应符合招标文件的规定
质保质料严格按照施工规范要求执行

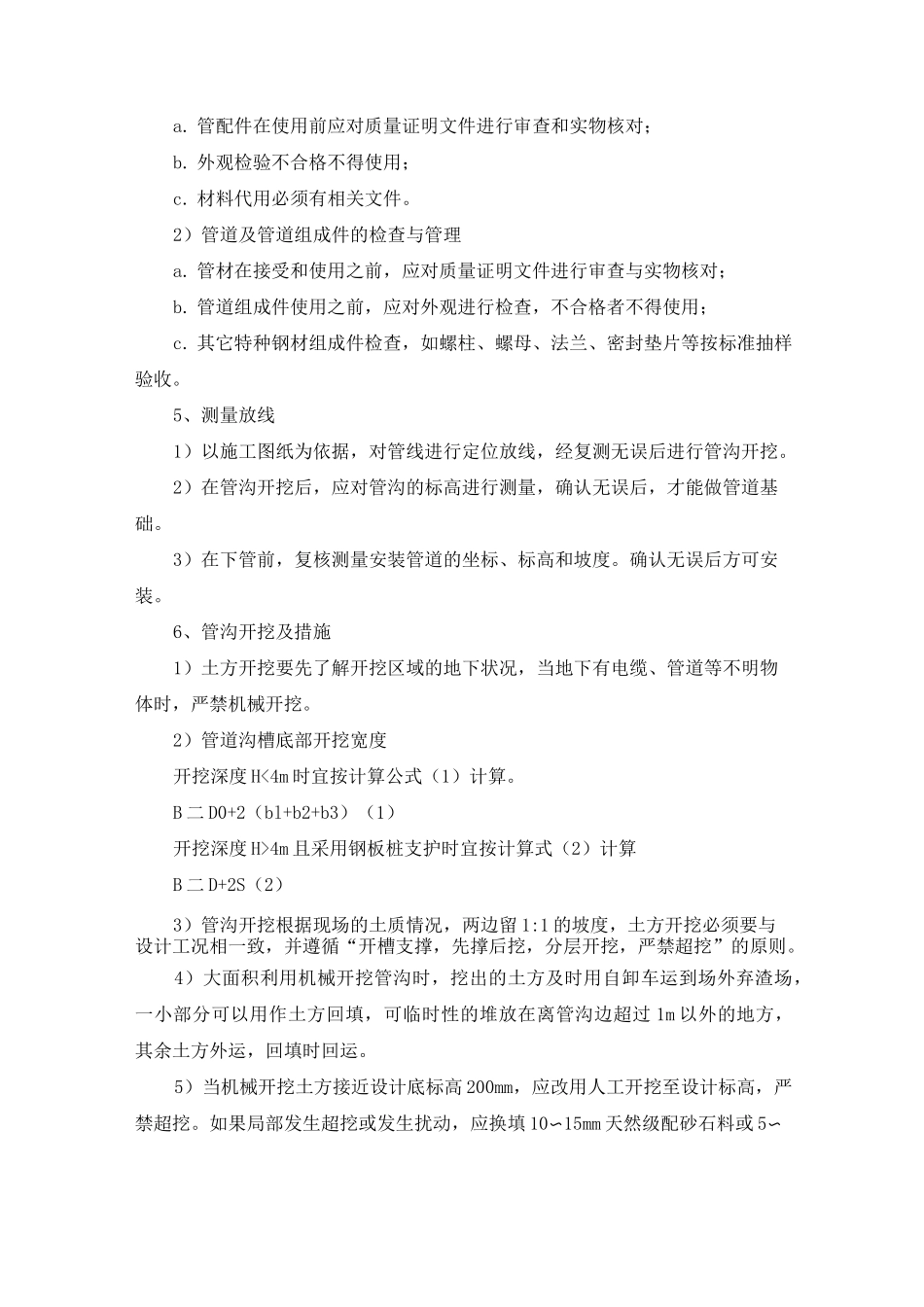

管配件在使用前应对质量证明文件进行审查和实物核对;b
外观检验不合格不得使
