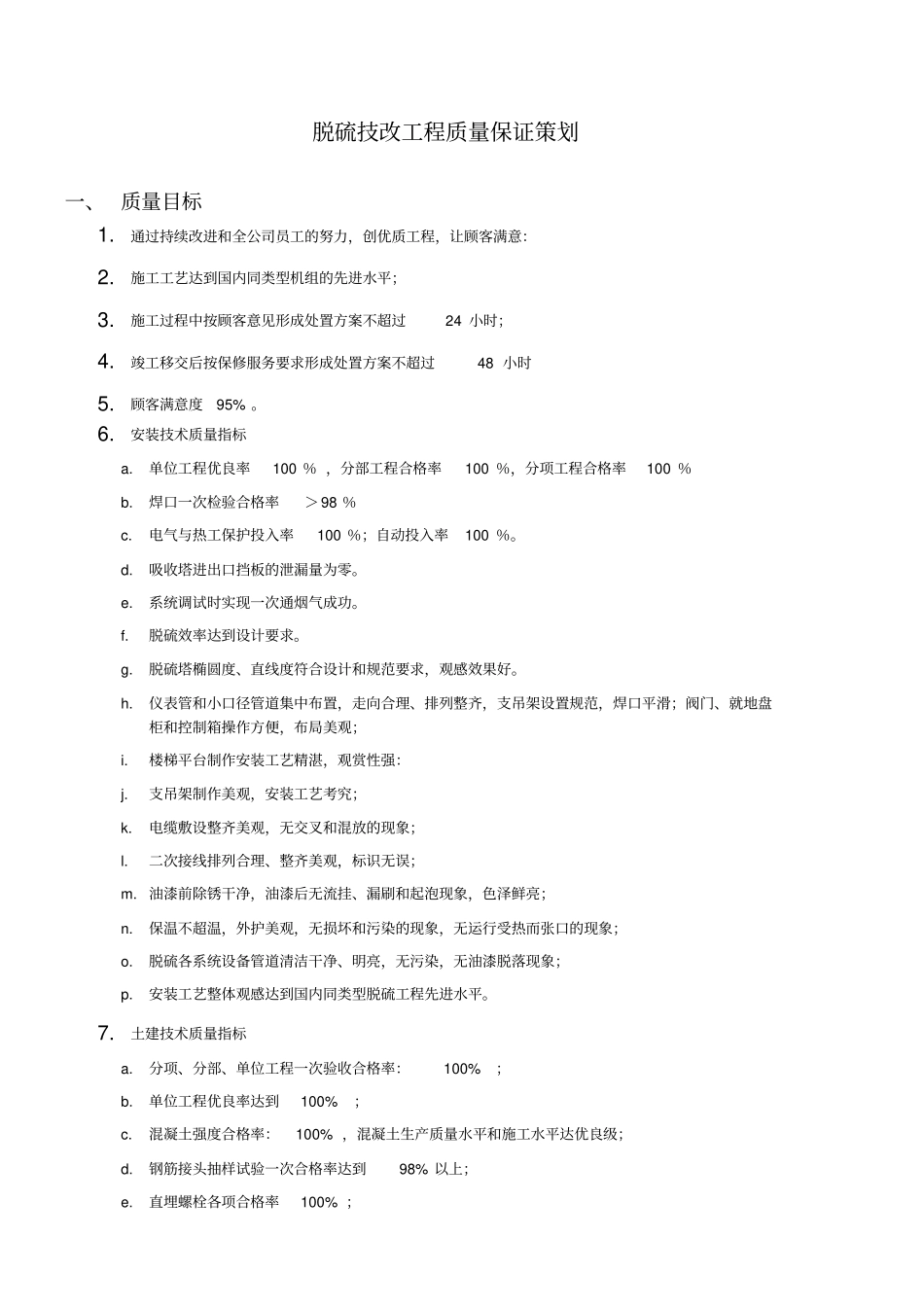

脱硫技改工程质量保证策划一、质量目标1
通过持续改进和全公司员工的努力,创优质工程,让顾客满意:2
施工工艺达到国内同类型机组的先进水平;3
施工过程中按顾客意见形成处置方案不超过24小时;4
竣工移交后按保修服务要求形成处置方案不超过48小时5
顾客满意度95%
安装技术质量指标a
单位工程优良率100%,分部工程合格率100%,分项工程合格率100%b
焊口一次检验合格率>98%c
电气与热工保护投入率100%;自动投入率100%
吸收塔进出口挡板的泄漏量为零
系统调试时实现一次通烟气成功
脱硫效率达到设计要求
脱硫塔椭圆度、直线度符合设计和规范要求,观感效果好
仪表管和小口径管道集中布置,走向合理、排列整齐,支吊架设置规范,焊口平滑;阀门、就地盘柜和控制箱操作方便,布局美观;i
楼梯平台制作安装工艺精湛,观赏性强:j
支吊架制作美观,安装工艺考究;k
电缆敷设整齐美观,无交叉和混放的现象;l
二次接线排列合理、整齐美观,标识无误;m
油漆前除锈干净,油漆后无流挂、漏刷和起泡现象,色泽鲜亮;n
保温不超温,外护美观,无损坏和污染的现象,无运行受热而张口的现象;o
脱硫各系统设备管道清洁干净、明亮,无污染,无油漆脱落现象;p
安装工艺整体观感达到国内同类型脱硫工程先进水平
土建技术质量指标a
分项、分部、单位工程一次验收合格率:100%;b
单位工程优良率达到100%;c
混凝土强度合格率:100%,混凝土生产质量水平和施工水平达优良级;d
钢筋接头抽样试验一次合格率达到98%以上;e
直埋螺栓各项合格率100%;f
上下水、采暖、通风支吊架安装牢固,仪表管道、阀门排列整齐美观;g
卫生器具给、排水配件安装接口严密,各连接件不渗不漏,排水通畅;h
新增石灰石仓等建(构)筑物外露混凝土均要求达到清水混凝土标准;i

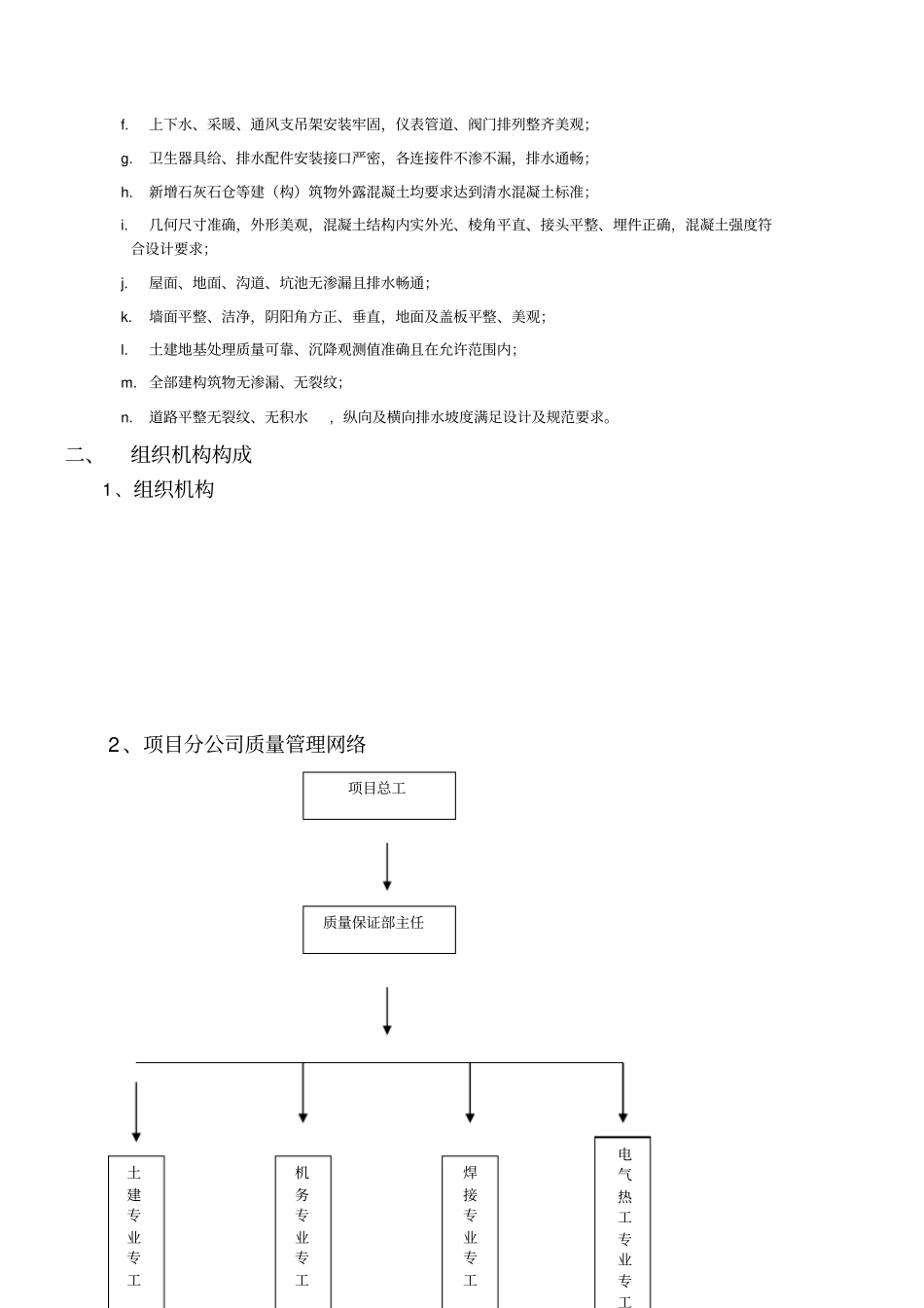

几何尺寸准确,外形美观,混凝土结
