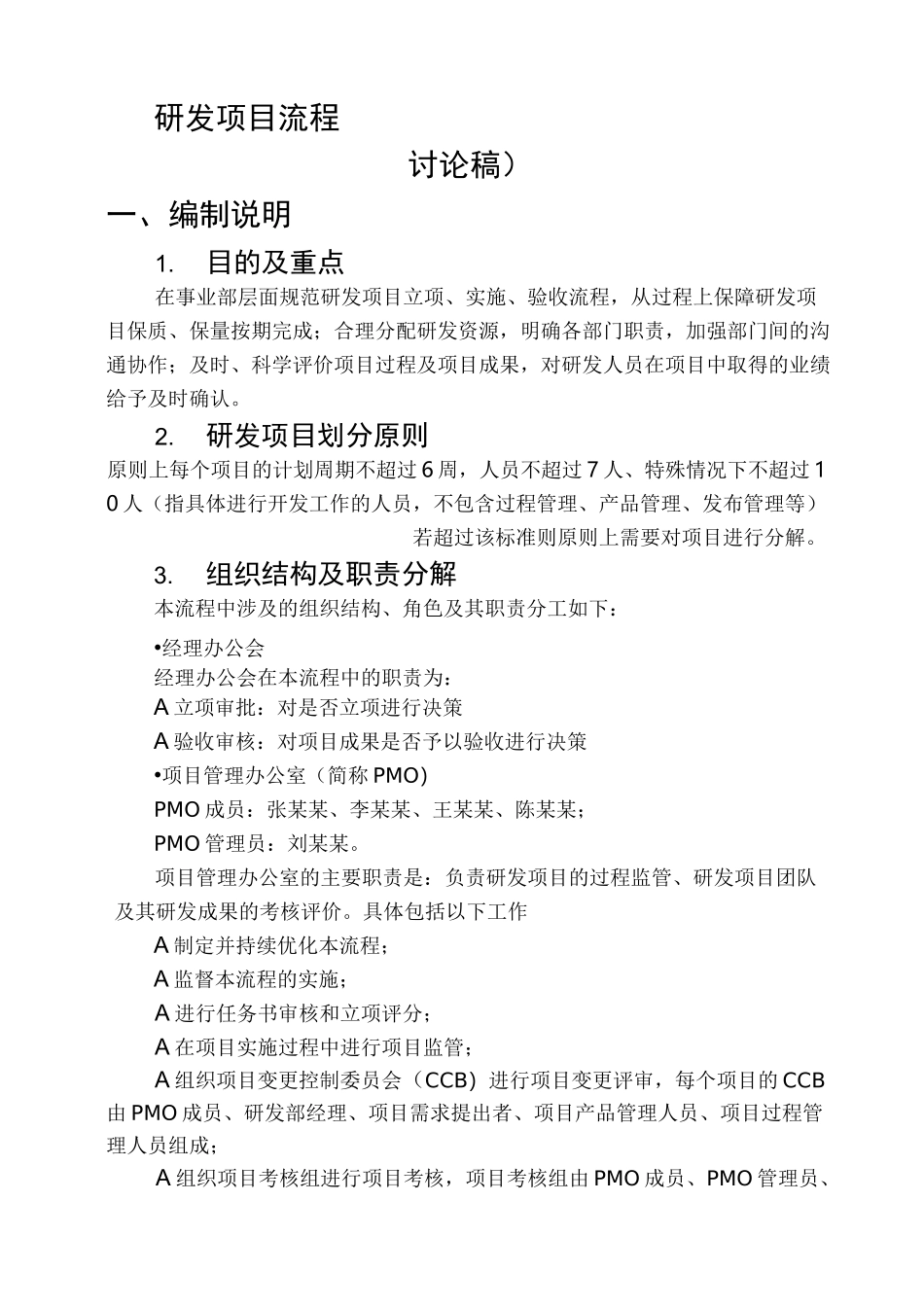

研发项目流程讨论稿)一、编制说明1
目的及重点在事业部层面规范研发项目立项、实施、验收流程,从过程上保障研发项目保质、保量按期完成;合理分配研发资源,明确各部门职责,加强部门间的沟通协作;及时、科学评价项目过程及项目成果,对研发人员在项目中取得的业绩给予及时确认
研发项目划分原则原则上每个项目的计划周期不超过6周,人员不超过7人、特殊情况下不超过10人(指具体进行开发工作的人员,不包含过程管理、产品管理、发布管理等)若超过该标准则原则上需要对项目进行分解
组织结构及职责分解本流程中涉及的组织结构、角色及其职责分工如下:•经理办公会经理办公会在本流程中的职责为:A立项审批:对是否立项进行决策A验收审核:对项目成果是否予以验收进行决策•项目管理办公室(简称PMO)PMO成员:张某某、李某某、王某某、陈某某;PMO管理员:刘某某
项目管理办公室的主要职责是:负责研发项目的过程监管、研发项目团队及其研发成果的考核评价
具体包括以下工作A制定并持续优化本流程;A监督本流程的实施;A进行任务书审核和立项评分;A在项目实施过程中进行项目监管;A组织项目变更控制委员会(CCB)进行项目变更评审,每个项目的CCB由PMO成员、研发部经理、项目需求提出者、项目产品管理人员、项目过程管理人员组成;A组织项目考核组进行项目考核,项目考核组由PMO成员、PMO管理员、研发部经理、项目经理、项目产品管理人员、项目过程管理人员组成

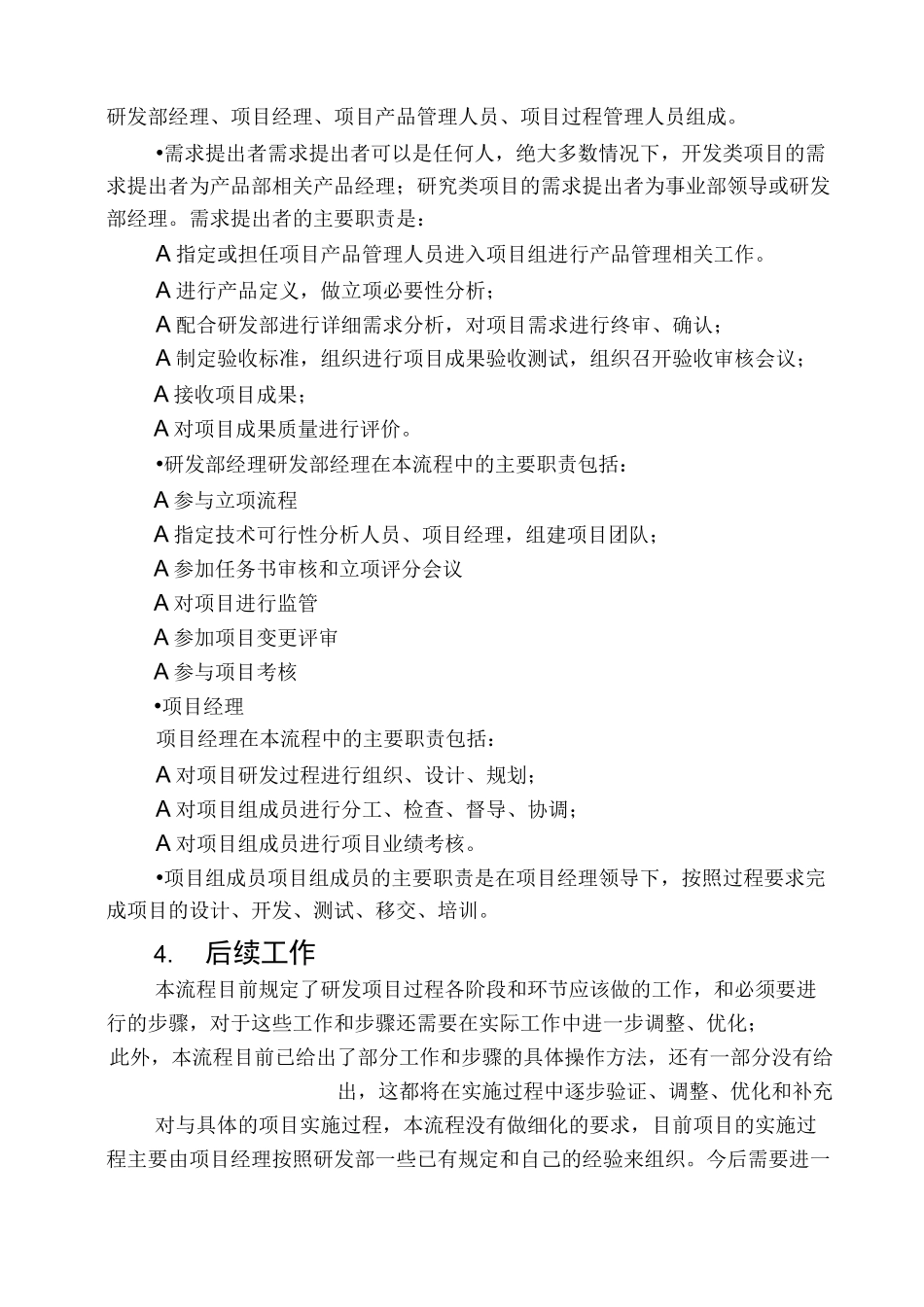

•需求提出者需求提出者可以是任何人,绝大多数情况下,开发类项目的需求提出者为产品部相关产品经理;研究类项目的需求提出者为事业部领导或研发部经理
需求提出者的主要职责是:A指定或担任项目产品管理人员进入项目组进行产品管理相关工作
A进行产品定义,做立项必要性分析;A配合研发部进行详细需求分析,对项目需求进行终审、确认;A制定验收标准,组织进行项目成果验收测试,组织召开验
