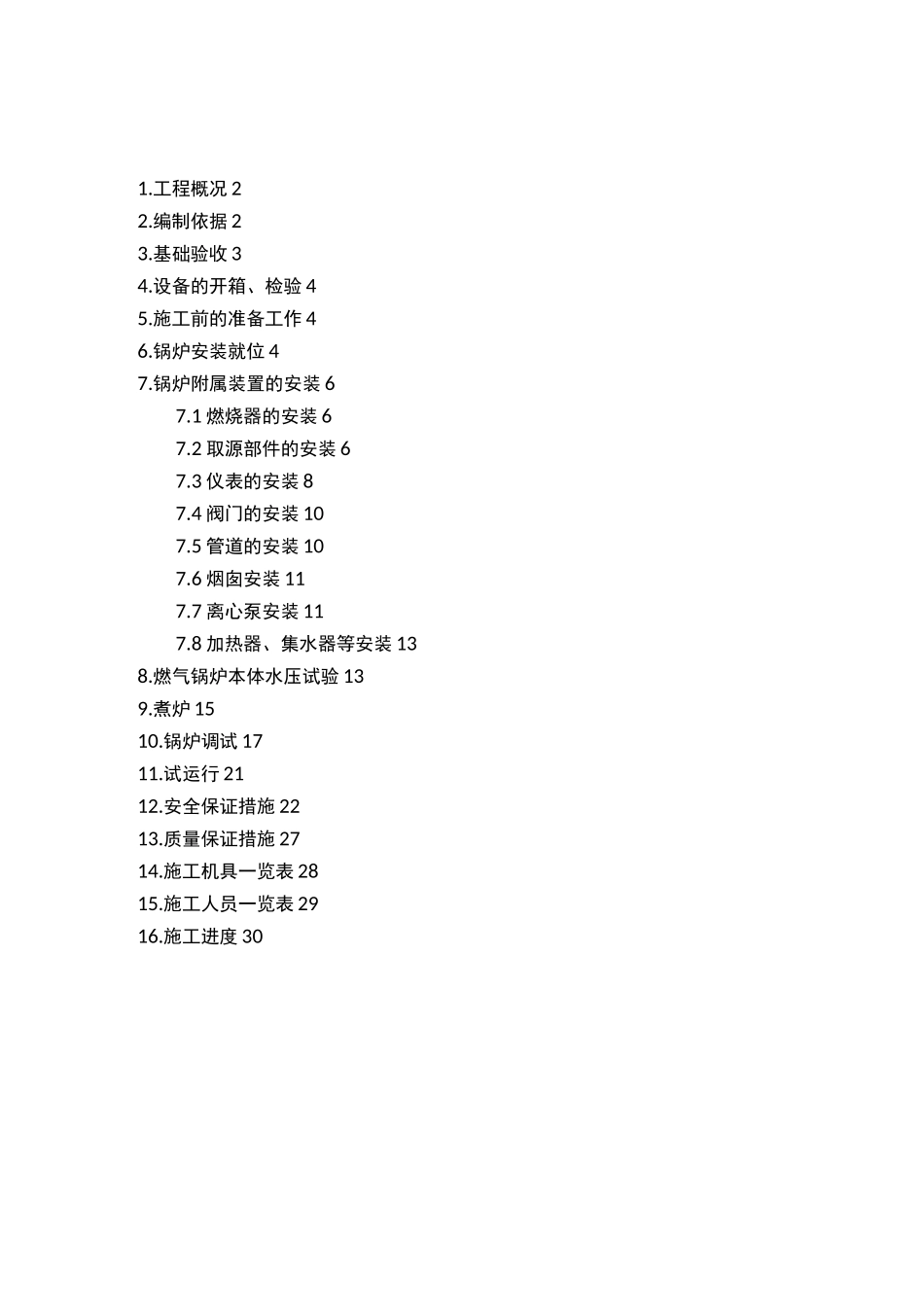

工程概况22
编制依据23

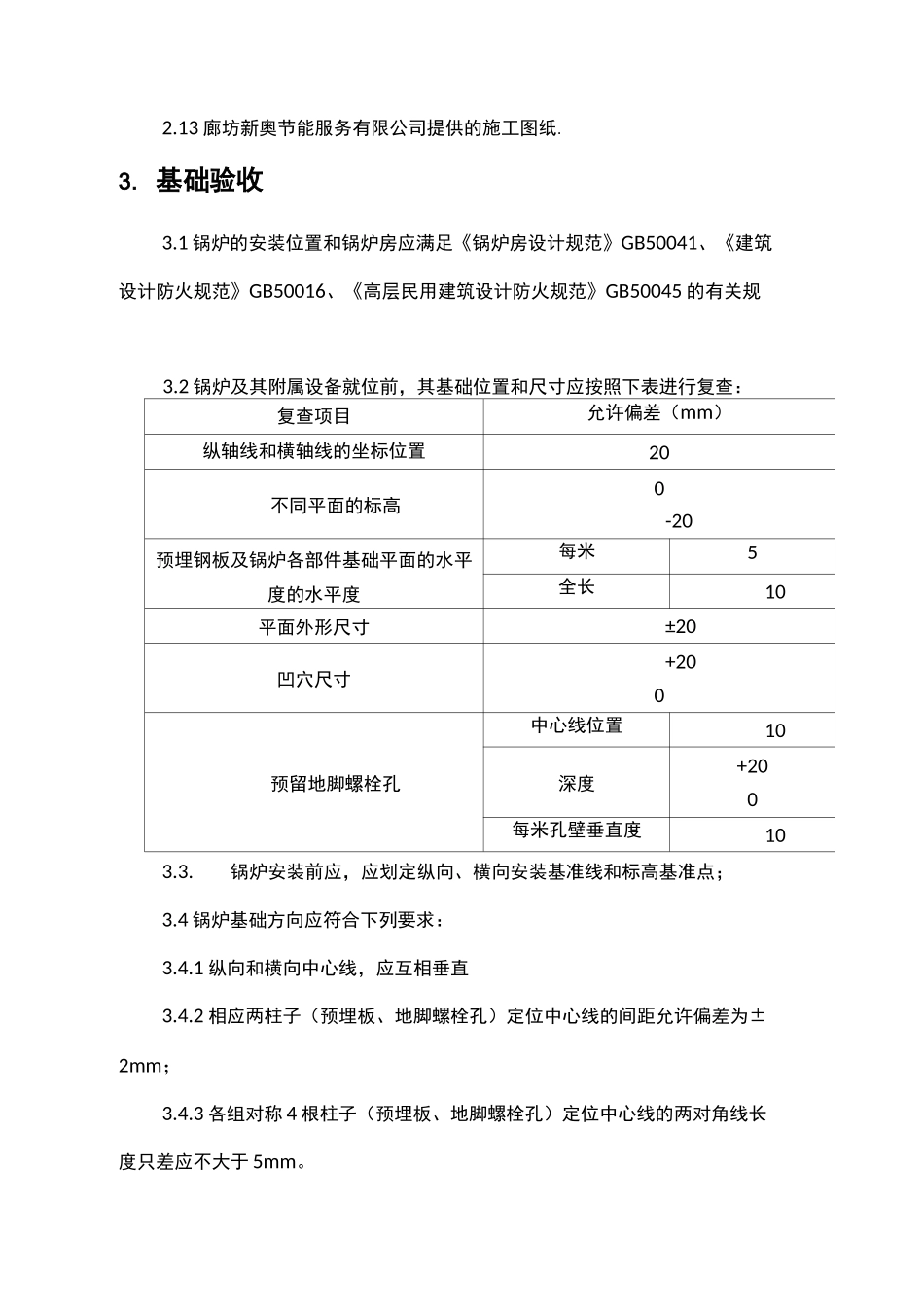

基础验收34
设备的开箱、检验45
施工前的准备工作46
锅炉安装就位47
锅炉附属装置的安装67
1燃烧器的安装67
2取源部件的安装67
3仪表的安装87
4阀门的安装107
5管道的安装107
6烟囱安装117
7离心泵安装117
8加热器、集水器等安装138
燃气锅炉本体水压试验139
煮炉1510
锅炉调试1711
试运行2112
安全保证措施2213
质量保证措施2714
施工机具一览表2815
施工人员一览表2916
施工进度30燃气热水锅炉安装施工方案1

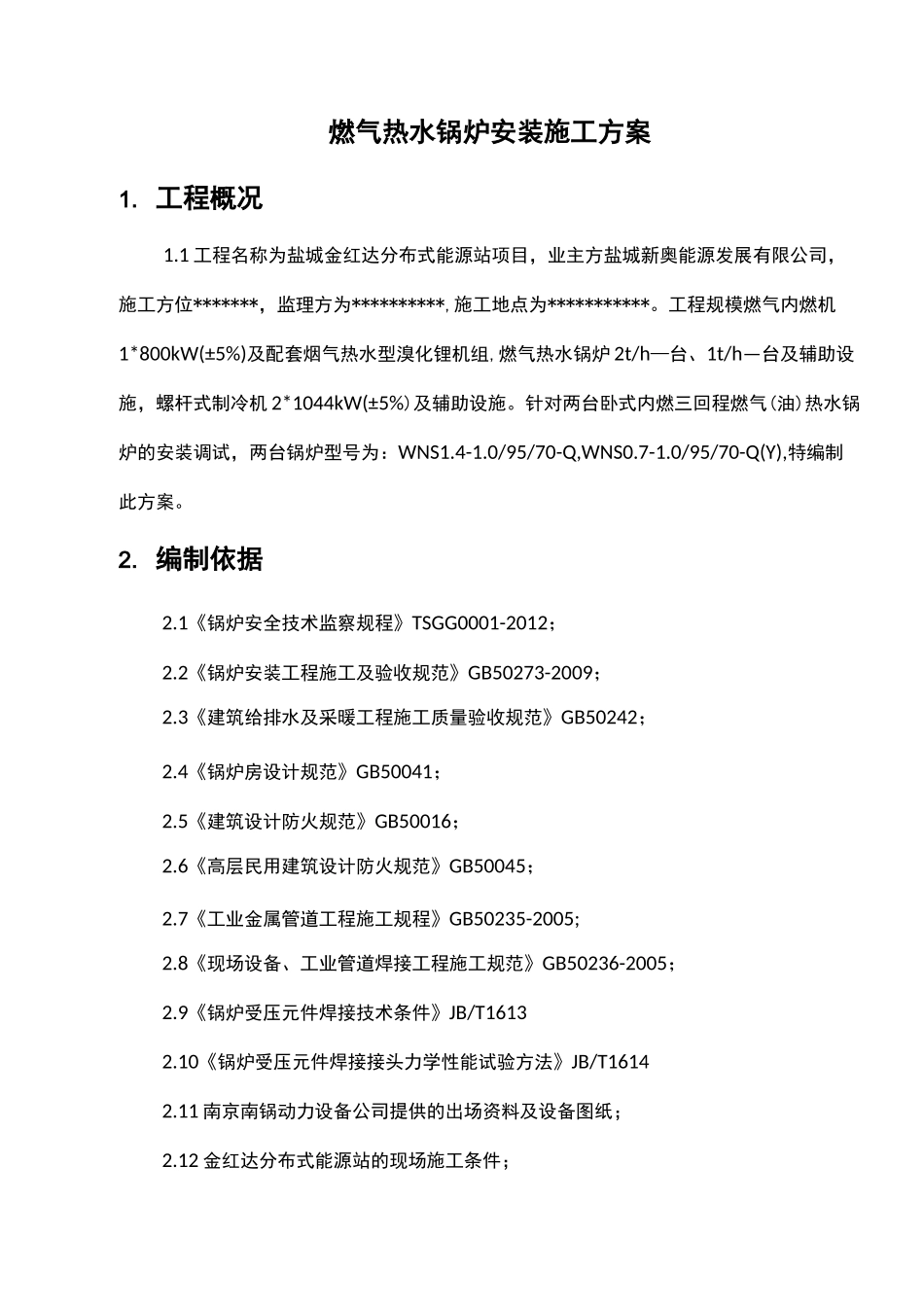

1工程名称为盐城金红达分布式能源站项目,业主方盐城新奥能源发展有限公司,施工方位*******,监理方为**********,施工地点为***********
工程规模燃气内燃机1*800kW(±5%)及配套烟气热水型溴化锂机组,燃气热水锅炉2t/h—台、1t/h—台及辅助设施,螺杆式制冷机2*1044kW(±5%)及辅助设施
针对两台卧式内燃三回程燃气(油)热水锅炉的安装调试,两台锅炉型号为:WNS1
0/95/70-Q,WNS0
0/95/70-Q(Y),特编制此方案
1《锅炉安全技术监察规程》TSGG0001-2012;2
2《锅炉安装工程施工及验收规范》GB50273-2009;2
3《建筑给排水及采暖工程施工质量验收规范》GB50242;2
4《锅炉房设计规范》GB50041;2
5《建筑设计防火规范》GB50016;2
6《高层民用建筑设计防火规范》GB50045;2
7《工业金属管道工程施工规程》GB50235-2005;2
8《现场设备、工业管道焊接工程施工规范》GB50236-2005;2
9《锅炉受压元件焊接技术条件》JB/T16132
10《锅炉受压元件焊接接头力学性能试验方法》JB/T16142
11南京南锅
