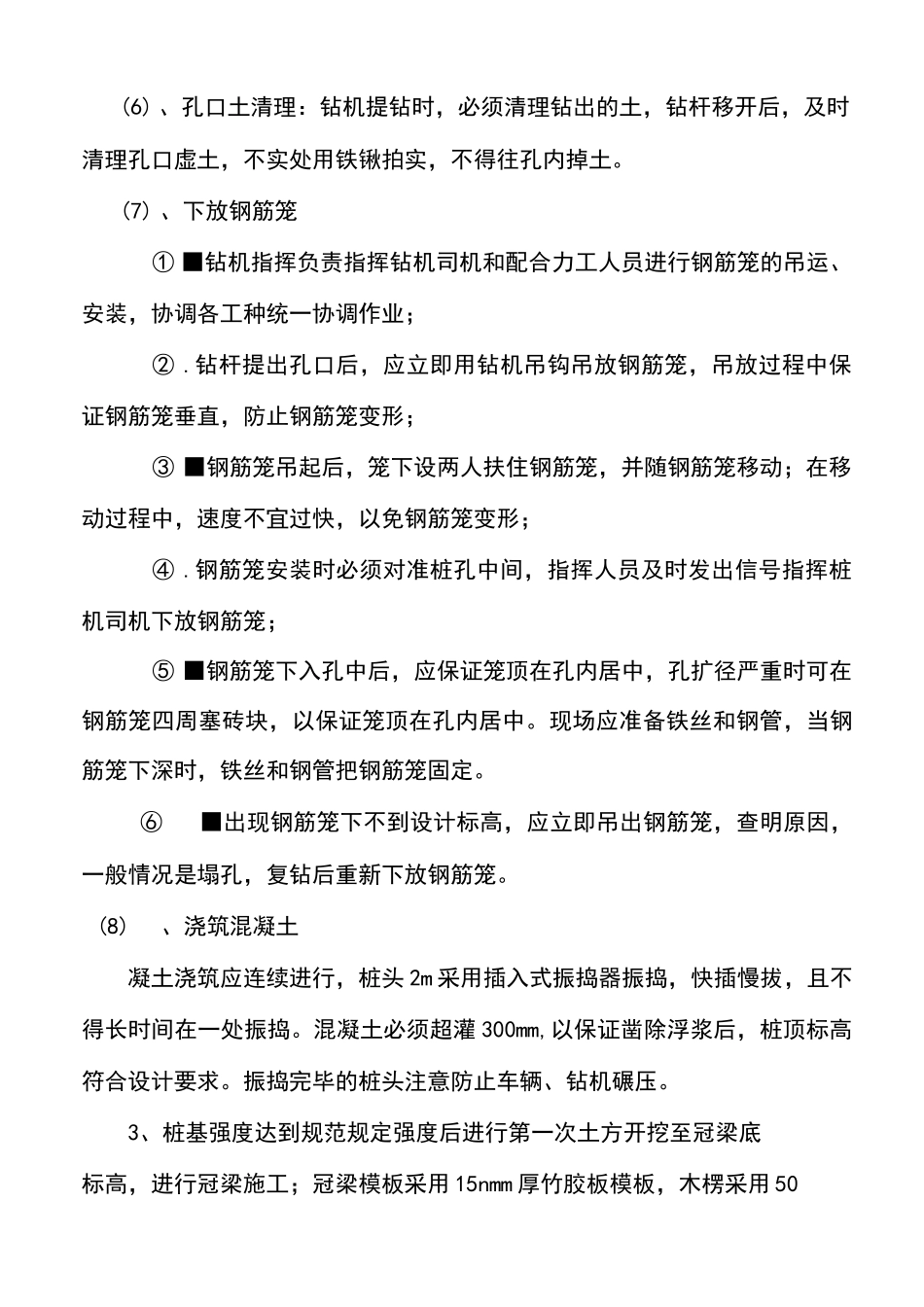

北街人行天桥施工方案(一)桩基础工程1、、施工工艺流程施工准备T放线,定桩位T长螺旋钻机就位T钻进成孔T清土T钻至设计深度后开始孔内注浆T边注浆边提钻T提出钻杆后向孔内安放钢筋笼灌注商品混凝土T养护
2、主要施工方法(1)、定桩位:根据设计图纸,测放出具体桩位
定出拟施桩位后经技术人员测量复核确定,并随即插上标志桩
如果地面杂填土或老地基影响钻机成孔,先用人工清除
(2)、钻机就位:由钻机指挥人员指挥钻机司机,将长螺旋钻机开到拟施桩位,钻头的钻尖对准标桩位后,用吊线法在互为90度的两个方向将挺杆调垂直,垂直度控制在桩长的1%以内
挺杆下用方木垫实
(3)、钻孔:将钻头轻放入土,开始钻进
钻进过程中应根据土层情况及时调整钻进速度,一次达到设计深度,确保桩长和桩径
钻孔实际深度为桩长加1
0m,也就是超钻1
地面标高由技术员测定出打桩处地面标高
(4)、提钻:钻进到设计深度后,向孔内高压注预先搅拌的水泥浆一边注浆一边提钻,浆液注至不塌孔位置为止
提钻速度控制在1〜2m/min,不要过快
5)、提出钻杆,移钻机,孔深和孔壁完整性检查:①■在钻机移开孔口后,用测绳直接测量孔的深度
②■用手电筒检查孔壁是否存在塌落
(6)、孔口土清理:钻机提钻时,必须清理钻出的土,钻杆移开后,及时清理孔口虚土,不实处用铁锹拍实,不得往孔内掉土
(7)、下放钢筋笼①■钻机指挥负责指挥钻机司机和配合力工人员进行钢筋笼的吊运、安装,协调各工种统一协调作业;②
钻杆提出孔口后,应立即用钻机吊钩吊放钢筋笼,吊放过程中保证钢筋笼垂直,防止钢筋笼变形;③■钢筋笼吊起后,笼下设两人扶住钢筋笼,并随钢筋笼移动;在移动过程中,速度不宜过快,以免钢筋笼变形;④
钢筋笼安装时必须对准桩孔中间,指挥人员及时发出信号指挥桩机司机下放钢筋笼;⑤■钢筋笼下入孔中后,应保证笼顶在孔内居中,孔扩径严重时可在钢筋笼四周塞砖块,以保
