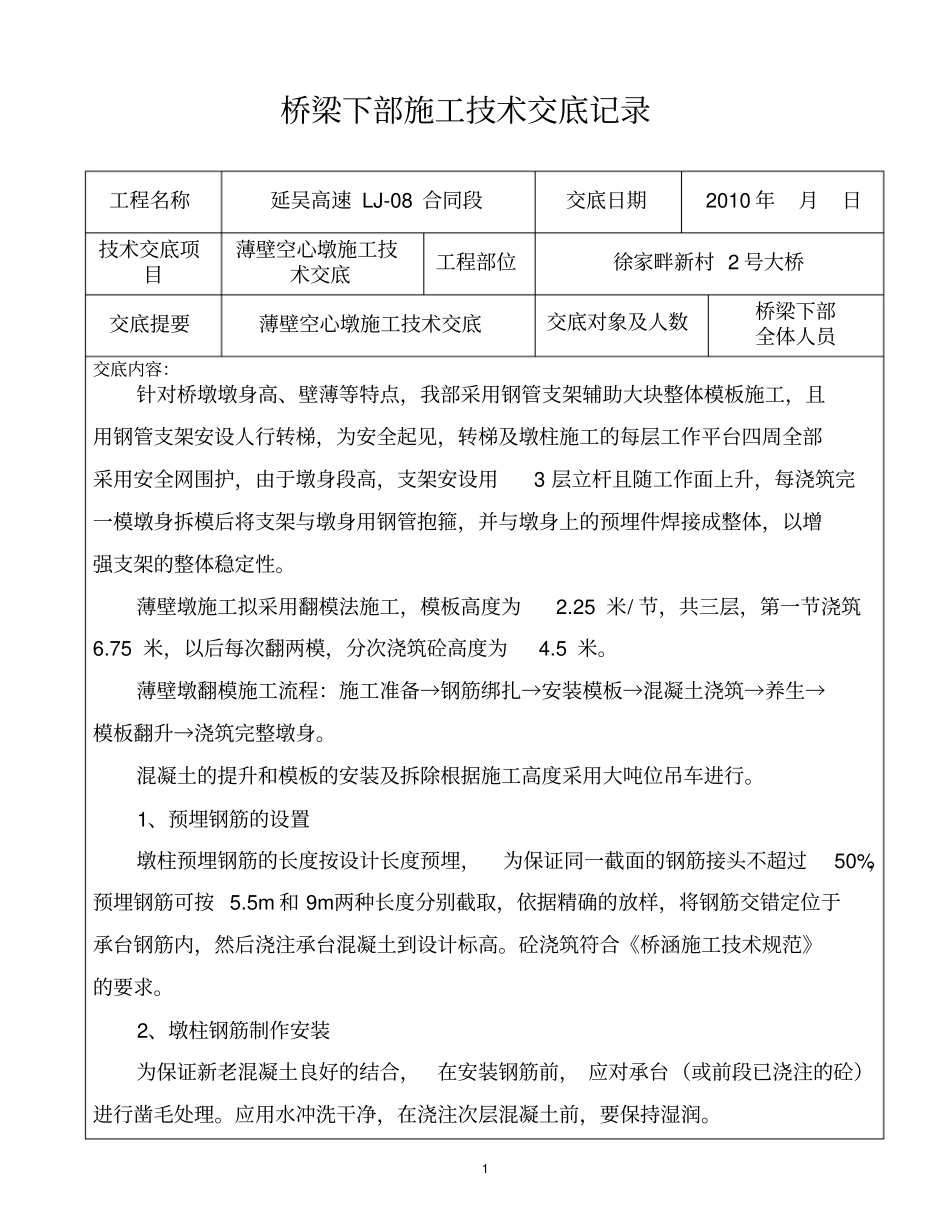

1桥梁下部施工技术交底记录工程名称延吴高速LJ-08合同段交底日期2010年月日技术交底项目薄壁空心墩施工技术交底工程部位徐家畔新村2号大桥交底提要薄壁空心墩施工技术交底交底对象及人数桥梁下部全体人员交底内容:针对桥墩墩身高、壁薄等特点,我部采用钢管支架辅助大块整体模板施工,且用钢管支架安设人行转梯,为安全起见,转梯及墩柱施工的每层工作平台四周全部采用安全网围护,由于墩身段高,支架安设用3层立杆且随工作面上升,每浇筑完一模墩身拆模后将支架与墩身用钢管抱箍,并与墩身上的预埋件焊接成整体,以增强支架的整体稳定性
薄壁墩施工拟采用翻模法施工,模板高度为2
25米/节,共三层,第一节浇筑6
75米,以后每次翻两模,分次浇筑砼高度为4
薄壁墩翻模施工流程:施工准备→钢筋绑扎→安装模板→混凝土浇筑→养生→模板翻升→浇筑完整墩身
混凝土的提升和模板的安装及拆除根据施工高度采用大吨位吊车进行
1、预埋钢筋的设置墩柱预埋钢筋的长度按设计长度预埋,为保证同一截面的钢筋接头不超过50%,预埋钢筋可按5
5m和9m两种长度分别截取,依据精确的放样,将钢筋交错定位于承台钢筋内,然后浇注承台混凝土到设计标高
砼浇筑符合《桥涵施工技术规范》的要求
2、墩柱钢筋制作安装为保证新老混凝土良好的结合,在安装钢筋前,应对承台(或前段已浇注的砼)进行凿毛处理
应用水冲洗干净,在浇注次层混凝土前,要保持湿润

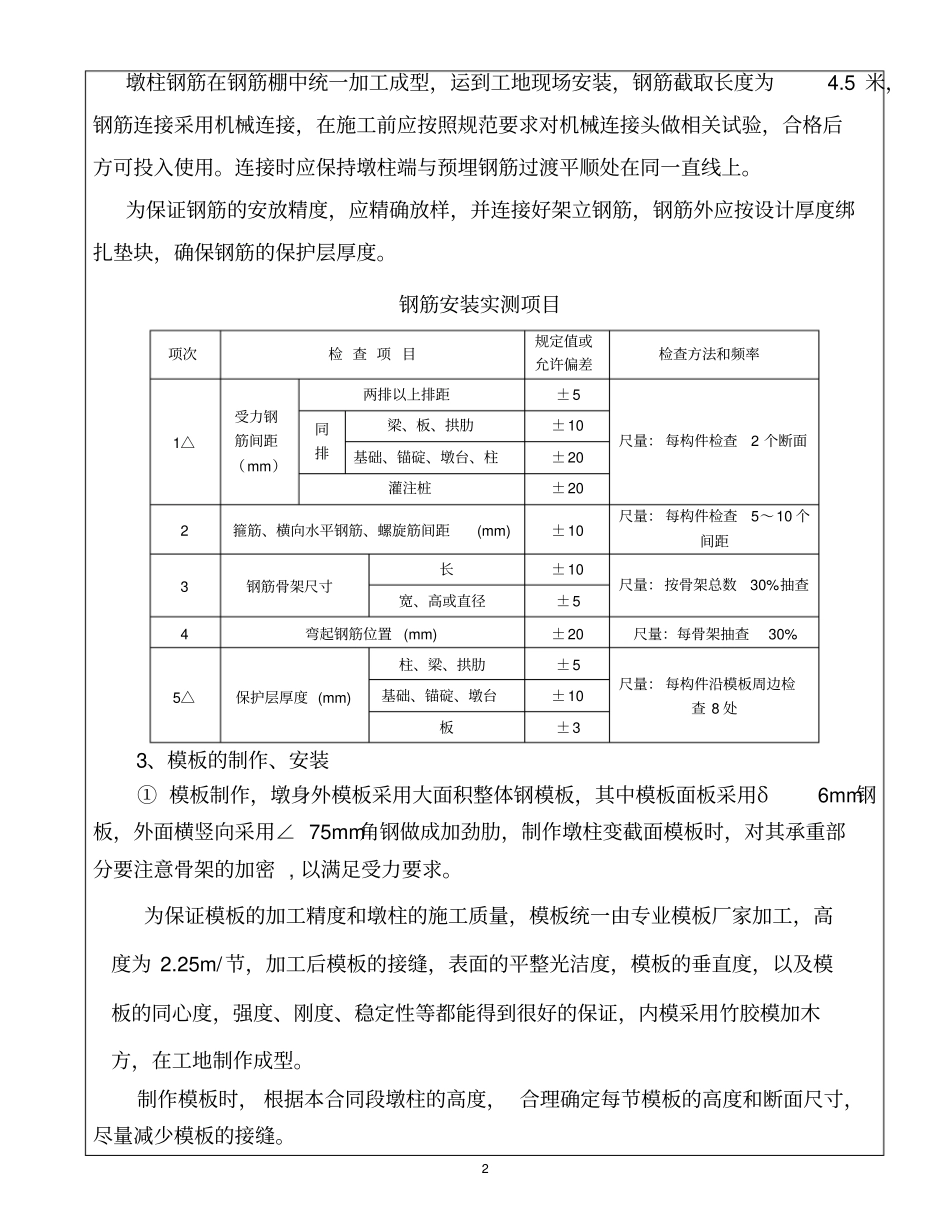

2墩柱钢筋在钢筋棚中统一加工成型,运到工地现场安装,钢筋截取长度为4
5米,钢筋连接采用机械连接,在施工前应按照规范要求对机械连接头做相关试验,合格后方可投入使用
连接时应保持墩柱端与预埋钢筋过渡平顺处在同一直线上
为保证钢筋的安放精度,应精确放样,并连接好架立钢筋,钢筋外应按设计厚度绑扎垫块,确保钢筋的保护层厚度

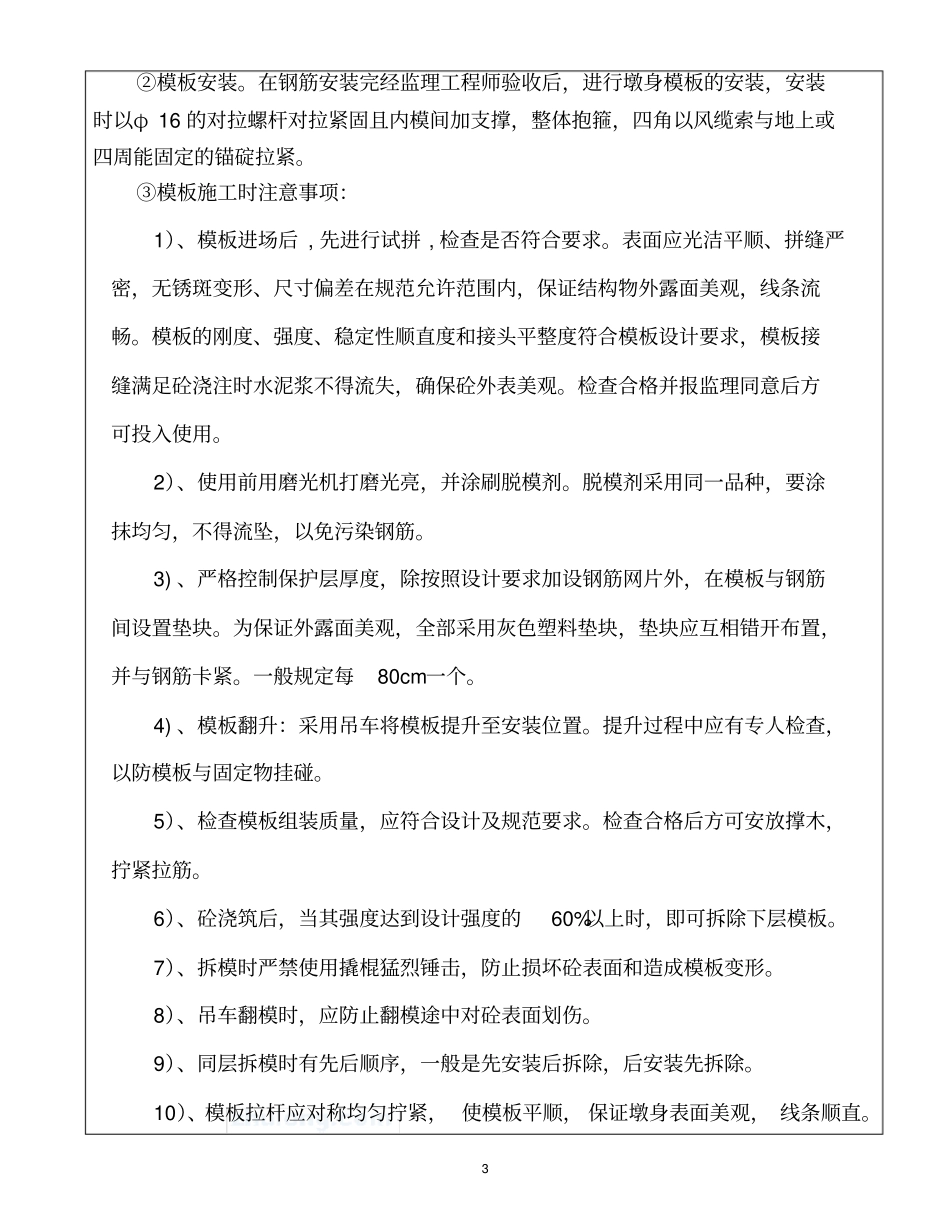

钢筋安装实测项目项次检查项目规定值或允许偏差检查方法和频率1△受力钢筋间距(mm)两排以上
