1一、编制依据1
建筑工程冬期施工规程JGJ/104-972
建筑工程施工质量验收统一标准GB50300-20013
混凝土结构工程施工质量验收规范GB50204-20024
砌体工程施工质量验收规范GB50203-20025
屋面工程质量验收规范GB50207-20026
砌体工程冬期施工工艺标准DBJ/T61-30-2005-8二、工程概况本工程位于西安市灞桥区新筑镇北侧,草临路南侧,西安综合保税区工程项目由卡口及办公楼、A、B型仓库、附属工程(熏蒸房、联合站房)、室外道路管网等群体工程组成
办公楼、联合站房为框架结构,A、B型仓库为钢结构工程、熏蒸房为砖混结构
办公楼建筑面积6107㎡,地上5层
A型仓库建筑面积为11884㎡,B型仓库建筑面积为17088㎡,附属工程建筑面积为322㎡
三、冬期施工期限和阶段划分按照《建筑工程冬期施工规程》JGJ104-97的规定,当室外日平均气温连续5d稳定低于5摄氏度即进入冬期施工
根据西安地区历年的气象资料,冬期施工可划分三个阶段
初冬阶段施工:平均温度为0摄氏度左右,最低气温在-5摄氏度左右为初冬阶段施工
此阶段的混凝土及砌筑作业采用蓄热法施工
严冬施工阶段:平均温度-5摄氏度左右,最低气温在-10摄氏度左右为严冬阶段施工
此阶段只安排室内工程项目施工,停止室外施工
如必须施工时,采用综合蓄热法施工,并加强保温措施

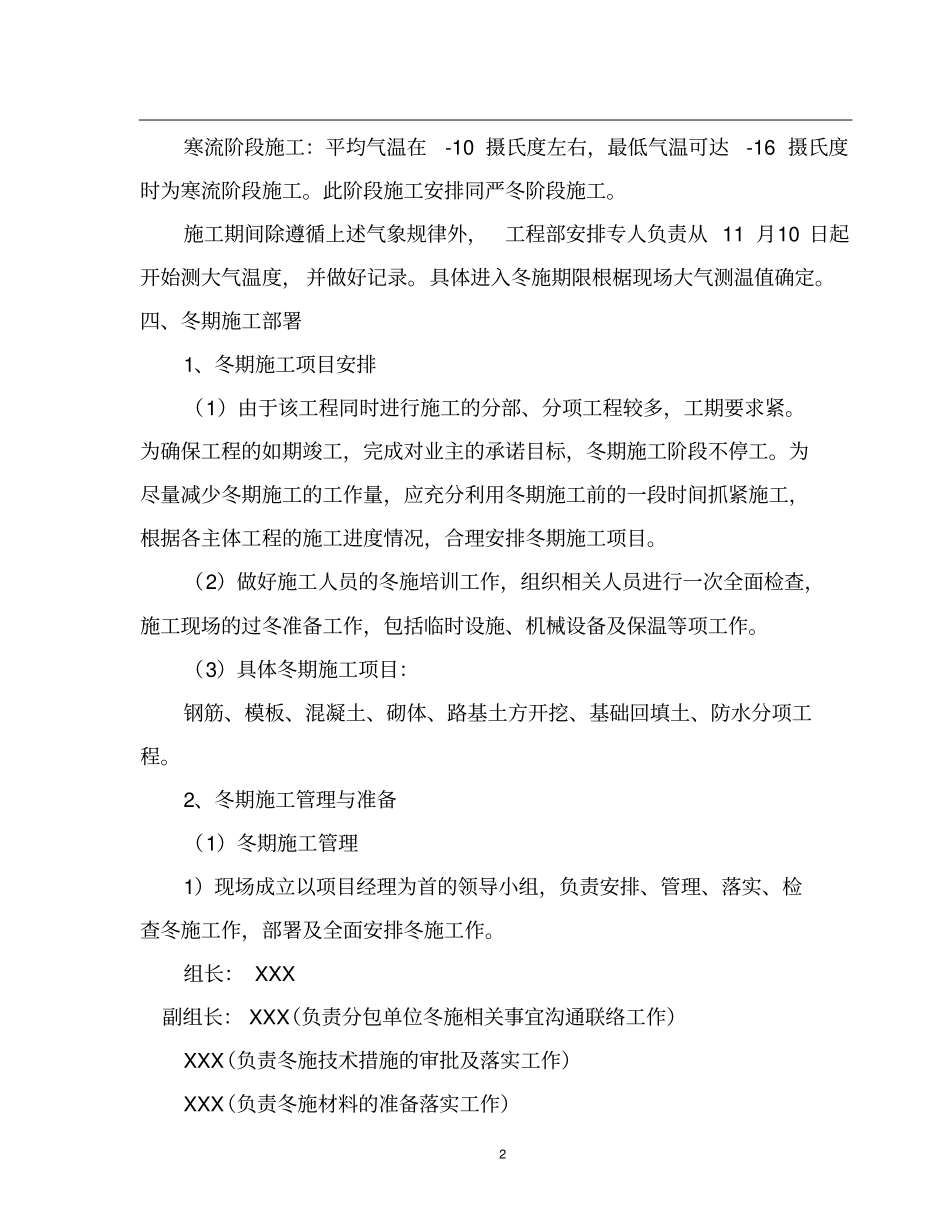

2寒流阶段施工:平均气温在-10摄氏度左右,最低气温可达-16摄氏度时为寒流阶段施工
此阶段施工安排同严冬阶段施工
施工期间除遵循上述气象规律外,工程部安排专人负责从11月10日起开始测大气温度,并做好记录
具体进入冬施期限根椐现场大气测温值确定
四、冬期施工部署1、冬期施工项目安排(1)由于该工程同时进行施工的分部、分项工程较多,工期要求紧

为确保工程的如期竣工,完成对业主的承诺目标,冬期施工阶段不停工
