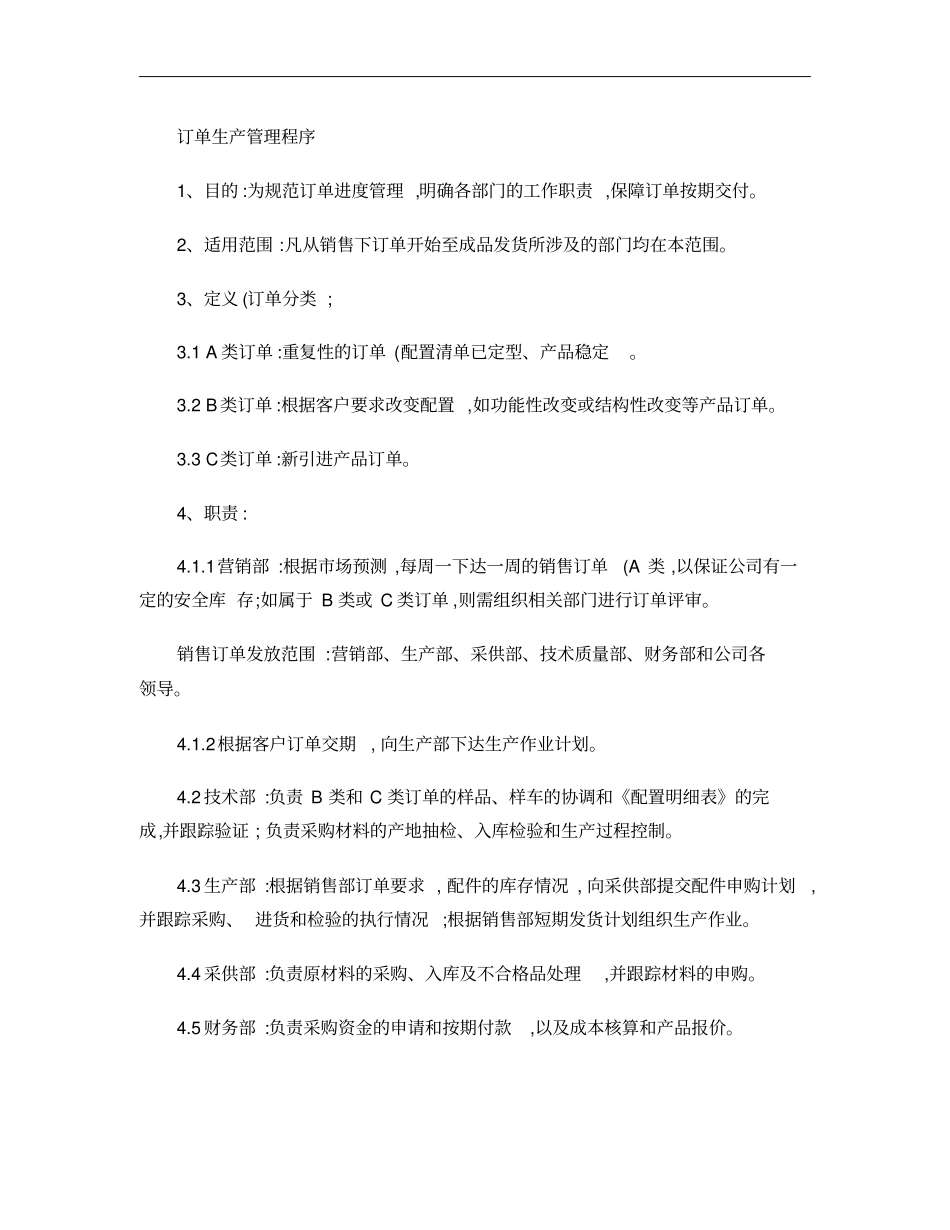

订单生产管理程序1、目的:为规范订单进度管理,明确各部门的工作职责,保障订单按期交付
2、适用范围:凡从销售下订单开始至成品发货所涉及的部门均在本范围
3、定义(订单分类;3
1A类订单:重复性的订单(配置清单已定型、产品稳定
2B类订单:根据客户要求改变配置,如功能性改变或结构性改变等产品订单
3C类订单:新引进产品订单
4、职责:4
1营销部:根据市场预测,每周一下达一周的销售订单(A类,以保证公司有一定的安全库存;如属于B类或C类订单,则需组织相关部门进行订单评审
销售订单发放范围:营销部、生产部、采供部、技术质量部、财务部和公司各领导
2根据客户订单交期,向生产部下达生产作业计划
2技术部:负责B类和C类订单的样品、样车的协调和《配置明细表》的完成,并跟踪验证;负责采购材料的产地抽检、入库检验和生产过程控制
3生产部:根据销售部订单要求,配件的库存情况,向采供部提交配件申购计划,并跟踪采购、进货和检验的执行情况;根据销售部短期发货计划组织生产作业
4采供部:负责原材料的采购、入库及不合格品处理,并跟踪材料的申购
5财务部:负责采购资金的申请和按期付款,以及成本核算和产品报价
5、作业内容及标准要求:(B类订单可用内联单明确客户对改变配置的要求;C类订单评审时营销部需填写《项目建议书》,提出主要配置和整车技术参数

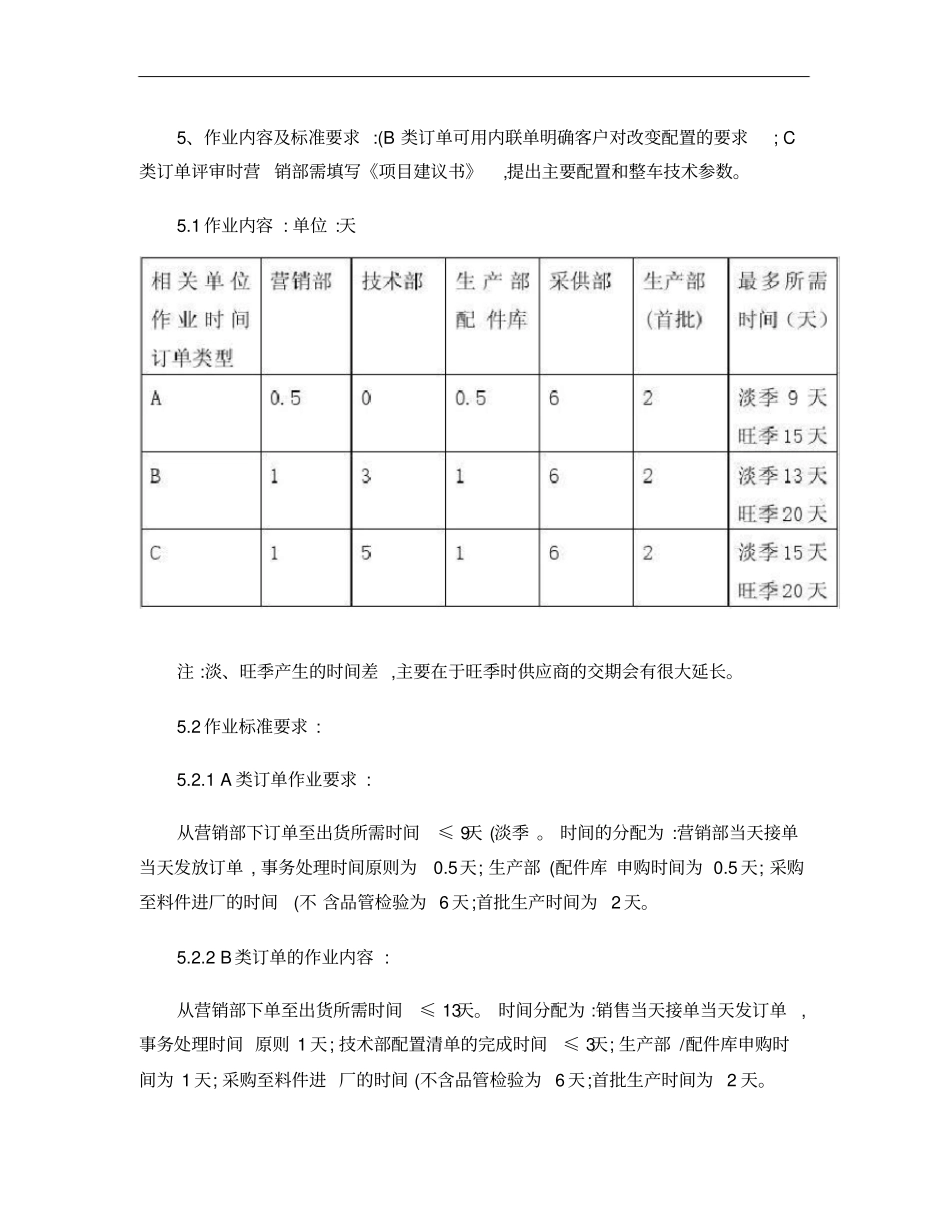

1作业内容:单位:天注:淡、旺季产生的时间差,主要在于旺季时供应商的交期会有很大延长
2作业标准要求:5
1A类订单作业要求:从营销部下订单至出货所需时间≤9天(淡季
时间的分配为:营销部当天接单当天发放订单,事务处理时间原则为0
5天;生产部(配件库申购时间为0
5天;采购至料件进厂的时间(不含品管检验为6天;首批生产时间为2天

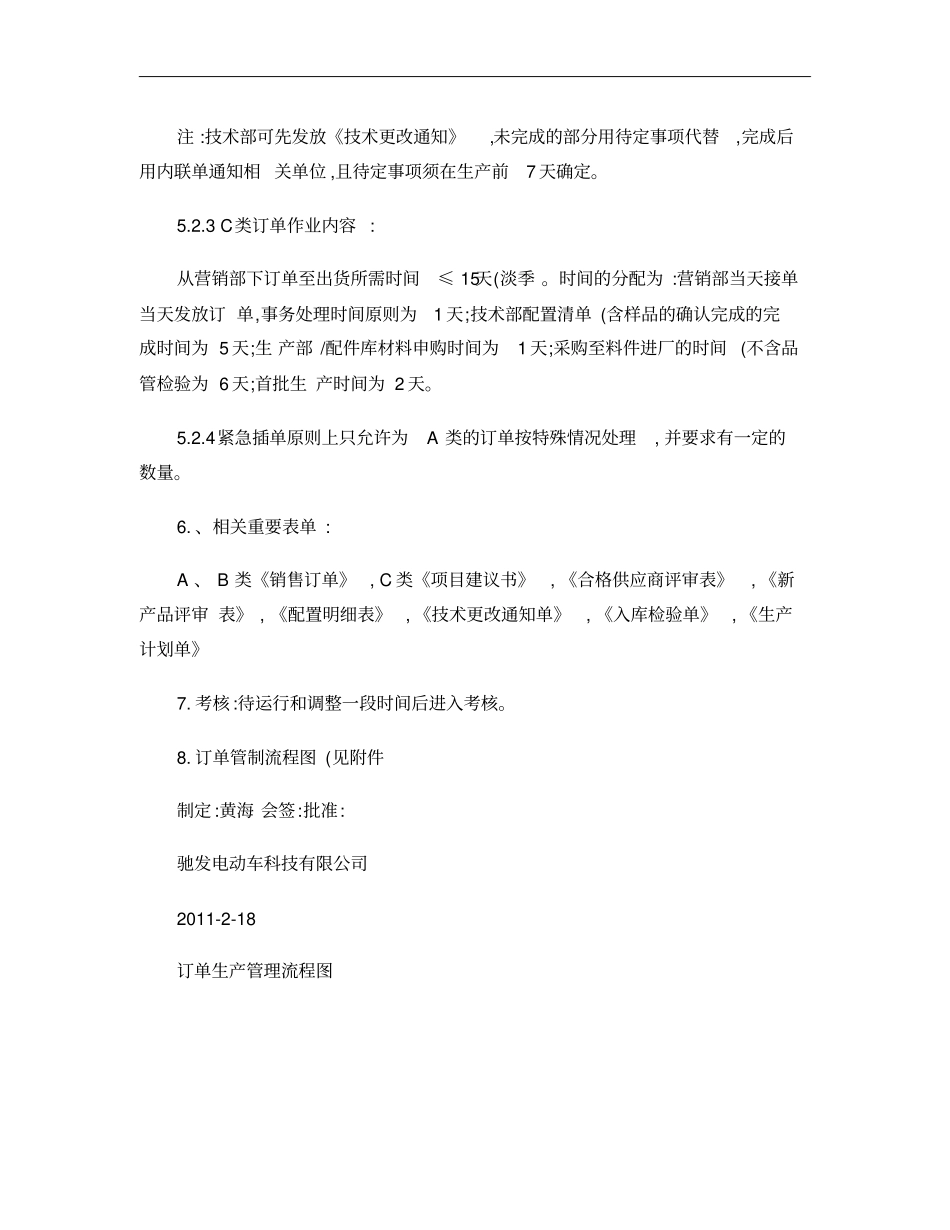

2B类订单的作业内容:从营销部下单至出货所需时间≤13天
时间分配为:销
