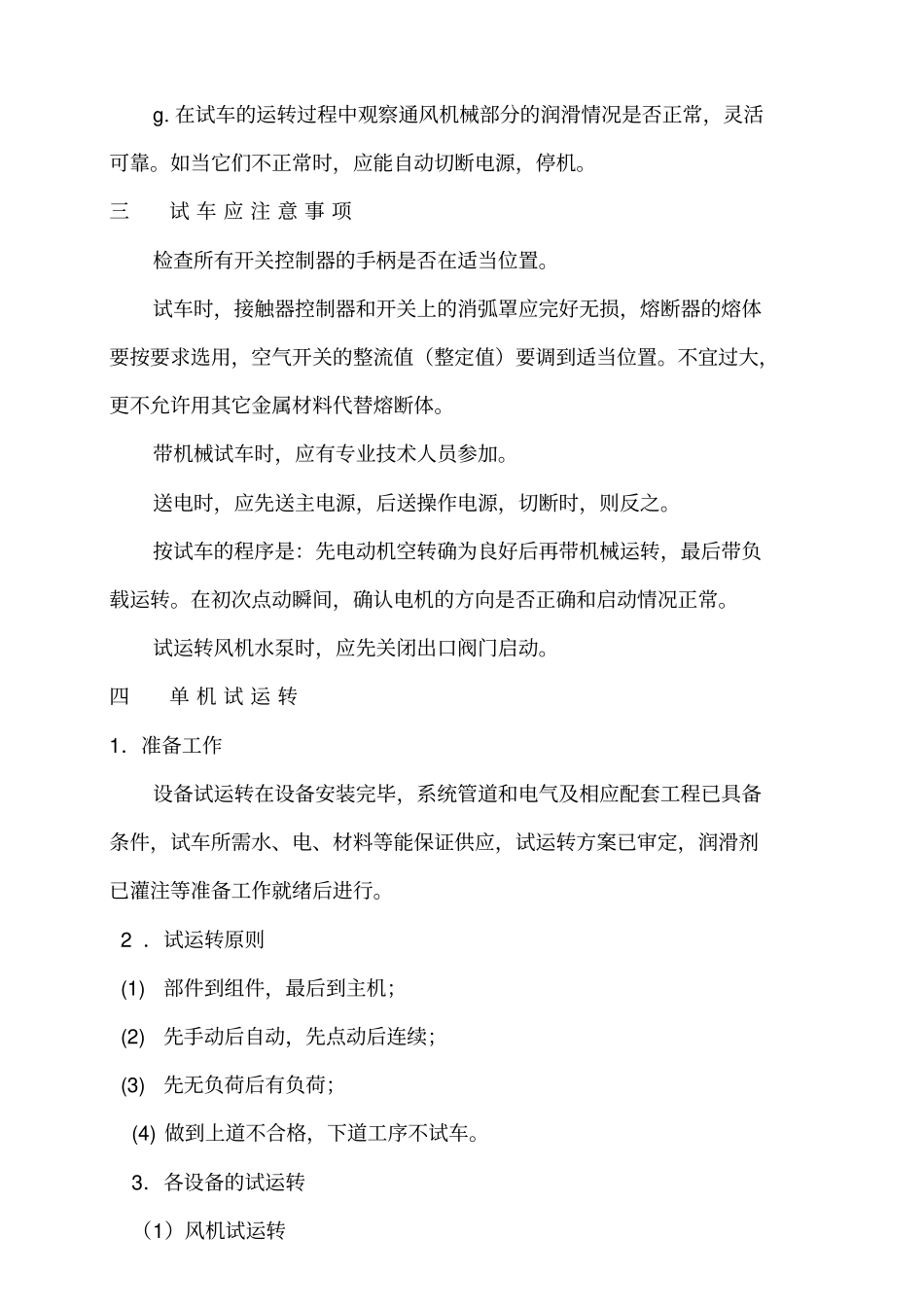

设备单体试车方案一设备单体试车准备工作调试工作是安装工作的一个重要环节,既是对设计、制造和安装各阶段工作质量的检验,同时也是对系统保护范围的确定和设备运转的协调
在安装工作基本完成后,调试人员就应跟着进场,熟悉现场情况,将所需的调试设备仪器运进场
调试人员必须充分熟悉工程图纸和有关的技术文件及资料
会同安装人员逐一清点每个系统的安装工作是否已全部完成,能否进入调试,对未完成的安装尾项,要督促安装工作抓紧完成
电气调试重点放在冷水机组、空调器、水泵等电力设备调试上
成立调试领导小组,在项目总工程师的领导下,由调试中心主任负责,根据现场实际情况编制调试方案,指导和协调各专业需要配合的人员安排
调试人员必须服从统一指挥,各负其责,明确调试目标
二电力系统试验及试运转A
电力电缆的绝缘电阻测量使用1000V欧姆表(控制电缆用500V欧姆表)
测量各项对地及相互间的绝缘电阻值不应小于0
对于一般的工作照明线路,应使用500V欧姆表测量绝缘电阻
测试某一层、某一回路、某一用房的照明线路和灯具都应装完,暂时不装灯泡进行绝缘试验,检测可在照明范围内回路导线端头进行,将电源开关切断后,本回路的相线与零线不同回路导线电线之间电阻值不应小于0
5兆欧,如测出有短路或绝缘过低时,要及时处理
绝缘检查合格后,可装上适当的熔断器,并装上灯泡,接通电源,依次合上每一回路的开关与灯头开关等,检查每一回路灯是否亮,如不亮时,一般为灯头的导电片与灯泡导电点接触不良或回路断线,线头未接好及线头脱落等现象,经判断确定后及时处理
试送电合格,正常运行后,应在照明箱上用标签标明回路名称,以便操作无误
根据图纸,产品说明书中的技术要求进行检查设备,元件,各动力线路与二次控制线路元件的接点容量,行程与接触器是否符合技术文件的要求
在通电模拟操作和系统试验之前,利用1
5V直流电压导通法校对各设备元件与
