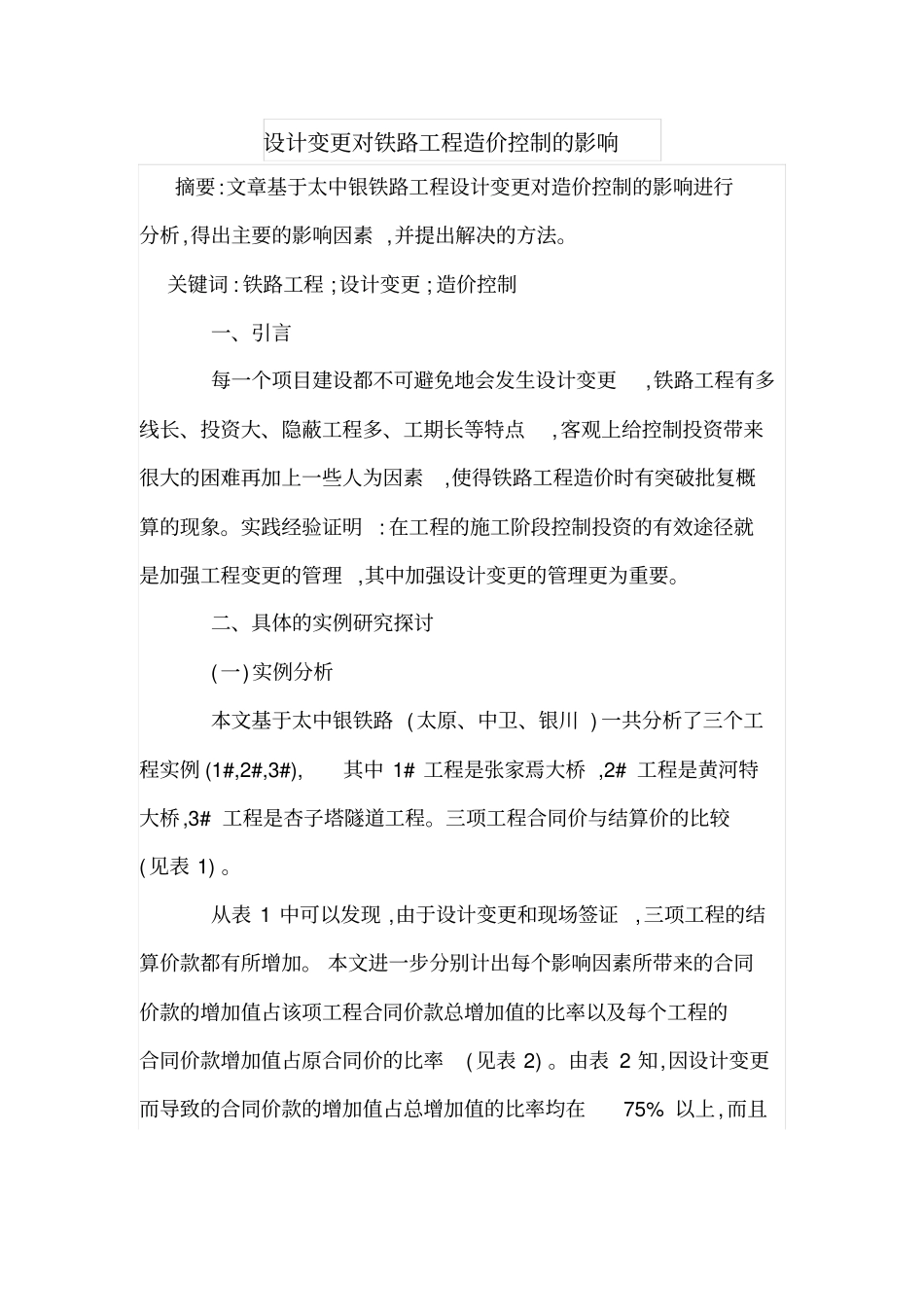

设计变更对铁路工程造价控制的影响摘要:文章基于太中银铁路工程设计变更对造价控制的影响进行分析,得出主要的影响因素,并提出解决的方法
关键词:铁路工程;设计变更;造价控制一、引言每一个项目建设都不可避免地会发生设计变更,铁路工程有多线长、投资大、隐蔽工程多、工期长等特点,客观上给控制投资带来很大的困难再加上一些人为因素,使得铁路工程造价时有突破批复概算的现象
实践经验证明:在工程的施工阶段控制投资的有效途径就是加强工程变更的管理,其中加强设计变更的管理更为重要
二、具体的实例研究探讨(一)实例分析本文基于太中银铁路(太原、中卫、银川)一共分析了三个工程实例(1#,2#,3#),其中1#工程是张家焉大桥,2#工程是黄河特大桥,3#工程是杏子塔隧道工程
三项工程合同价与结算价的比较(见表1)
从表1中可以发现,由于设计变更和现场签证,三项工程的结算价款都有所增加
本文进一步分别计出每个影响因素所带来的合同价款的增加值占该项工程合同价款总增加值的比率以及每个工程的合同价款增加值占原合同价的比率(见表2)
由表2知,因设计变更而导致的合同价款的增加值占总增加值的比率均在75%以上,而且设计变更所引起的费用增加比率与原合同价是成正比例关系的
当然只有同类工程才有这样的特点
通过以上分析得出结论:工程设计对工程造价的影响很大,引起设计变更的原因有很多,本文以3#工程为例来分析常见的影响因素对工程设计变更的影响程度
在此项工程的设计变更报审表中,所涉及的影响设计变更的因素有20项,可归纳为四个方面(见表3)
该工程的总变更费用为1988043元

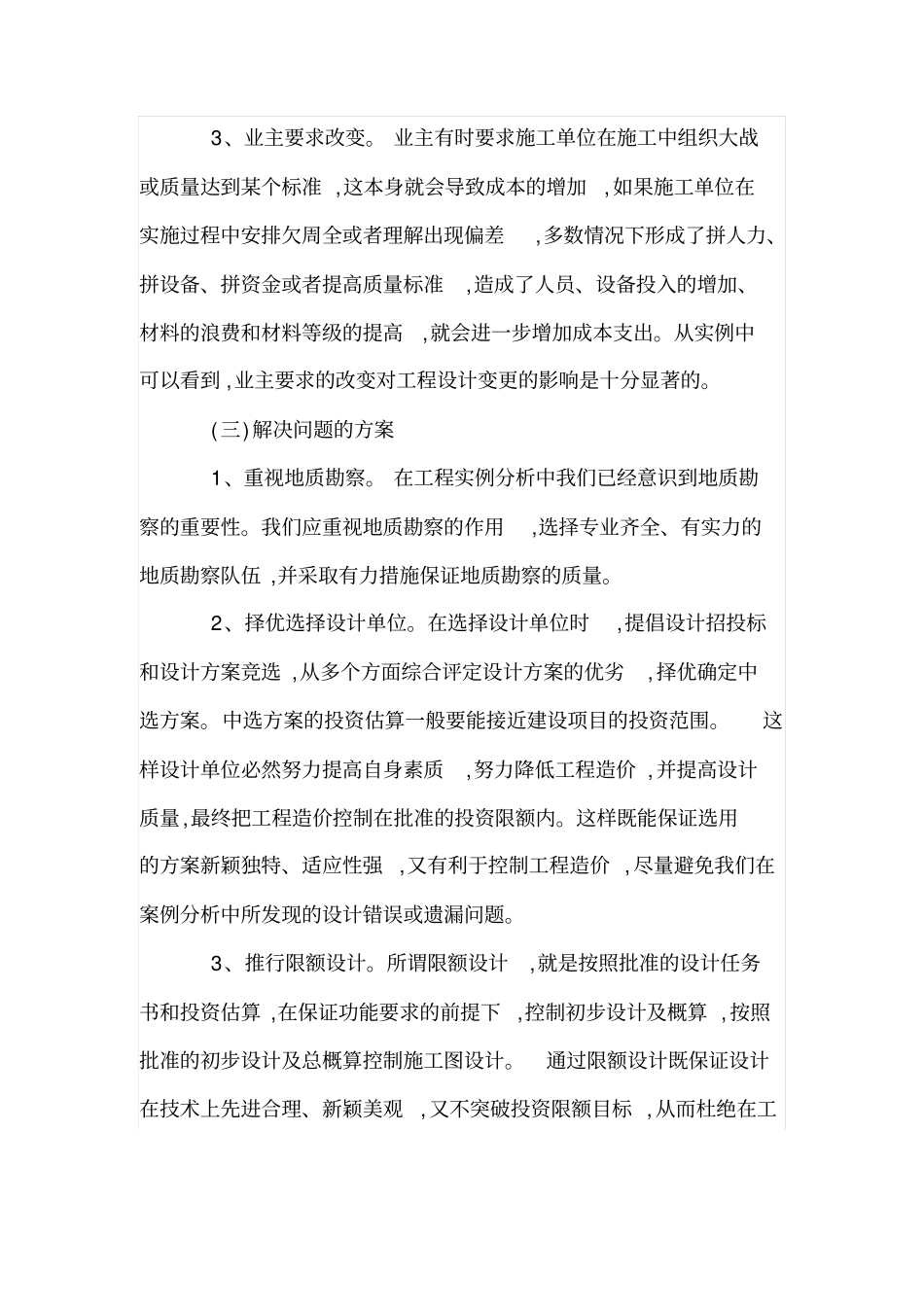

在这项工程的设计变更中有地质勘察、设计错误或遗漏、业主要求改变三个因素,本文将对这三个主要的影响因素进行逐一分析
(二)影响工程设计变更的主要因素1、地质勘察的影响
工程地质勘察的目的在于查明建设地区或建筑场地的地质条件,分析、预测和评价可能存在和
