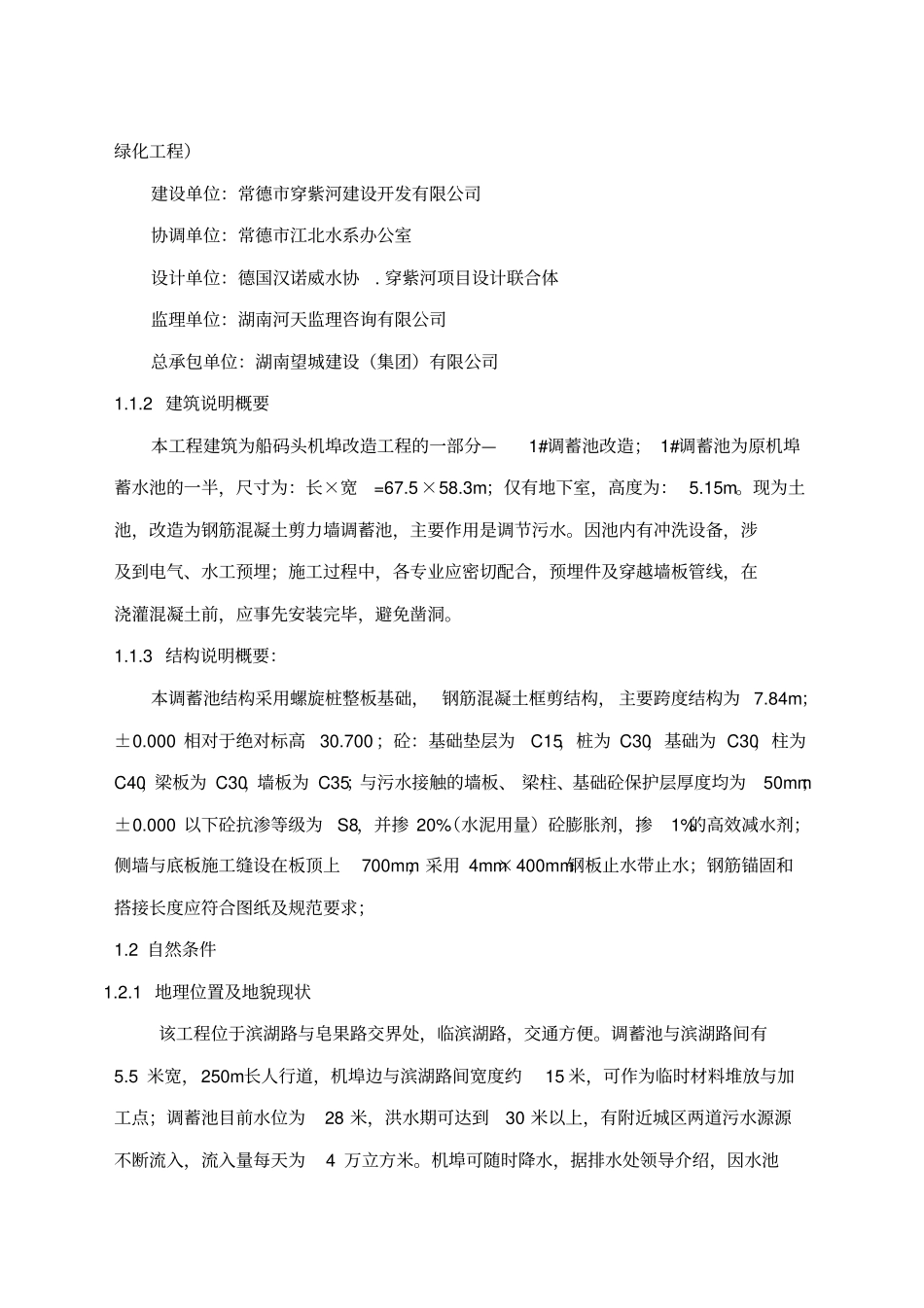

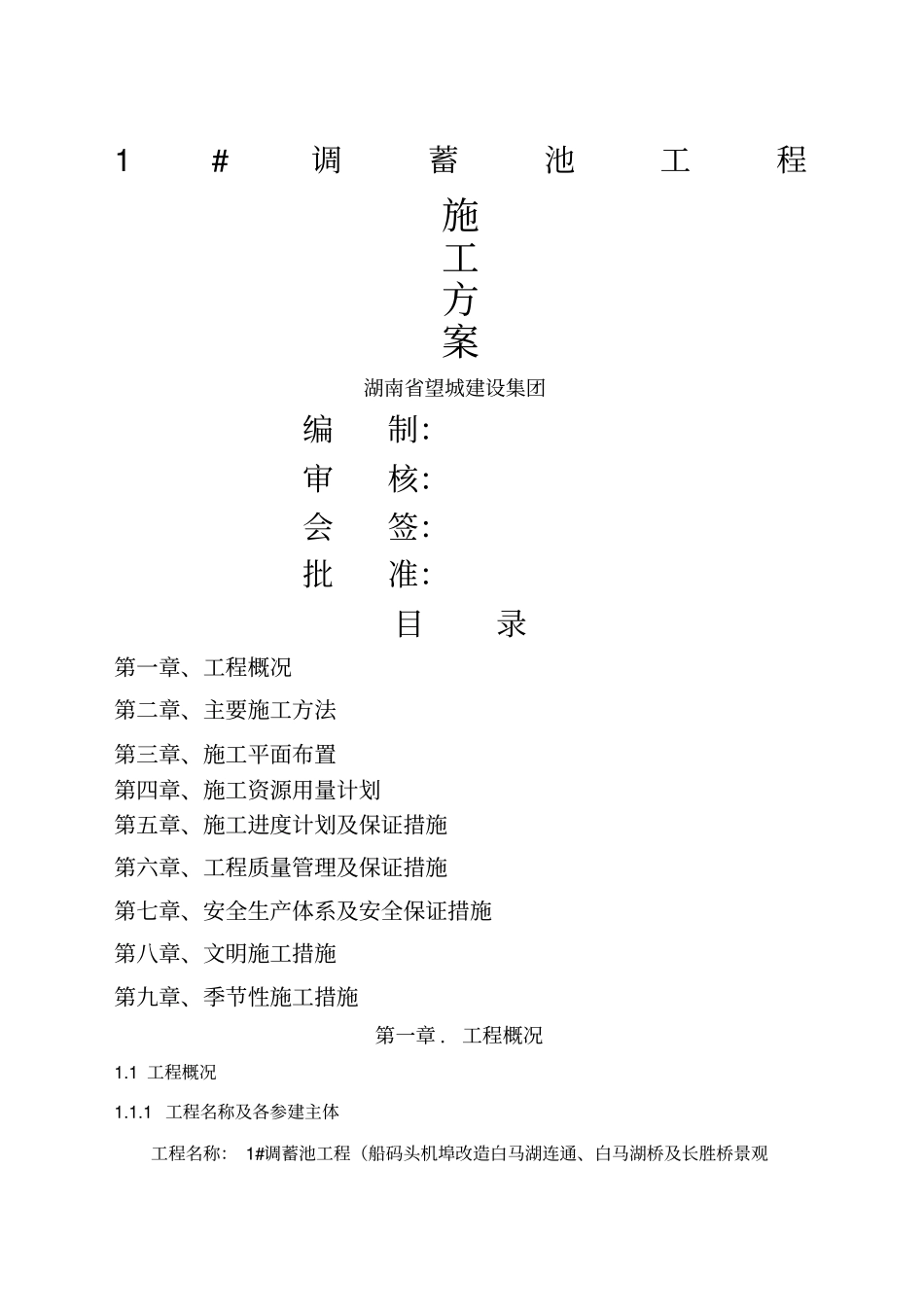

1#调蓄池工程施工方案湖南省望城建设集团编制:审核:会签:批准:目录第一章、工程概况第二章、主要施工方法第三章、施工平面布置第四章、施工资源用量计划第五章、施工进度计划及保证措施第六章、工程质量管理及保证措施第七章、安全生产体系及安全保证措施第八章、文明施工措施第九章、季节性施工措施第一章
1工程概况1
1工程名称及各参建主体工程名称:1#调蓄池工程(船码头机埠改造白马湖连通、白马湖桥及长胜桥景观绿化工程)建设单位:常德市穿紫河建设开发有限公司协调单位:常德市江北水系办公室设计单位:德国汉诺威水协
穿紫河项目设计联合体监理单位:湖南河天监理咨询有限公司总承包单位:湖南望城建设(集团)有限公司1
2建筑说明概要本工程建筑为船码头机埠改造工程的一部分—1#调蓄池改造;1#调蓄池为原机埠蓄水池的一半,尺寸为:长×宽=67
3m;仅有地下室,高度为:5
现为土池,改造为钢筋混凝土剪力墙调蓄池,主要作用是调节污水
因池内有冲洗设备,涉及到电气、水工预埋;施工过程中,各专业应密切配合,预埋件及穿越墙板管线,在浇灌混凝土前,应事先安装完毕,避免凿洞
3结构说明概要:本调蓄池结构采用螺旋桩整板基础,钢筋混凝土框剪结构,主要跨度结构为7
84m;±0
000相对于绝对标高30
700;砼:基础垫层为C15,桩为C30,基础为C30,柱为C40,梁板为C30,墙板为C35;与污水接触的墙板、梁柱、基础砼保护层厚度均为50mm;±0
000以下砼抗渗等级为S8,并掺20%(水泥用量)砼膨胀剂,掺1%的高效减水剂;侧墙与底板施工缝设在板顶上700mm,采用4mm×400mm钢板止水带止水;钢筋锚固和搭接长度应符合图纸及规范要求;1

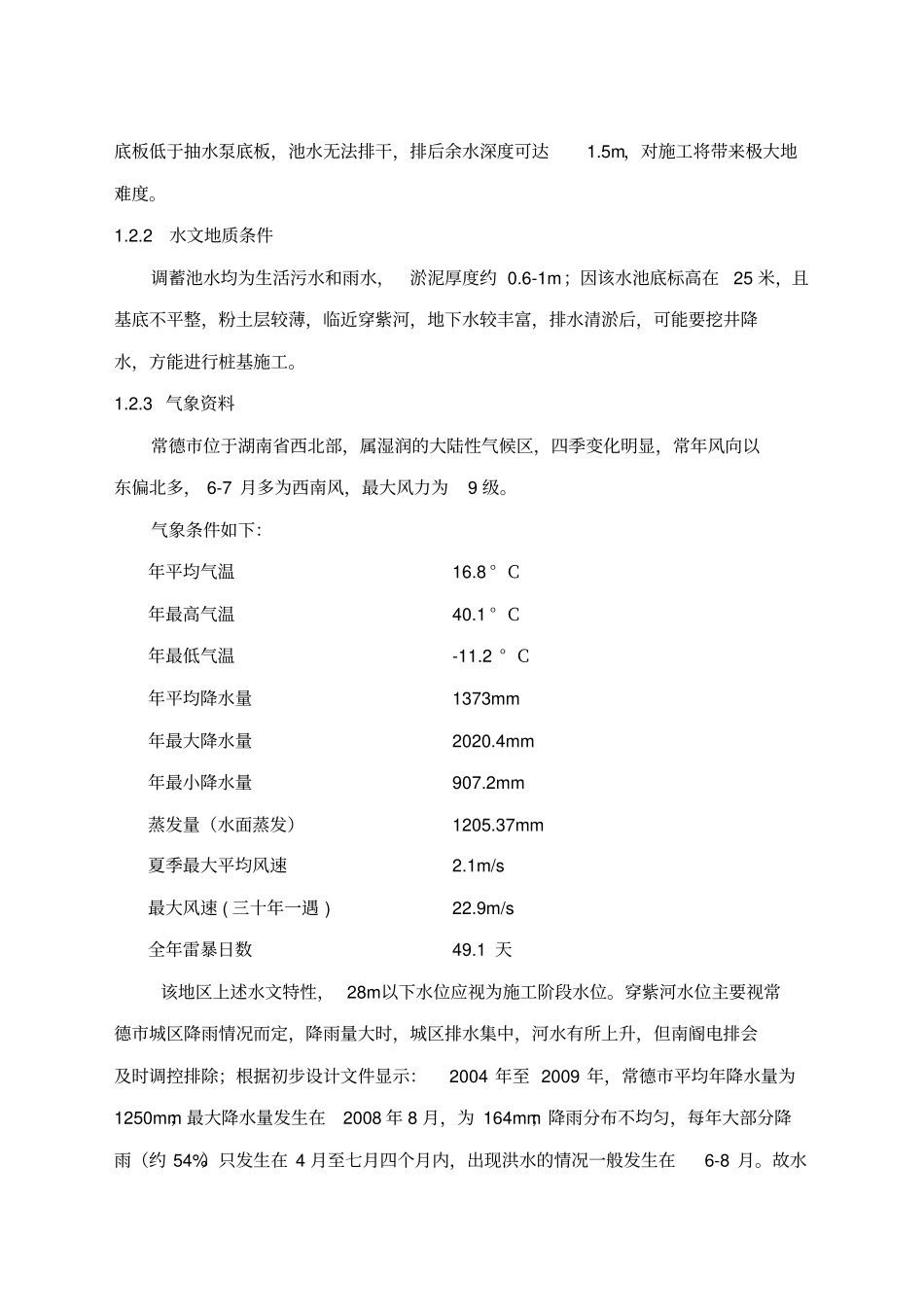

2自然条件1
1地理位置及地貌现状该工程位于滨湖路与皂果路交界处,临滨湖路,交通方便
调蓄池与滨湖路间有5
