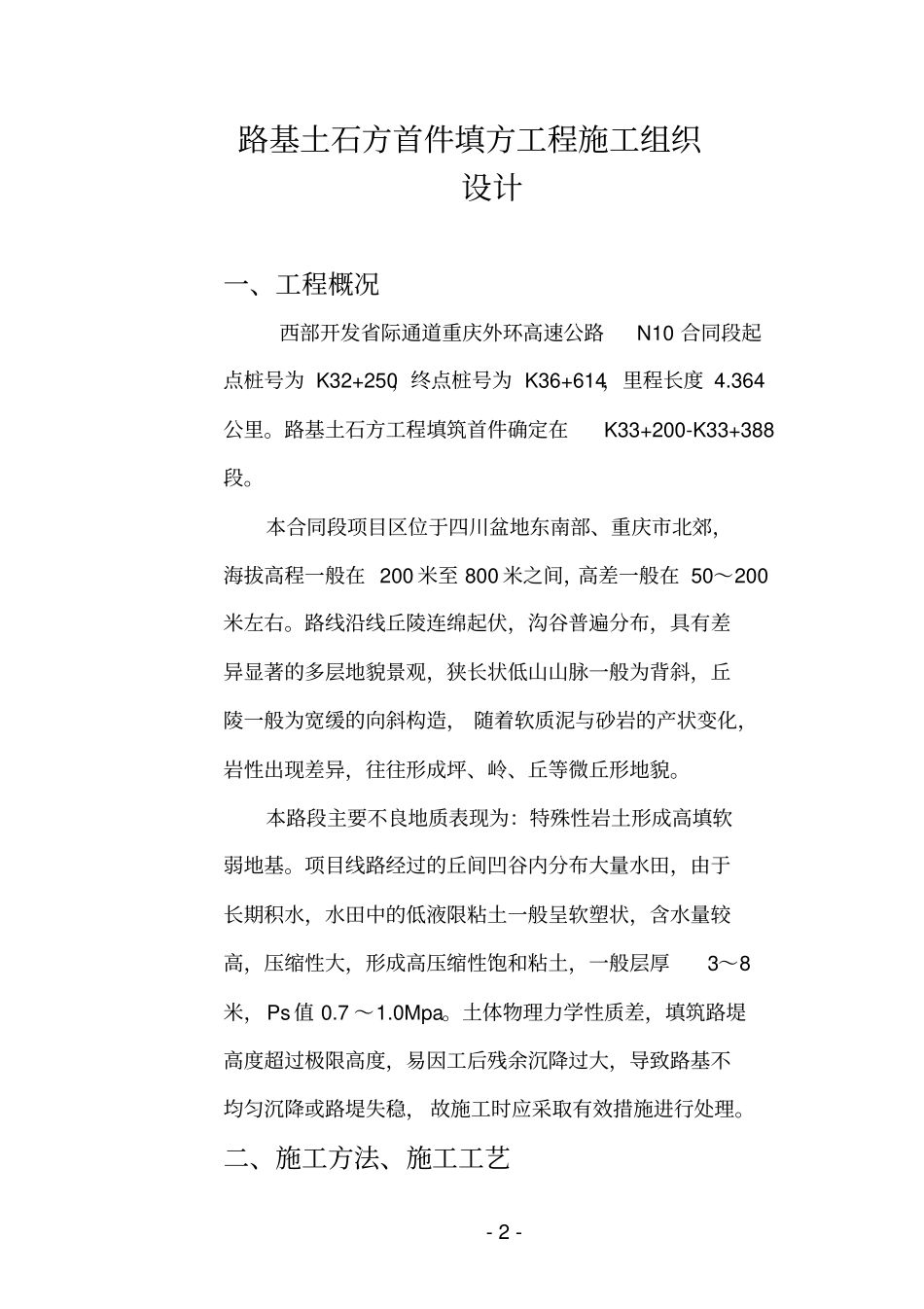

-1-重庆外环高速公路北段N10合同段路基土石方首件填方工程(K33+038
11-K33+388)施工组织设计中港三航局外环高速N10项目经理部2006年8月-2-路基土石方首件填方工程施工组织设计一、工程概况西部开发省际通道重庆外环高速公路N10合同段起点桩号为K32+250,终点桩号为K36+614,里程长度4
路基土石方工程填筑首件确定在K33+200-K33+388段
本合同段项目区位于四川盆地东南部、重庆市北郊,海拔高程一般在200米至800米之间,高差一般在50~200米左右
路线沿线丘陵连绵起伏,沟谷普遍分布,具有差异显著的多层地貌景观,狭长状低山山脉一般为背斜,丘陵一般为宽缓的向斜构造,随着软质泥与砂岩的产状变化,岩性出现差异,往往形成坪、岭、丘等微丘形地貌
本路段主要不良地质表现为:特殊性岩土形成高填软弱地基
项目线路经过的丘间凹谷内分布大量水田,由于长期积水,水田中的低液限粘土一般呈软塑状,含水量较高,压缩性大,形成高压缩性饱和粘土,一般层厚3~8米,Ps值0
土体物理力学性质差,填筑路堤高度超过极限高度,易因工后残余沉降过大,导致路基不均匀沉降或路堤失稳,故施工时应采取有效措施进行处理

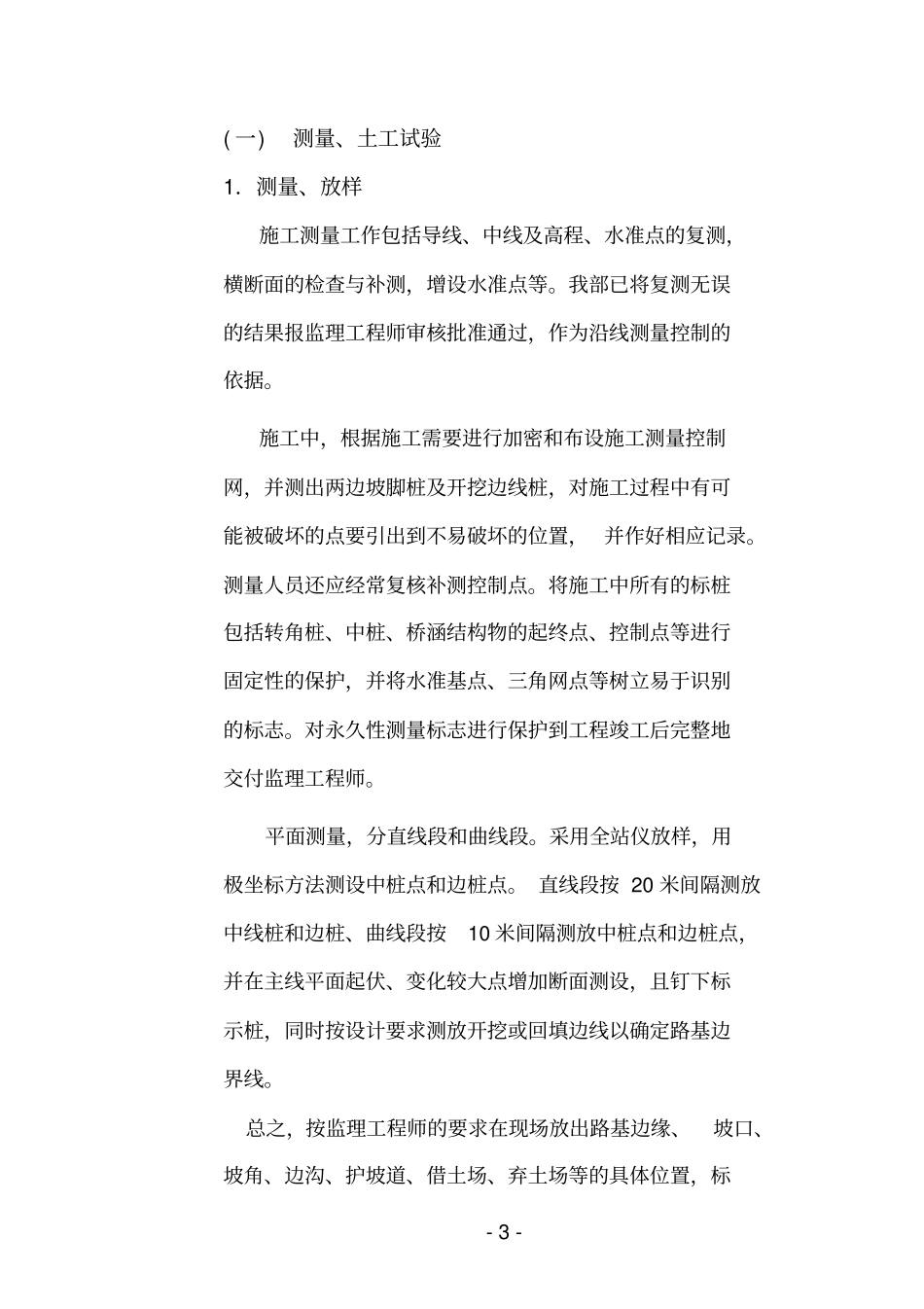

二、施工方法、施工工艺-3-(一)测量、土工试验1.测量、放样施工测量工作包括导线、中线及高程、水准点的复测,横断面的检查与补测,增设水准点等
我部已将复测无误的结果报监理工程师审核批准通过,作为沿线测量控制的依据
施工中,根据施工需要进行加密和布设施工测量控制网,并测出两边坡脚桩及开挖边线桩,对施工过程中有可能被破坏的点要引出到不易破坏的位置,并作好相应记录
测量人员还应经常复核补测控制点
将施工中所有的标桩包括转角桩、中桩、桥涵结构物的起终点、控制点等进行固定性的保护,并将水准基点、三角网点等树立易于识别的标志
对永久性测量标志进行保
