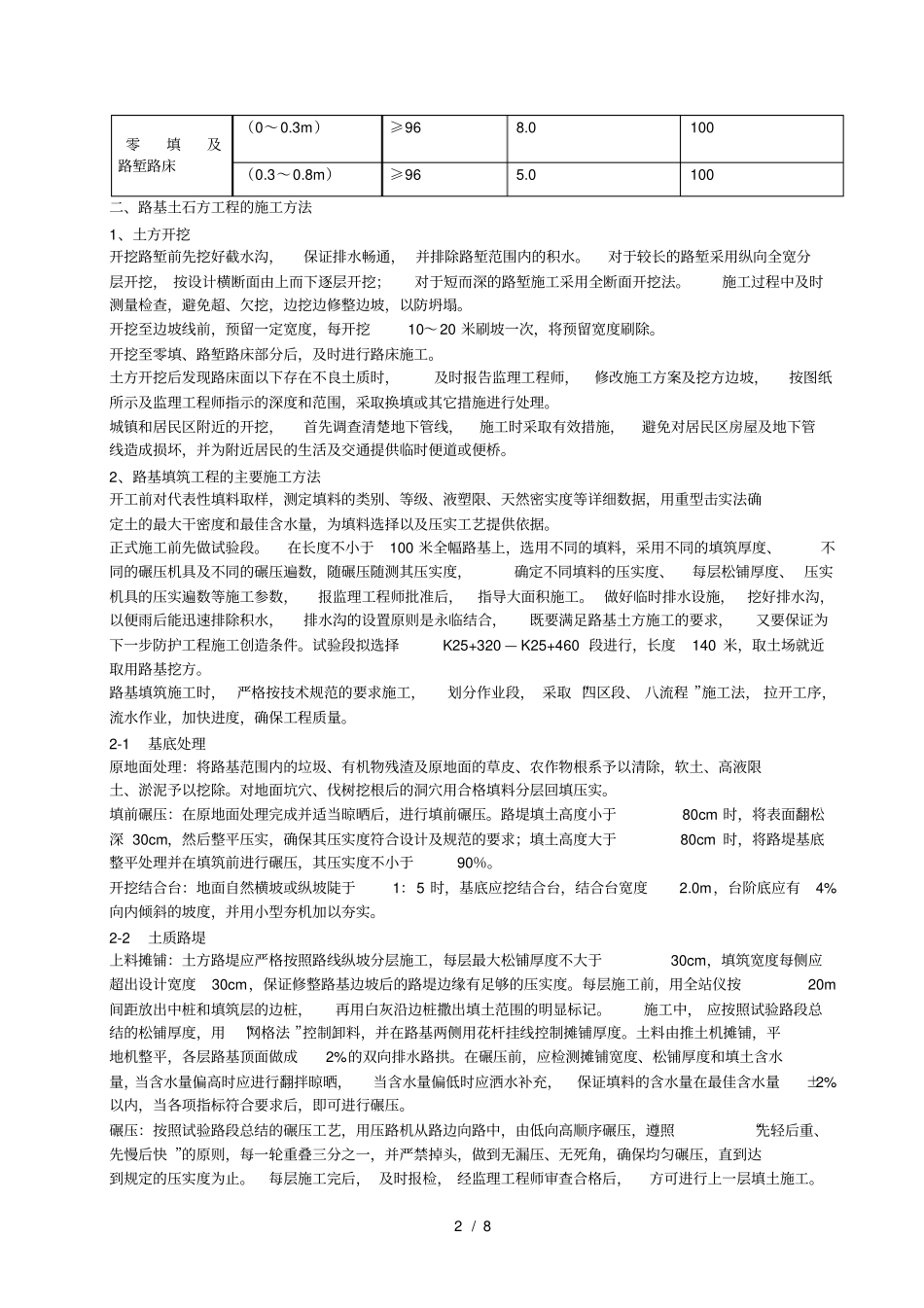

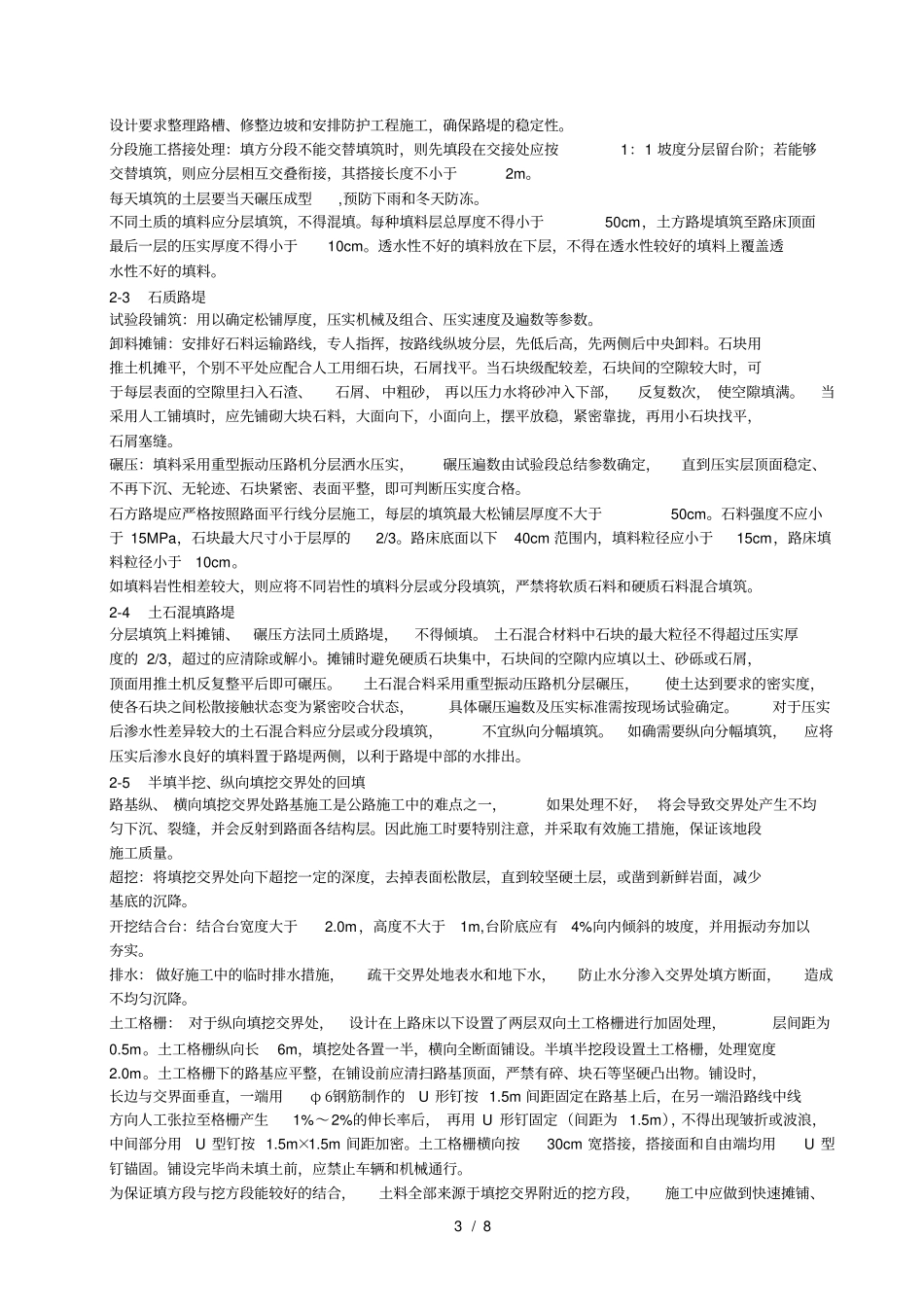

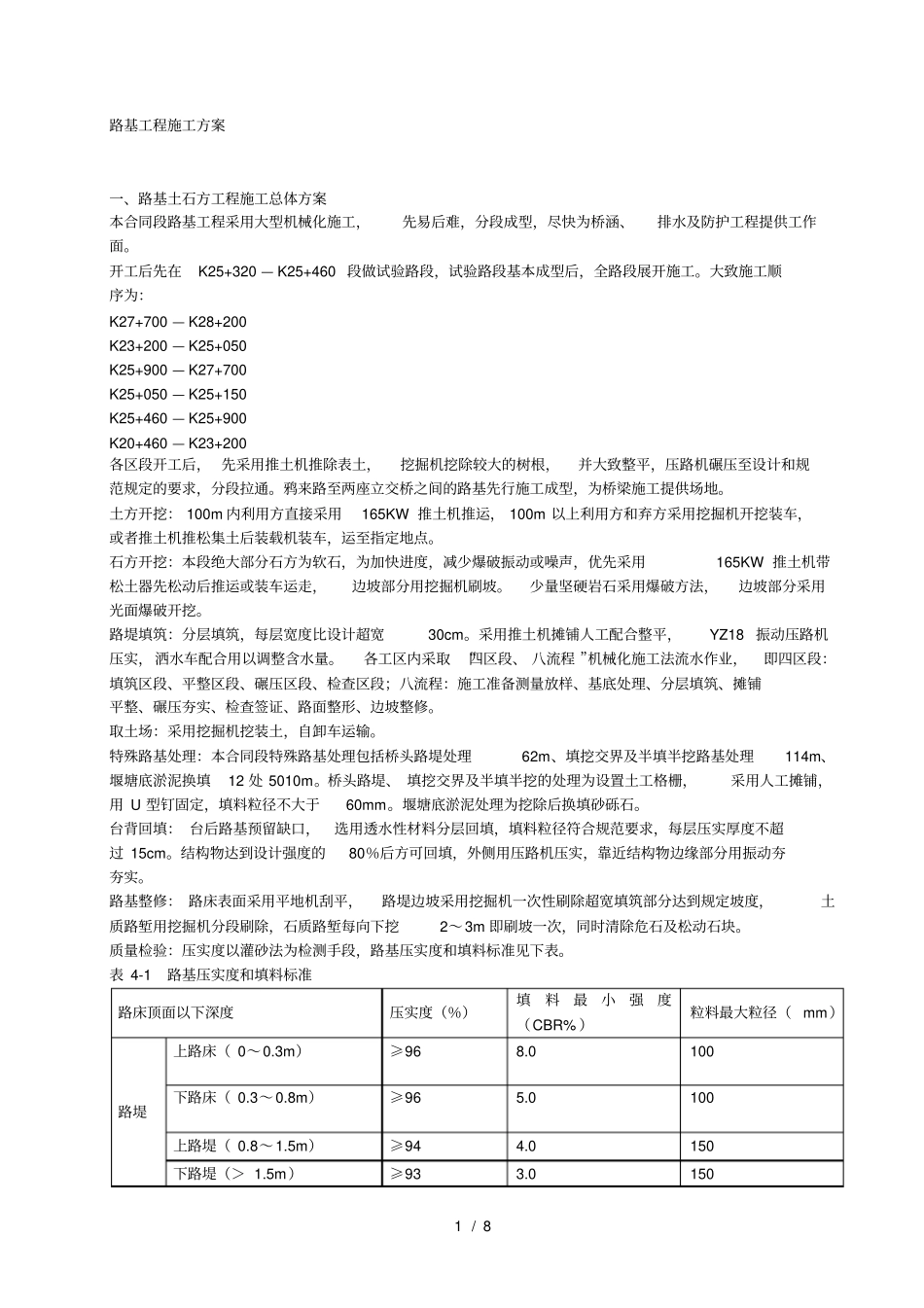

1/8路基工程施工方案一、路基土石方工程施工总体方案本合同段路基工程采用大型机械化施工,先易后难,分段成型,尽快为桥涵、排水及防护工程提供工作面
开工后先在K25+320—K25+460段做试验路段,试验路段基本成型后,全路段展开施工
大致施工顺序为:K27+700—K28+200K23+200—K25+050K25+900—K27+700K25+050—K25+150K25+460—K25+900K20+460—K23+200各区段开工后,先采用推土机推除表土,挖掘机挖除较大的树根,并大致整平,压路机碾压至设计和规范规定的要求,分段拉通
鸦来路至两座立交桥之间的路基先行施工成型,为桥梁施工提供场地
土方开挖:100m内利用方直接采用165KW推土机推运,100m以上利用方和弃方采用挖掘机开挖装车,或者推土机推松集土后装载机装车,运至指定地点
石方开挖:本段绝大部分石方为软石,为加快进度,减少爆破振动或噪声,优先采用165KW推土机带松土器先松动后推运或装车运走,边坡部分用挖掘机刷坡
少量坚硬岩石采用爆破方法,边坡部分采用光面爆破开挖
路堤填筑:分层填筑,每层宽度比设计超宽30cm
采用推土机摊铺人工配合整平,YZ18振动压路机压实,洒水车配合用以调整含水量
各工区内采取“四区段、八流程”机械化施工法流水作业,即四区段:填筑区段、平整区段、碾压区段、检查区段;八流程:施工准备测量放样、基底处理、分层填筑、摊铺平整、碾压夯实、检查签证、路面整形、边坡整修
取土场:采用挖掘机挖装土,自卸车运输
特殊路基处理:本合同段特殊路基处理包括桥头路堤处理62m、填挖交界及半填半挖路基处理114m、堰塘底淤泥换填12处5010m
桥头路堤、填挖交界及半填半挖的处理为设置土工格栅,采用人工摊铺,用U型钉固定,填料粒径不大于60mm
堰塘底淤泥处理为挖除后换填砂砾石
台背回填:台后路基预留缺口
