目录路基试验段基床底层路基填筑工艺总结1
1中铁第四勘测设计院集团有限公司设计的相关图纸1
2中华人民共和国铁道部发布的《客运专线铁路路基工程施工质量验收暂行标准》(铁建设〔2005〕160号)1
3铁道部经济规划研究院发布的《客运专线铁路路基工程施工技术指南》(TZ212-2005)1
4中华人民共和国铁道部发布的《铁路工程土工试验规程》(TB10102-2004)2
试验段概况根据现场实际情况,拟将试验段位置选择在地质条件具有代表性的填方地段HHDK157+268~HHDK157+485
4段路堤,本段长度为217
4m,填土高度3
地基处理采用水泥搅拌桩、塑料排水板+水泥搅拌桩两种加固方式;路基本体采用C组填料,基床底层采用A、B组填料填筑,基床表层填筑级配碎石
试验段试验日期为2009年7月17日至2009年7月22日3
试验段填料控制、设备3.1.路基填料根据现场实际情况,本试验段基床底层采用AB组料填筑,并按照《客运专线铁路路基工程施工质量验收暂行标准》(铁建设〔2005〕160号)要求填筑前对杭州市塘栖镇料场AB组料进行了试验,各项试验数据均满足规范填料要求

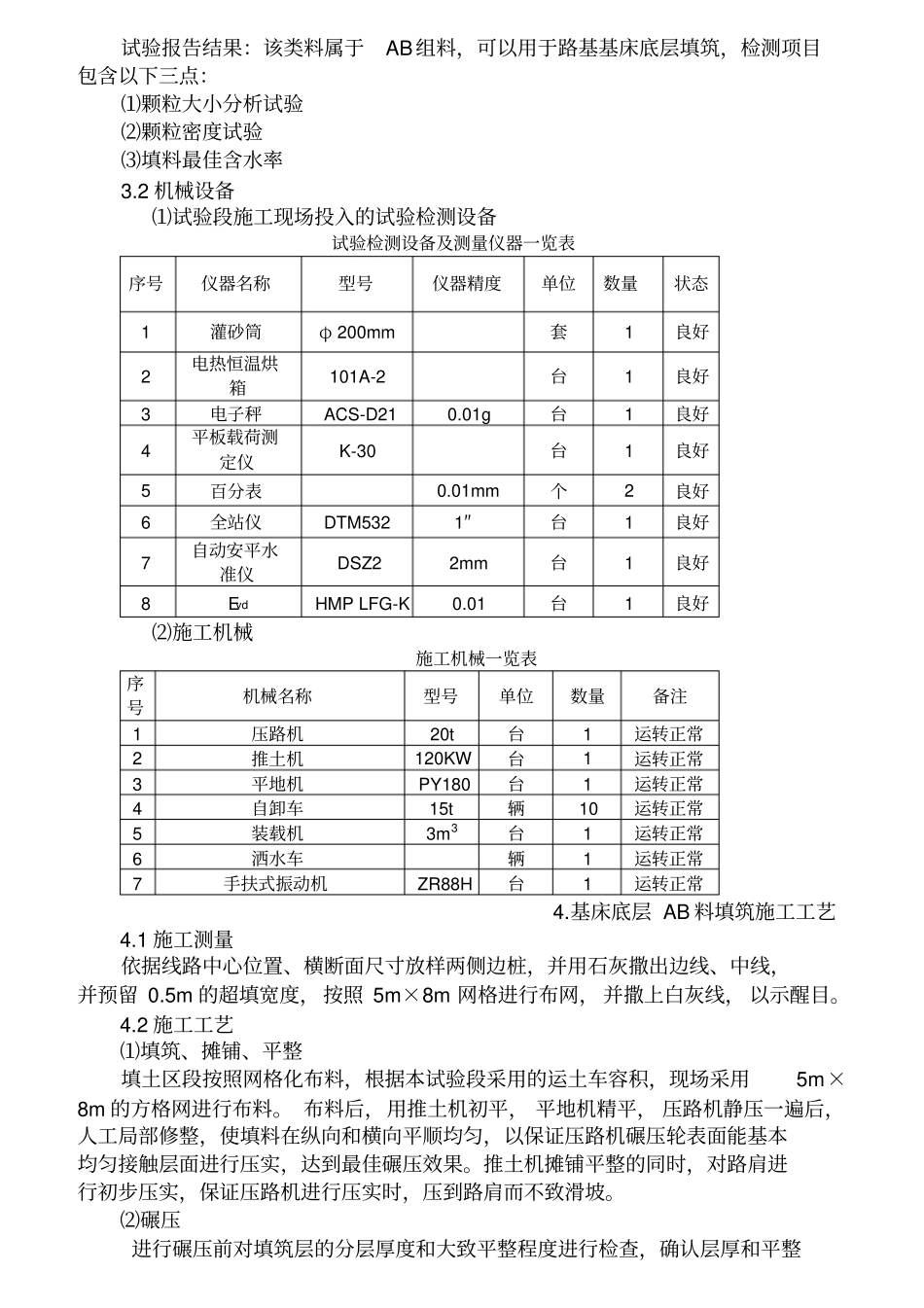

试验报告结果:该类料属于AB组料,可以用于路基基床底层填筑,检测项目包含以下三点:⑴颗粒大小分析试验⑵颗粒密度试验⑶填料最佳含水率3
2机械设备⑴试验段施工现场投入的试验检测设备试验检测设备及测量仪器一览表序号仪器名称型号仪器精度单位数量状态1灌砂筒φ200mm套1良好2电热恒温烘箱101A-2台1良好3电子秤ACS-D210
01g台1良好4平板载荷测定仪K-30台1良好5百分表0
01mm个2良好6全站仪DTM5321″台1良好7自动安平水准仪DSZ22mm台1良好8EvdHMPLFG-K0
01台1良好⑵施工机械施工机械一览表序号机械名称型号单位数量备注1压路机20t台1运
