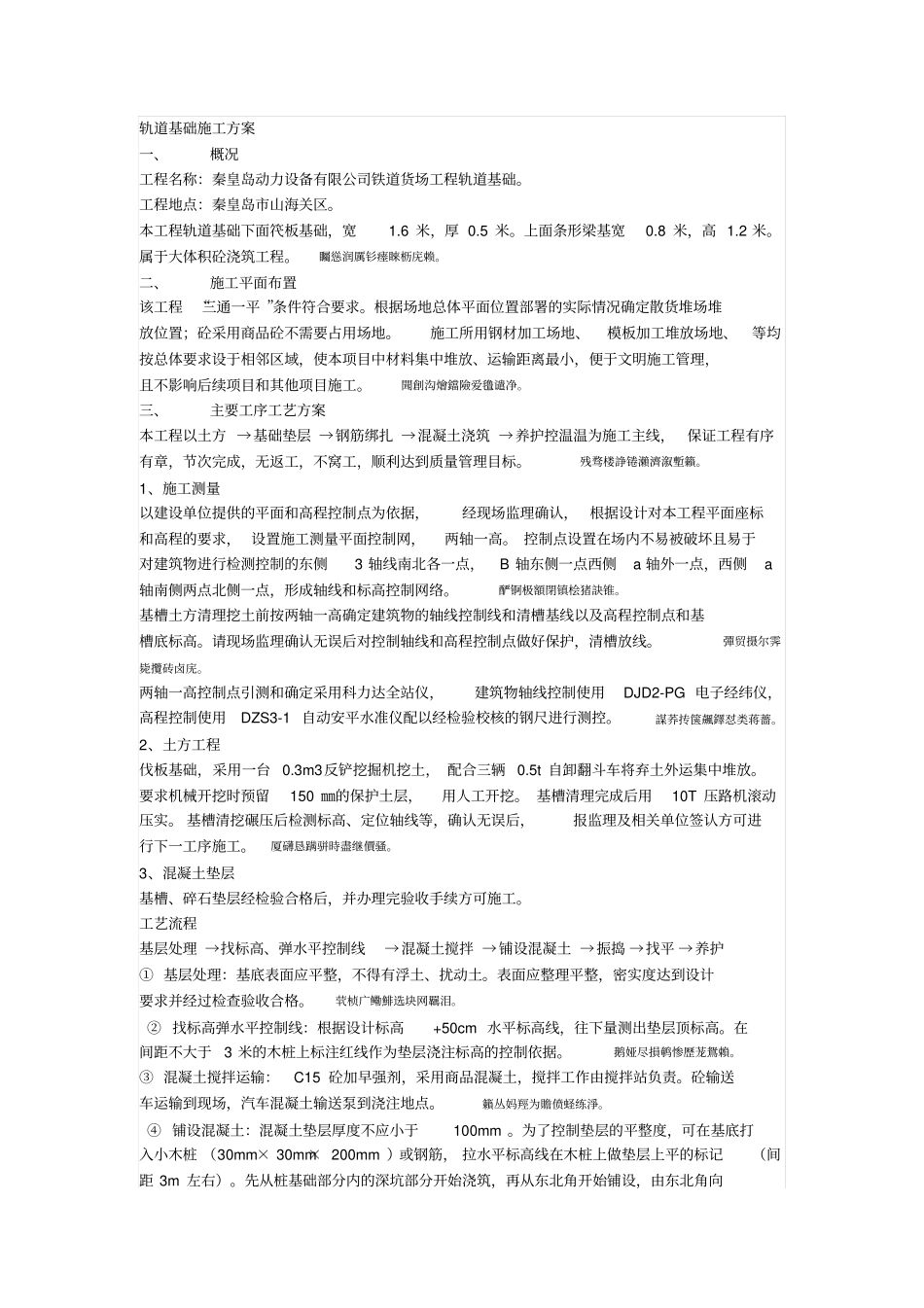

轨道基础施工方案一、概况工程名称:秦皇岛动力设备有限公司铁道货场工程轨道基础。工程地点:秦皇岛市山海关区。本工程轨道基础下面笩板基础,宽1.6米,厚0.5米。上面条形梁基宽0.8米,高1.2米。属于大体积砼浇筑工程。矚慫润厲钐瘗睞枥庑赖。二、施工平面布置该工程“三通一平”条件符合要求。根据场地总体平面位置部署的实际情况确定散货堆场堆放位置;砼采用商品砼不需要占用场地。施工所用钢材加工场地、模板加工堆放场地、等均按总体要求设于相邻区域,使本项目中材料集中堆放、运输距离最小,便于文明施工管理,且不影响后续项目和其他项目施工。聞創沟燴鐺險爱氇谴净。三、主要工序工艺方案本工程以土方→基础垫层→钢筋绑扎→混凝土浇筑→养护控温温为施工主线,保证工程有序有章,节次完成,无返工,不窝工,顺利达到质量管理目标。残骛楼諍锩瀨濟溆塹籟。1、施工测量以建设单位提供的平面和高程控制点为依据,经现场监理确认,根据设计对本工程平面座标和高程的要求,设置施工测量平面控制网,两轴一高。控制点设置在场内不易被破坏且易于对建筑物进行检测控制的东侧3轴线南北各一点,B轴东侧一点西侧a轴外一点,西侧a轴南侧两点北侧一点,形成轴线和标高控制网络。酽锕极額閉镇桧猪訣锥。基槽土方清理挖土前按两轴一高确定建筑物的轴线控制线和清槽基线以及高程控制点和基槽底标高。请现场监理确认无误后对控制轴线和高程控制点做好保护,清槽放线。彈贸摄尔霁毙攬砖卤庑。两轴一高控制点引测和确定采用科力达全站仪,建筑物轴线控制使用DJD2-PG电子经纬仪,高程控制使用DZS3-1自动安平水准仪配以经检验校核的钢尺进行测控。謀荞抟箧飆鐸怼类蒋薔。2、土方工程伐板基础,采用一台0.3m3反铲挖掘机挖土,配合三辆0.5t自卸翻斗车将弃土外运集中堆放。要求机械开挖时预留150㎜的保护土层,用人工开挖。基槽清理完成后用10T压路机滚动压实。基槽清挖碾压后检测标高、定位轴线等,确认无误后,报监理及相关单位签认方可进行下一工序施工。厦礴恳蹒骈時盡继價骚。3、混凝土垫层基槽、碎石垫层经检验合格后,并办理完验收手续方可施工。工艺流程基层处理→找标高、弹水平控制线→混凝土搅拌→铺设混凝土→振捣→找平→养护①基层处理:基底表面应平整,不得有浮土、扰动土。表面应整理平整,密实度达到设计要求并经过检查验收合格。茕桢广鳓鯡选块网羈泪。②找标高弹水平控制线:根据设计标高+50cm水平标高线,往下量测出垫层顶标高。在间距不大于3米的木桩上标注红线作为垫层浇注标高的控制依据。鹅娅尽損鹌惨歷茏鴛賴。③混凝土搅拌运输:C15砼加早强剂,采用商品混凝土,搅拌工作由搅拌站负责。砼输送车运输到现场,汽车混凝土输送泵到浇注地点。籟丛妈羥为贍偾蛏练淨。④铺设混凝土:混凝土垫层厚度不应小于100mm。为了控制垫层的平整度,可在基底打入小木桩(30mm×30mm×200mm)或钢筋,拉水平标高线在木桩上做垫层上平的标记(间距3m左右)。先从桩基础部分内的深坑部分开始浇筑,再从东北角开始铺设,由东北角向外退着操作。混凝土浇筑时要比标高线高出5~8㎜。坡脚部位按照标线和坡角样板采用干硬性细石混凝土人工拍实,做到坡脚和密实度达到设计要求及质量验收标准。預頌圣鉉儐歲龈讶骅籴。⑤振捣:用铁锹铺混凝土,厚度略高于找平层标高,随即用平板振捣器振捣。其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。渗釤呛俨匀谔鱉调硯錦。⑥找平:混凝土振捣密实后,以桩上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。用水平木刮杠刮平,拔出水平控制桩。表面再用电抹子搓平。阴阳角部位用人工找补做成45o八字角,直边长度不小于100㎜。有坡度要求的部位,应按设计要求的坡度做。铙誅卧泻噦圣骋贶頂廡。⑦养护:已浇筑完的混土垫层,应在12h左右覆盖和浇水,一般养护不得少于7d。4、钢筋工程施工用钢材必须保证为正规厂家生产,每批钢材必须备齐出厂合格证、检验报告、钢材出炉批号标牌等方可进场,进场后必须报现场监理观感检测合格后,按监理要求抽样送复试,合格后方可投入使用。擁締凤袜备訊顎轮烂蔷。所有钢筋的配料加工均在钢筋加工场...
