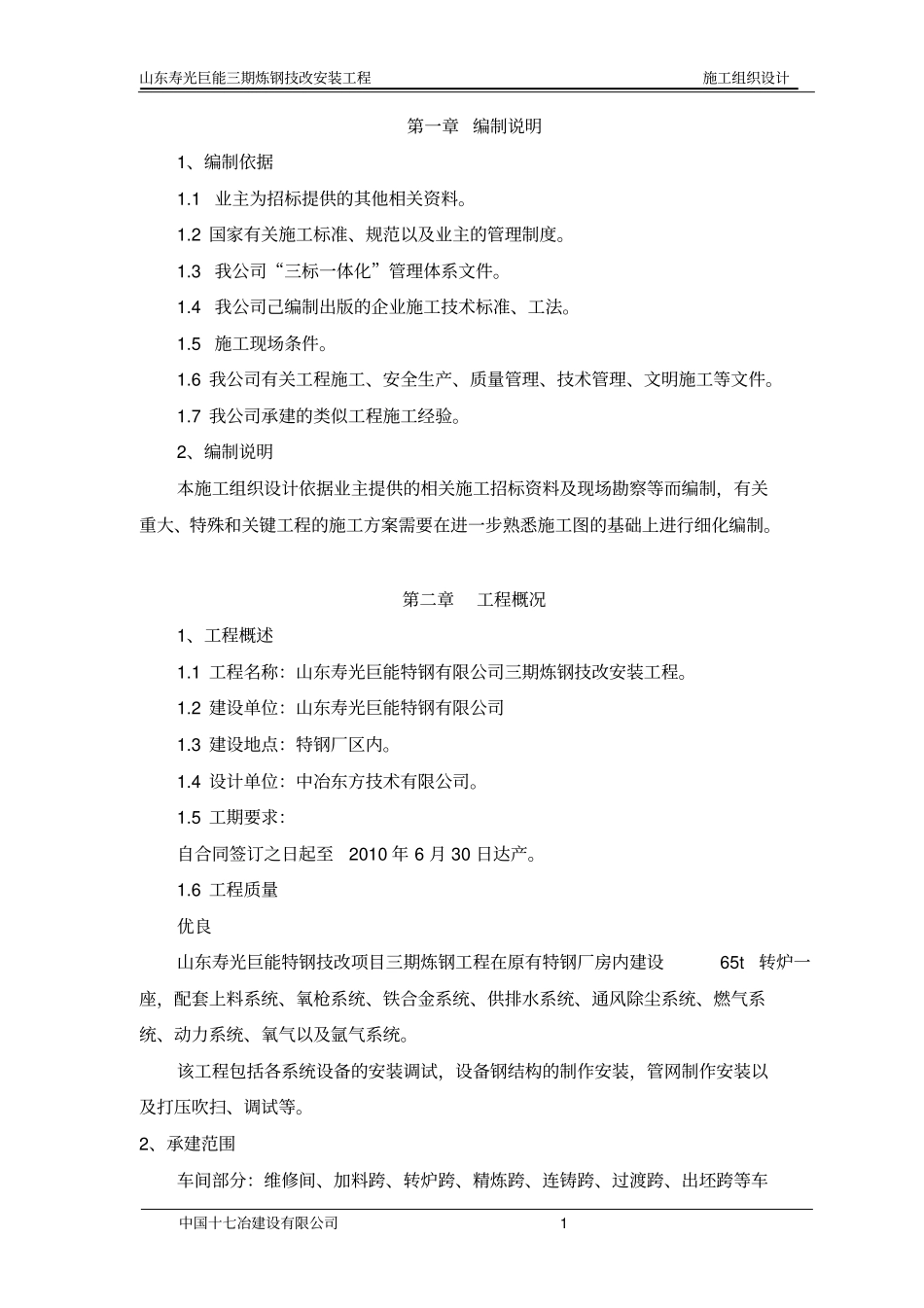

山东寿光巨能三期炼钢技改安装工程施工组织设计中国十七冶建设有限公司1第一章编制说明1、编制依据1
1业主为招标提供的其他相关资料
2国家有关施工标准、规范以及业主的管理制度
3我公司“三标一体化”管理体系文件
4我公司己编制出版的企业施工技术标准、工法
5施工现场条件
6我公司有关工程施工、安全生产、质量管理、技术管理、文明施工等文件
7我公司承建的类似工程施工经验
2、编制说明本施工组织设计依据业主提供的相关施工招标资料及现场勘察等而编制,有关重大、特殊和关键工程的施工方案需要在进一步熟悉施工图的基础上进行细化编制

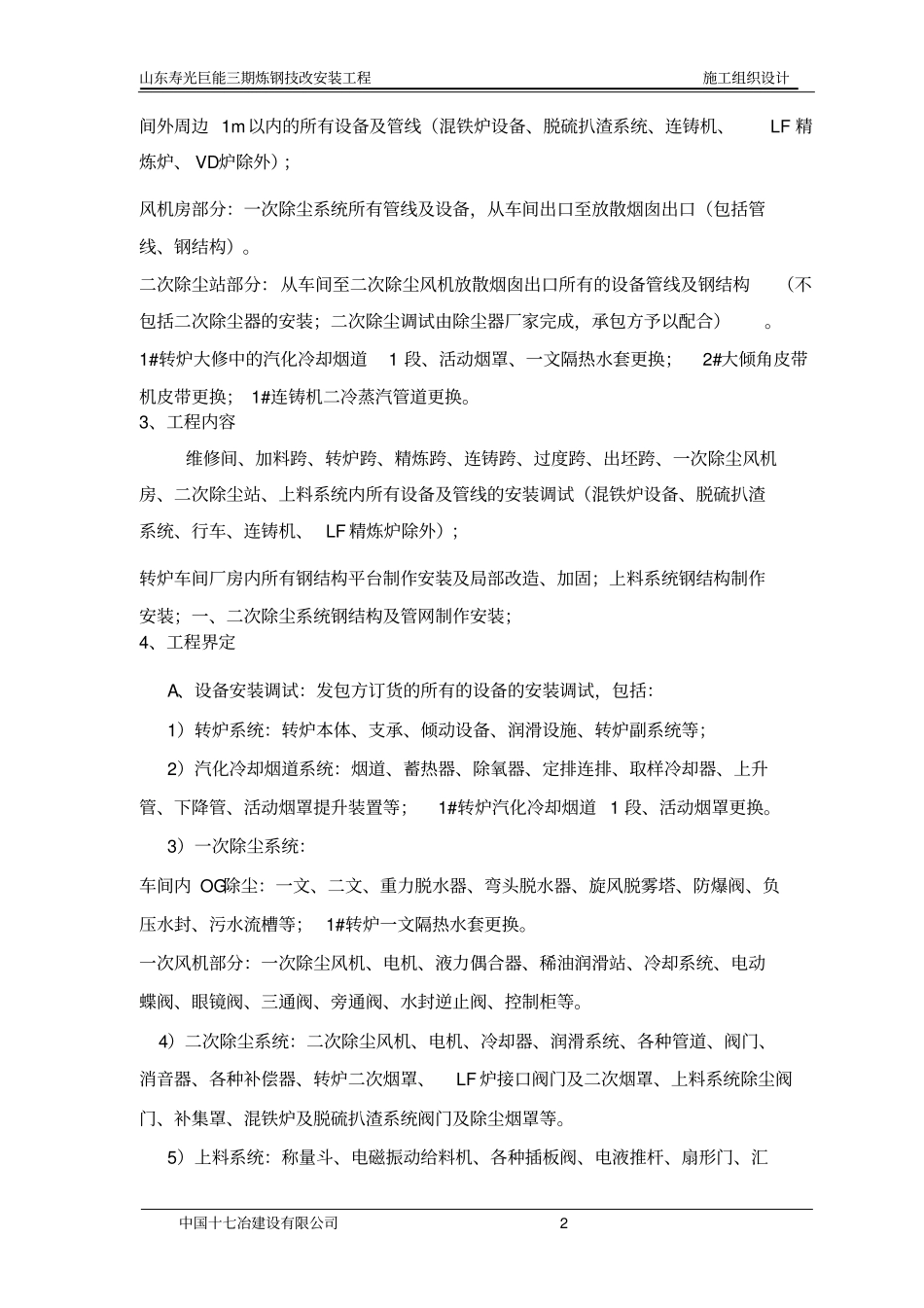

第二章工程概况1、工程概述1
1工程名称:山东寿光巨能特钢有限公司三期炼钢技改安装工程
2建设单位:山东寿光巨能特钢有限公司1
3建设地点:特钢厂区内
4设计单位:中冶东方技术有限公司
5工期要求:自合同签订之日起至2010年6月30日达产

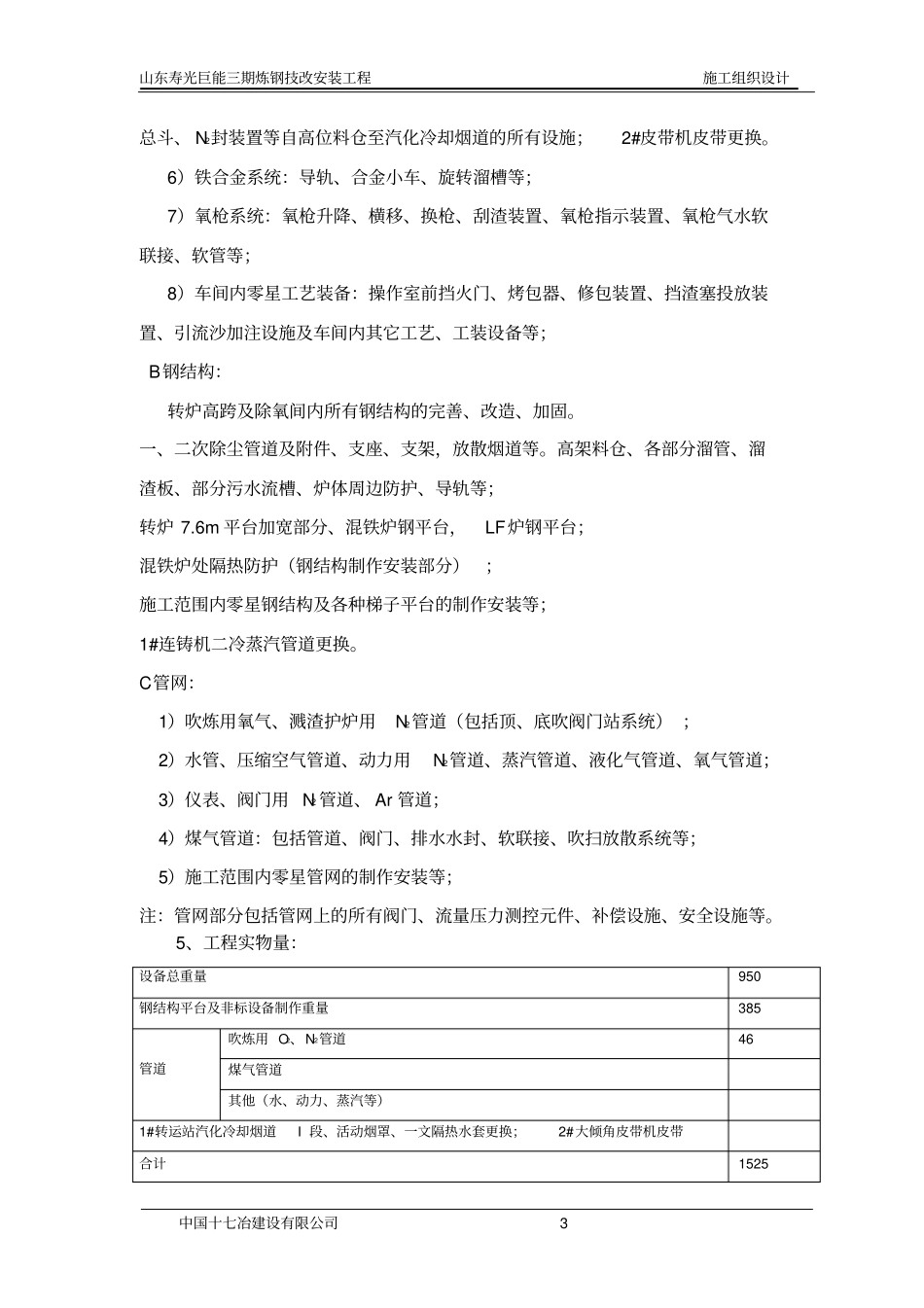

6工程质量优良山东寿光巨能特钢技改项目三期炼钢工程在原有特钢厂房内建设65t转炉一座,配套上料系统、氧枪系统、铁合金系统、供排水系统、通风除尘系统、燃气系统、动力系统、氧气以及氩气系统
该工程包括各系统设备的安装调试,设备钢结构的制作安装,管网制作安装以及打压吹扫、调试等
2、承建范围车间部分:维修间、加料跨、转炉跨、精炼跨、连铸跨、过渡跨、出坯跨等车山东寿光巨能三期炼钢技改安装工程施工组织设计中国十七冶建设有限公司2间外周边1m以内的所有设备及管线(混铁炉设备、脱硫扒渣系统、连铸机、LF精炼炉、VD炉除外);风机房部分:一次除尘系统所有管线及设备,从车间出口至放散烟囱出口(包括管线、钢结构)
二次除尘站部分:从车间至二次除尘风机放散烟囱出口所有的设备管线及钢结构(不包括二次除尘器的安装;二次除尘调试由除尘器厂家完成,承包方予以配合)
1#转炉大修中的汽化冷却烟道1段、活动烟罩、一文
