目录一.工程概况二、施工计划三、施工方案、材料进场验收及保管1、下料制作及屋架组装2、钢结构焊接34、钢屋架、支撑、檩条安装5、屋面板安装6、防腐涂料涂装、防火涂料涂装7四、工程质量保证措施五、施工进度保证措施六、安全施工保证措施七、主要施工机械计划八、施工劳动力计划附图:钢屋架制安施工进度计划一、工程概况3#主厂房屋顶设计为轻钢结构屋架,屋架上铺设100mm厚夹心彩钢屋面板(彩钢板为0
6mm厚),雨水天沟为彩板雨沟,雨水管为D100mmUPVC管直接引至地面
钢屋架安装标高为19
3米,钢屋架跨度为18米,屋架总长为36米
另屋面设有8台出屋面轴流风机

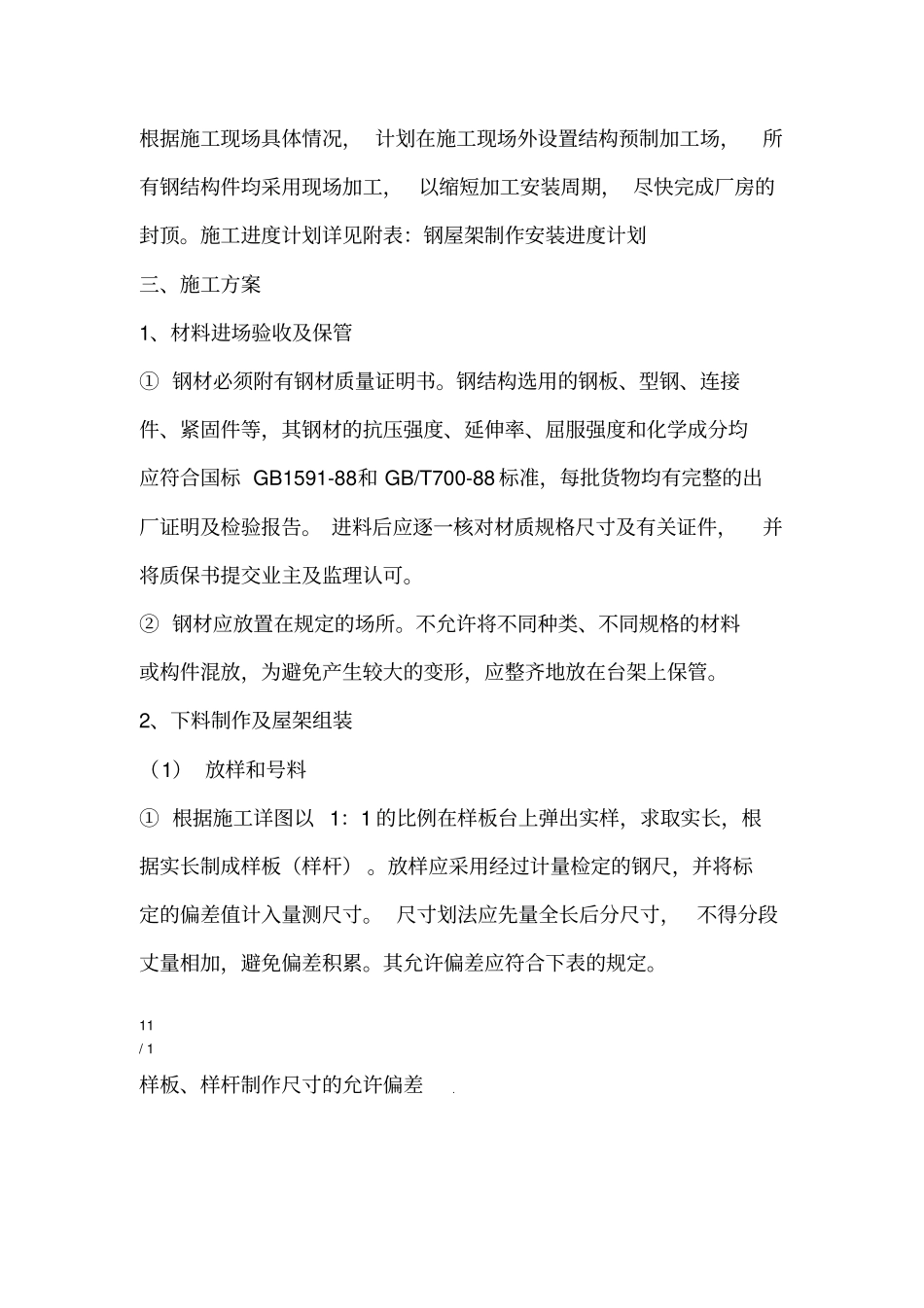

二、施工计划根据施工现场具体情况,计划在施工现场外设置结构预制加工场,所有钢结构件均采用现场加工,以缩短加工安装周期,尽快完成厂房的封顶
施工进度计划详见附表:钢屋架制作安装进度计划三、施工方案1、材料进场验收及保管①钢材必须附有钢材质量证明书
钢结构选用的钢板、型钢、连接件、紧固件等,其钢材的抗压强度、延伸率、屈服强度和化学成分均应符合国标GB1591-88和GB/T700-88标准,每批货物均有完整的出厂证明及检验报告
进料后应逐一核对材质规格尺寸及有关证件,并将质保书提交业主及监理认可
②钢材应放置在规定的场所
不允许将不同种类、不同规格的材料或构件混放,为避免产生较大的变形,应整齐地放在台架上保管
2、下料制作及屋架组装(1)放样和号料①根据施工详图以1:1的比例在样板台上弹出实样,求取实长,根据实长制成样板(样杆)
放样应采用经过计量检定的钢尺,并将标定的偏差值计入量测尺寸
尺寸划法应先量全长后分尺寸,不得分段丈量相加,避免偏差积累
其允许偏差应符合下表的规定

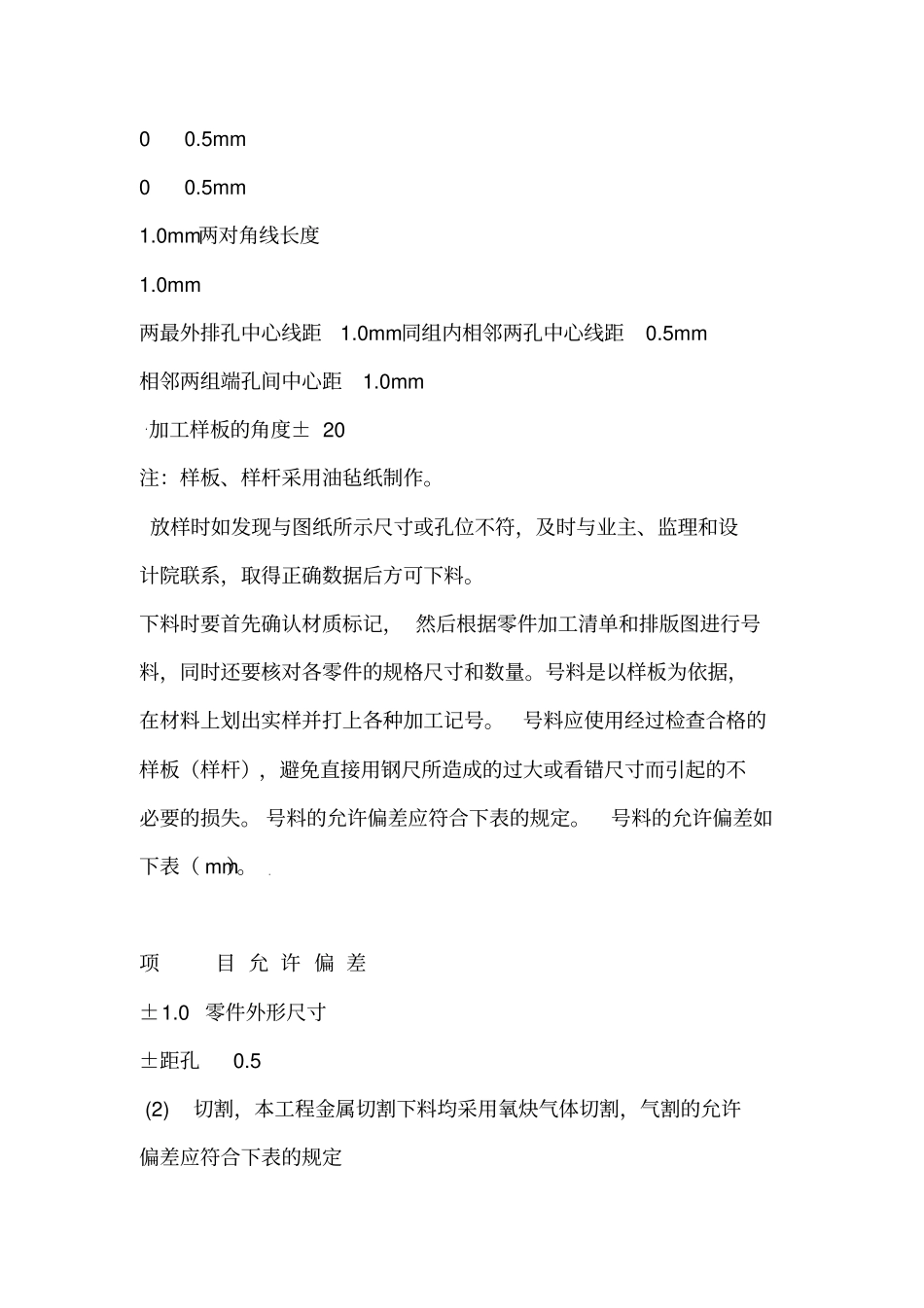

11/1样板、样杆制作尺寸的允许偏差00
0mm两对角线长度1
0mm两最外排孔中心线距1
0mm同组内相邻两孔中心线距0
