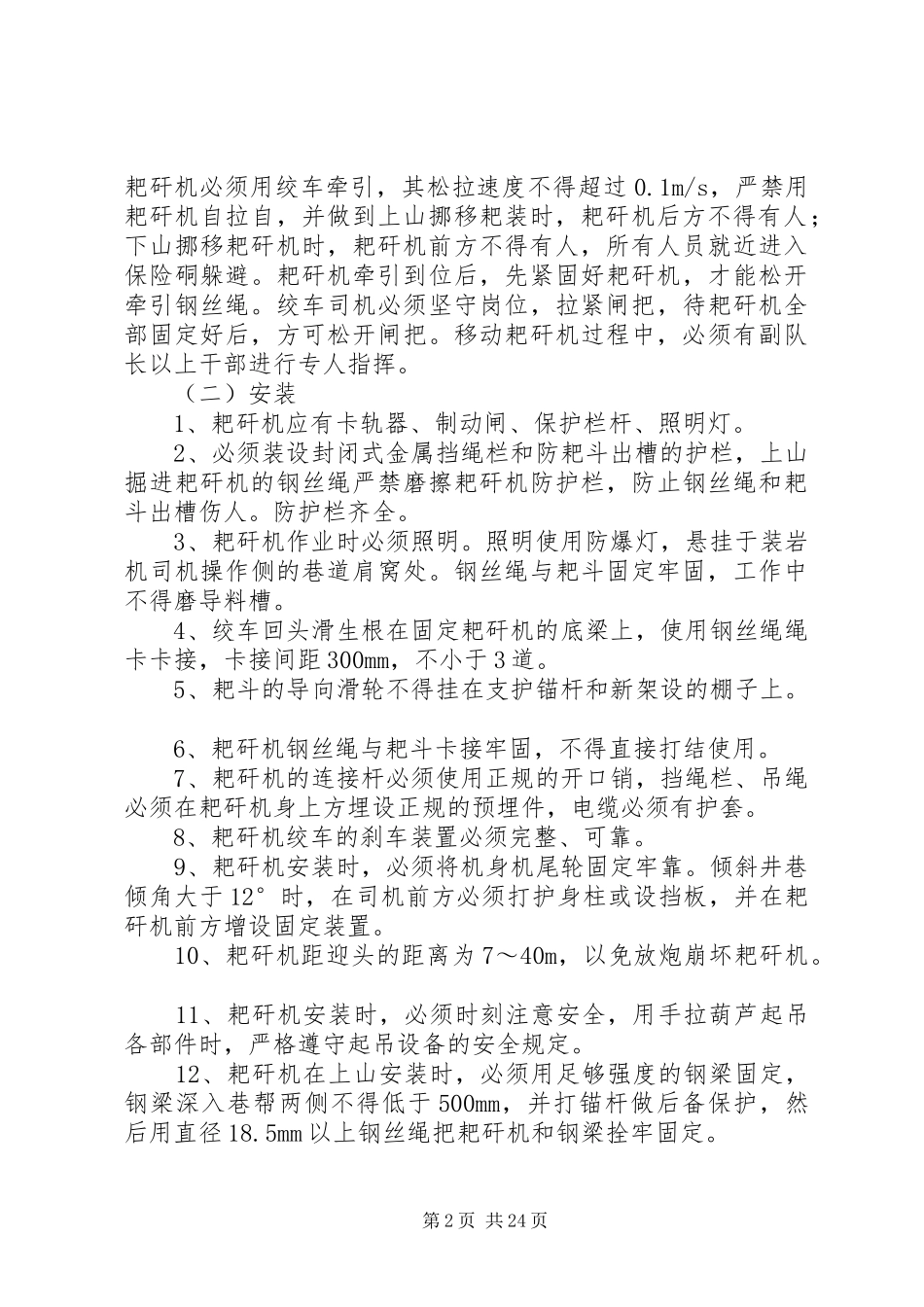

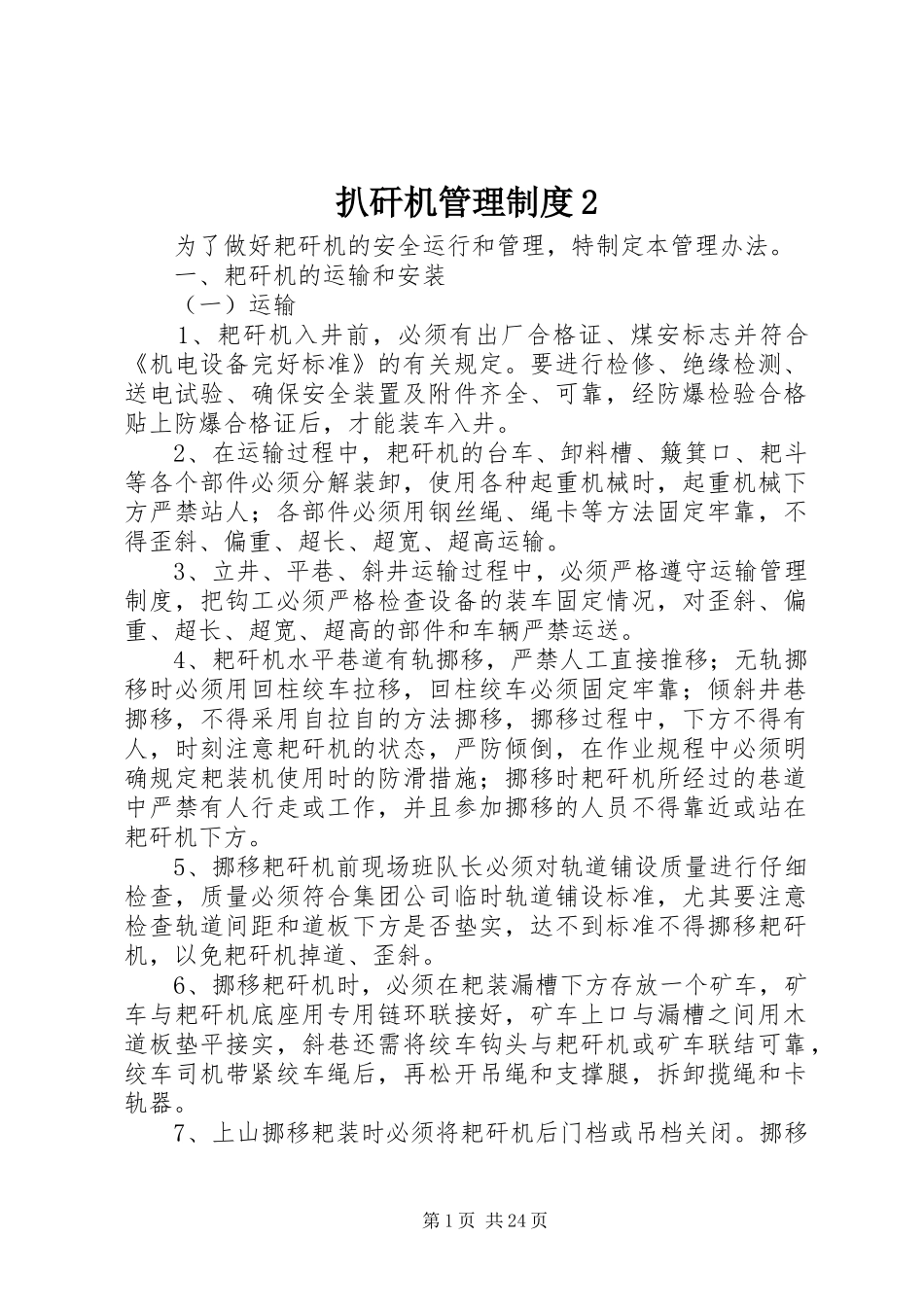

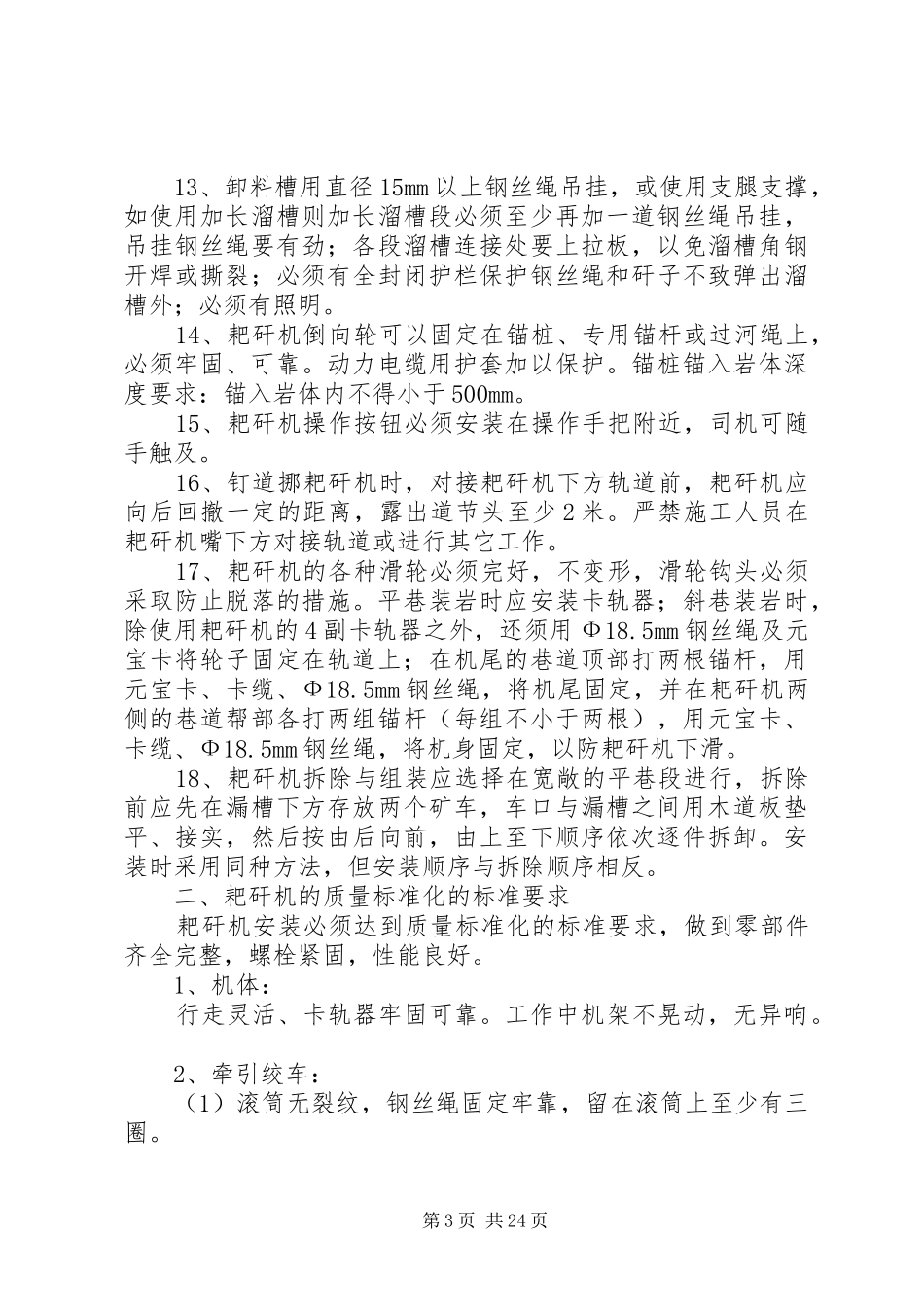

扒矸机管理制度2为了做好耙矸机的安全运行和管理,特制定本管理办法。一、耙矸机的运输和安装(一)运输1、耙矸机入井前,必须有出厂合格证、煤安标志并符合《机电设备完好标准》的有关规定。要进行检修、绝缘检测、送电试验、确保安全装置及附件齐全、可靠,经防爆检验合格贴上防爆合格证后,才能装车入井。2、在运输过程中,耙矸机的台车、卸料槽、簸箕口、耙斗等各个部件必须分解装卸,使用各种起重机械时,起重机械下方严禁站人;各部件必须用钢丝绳、绳卡等方法固定牢靠,不得歪斜、偏重、超长、超宽、超高运输。3、立井、平巷、斜井运输过程中,必须严格遵守运输管理制度,把钩工必须严格检查设备的装车固定情况,对歪斜、偏重、超长、超宽、超高的部件和车辆严禁运送。4、耙矸机水平巷道有轨挪移,严禁人工直接推移;无轨挪移时必须用回柱绞车拉移,回柱绞车必须固定牢靠;倾斜井巷挪移,不得采用自拉自的方法挪移,挪移过程中,下方不得有人,时刻注意耙矸机的状态,严防倾倒,在作业规程中必须明确规定耙装机使用时的防滑措施;挪移时耙矸机所经过的巷道中严禁有人行走或工作,并且参加挪移的人员不得靠近或站在耙矸机下方。5、挪移耙矸机前现场班队长必须对轨道铺设质量进行仔细检查,质量必须符合集团公司临时轨道铺设标准,尤其要注意检查轨道间距和道板下方是否垫实,达不到标准不得挪移耙矸机,以免耙矸机掉道、歪斜。6、挪移耙矸机时,必须在耙装漏槽下方存放一个矿车,矿车与耙矸机底座用专用链环联接好,矿车上口与漏槽之间用木道板垫平接实,斜巷还需将绞车钩头与耙矸机或矿车联结可靠,绞车司机带紧绞车绳后,再松开吊绳和支撑腿,拆卸揽绳和卡轨器。7、上山挪移耙装时必须将耙矸机后门档或吊档关闭。挪移第1页共24页耙矸机必须用绞车牵引,其松拉速度不得超过0.1m/s,严禁用耙矸机自拉自,并做到上山挪移耙装时,耙矸机后方不得有人;下山挪移耙矸机时,耙矸机前方不得有人,所有人员就近进入保险硐躲避。耙矸机牵引到位后,先紧固好耙矸机,才能松开牵引钢丝绳。绞车司机必须坚守岗位,拉紧闸把,待耙矸机全部固定好后,方可松开闸把。移动耙矸机过程中,必须有副队长以上干部进行专人指挥。(二)安装1、耙矸机应有卡轨器、制动闸、保护栏杆、照明灯。2、必须装设封闭式金属挡绳栏和防耙斗出槽的护栏,上山掘进耙矸机的钢丝绳严禁磨擦耙矸机防护栏,防止钢丝绳和耙斗出槽伤人。防护栏齐全。3、耙矸机作业时必须照明。照明使用防爆灯,悬挂于装岩机司机操作侧的巷道肩窝处。钢丝绳与耙斗固定牢固,工作中不得磨导料槽。4、绞车回头滑生根在固定耙矸机的底梁上,使用钢丝绳绳卡卡接,卡接间距300mm,不小于3道。5、耙斗的导向滑轮不得挂在支护锚杆和新架设的棚子上。6、耙矸机钢丝绳与耙斗卡接牢固,不得直接打结使用。7、耙矸机的连接杆必须使用正规的开口销,挡绳栏、吊绳必须在耙矸机身上方埋设正规的预埋件,电缆必须有护套。8、耙矸机绞车的刹车装置必须完整、可靠。9、耙矸机安装时,必须将机身机尾轮固定牢靠。倾斜井巷倾角大于12°时,在司机前方必须打护身柱或设挡板,并在耙矸机前方增设固定装置。10、耙矸机距迎头的距离为7~40m,以免放炮崩坏耙矸机。11、耙矸机安装时,必须时刻注意安全,用手拉葫芦起吊各部件时,严格遵守起吊设备的安全规定。12、耙矸机在上山安装时,必须用足够强度的钢梁固定,钢梁深入巷帮两侧不得低于500mm,并打锚杆做后备保护,然后用直径18.5mm以上钢丝绳把耙矸机和钢梁拴牢固定。第2页共24页13、卸料槽用直径15mm以上钢丝绳吊挂,或使用支腿支撑,如使用加长溜槽则加长溜槽段必须至少再加一道钢丝绳吊挂,吊挂钢丝绳要有劲;各段溜槽连接处要上拉板,以免溜槽角钢开焊或撕裂;必须有全封闭护栏保护钢丝绳和矸子不致弹出溜槽外;必须有照明。14、耙矸机倒向轮可以固定在锚桩、专用锚杆或过河绳上,必须牢固、可靠。动力电缆用护套加以保护。锚桩锚入岩体深度要求:锚入岩体内不得小于500mm。15、耙矸机操作按钮必须安装在操作手把附近,司机可随手触及。16、钉道挪耙矸机时,对接耙矸机下方轨道前,耙矸机应向后回撤一...
