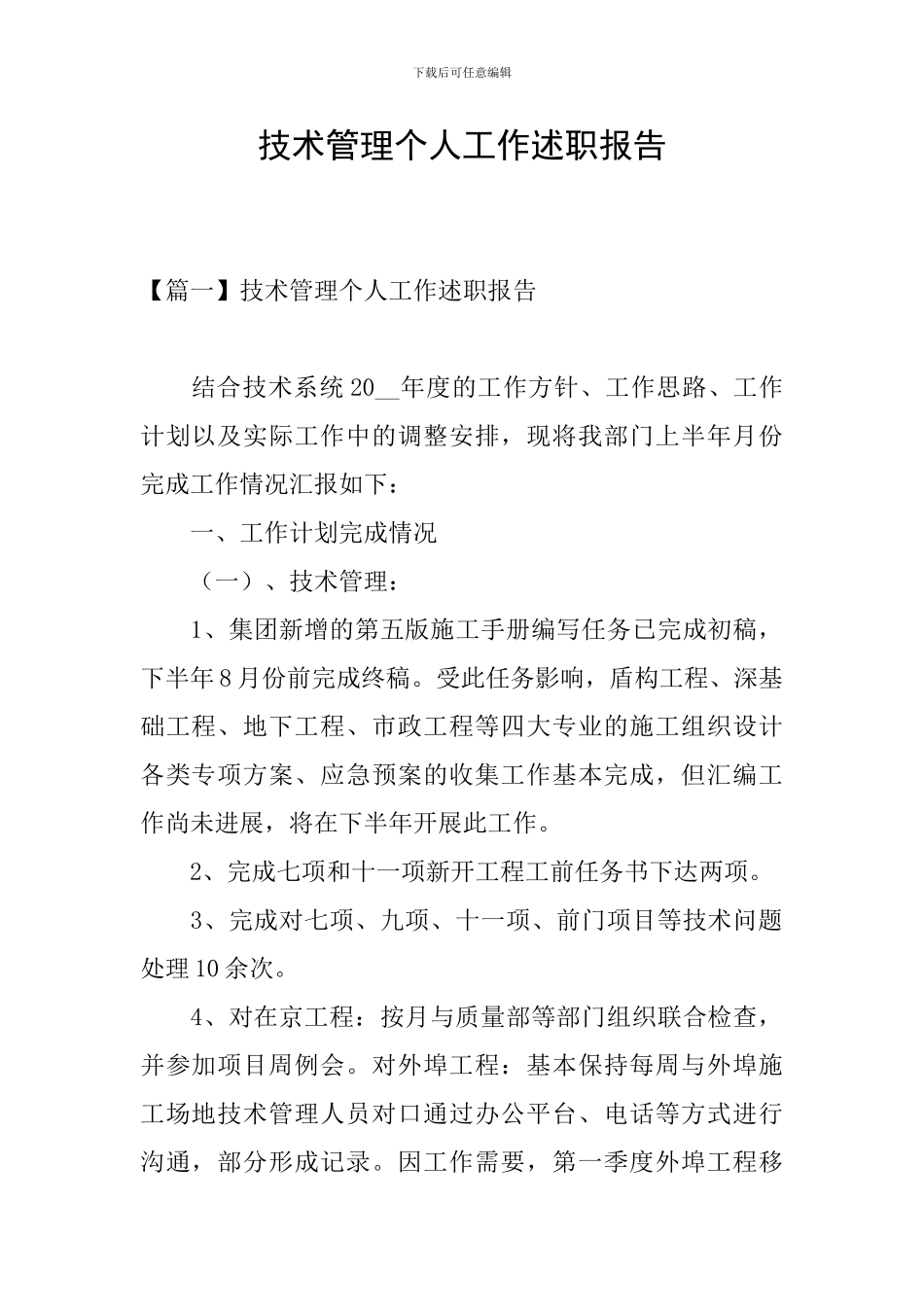

下载后可任意编辑技术管理个人工作述职报告【篇一】技术管理个人工作述职报告结合技术系统20__年度的工作方针、工作思路、工作计划以及实际工作中的调整安排,现将我部门上半年月份完成工作情况汇报如下:一、工作计划完成情况(一)、技术管理:1、集团新增的第五版施工手册编写任务已完成初稿,下半年8月份前完成终稿
受此任务影响,盾构工程、深基础工程、地下工程、市政工程等四大专业的施工组织设计各类专项方案、应急预案的收集工作基本完成,但汇编工作尚未进展,将在下半年开展此工作

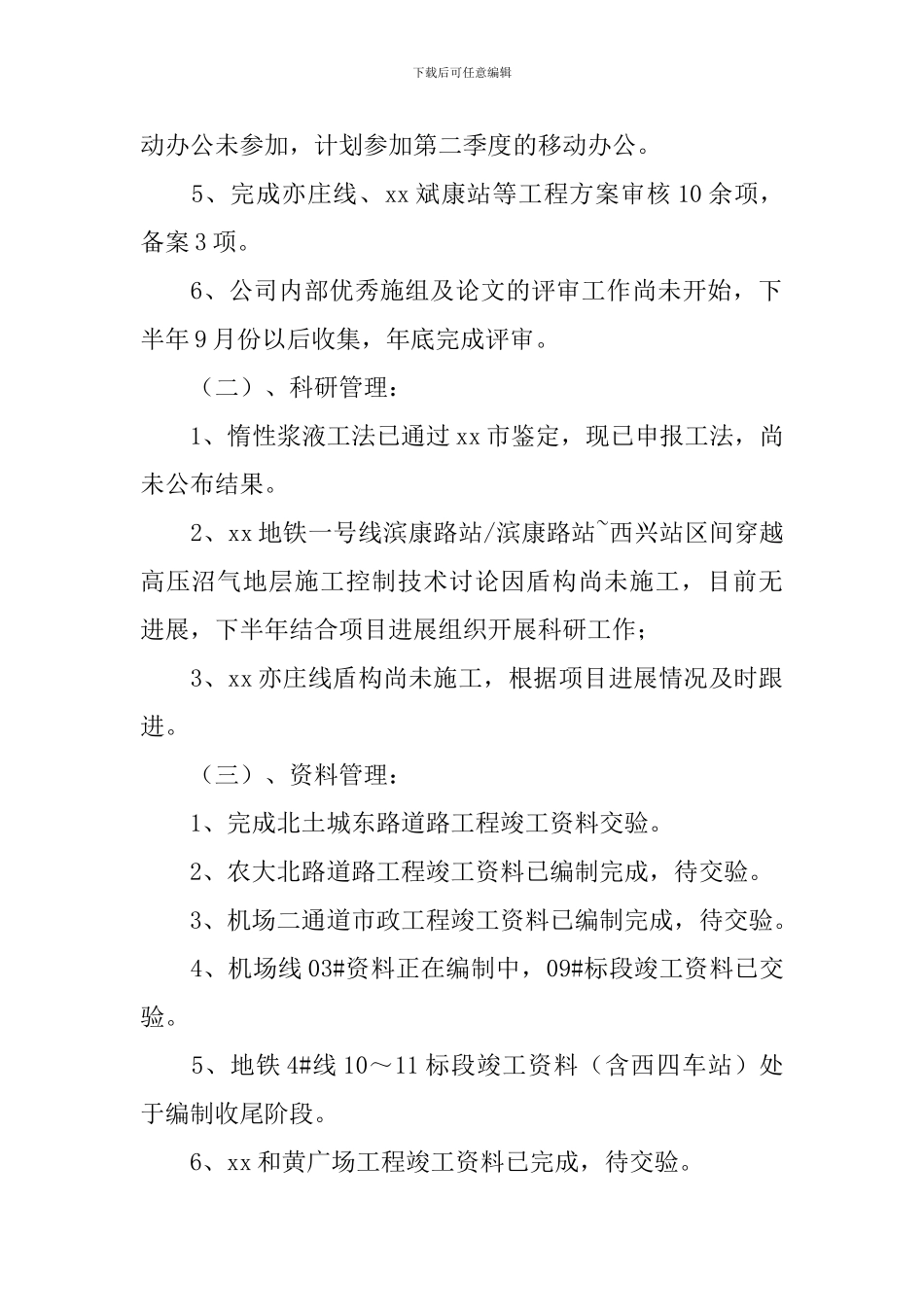

2、完成七项和十一项新开工程工前任务书下达两项
3、完成对七项、九项、十一项、前门项目等技术问题处理10余次
4、对在京工程:按月与质量部等部门组织联合检查,并参加项目周例会
对外埠工程:基本保持每周与外埠施工场地技术管理人员对口通过办公平台、电话等方式进行沟通,部分形成记录
因工作需要,第一季度外埠工程移下载后可任意编辑动办公未参加,计划参加第二季度的移动办公
5、完成亦庄线、xx斌康站等工程方案审核10余项,备案3项
6、公司内部优秀施组及论文的评审工作尚未开始,下半年9月份以后收集,年底完成评审
(二)、科研管理:1、惰性浆液工法已通过xx市鉴定,现已申报工法,尚未公布结果
2、xx地铁一号线滨康路站/滨康路站~西兴站区间穿越高压沼气地层施工控制技术讨论因盾构尚未施工,目前无进展,下半年结合项目进展组织开展科研工作;3、xx亦庄线盾构尚未施工,根据项目进展情况及时跟进
(三)、资料管理:1、完成北土城东路道路工程竣工资料交验
2、农大北路道路工程竣工资料已编制完成,待交验
3、机场二通道市政工程竣工资料已编制完成,待交验
4、机场线03#资料正在编制中,09#标段竣工资料已交验
5、地铁4#线10~11标段竣工资料(含西四车站)处于编制收尾阶段
6、xx和黄广场工程竣工资料已完成,待交验

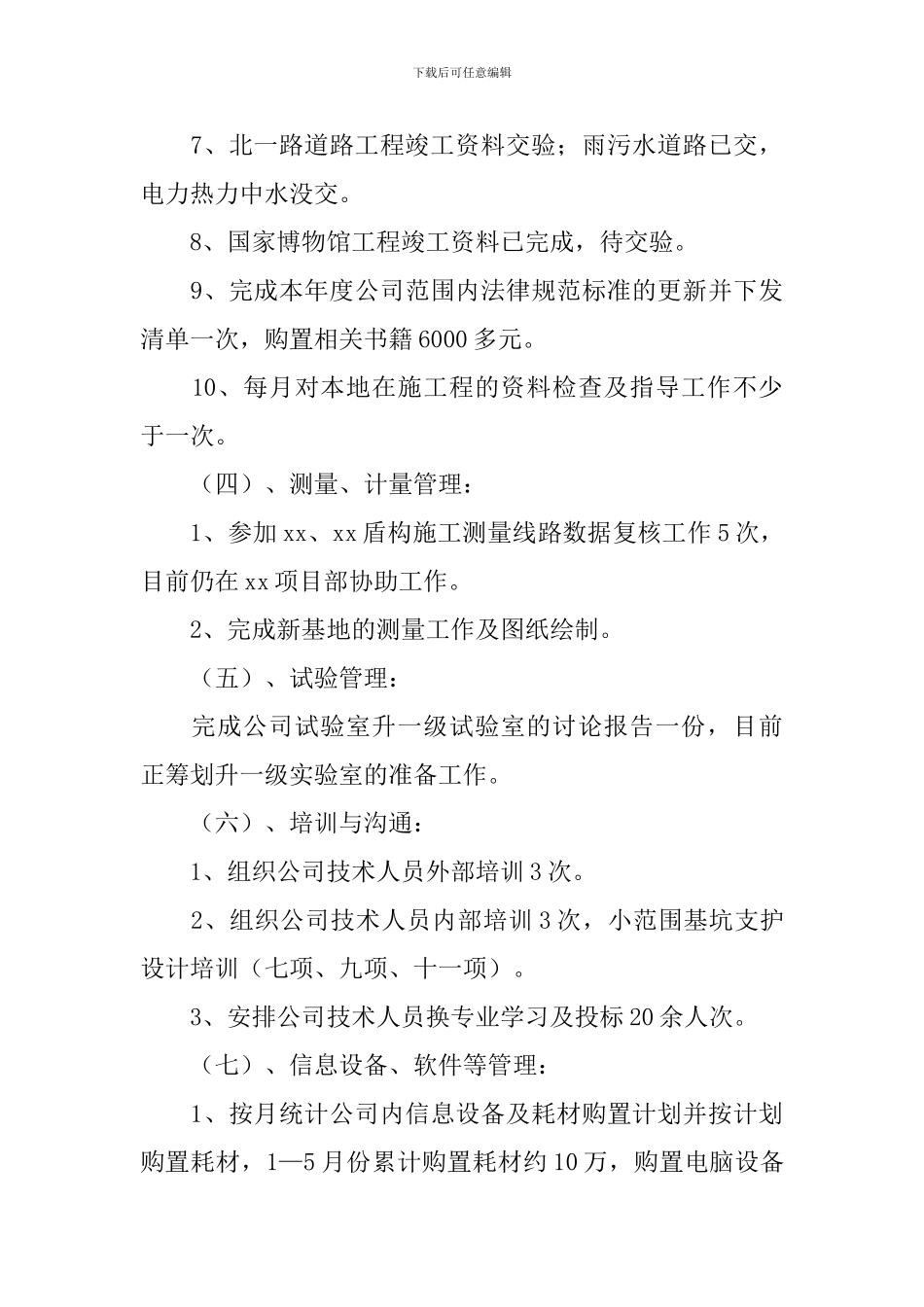

下载后可任意编辑7、北
