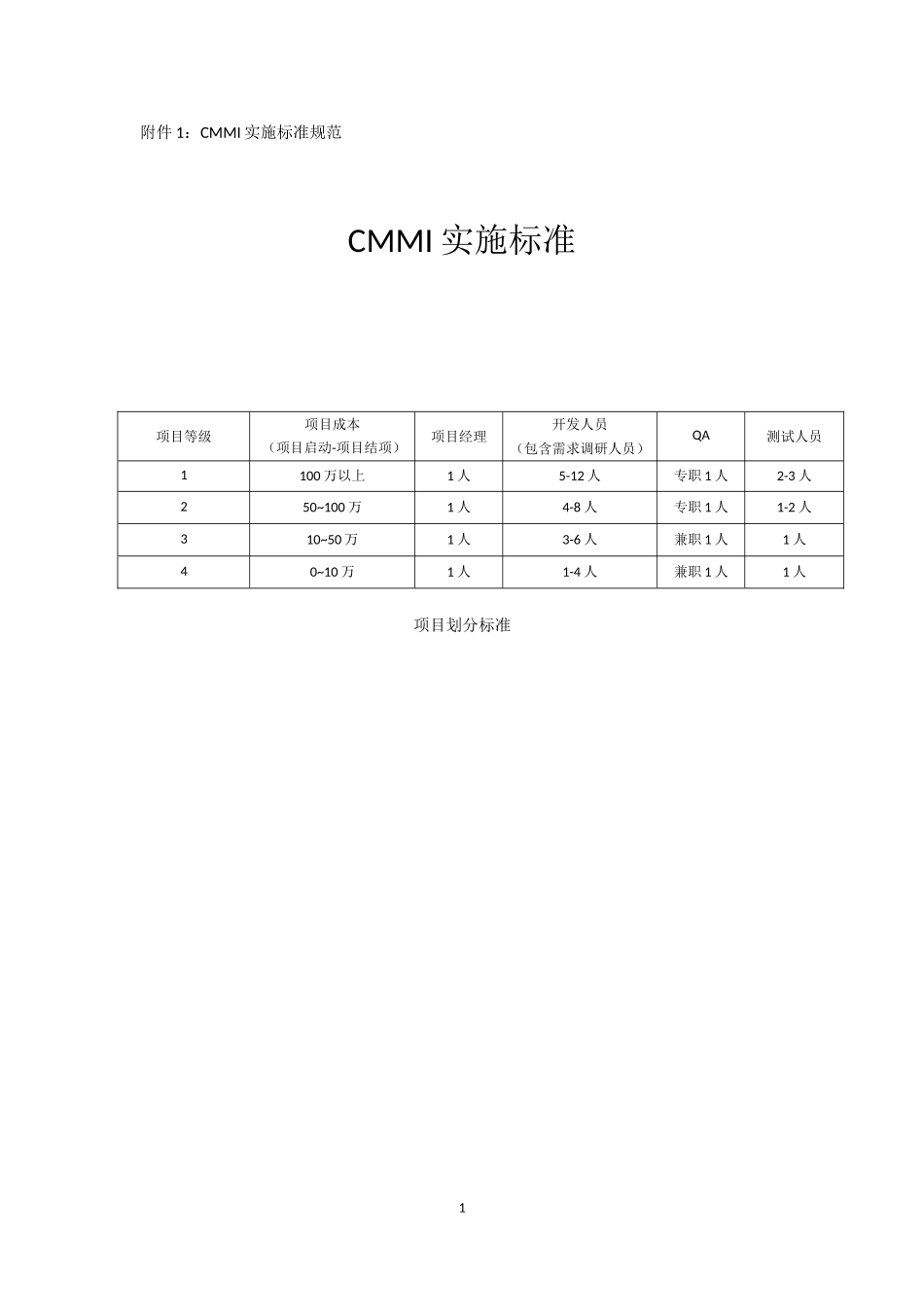

附件1:CMMI实施标准规范CMMI实施标准项目等级项目成本(项目启动-项目结项)项目经理开发人员(包含需求调研人员)QA测试人员1100万以上1人5-12人专职1人2-3人250~100万1人4-8人专职1人1-2人310~50万1人3-6人兼职1人1人40~10万1人1-4人兼职1人1人项目划分标准11

项目成本:100万元以上人员:配备项目经理1人,开发人员5-12人,开发人员中包含需求调研人员,专职QA1人,测试人员2-3人CMMI执行过程:在项目管理中执行的活动以及产品项目规划活动产品制定项目的初步计划及下属计划初步《项目计划》及其下属计划,《项目进度表》详细估算《项目估算报告》详细裁剪《PDP说明》制定详细的项目计划《项目进度表》《项目计划》《干系人计划》《评审计划》评审项目计划及下属计划《评审通知》《评审报告》项目监控活动产品项目状况跟踪《个人周报》《里程碑报告》《项目周报》举行项目组周例会《会议记录》里程碑评审《里程碑报告》《里程碑评审记录》项目结项活动产品代码复用总结《代码复用总结》结项准备《结项报告》初稿《QA总结报告》结项申请结项评审《结项报告》终稿资料纳入组织级过程资产库《组织级度量数据库》在工程过程中执行的活动以及产品需求开发活动产品用户需求获取《用户需求调查单》《用户需求说明书》软件需求分析《软件需求规格说明书》需求跟踪《需求跟踪矩阵》需求变更控制《变更申请书》《需求变更记录》《用户需求说明书》《软件需求规格说明书》《需求跟踪矩阵》软件设计2活动产品软件体系结构设计《软件体系结构设计说明书》设计评审《评审通知》《评审报告》软件详细设计《软件详细设计说明书》《数据库设计说明书》设计评审《评审通知》《评审报告》软件实现活动产品制定阶段软件实现计划《项目进度表》中“软件实现”部分《编码规范》构建数据库产品数据库编码实现模块代码代码走查《缺陷记录》交叉单
