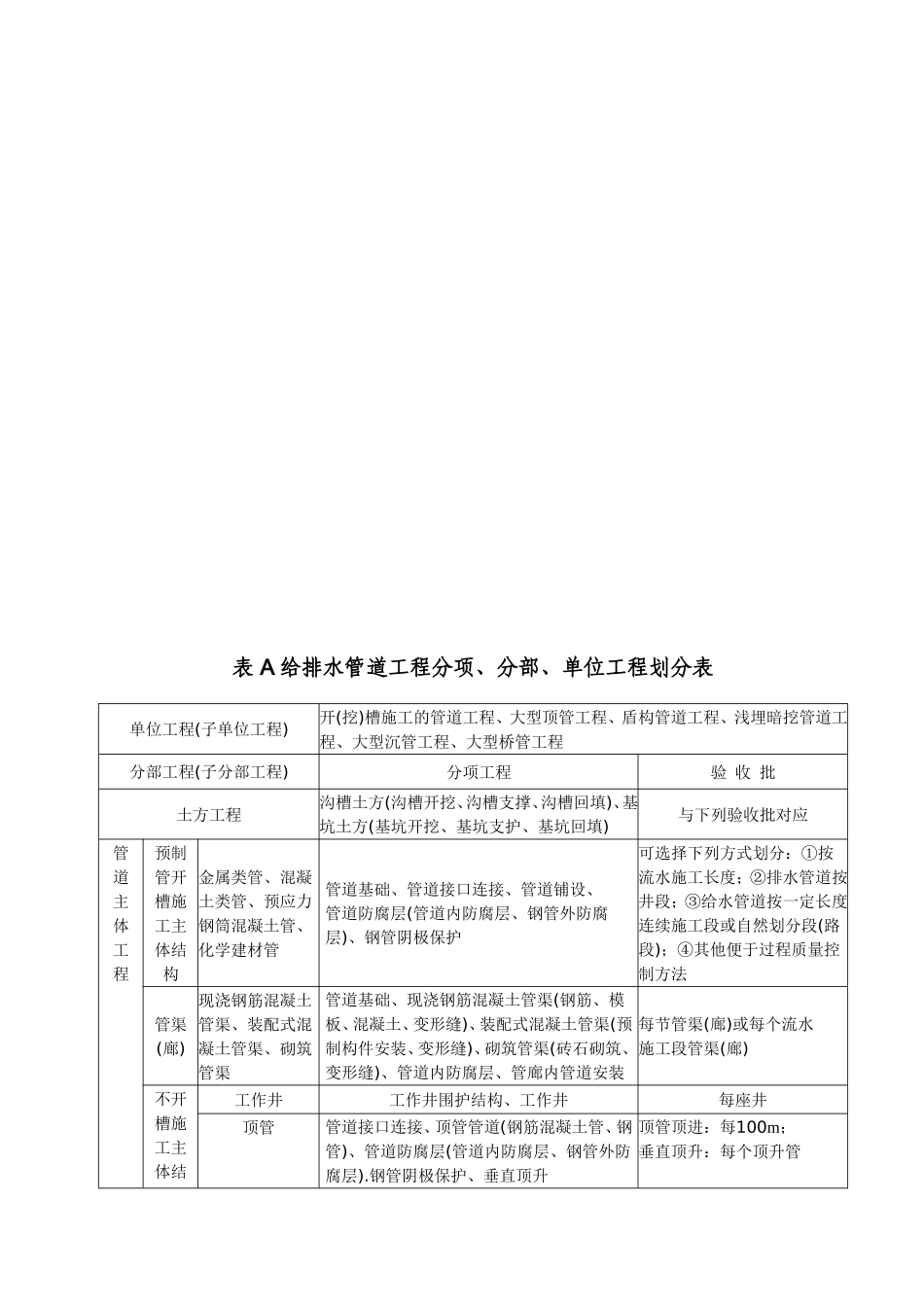

给水排水管道工程施工质量评定表(依据:GB50268-2008《给水排水管道工程施工及验收规范》)给排水管道工程分项、分部、单位工程划分表A给排水管道工程分项、分部、单位工程划分表单位工程(子单位工程)开(挖)槽施工的管道工程、大型顶管工程、盾构管道工程、浅埋暗挖管道工程、大型沉管工程、大型桥管工程分部工程(子分部工程)分项工程验收批土方工程沟槽土方(沟槽开挖、沟槽支撑、沟槽回填)、基坑土方(基坑开挖、基坑支护、基坑回填)与下列验收批对应管道主体工程预制管开槽施工主体结构金属类管、混凝土类管、预应力钢筒混凝土管、化学建材管管道基础、管道接口连接、管道铺设、管道防腐层(管道内防腐层、钢管外防腐层)、钢管阴极保护可选择下列方式划分:①按流水施工长度;②排水管道按井段;③给水管道按一定长度连续施工段或自然划分段(路段);④其他便于过程质量控制方法管渠(廊)现浇钢筋混凝土管渠、装配式混凝土管渠、砌筑管渠管道基础、现浇钢筋混凝土管渠(钢筋、模板、混凝土、变形缝)、装配式混凝土管渠(预制构件安装、变形缝)、砌筑管渠(砖石砌筑、变形缝)、管道内防腐层、管廊内管道安装每节管渠(廊)或每个流水施工段管渠(廊)不开槽施工主体结工作井工作井围护结构、工作井每座井顶管管道接口连接、顶管管道(钢筋混凝土管、钢管)、管道防腐层(管道内防腐层、钢管外防腐层)
钢管阴极保护、垂直顶升顶管顶进:每100m;垂直顶升:每个顶升管构盾构管片制作、掘进及管片拼装、二次内衬(钢筋、混凝土)、管道防腐层、垂直顶升盾构掘进:每100环;二次内衬:每施工作业断面;垂直顶升:个顶升管浅埋暗挖土层开挖、初期衬砌、防水层、二次内衬、管道防腐层、垂直顶升暗挖:每施工作业断面;垂直顶升:每个顶升管定向钻管道接口连接、定向钻管道、钢管防腐层(内防腐层、外防腐层)、钢管阴极保护每100m夯管管道接口连接、夯管管道、钢管防腐层(内防腐层
