目录第一节施工进度计划
2第二节保证施工进度的具体措施
4第三节资金投入计划及保证措施
18第四节劳动力计划和组织保证措施
20第五节设备投入计划及保证措施
25第六节材料采购计划和供货管理及保证措施
28第七节工程各阶段协调保证措施
34第八节工期检查保证措施
35第九节平面布置及临时用地
37第十节落后赶工计划流程
39第十一节赶工措施

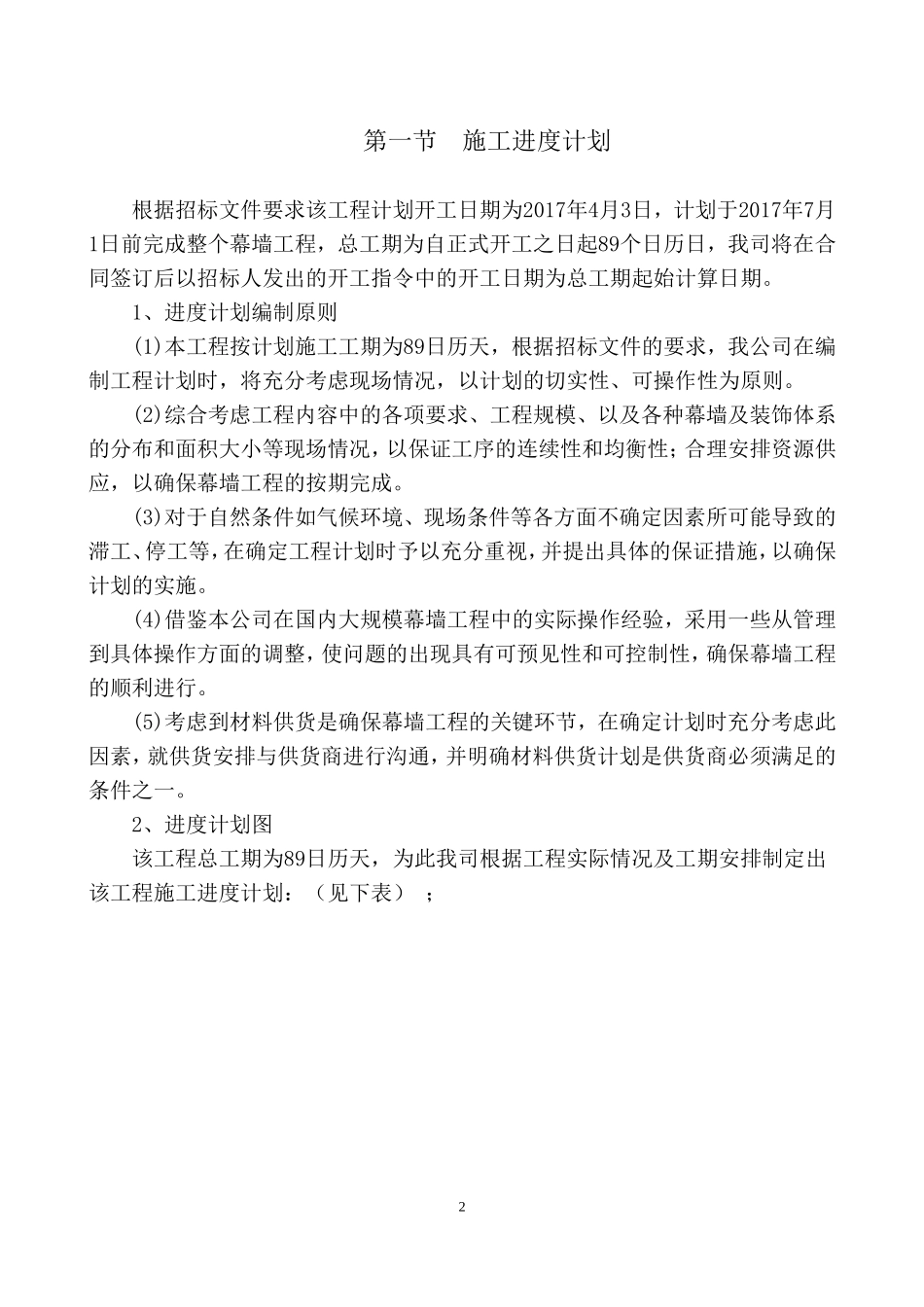

431第一节施工进度计划根据招标文件要求该工程计划开工日期为2017年4月3日,计划于2017年7月1日前完成整个幕墙工程,总工期为自正式开工之日起89个日历日,我司将在合同签订后以招标人发出的开工指令中的开工日期为总工期起始计算日期
1、进度计划编制原则(1)本工程按计划施工工期为89日历天,根据招标文件的要求,我公司在编制工程计划时,将充分考虑现场情况,以计划的切实性、可操作性为原则

(2)综合考虑工程内容中的各项要求、工程规模、以及各种幕墙及装饰体系的分布和面积大小等现场情况,以保证工序的连续性和均衡性;合
