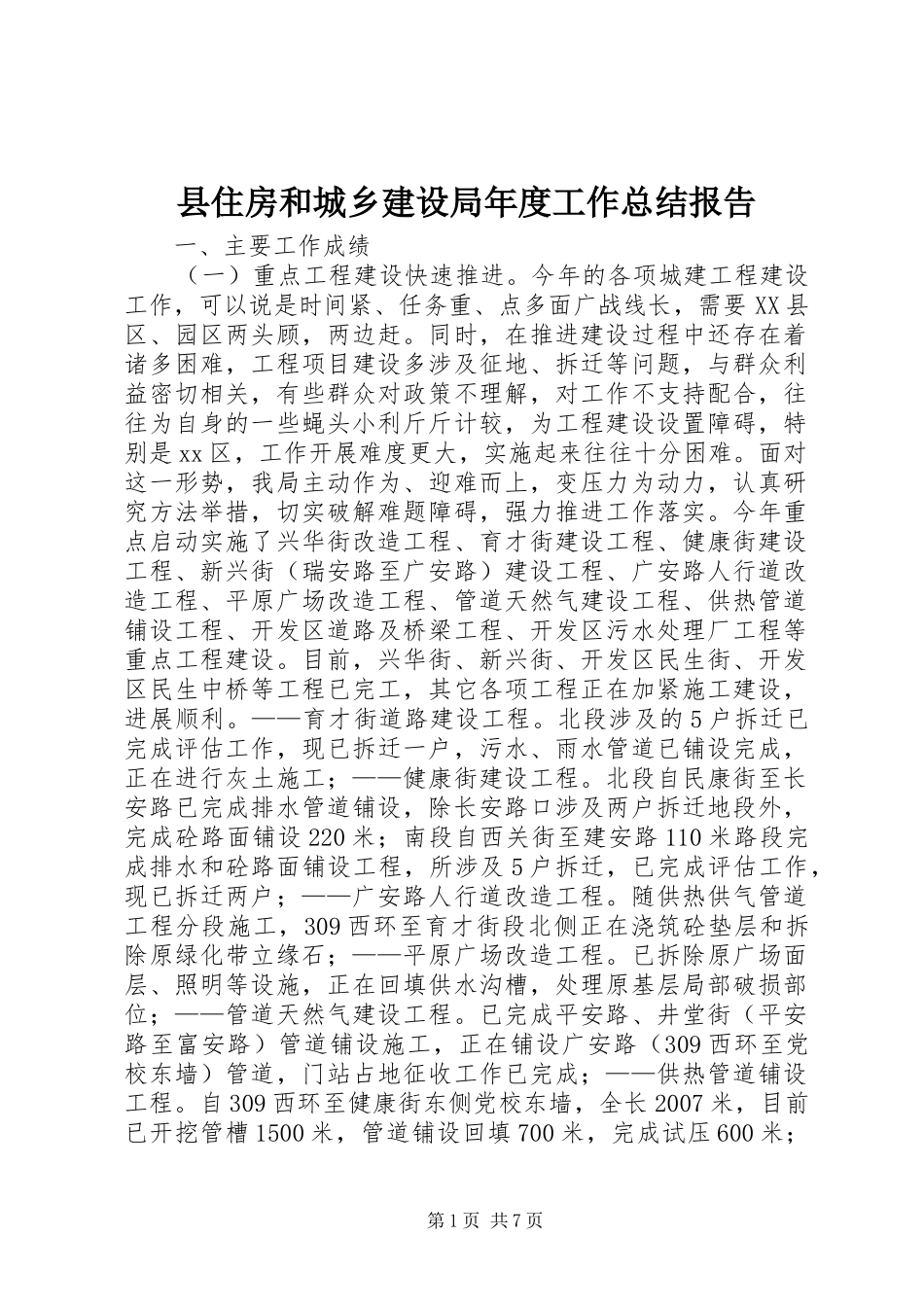

县住房和城乡建设局年度工作总结报告一、主要工作成绩(一)重点工程建设快速推进
今年的各项城建工程建设工作,可以说是时间紧、任务重、点多面广战线长,需要XX县区、园区两头顾,两边赶
同时,在推进建设过程中还存在着诸多困难,工程项目建设多涉及征地、拆迁等问题,与群众利益密切相关,有些群众对政策不理解,对工作不支持配合,往往为自身的一些蝇头小利斤斤计较,为工程建设设置障碍,特别是xx区,工作开展难度更大,实施起来往往十分困难
面对这一形势,我局主动作为、迎难而上,变压力为动力,认真研究方法举措,切实破解难题障碍,强力推进工作落实
今年重点启动实施了兴华街改造工程、育才街建设工程、健康街建设工程、新兴街(瑞安路至广安路)建设工程、广安路人行道改造工程、平原广场改造工程、管道天然气建设工程、供热管道铺设工程、开发区道路及桥梁工程、开发区污水处理厂工程等重点工程建设
目前,兴华街、新兴街、开发区民生街、开发区民生中桥等工程已完工,其它各项工程正在加紧施工建设,进展顺利
——育才街道路建设工程
北段涉及的5户拆迁已完成评估工作,现已拆迁一户,污水、雨水管道已铺设完成,正在进行灰土施工;——健康街建设工程
北段自民康街至长安路已完成排水管道铺设,除长安路口涉及两户拆迁地段外,完成砼路面铺设220米;南段自西关街至建安路110米路段完成排水和砼路面铺设工程,所涉及5户拆迁,已完成评估工作,现已拆迁两户;——广安路人行道改造工程
随供热供气管道工程分段施工,309西环至育才街段北侧正在浇筑砼垫层和拆除原绿化带立缘石;——平原广场改造工程
已拆除原广场面层、照明等设施,正在回填供水沟槽,处理原基层局部破损部位;——管道天然气建设工程
已完成平安路、井堂街(平安路至富安路)管道铺设施工,正在铺设广安路(309西环至党校东墙)管道,门站占地征收工作已完成;——供热管道铺设工程
自309西环至健康街东
