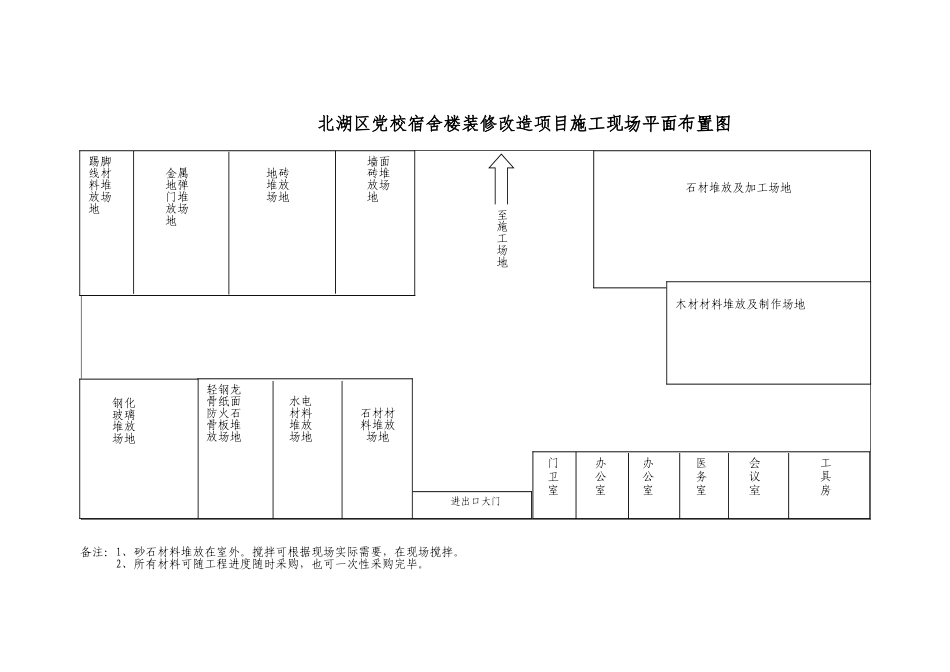

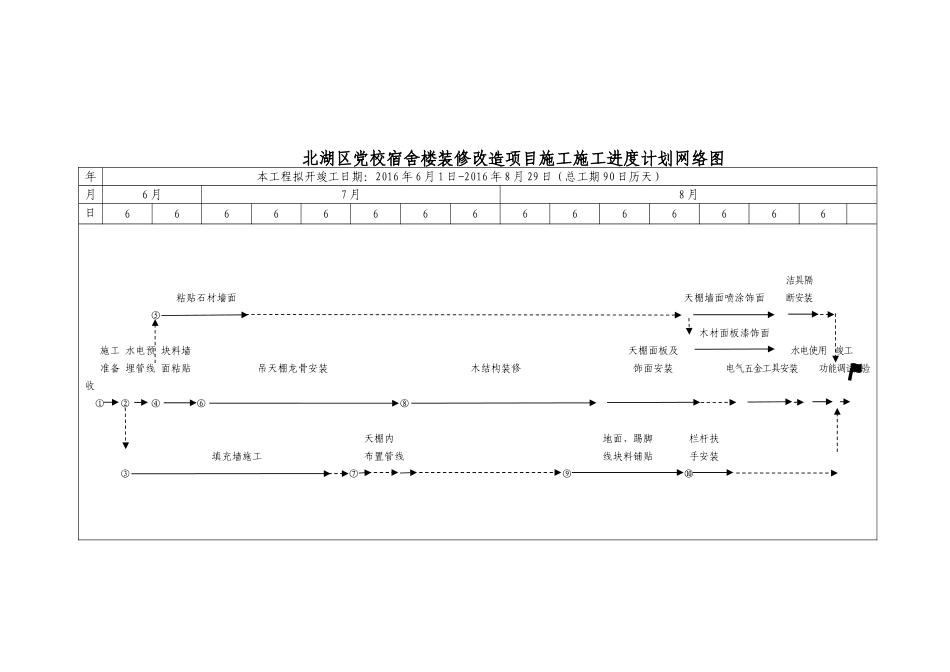

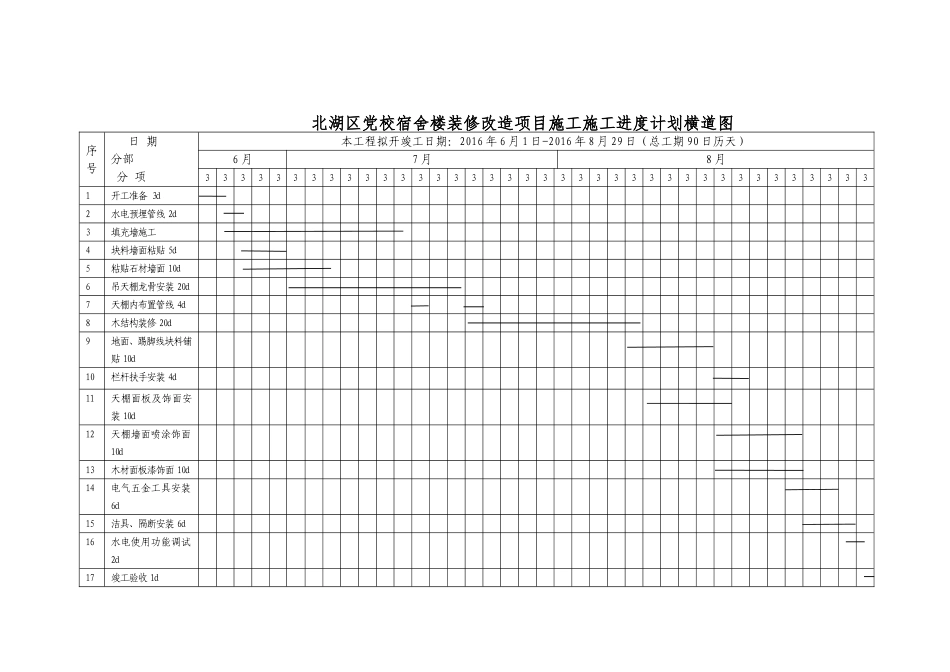

北湖区党校宿舍楼装修改造项目施工施工进度计划横道图序号日期分部分项本工程拟开竣工日期:2016年6月1日-2016年8月29日(总工期90日历天)6月7月8月333333333333333333333333333333333333331开工准备3d2水电预埋管线2d3填充墙施工4块料墙面粘贴5d5粘贴石材墙面10d6吊天棚龙骨安装20d7天棚内布置管线4d8木结构装修20d9地面、踢脚线块料铺贴10d10栏杆扶手安装4d11天棚面板及饰面安装10d12天棚墙面喷涂饰面10d13木材面板漆饰面10d14电气五金工具安装6d15洁具、隔断安装6d16水电使用功能调试2d17竣工验收1d北湖区党校宿舍楼装修改造项目施工施工进度计划网络图年本工程拟开竣工日期:2016年6月1日-2016年8月29日(总工期90日历天)月6月7月8月日666666666666666洁具隔粘贴石材墙面天棚墙面喷涂饰面断安装⑤木材面板漆饰面施工水电预块料墙天棚面板及水电使用竣工准备埋管线面粘贴吊天棚龙骨安装木结构装修饰面安装电气五金工具安装功能调试验收①②④⑥⑧天棚内地面、踢脚栏杆扶填充墙施工布置管线线块料铺贴手安装③⑦⑨⑩北湖区党校宿舍楼装修改造项目施工现场平面布置图备注:1、砂石材料堆放在室外
搅拌可根据现场实际需要,在现场搅拌
2、所有材料可随工程进度随时采购,也可一次性采购完毕
进出口大门门办办医会工卫公公务议具室室室室室房轻钢龙骨纸面水电防火石材料石材材骨板堆堆放料堆放放场地场地场地钢化玻璃堆放场地踢脚墙面线材金属地砖砖堆料堆地弹堆放放场放场门堆场地地地放场地石材堆放及加工场地木材材料堆放及制作场地至施工场地
