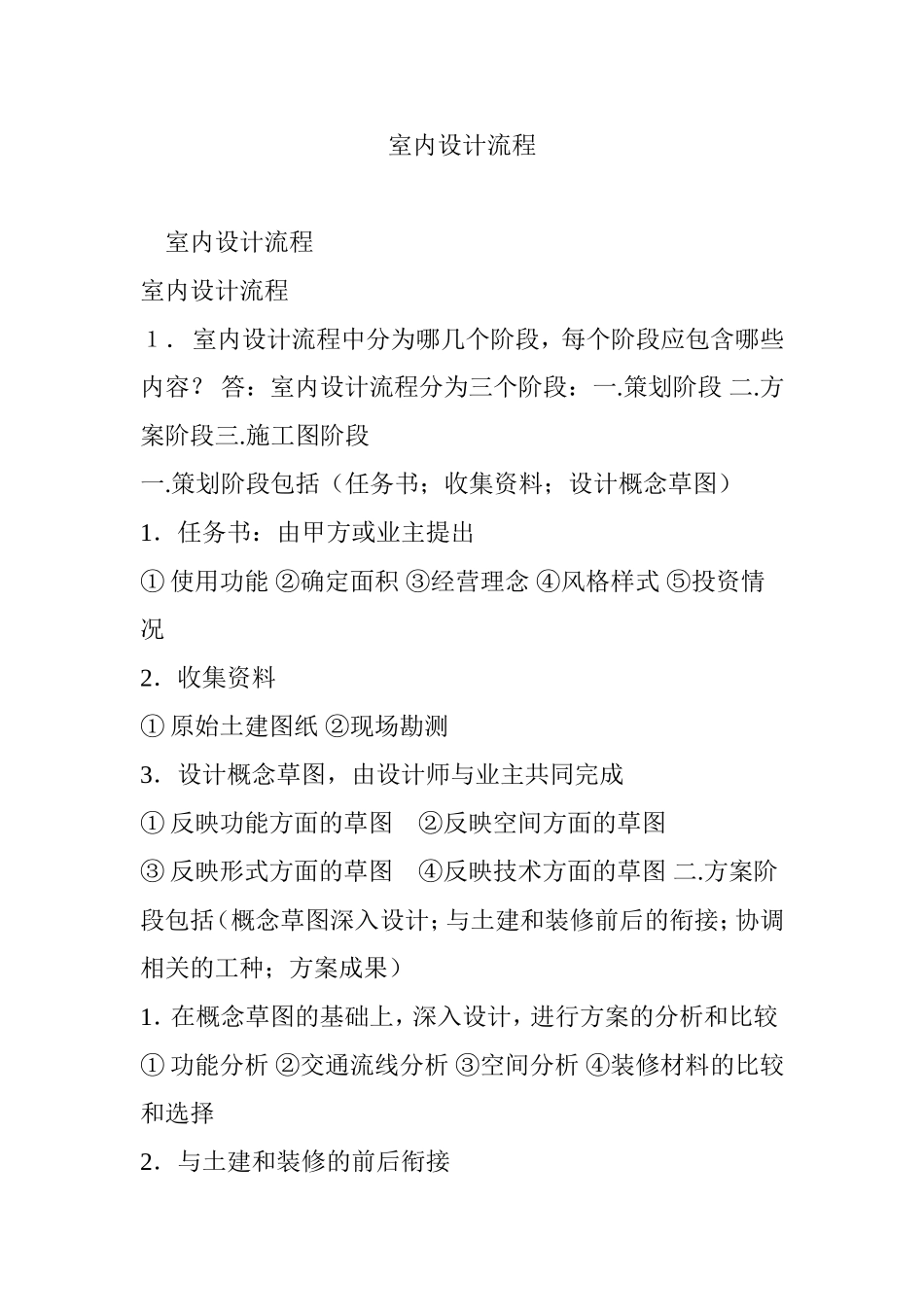

室内设计流程室内设计流程室内设计流程1.室内设计流程中分为哪几个阶段,每个阶段应包含哪些内容
答:室内设计流程分为三个阶段:一
施工图阶段一
策划阶段包括(任务书;收集资料;设计概念草图)1.任务书:由甲方或业主提出①使用功能②确定面积③经营理念④风格样式⑤投资情况2.收集资料①原始土建图纸②现场勘测3.设计概念草图,由设计师与业主共同完成①反映功能方面的草图②反映空间方面的草图③反映形式方面的草图④反映技术方面的草图二
方案阶段包括(概念草图深入设计;与土建和装修前后的衔接;协调相关的工种;方案成果)1.在概念草图的基础上,深入设计,进行方案的分析和比较①功能分析②交通流线分析③空间分析④装修材料的比较和选择2.与土建和装修的前后衔接①不足与制约②承重结构③设施管道3.相关工种协调(设备优先原则)①各种设备之间的协调②设备与装修的协调4.方案成果(作为施工图设计、施工方式、概算的依据)①图册②模型③动画设计说明、平面图、立面图、剖面图、透视图(效果图)、模型、材料样板等三

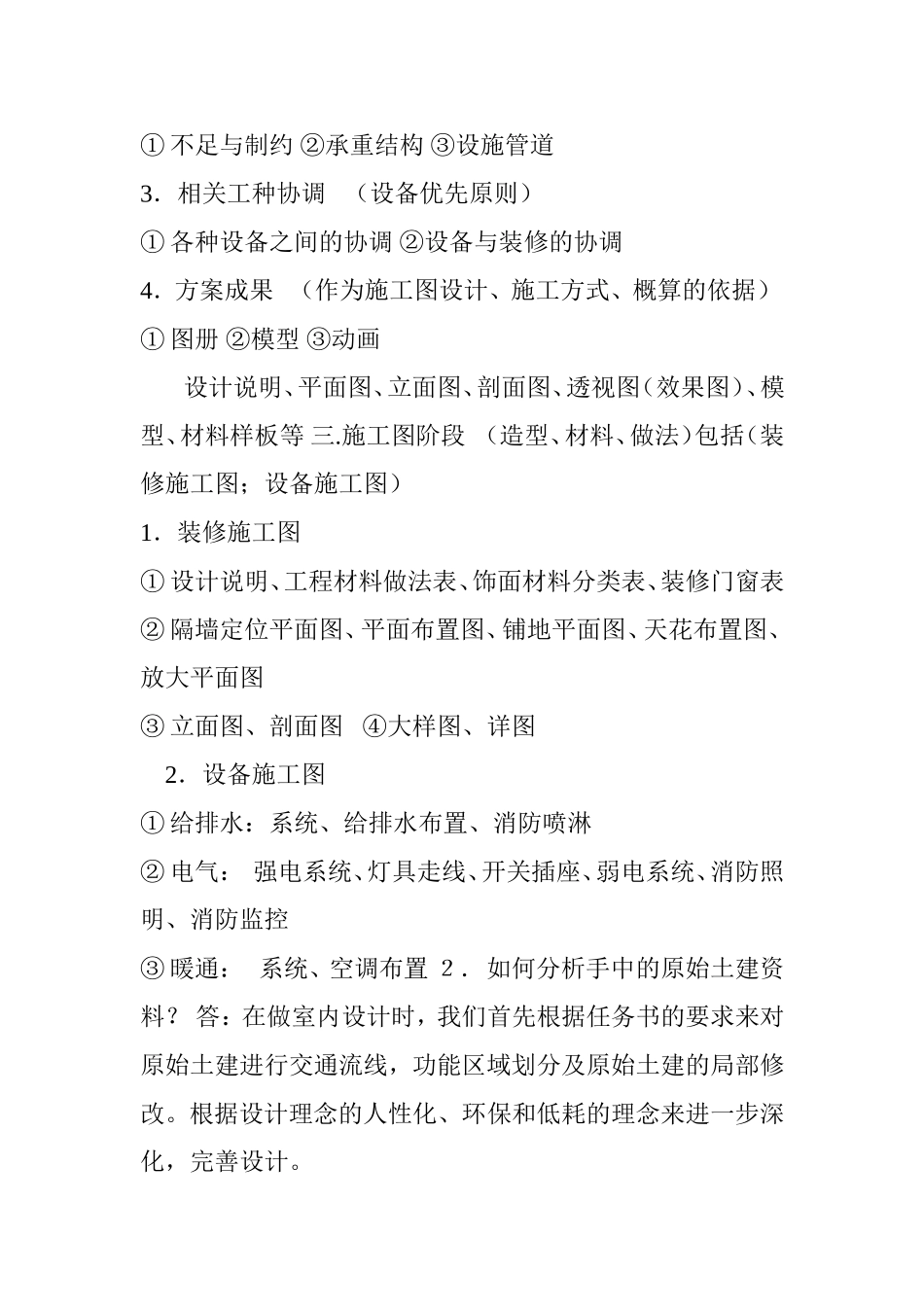

施工图阶段(造型、材料、做法)包括(装修施工图;设备施工图)1.装修施工图①设计说明、工程材料做法表、饰面材料分类表、装修门窗表②隔墙定位平面图、平面布置图、铺地平面图、天花布置图、放大平面图③立面图、剖面图④大样图、详图2.设备施工图①给排水:系统、给排水布置、消防喷淋②电气:强电系统、灯具走线、开关插座、弱电系统、消防照明、消防监控③暖通:系统、空调布置2.如何分析手中的原始土建资料
答:在做室内设计时,我们首先根据任务书的要求来对原始土建进行交通流线,功能区域划分及原始土建的局部修改
根据设计理念的人性化、环保和低耗的理念来进一步深化,完善设计

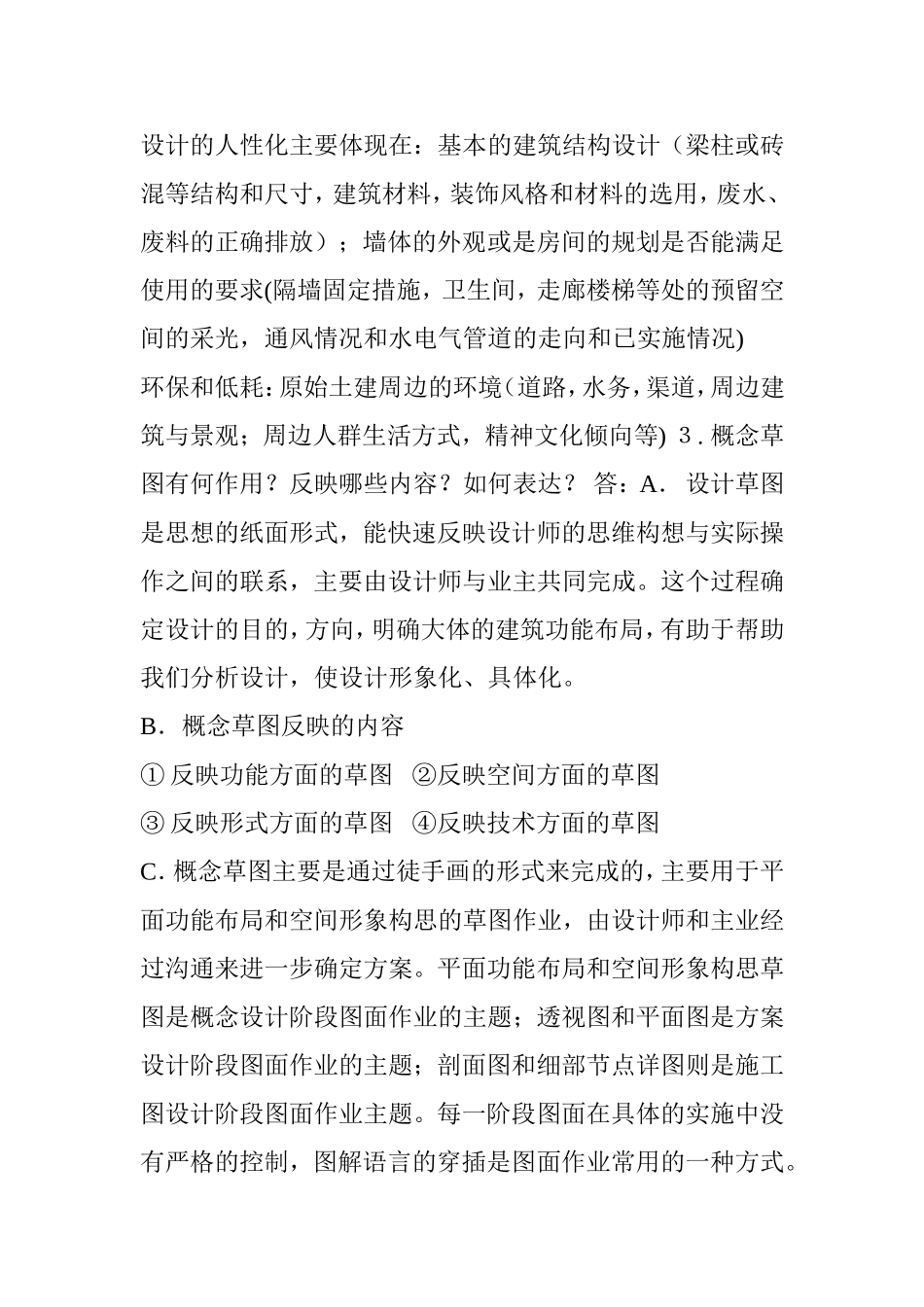

设计的人性化主要体现在:基本的建筑结构设计(梁柱或砖混等结构和尺寸,建筑材料,装饰风格和材料的选用,废水、废料的正确排放);墙体的
