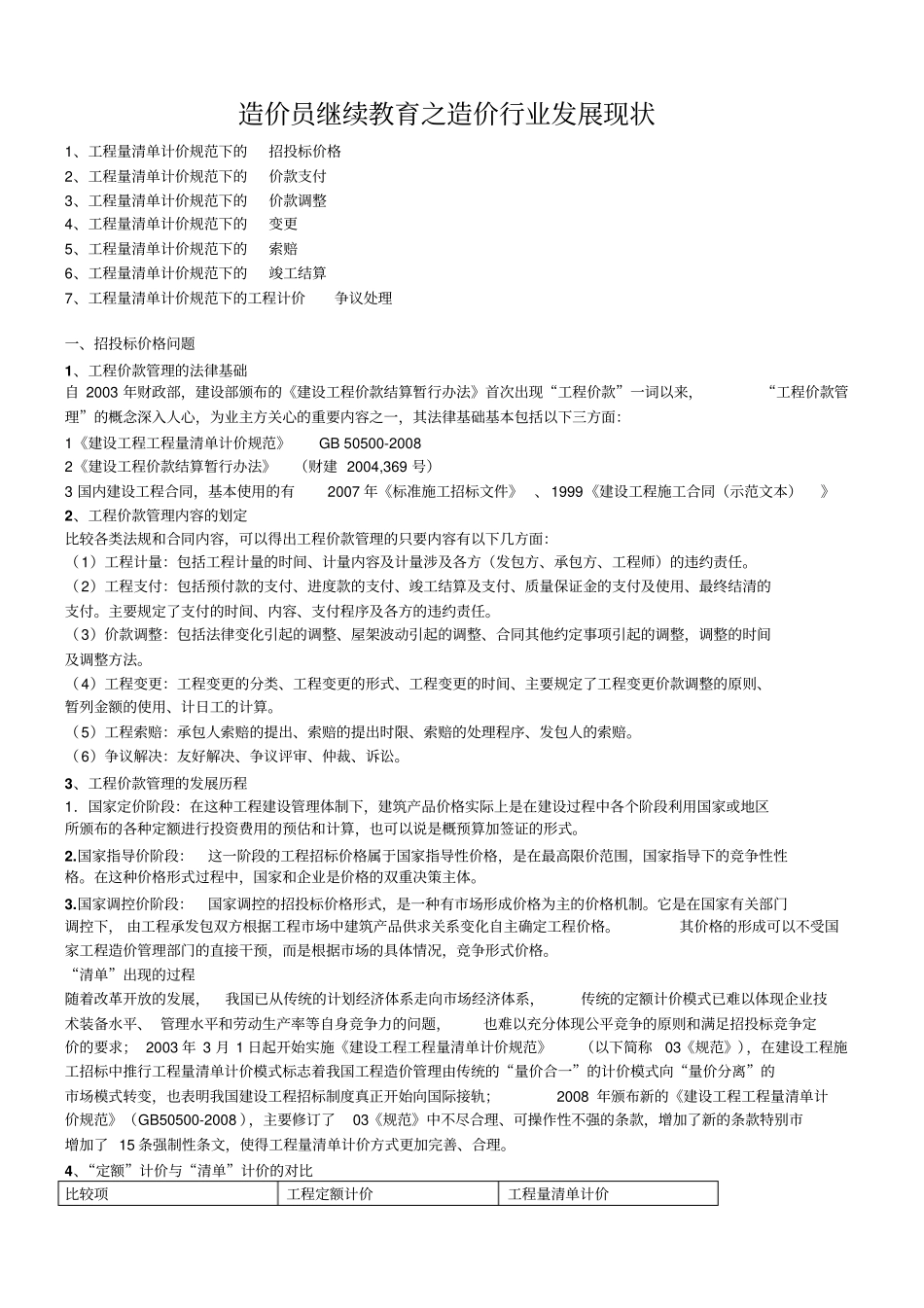

造价员继续教育之造价行业发展现状1、工程量清单计价规范下的招投标价格2、工程量清单计价规范下的价款支付3、工程量清单计价规范下的价款调整4、工程量清单计价规范下的变更5、工程量清单计价规范下的索赔6、工程量清单计价规范下的竣工结算7、工程量清单计价规范下的工程计价争议处理一、招投标价格问题1、工程价款管理的法律基础自2003年财政部,建设部颁布的《建设工程价款结算暂行办法》首次出现“工程价款”一词以来,“工程价款管理”的概念深入人心,为业主方关心的重要内容之一,其法律基础基本包括以下三方面:1《建设工程工程量清单计价规范》GB50500-20082《建设工程价款结算暂行办法》(财建2004,369号)3国内建设工程合同,基本使用的有2007年《标准施工招标文件》、1999《建设工程施工合同(示范文本)》2、工程价款管理内容的划定比较各类法规和合同内容,可以得出工程价款管理的只要内容有以下几方面:(1)工程计量:包括工程计量的时间、计量内容及计量涉及各方(发包方、承包方、工程师)的违约责任
(2)工程支付:包括预付款的支付、进度款的支付、竣工结算及支付、质量保证金的支付及使用、最终结清的支付

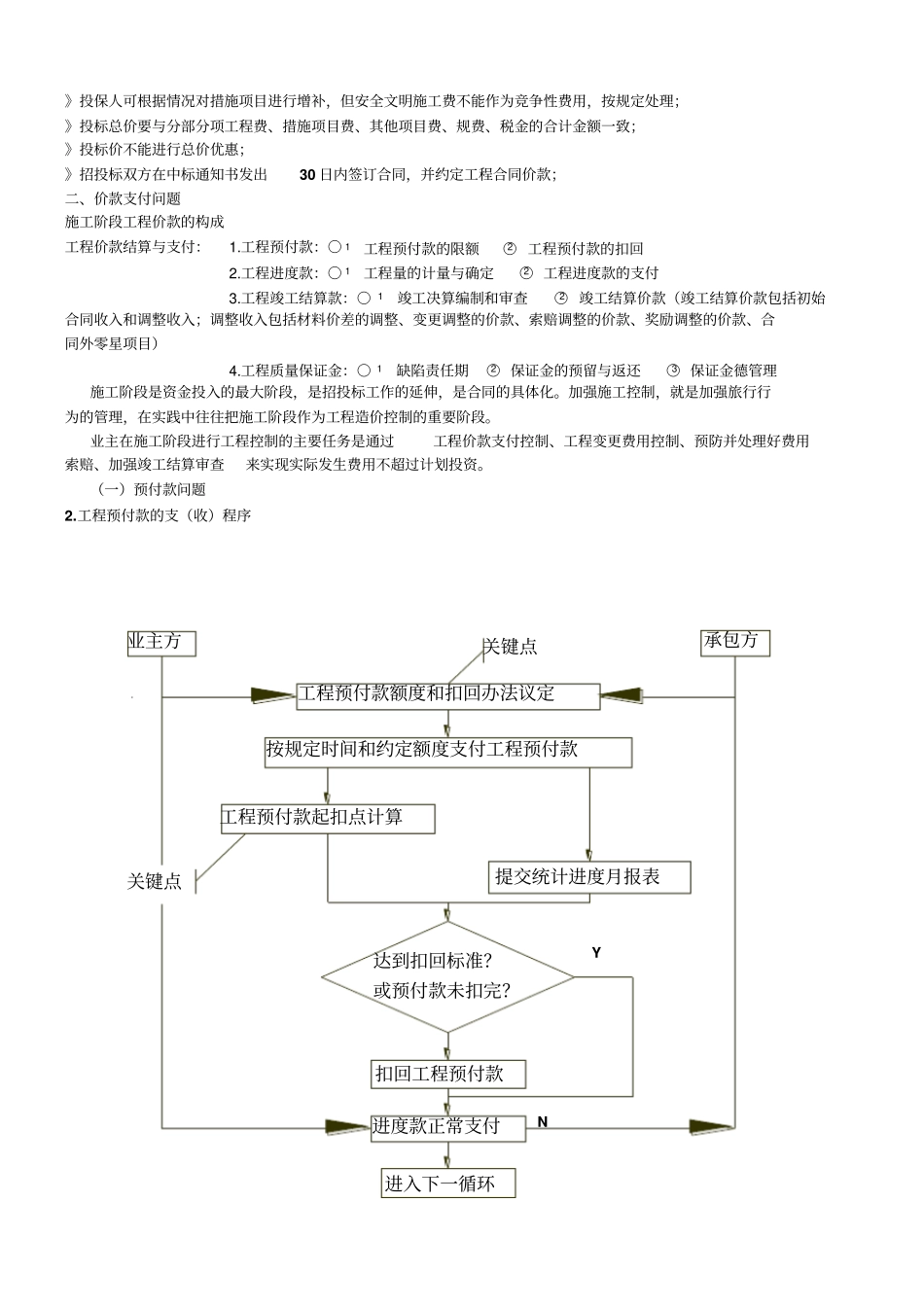

主要规定了支付的时间、内容、支付程序及各方的违约责任
(3)价款调整:包括法律变化引起的调整、屋架波动引起的调整、合同其他约定事项引起的调整,调整的时间及调整方法
(4)工程变更:工程变更的分类、工程变更的形式、工程变更的时间、主要规定了工程变更价款调整的原则、暂列金额的使用、计日工的计算
(5)工程索赔:承包人索赔的提出、索赔的提出时限、索赔的处理程序、发包人的索赔
(6)争议解决:友好解决、争议评审、仲裁、诉讼

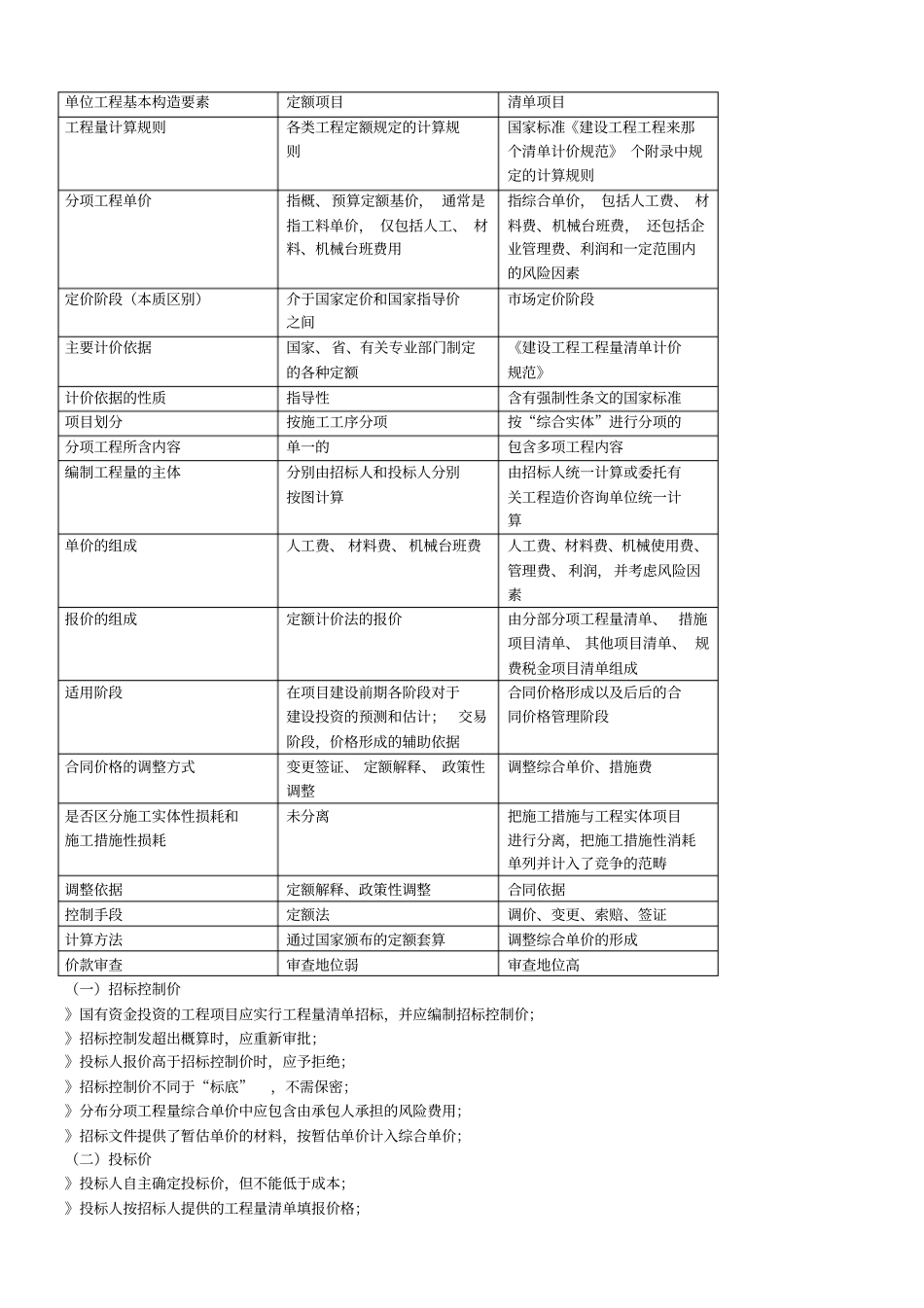

3、工程价款管理的发展历程1.国家定价阶段:在这种工程建设管理体制下,建筑产品价格实际上是在建设过程中各个阶段利用国家或地区所颁布的各种定额进行投资费用的预估和计算,也可以说
