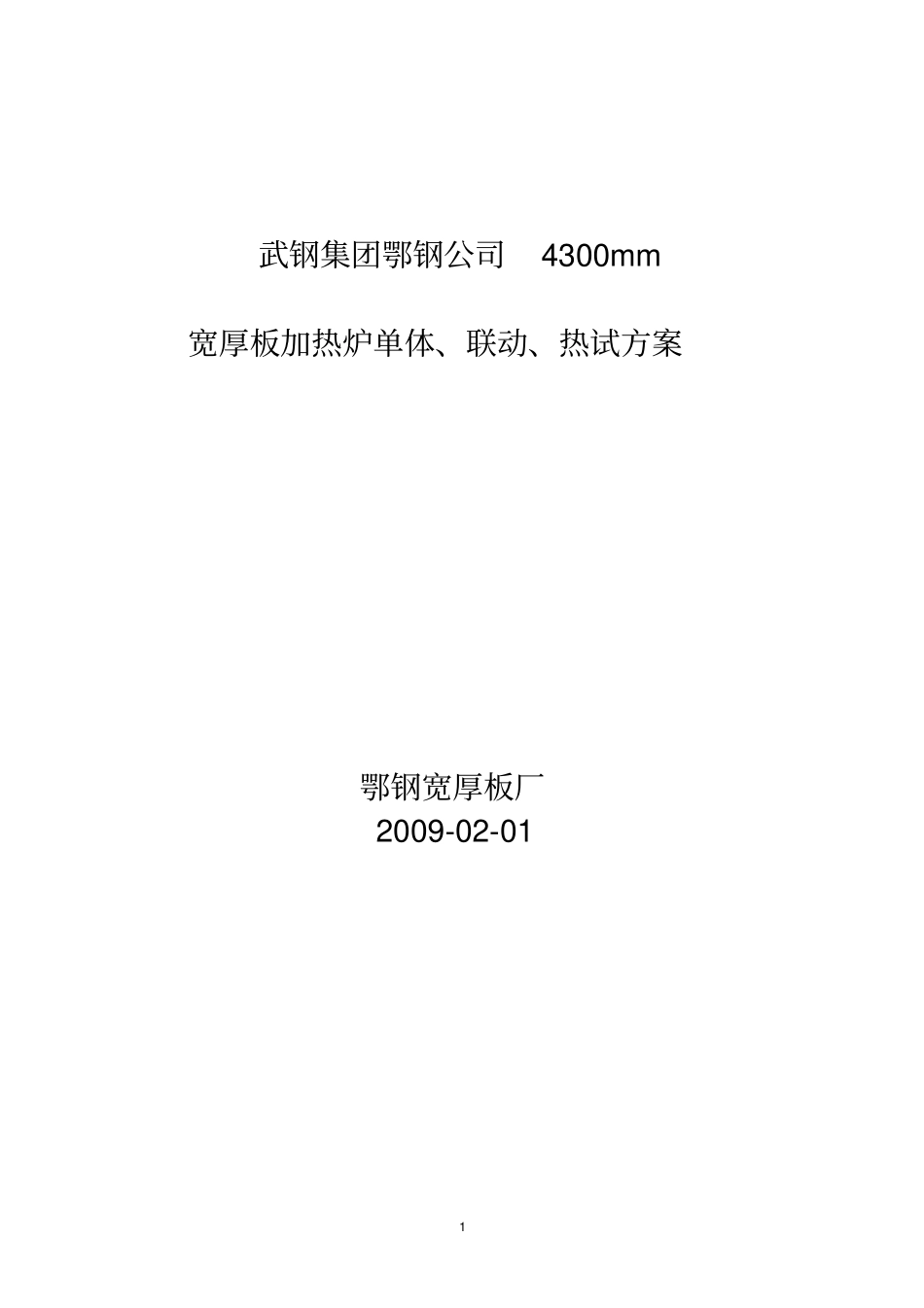

1武钢集团鄂钢公司4300mm宽厚板加热炉单体、联动、热试方案鄂钢宽厚板厂2009-02-012目录一、组织机构二、工程概况三、试车时间四、安全管理措施五、试车工具及备件清单六、设备单体、联动试车七、热负荷试车程序八、自动化连锁说明九、事故应急预案十、试车表格3一、鄂钢4300mm宽厚板加热炉调试组织机构总负责:陈运轩成员:神雾于明东宽板厂:李拥山设备部:胡爱国安环部:生产部:工程部:周建国动力厂:余金宝计控:保卫部:技术部:制氧厂:安全负责:于明东、熊中录、现场指挥(指令发出者):于明东、工艺负责:于明东徐印根电气负责:樊学平和静明朱明飞设备负责:曹新章孙宏阳液压负责:董迎晴陈清波监理负责:李德明现场操作负责人:陈昌荣高全刚王子贤刘毅郑先国沈建斌和甲熊志豪4二、工程概况鄂钢4300mm宽厚板轧钢加热炉先上2座步进式、预留1座推钢式,两座步进式炉子均由北京神雾公司设计总承包,为空煤气双蓄热式

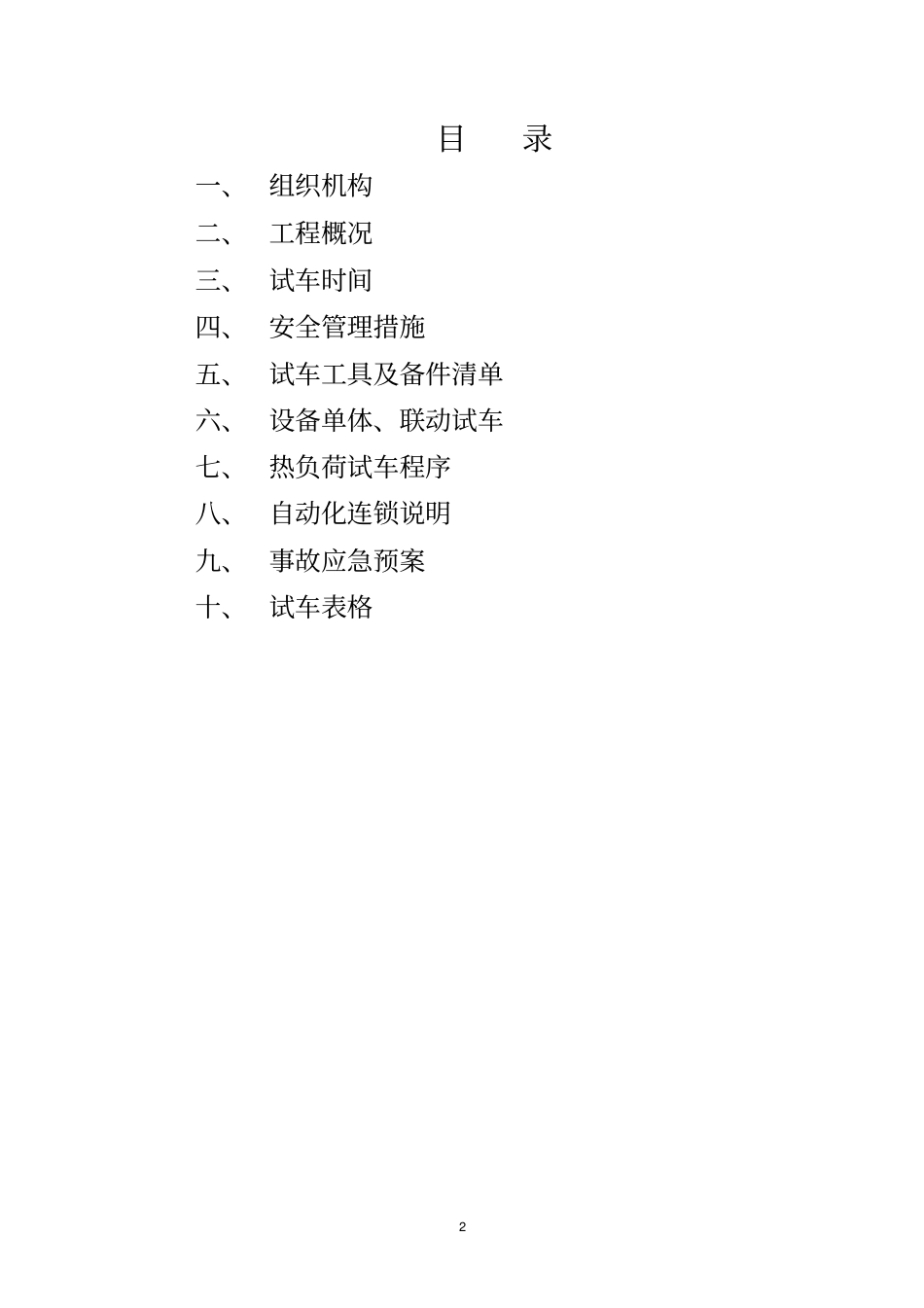

两座步进式加热炉总投资约1

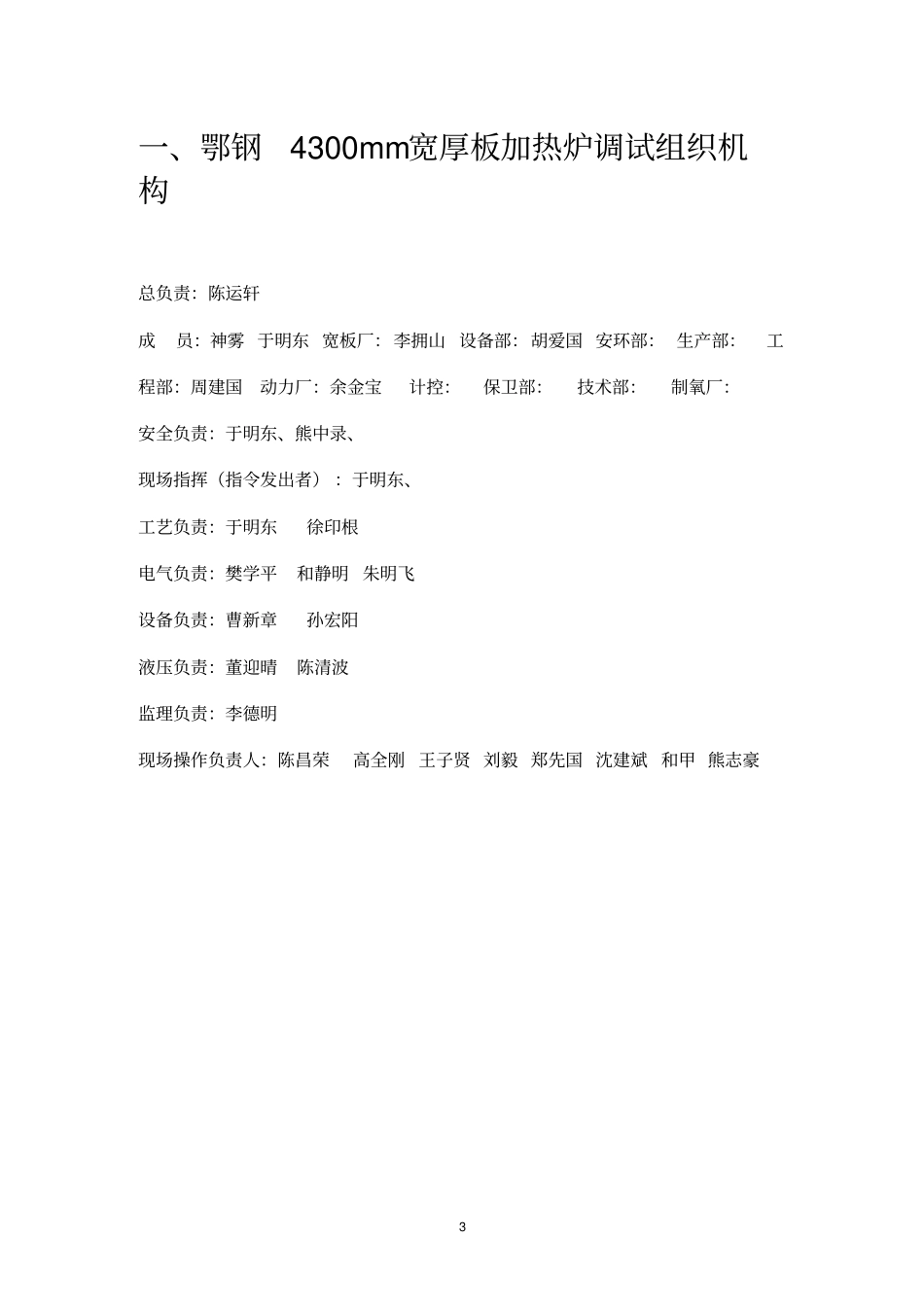

3亿元,2007年底开工,1#炉预计2009年2月底施工完毕,具备点火烘炉条件
三、加热炉试车时间表1、蓄热式加热炉试车时间表(总续)总体概述:1
1液压系统试车(宽厚板负责人:于明东、杨世勇、韩洪瑞):液压站试车工作(1)检查确认液压管路、干油润滑管路连接完毕
(2)启动5台液压泵(恒压变量轴向柱塞泵)运行正常,2台循环冷却泵(螺杆泵)运行正常
(3)液压管路冲洗合格
(4)液压站电气控制(油源监控、液压缸监控)、控制阀、各类仪表等调试合格
(5)干油泵、集中干油润滑系统试车合格
具备步进梁、称重装置、装出钢机、装出料炉门等试车条件
2水冷系统冲洗、打压试验(用水打压)
3汽化冷却系统冲洗、打压、炉筋管在焊接后浇注耐材之前试压,(需要鄂州市压力容器的安全部门检验,其检验的项目有:汽包、大气式除氧器、排污扩容器及所有的汽化冷却管路),若无泄漏、焊缝、
